[25.9.17~]【随時更新中!】鎌倉市Rビル・外壁塗装・付帯部塗装・シーリング打ち替え他工事(担当:高橋正広)
施工中リポート

2025年9月17日(月)

本日は仮設足場の設置を行いました。
足場の設置は行いましたが、私たちの工事は11月の予定です。
2025年11月11日(火)

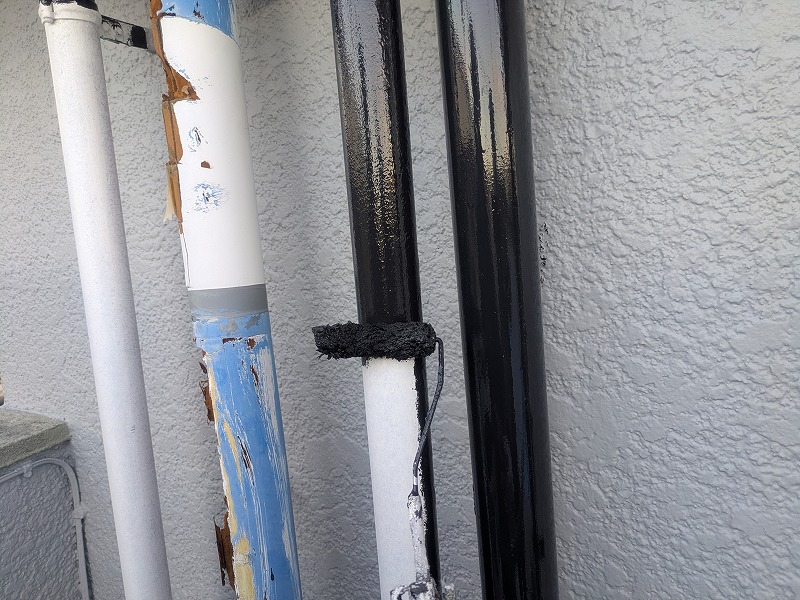

本日より本格始動となります。

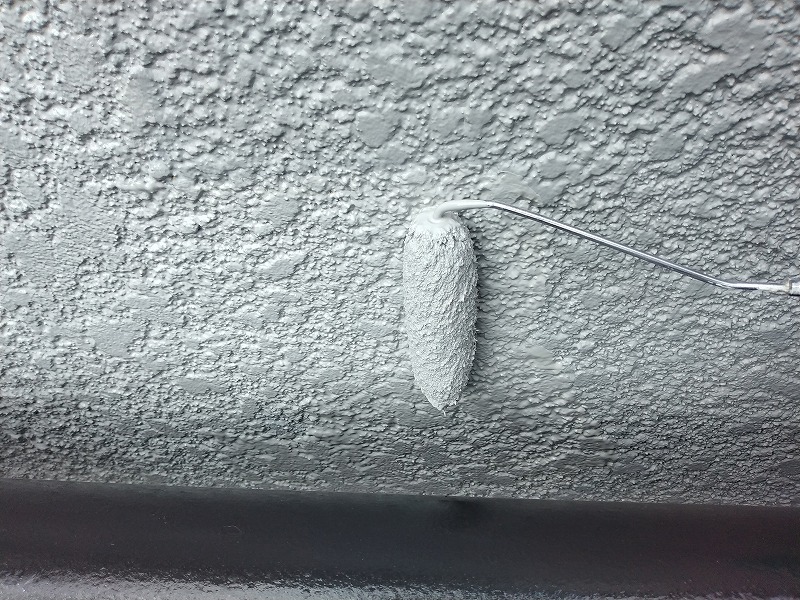

関係者の皆様、近隣の皆様には何かとご不便やご迷惑をおかけすることと存じますが、なにとぞご理解とご協力をお願い申し上げます。

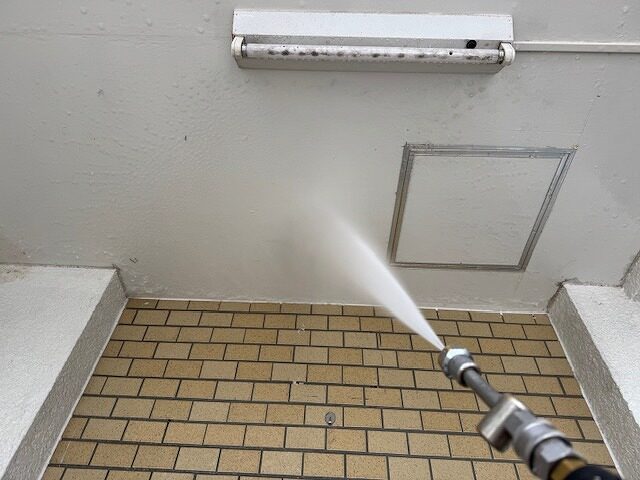

本日は洗浄工事を行いました。

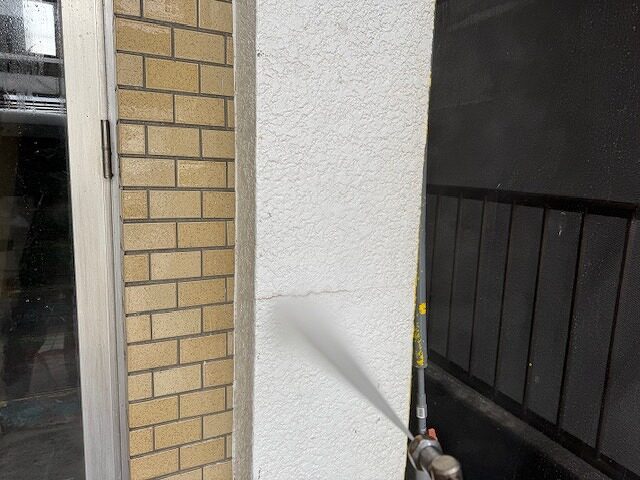

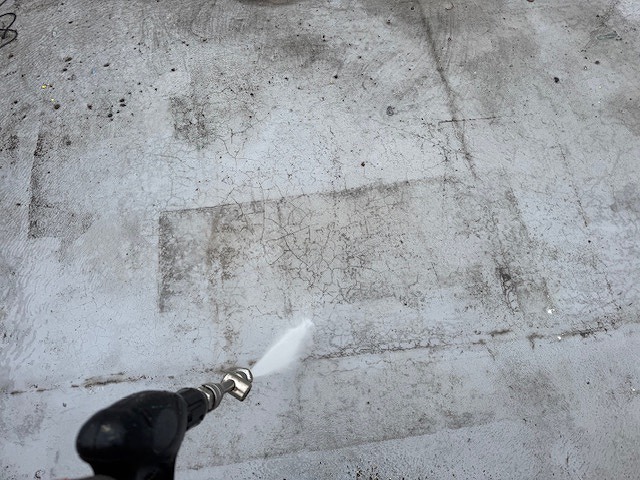

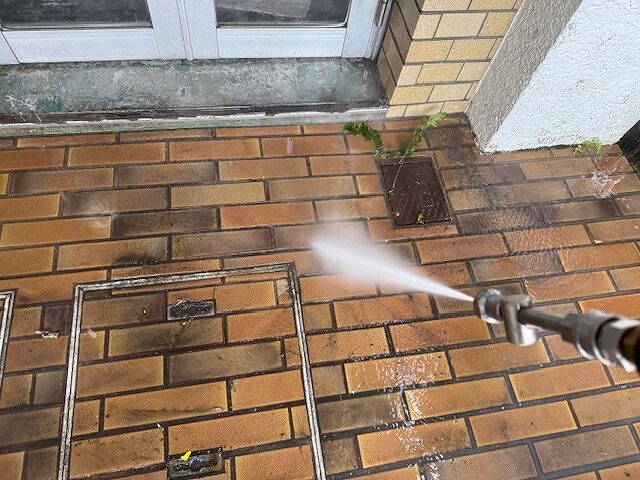

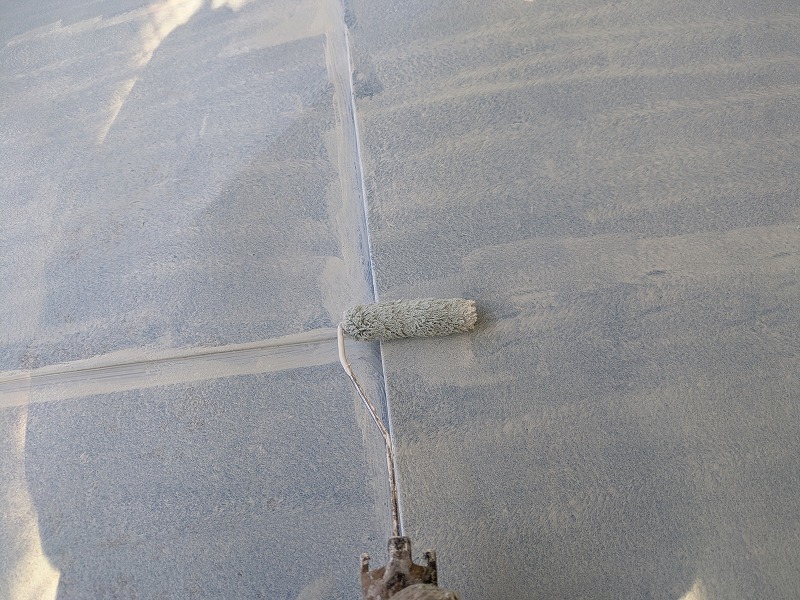

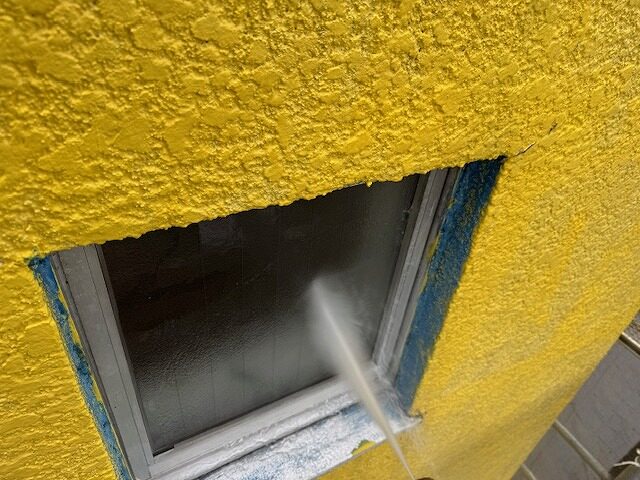

写真は外壁の高圧洗浄です。

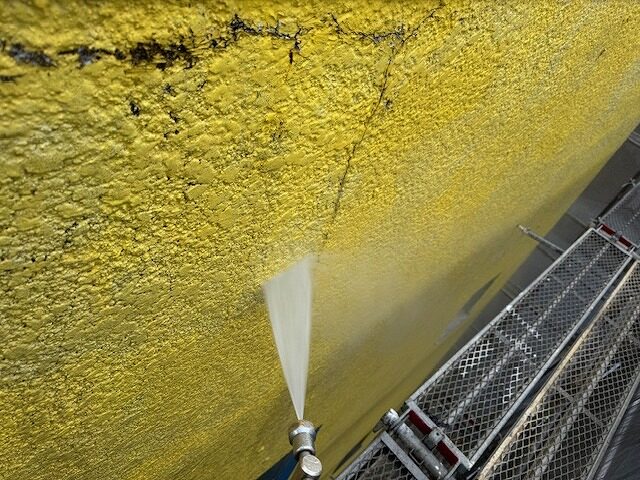

斜壁部分の高圧洗浄です。

窓の洗浄です。

エントランス天井の高圧洗浄です。

エントランス外壁の高圧洗浄です。

エントランスたたきの高圧洗浄です。

屋上床の高圧洗浄です。

塔屋の高圧洗浄です。

屋上腰壁の高圧洗浄です。
2025年11月12日(水)

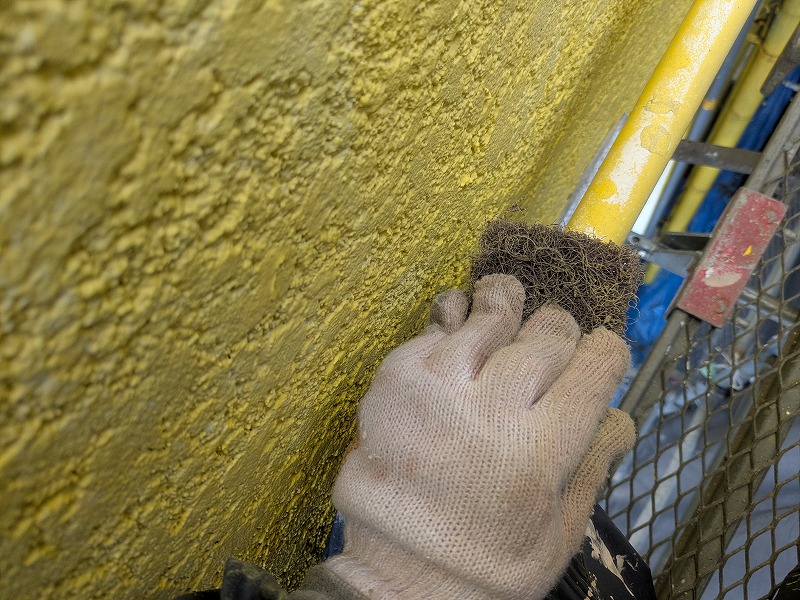

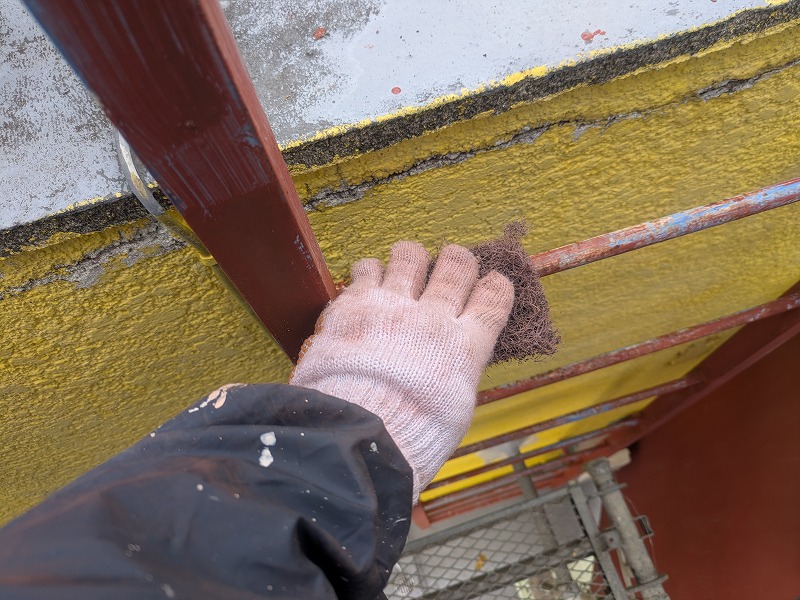

本日は鉄部や配管などのケレン(目荒らし及びさび落とし)などを行いました。

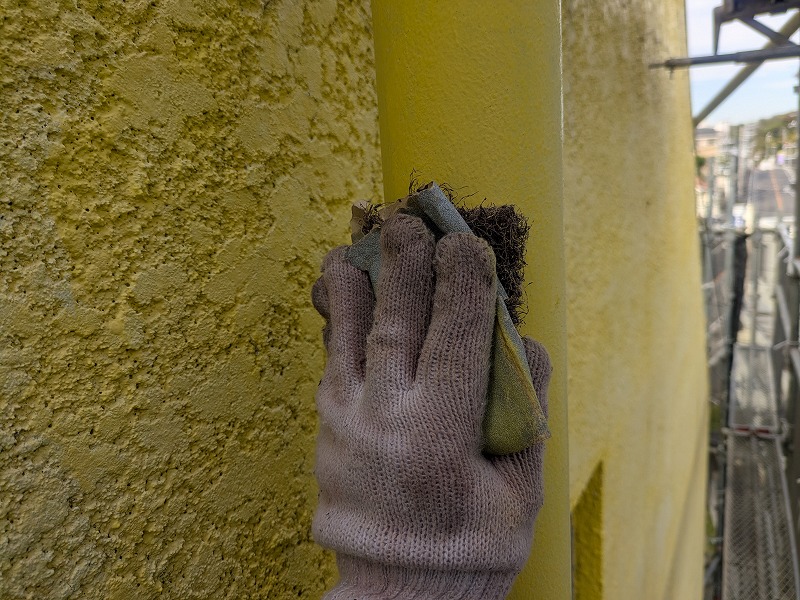

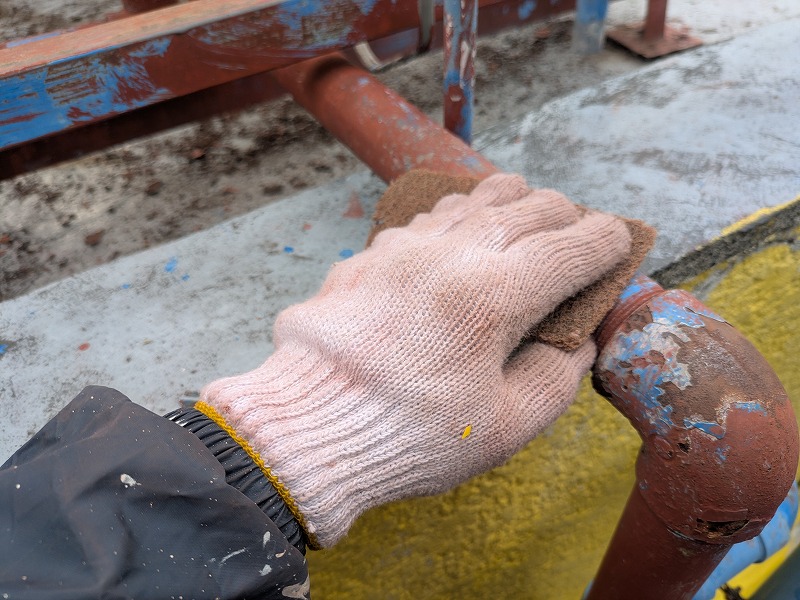

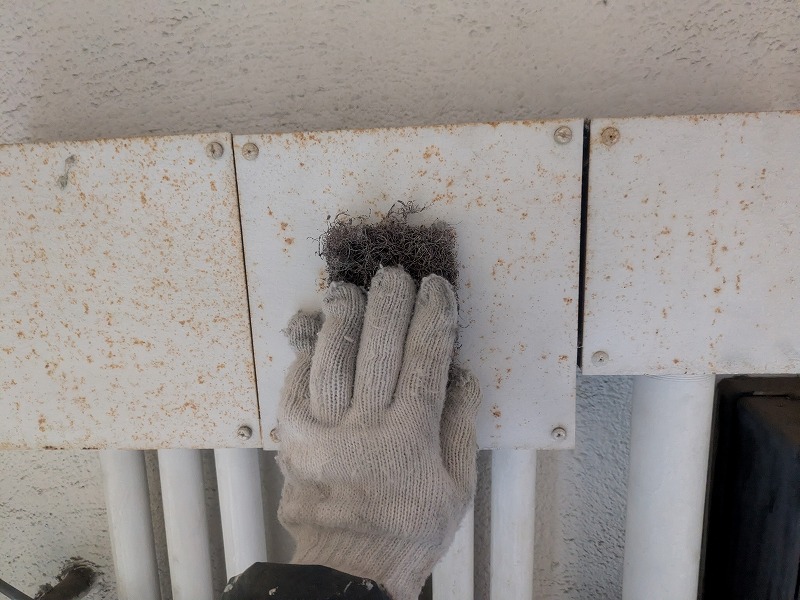

写真は高架水槽の架台のケレンです。

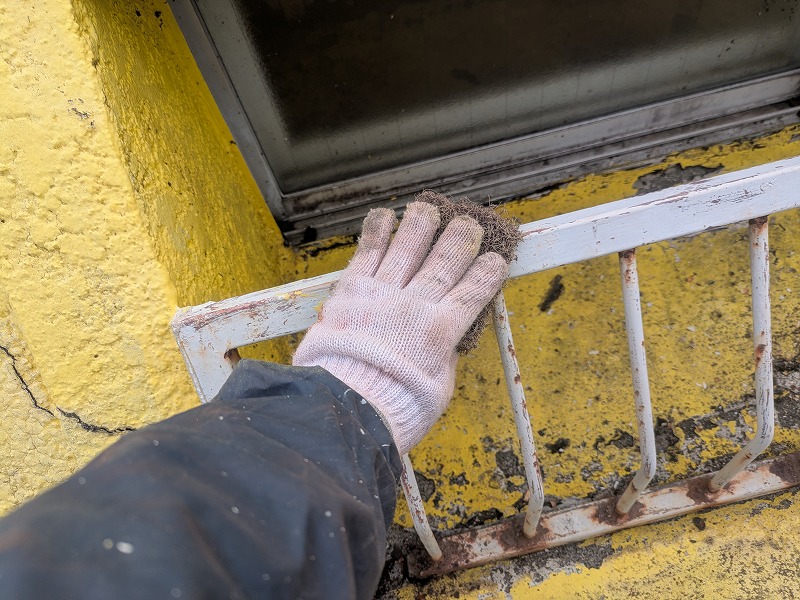

塔屋のフェンスのケレンです。

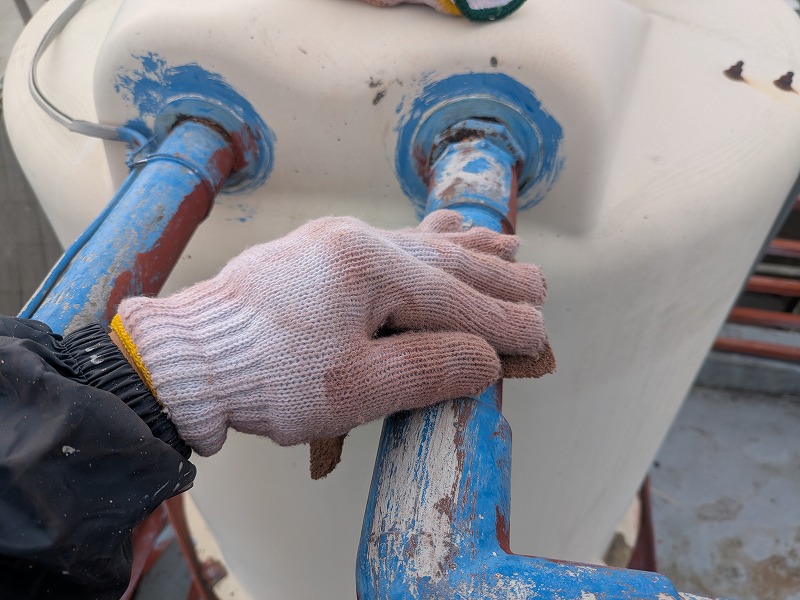

高架水槽の配管のケレンです。

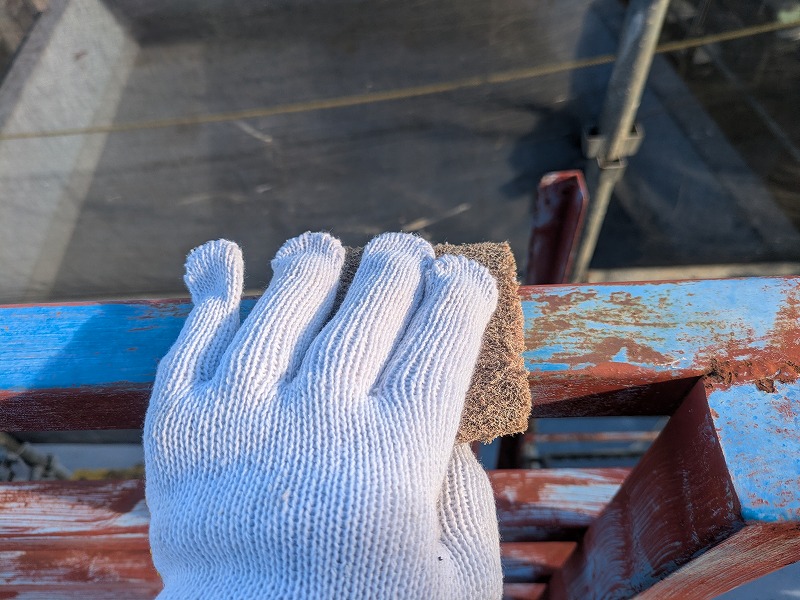

塔屋のタラップのケレンです。

鋼製配管のケレンです。

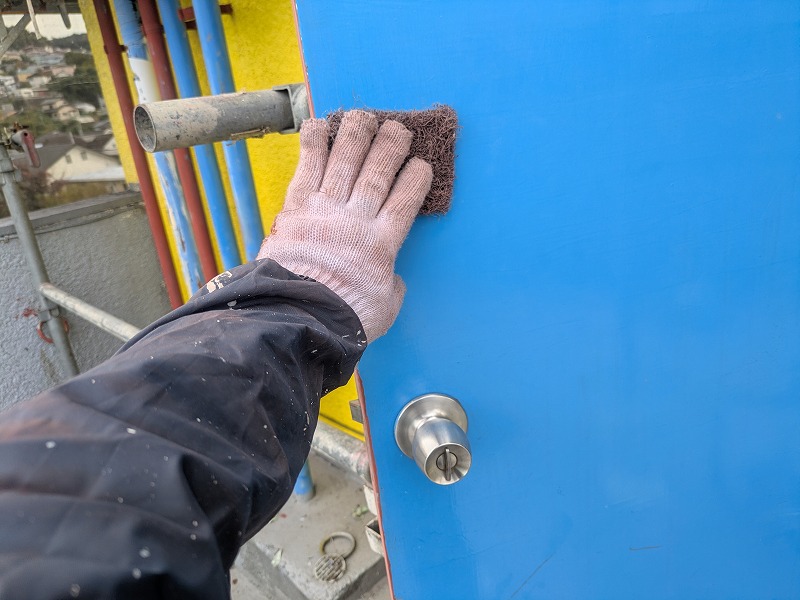

鉄扉のケレンです。

雨水管のケレンです。

鋼製手すりのケレンです。

鋼製配管のケレンです。

店舗庇のケレンです。

木製ファサードのケレンです。

エントランス天井のケレンです。
2025年11月13日(木)

本日はケレンの続きやさび止め塗装、既存シーリングの撤去などを行いました。

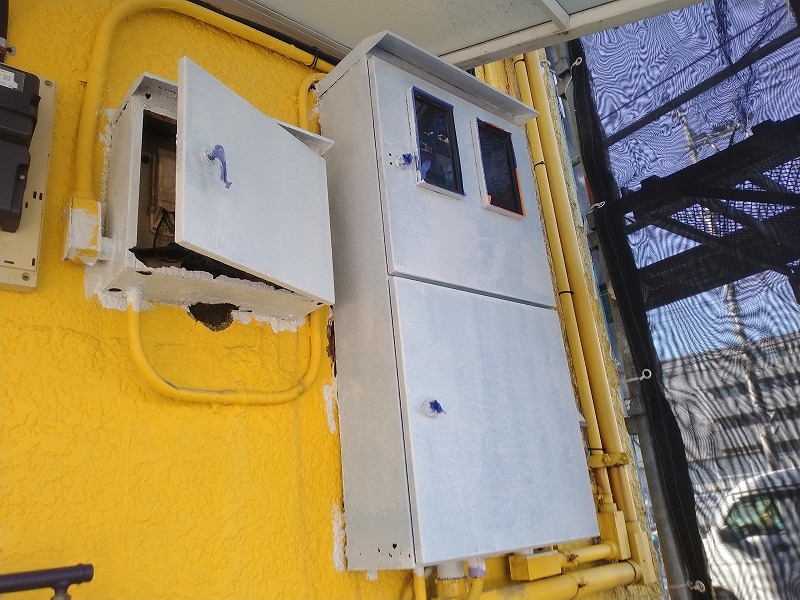

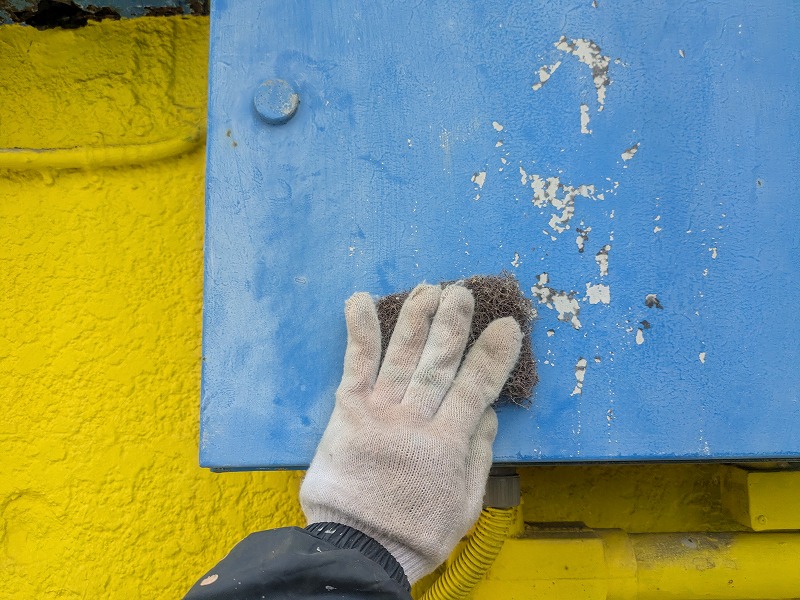

写真は配電ボックスのケレンです。

塔屋フェンスのさび止め塗装です。

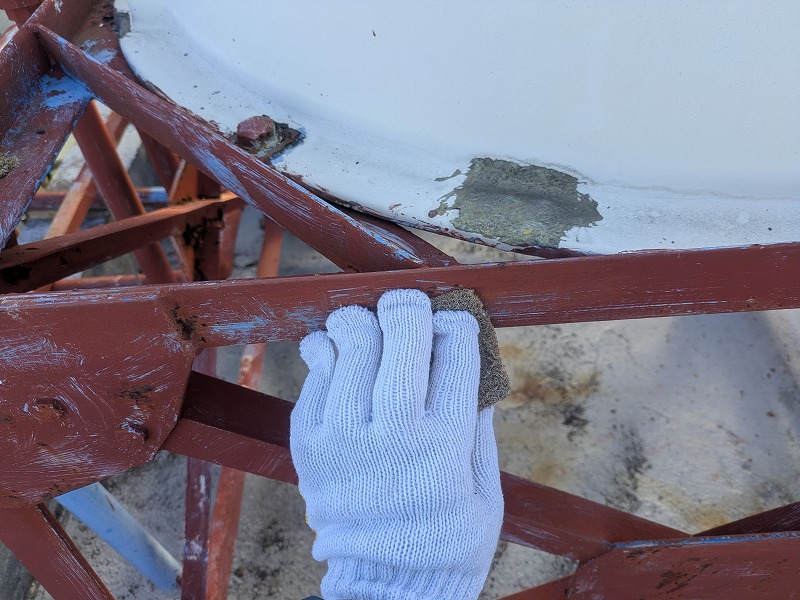

高架水槽の架台のさび止め塗装です。

既存シーリングの撤去です。
2025年11月14日(金)

本日はさび止め塗装の続きなどを行いました。

写真は塔屋タラップのさび止め塗装です。

鋼製配管のさび止め塗装です。

換気フードのさび止め塗装です。

店舗庇のさび止め塗装です。

屋上鉄扉のさび止め塗装です。

同じく屋上鉄扉のさび止め塗装です。

屋上配電ボックスのさび止め塗装です。

配電ボックスのさび止め塗装後です。

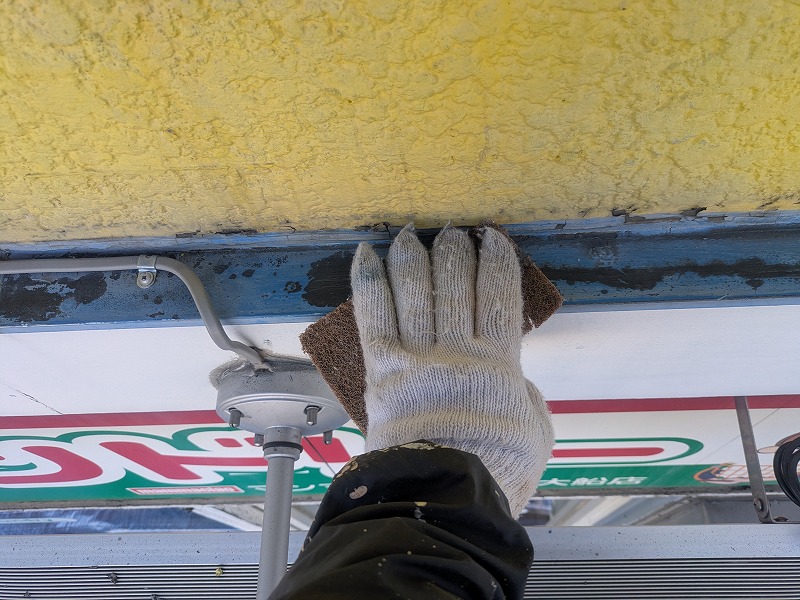

換気フードの状況です。

木下地が腐ってるようですので、撤去することになりました。

木下地が腐っていることがわかります。

ビスで留めてあることから、使用していない換気フードのようです。

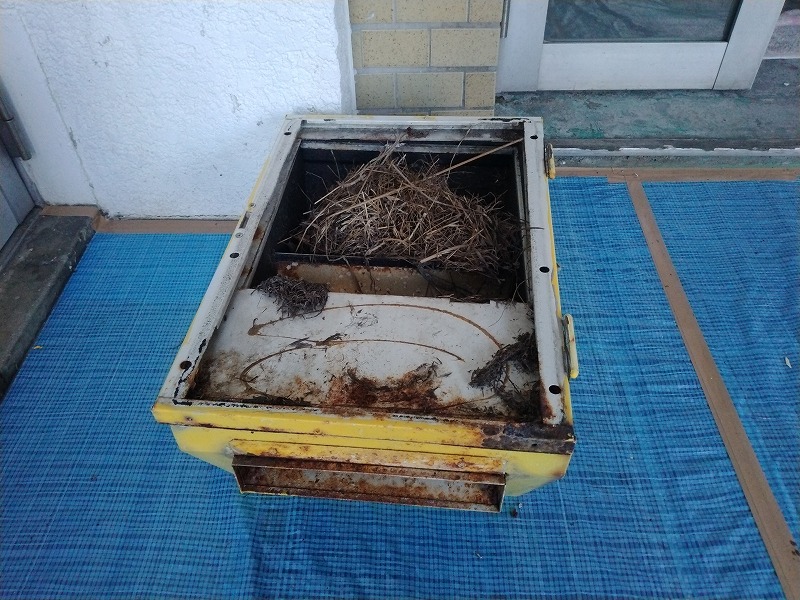

隙間から鳥が入り、巣を作っていたようです。
鳥の巣も現在は使用していないようなので撤去しました。
2025年11月15日(土)

本日はケレンやさび止め塗装の続きやシーリングの打設などを行いました。

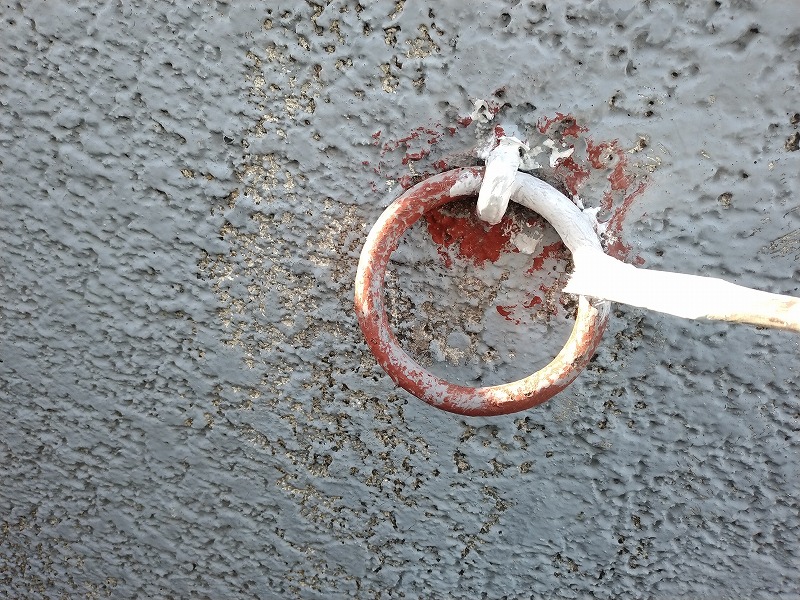

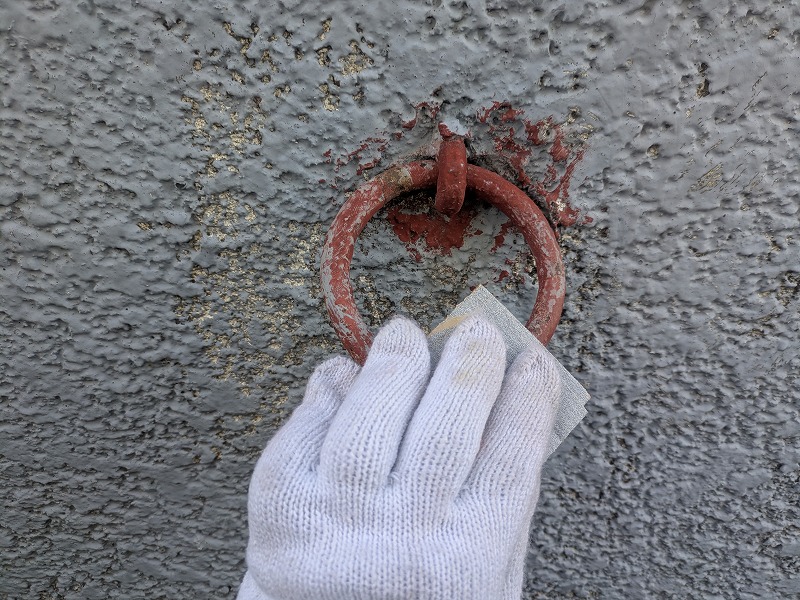

写真は丸環のケレンです。

店舗ファサード上部の水切りのケレンです。

幕板のケレンです。

階段室の配電ボックスのケレンです。

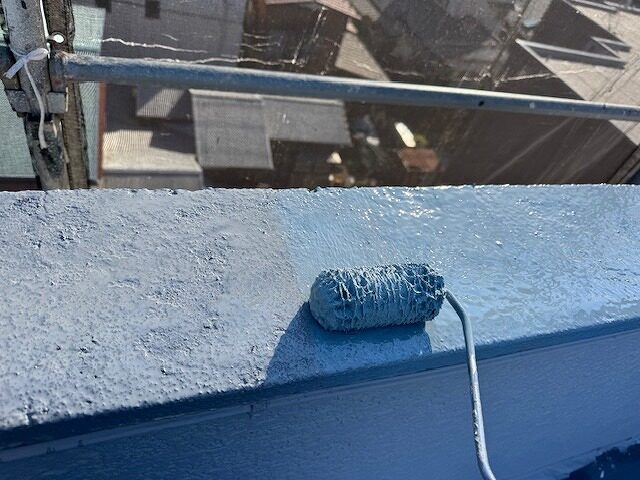

写真は屋上の丸環のさび止め塗装です。

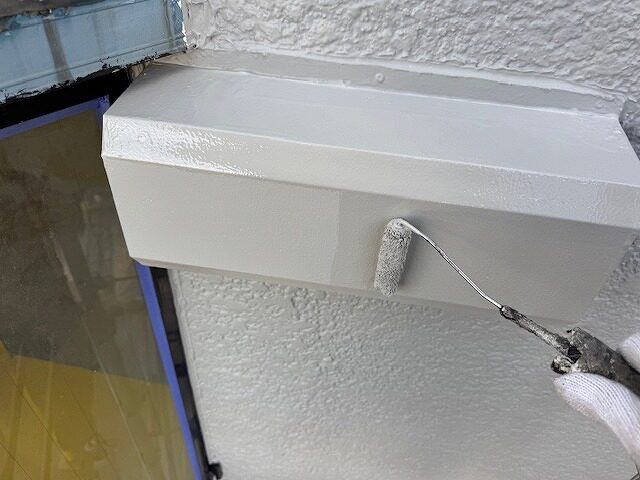

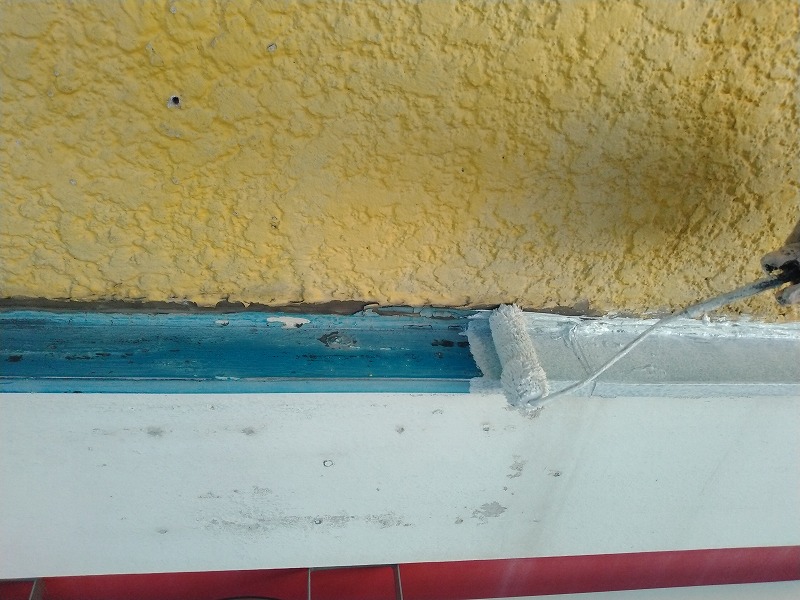

店舗ファサード上部の水切りのさび止め塗装です。

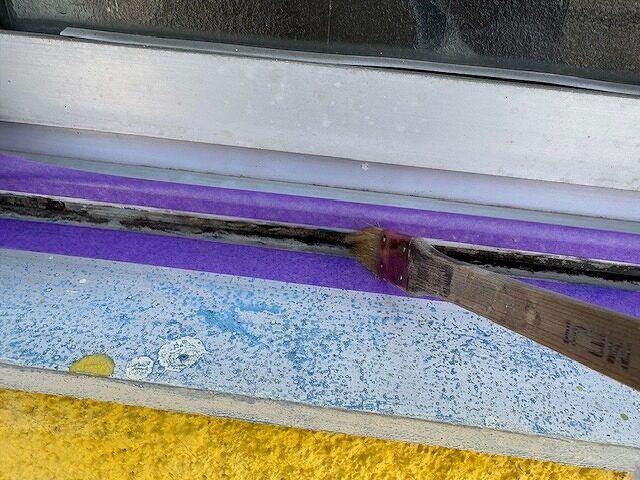

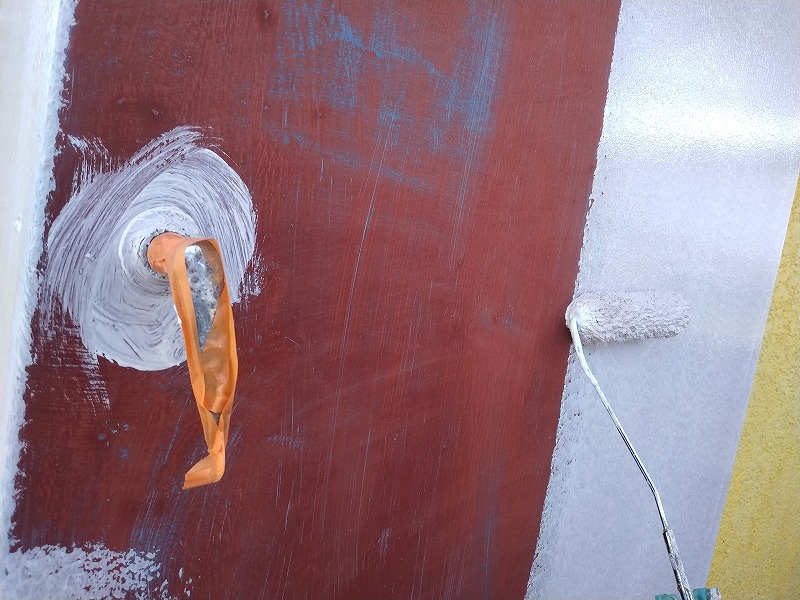

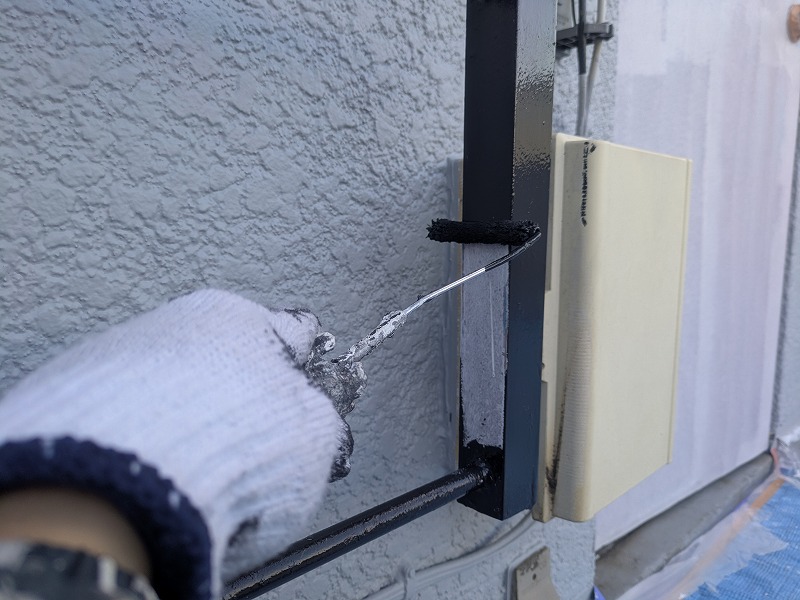

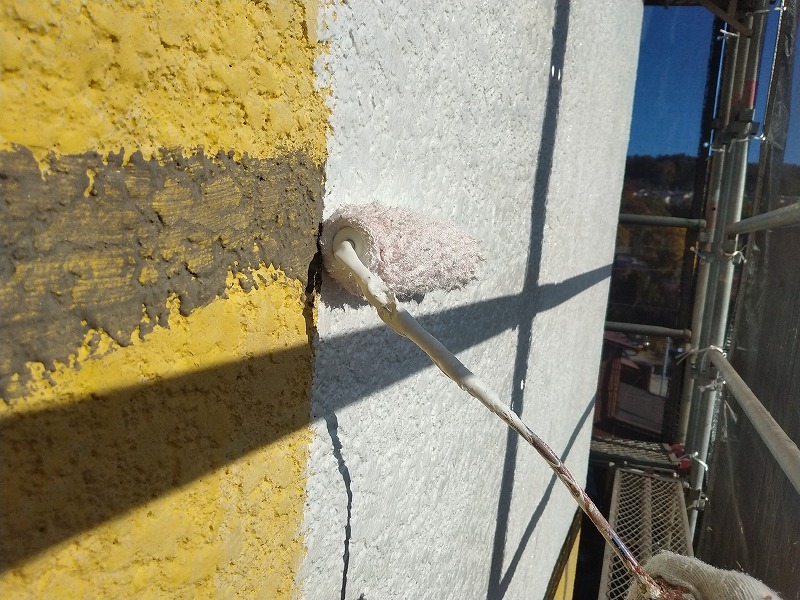

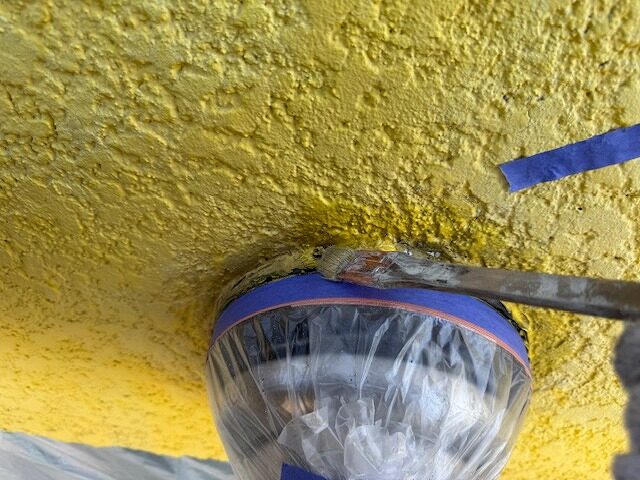

サッシと皿板の間にプライマーを塗布しています。

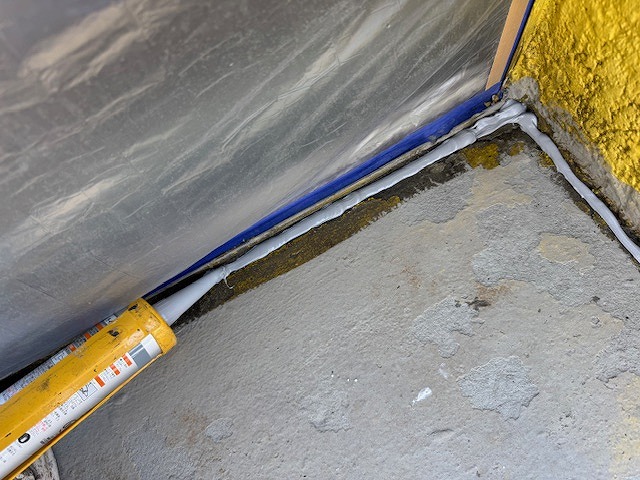

サッシと皿板の間にシーリング材を充填しています。
2025年11月17日(月)
本日は弊社の都合により、現場を空けさせていただきました。
2025年11月18日(火)

本日はさび止めの続きや養生、シーリングなどを行いました。

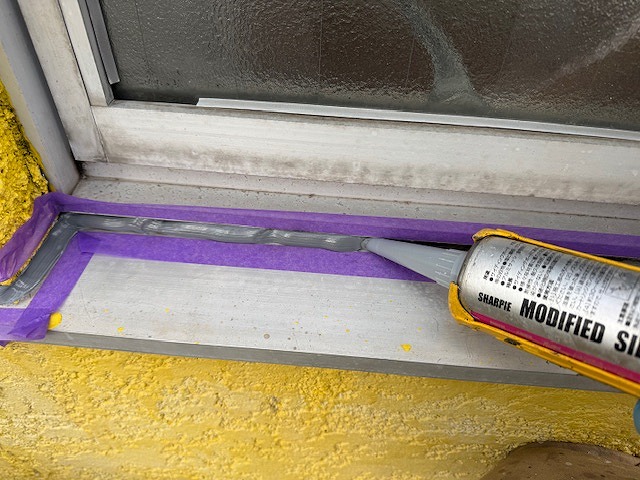

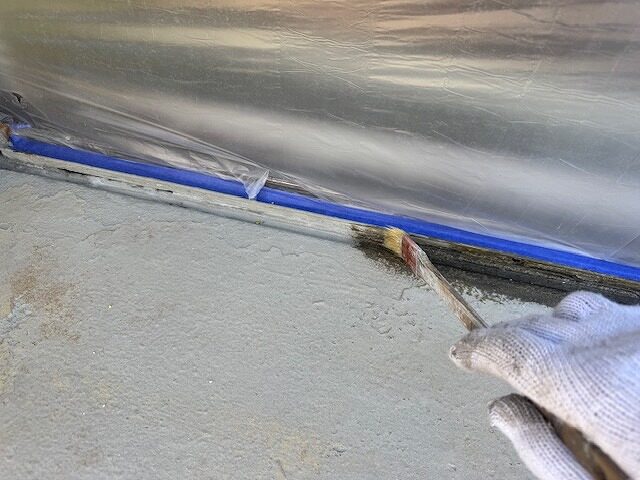

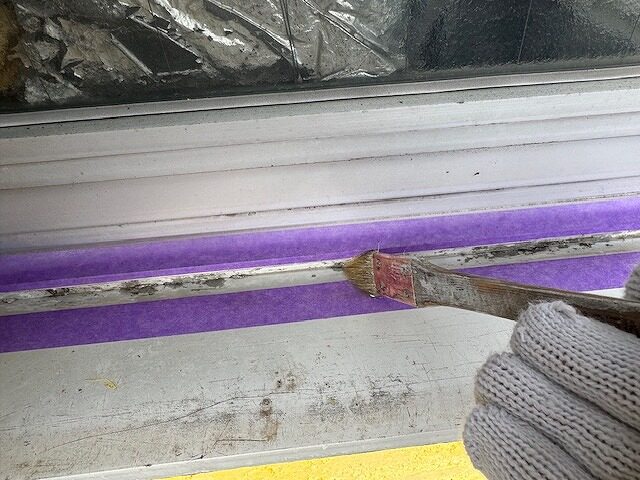

写真は皿板とサッシの間にプライマーを塗布しているところです。

シーリング材を充填しています。

皿板(サッシ下部)を黒く塗る箇所は黒に

無塗装の箇所はサッシに合わせてグレーにしてあります。
2025年11月19日(水)

本日はさび止め塗装の続きや養生などを行いました。
写真は養生の状況です。

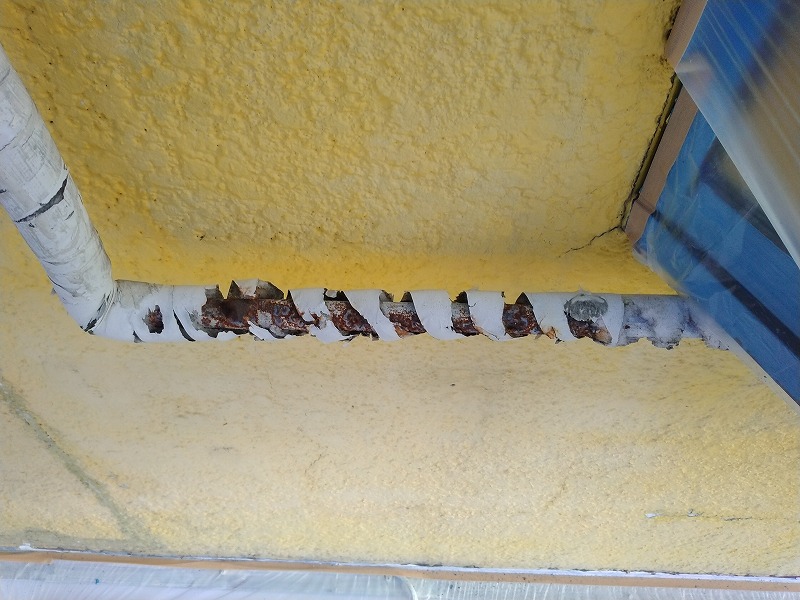

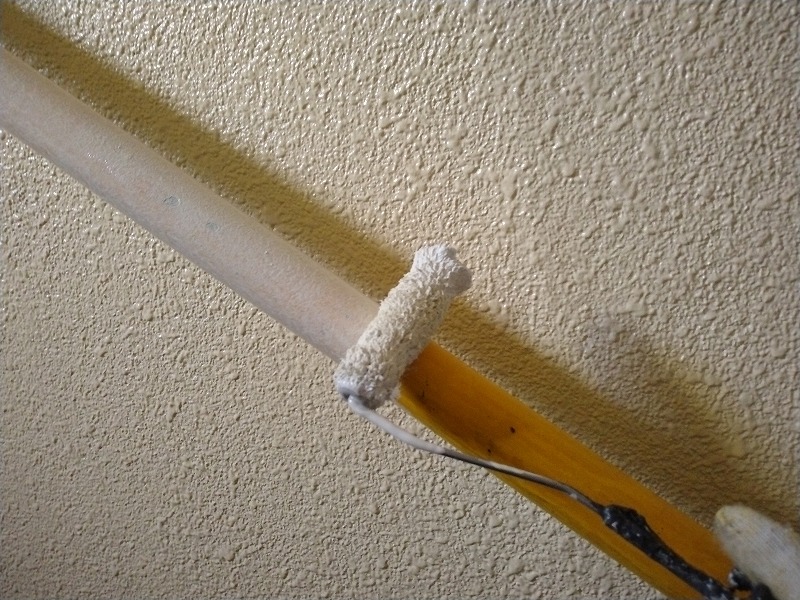

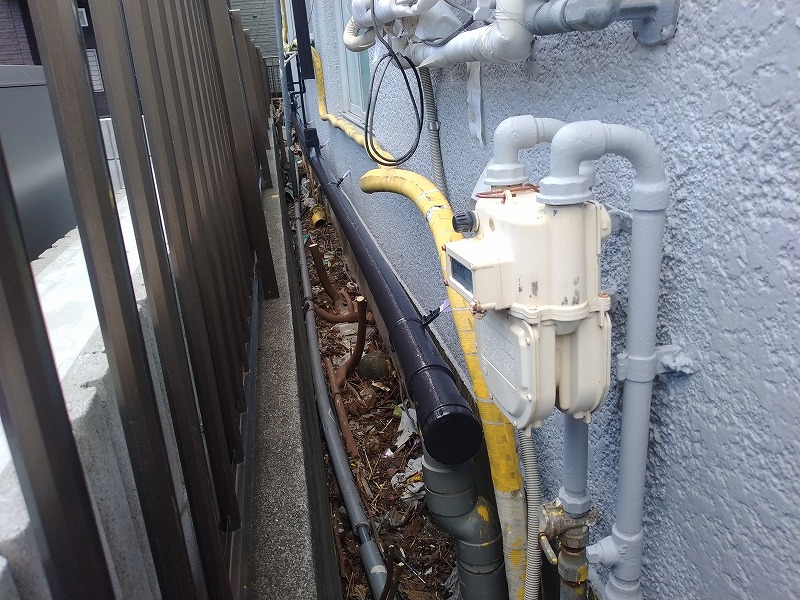

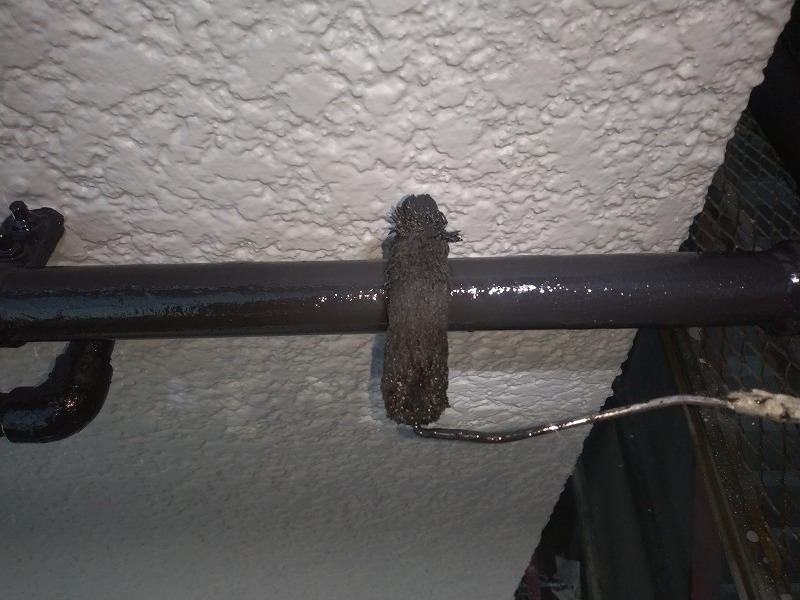

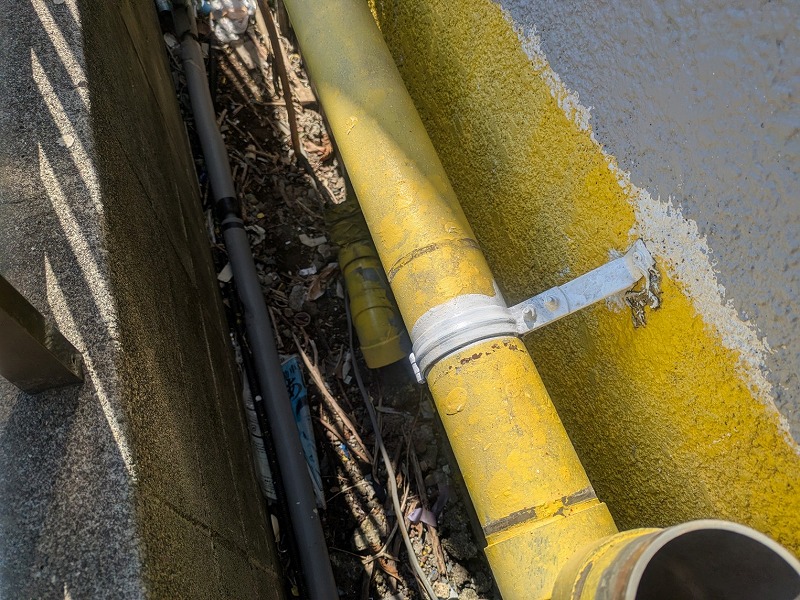

防護管が巻き付けられていた水道管です。
横向きのため、防護管を巻くことで、かえって水がたまり、サビを誘発していたようです。

防護管を撤去し、さび止め塗装を行いました。
2025年11月20日(木)

本日は下地補修などを行いました。

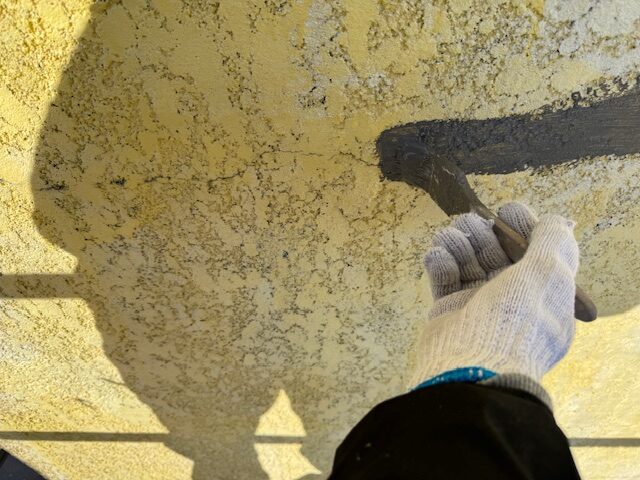

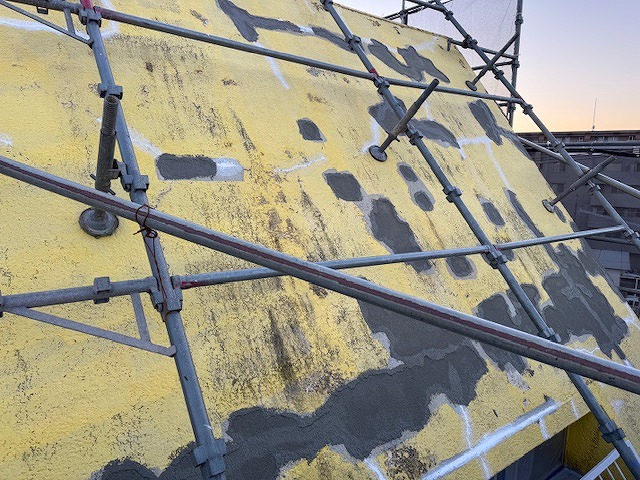

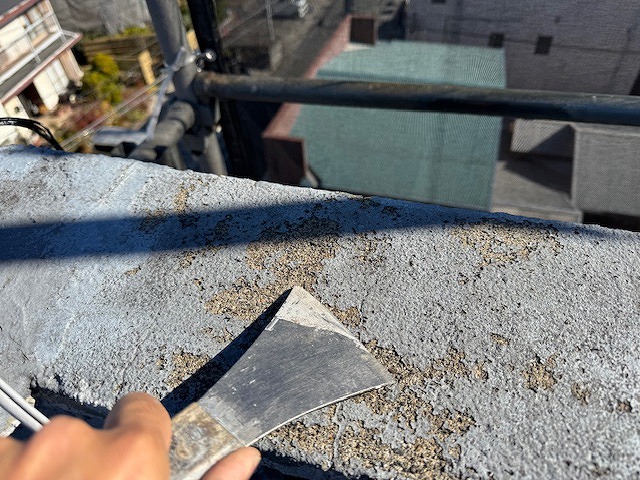

写真は斜壁の浮いたモルタル部分を剥がしているところです。

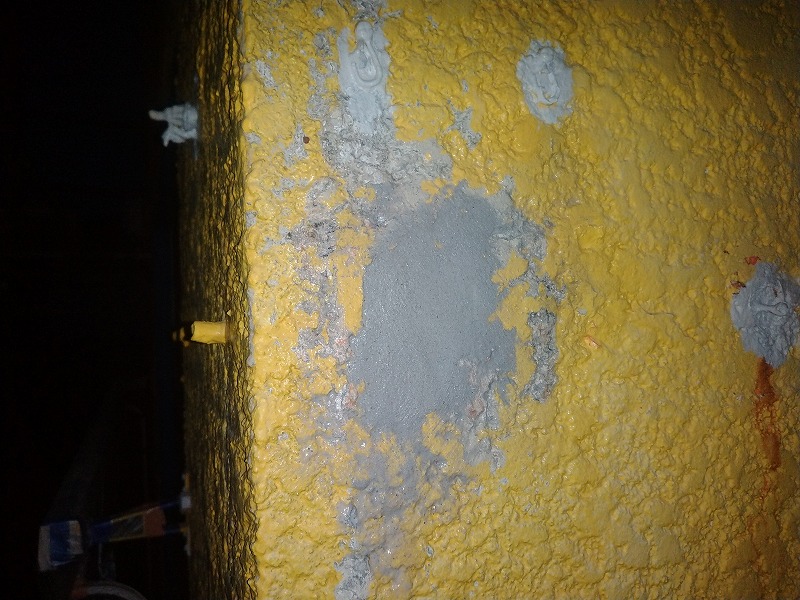

モルタルの撤去後です。

モルタルを撤去した箇所に下地調整材を塗布しています。

斜壁の窓の床部分は状態が悪かったので、下地調整材を全面に塗布しました。

外壁の欠損箇所にプライマーを塗布したところです。

エポキシ樹脂系の軽量モルタルで補修しました。
2025年11月21日(金)

本日も下地調整などを行いました。
写真はひび割れ補修後です。

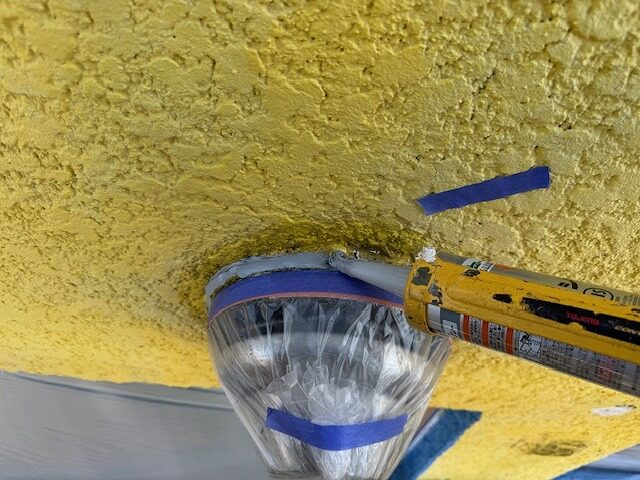

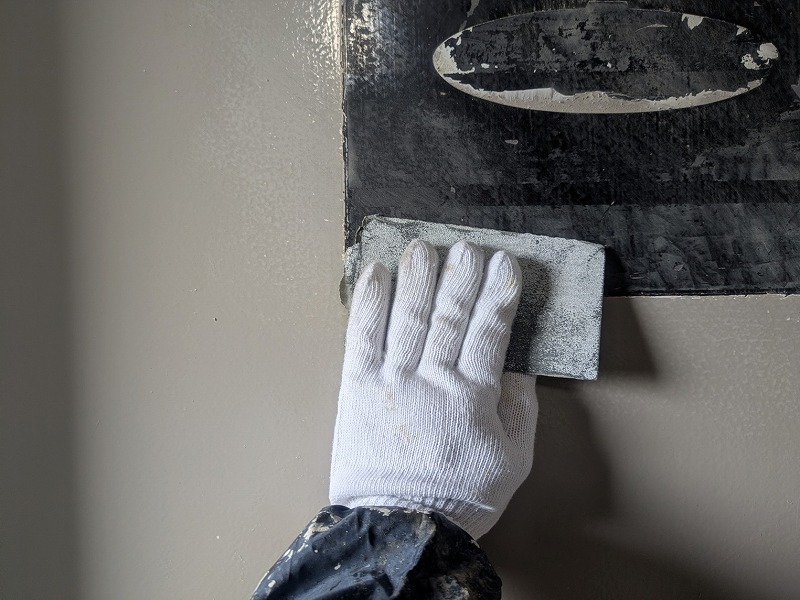

シーリング材の硬化後、モルタルが剥がれた個所にセメントフィラーを塗布しました。

斜壁にある窓の床周りにプライマーを塗布しています。

シーリング材を充填しています。

排気口の周りにプライマーを塗布しているところです。

シーリング材を充填しています。
2025年11月22日(土)

本日は下地補修の続きや養生の続きなどを行いました。

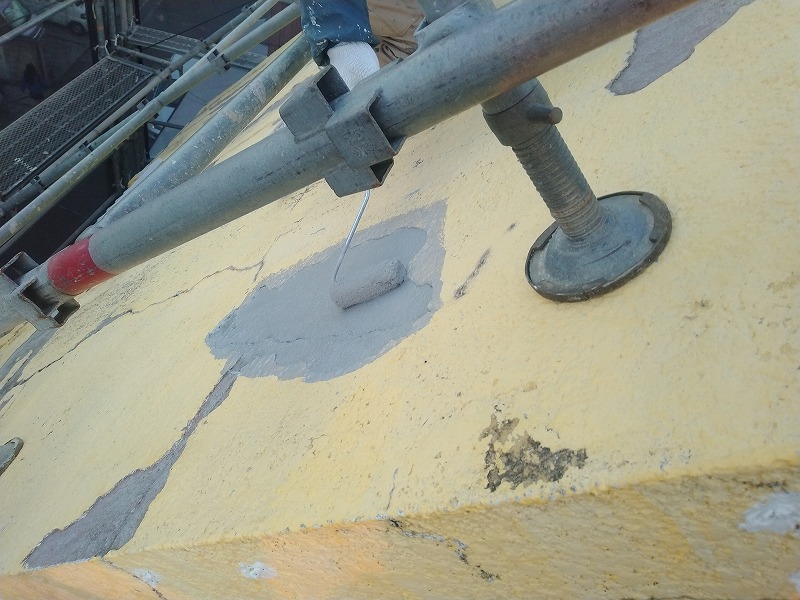

写真はひび割れ補修を行っているところです。
2025年11月24日(月)
本日は養生の続きなどを行いました。
写真は撮り忘れてしまいました。すみません。
2025年11月25日(火)
本日は雨天のため、現場作業は中止とさせていただきました。
2025年11月26日(水)

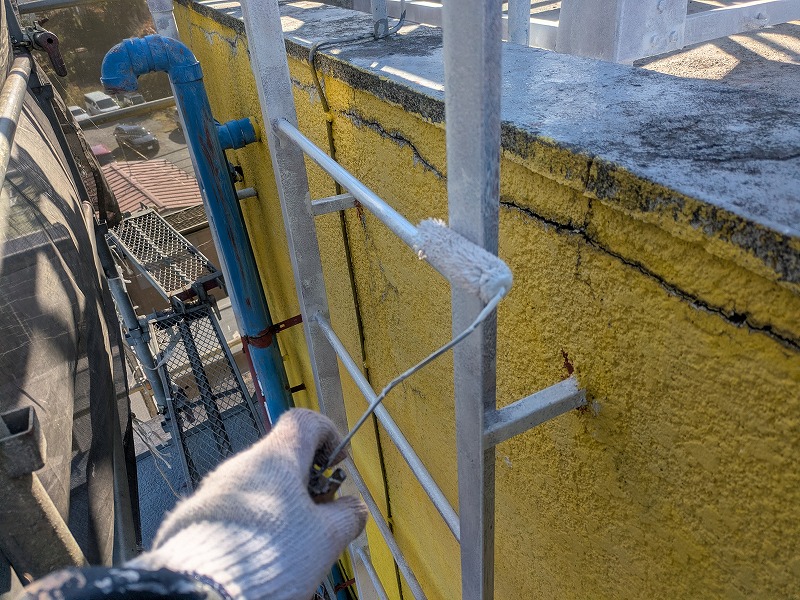

本日は外壁の下塗りなどを行いました。

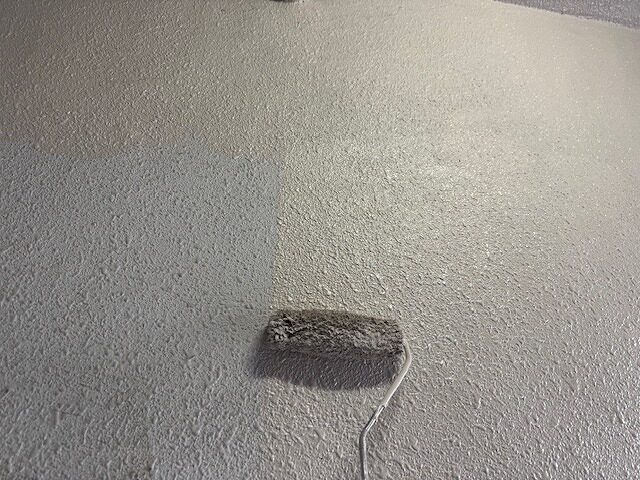

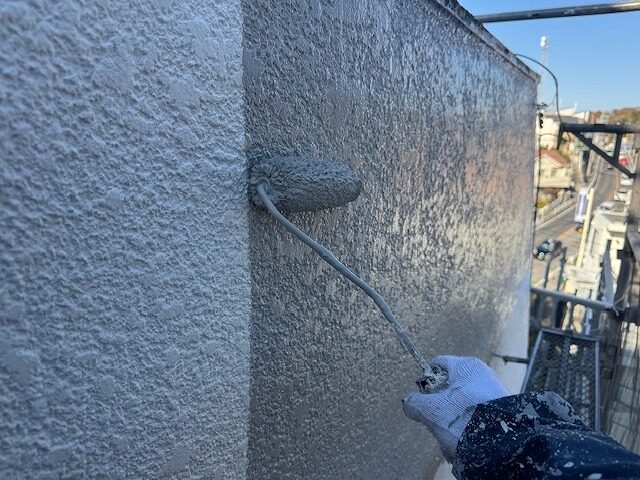

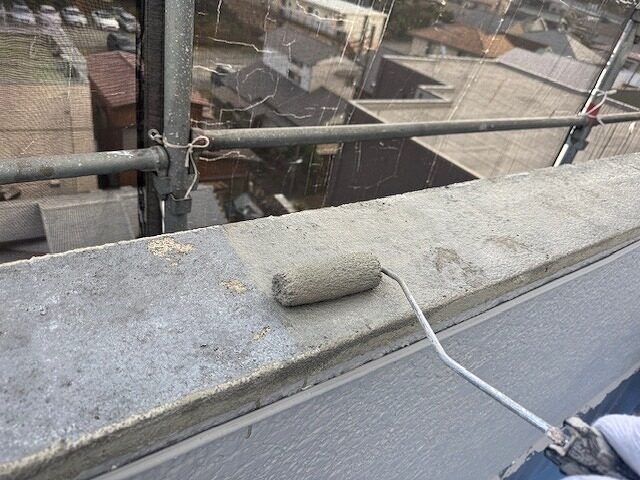

写真は屋上の下塗りです。

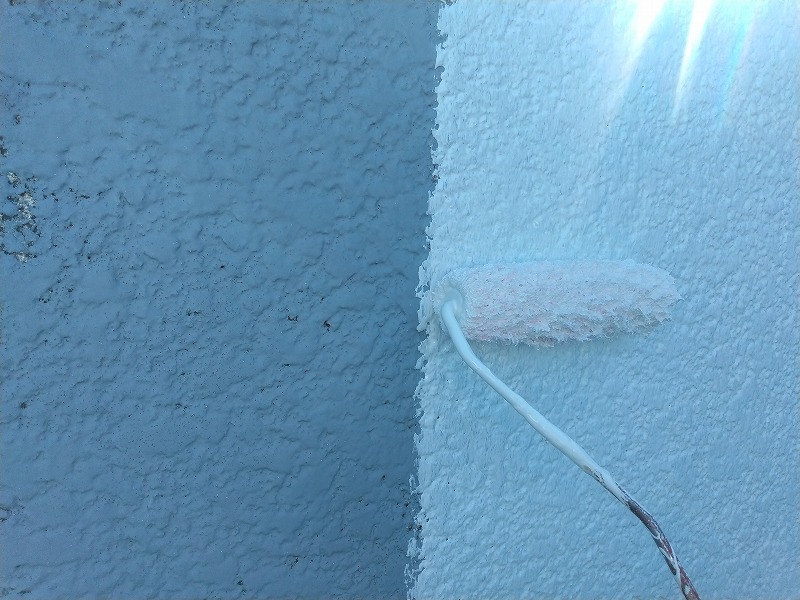

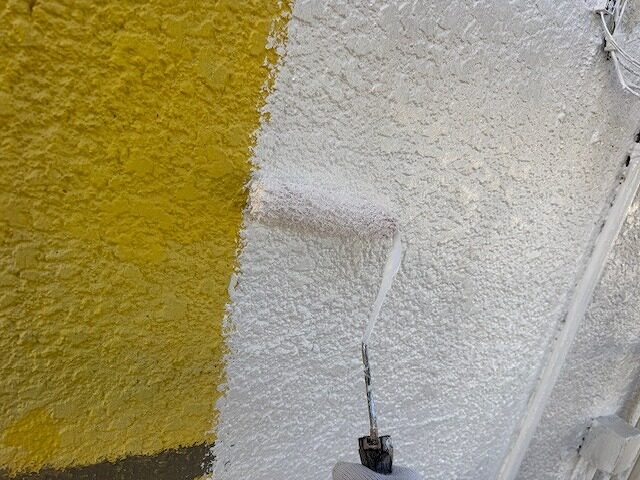

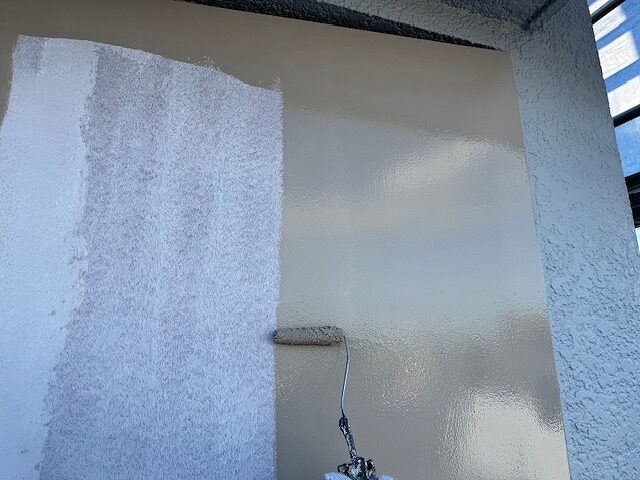

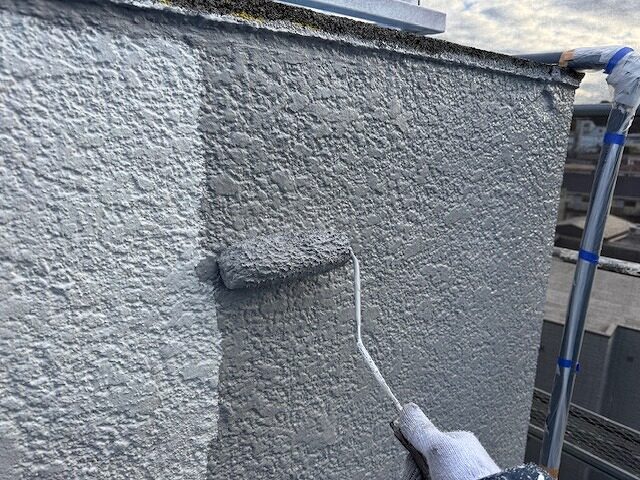

南面外壁の下塗りです。
2025年11月27日(木)

本日も外壁の下塗りなどを行いました。
明日は弊社の都合により休工とさせていただきます。
申し訳ございませんが、ご理解とご協力をお願い申し上げます。
2025年11月29日(土)

本日は外壁塗装の続きを行いました。

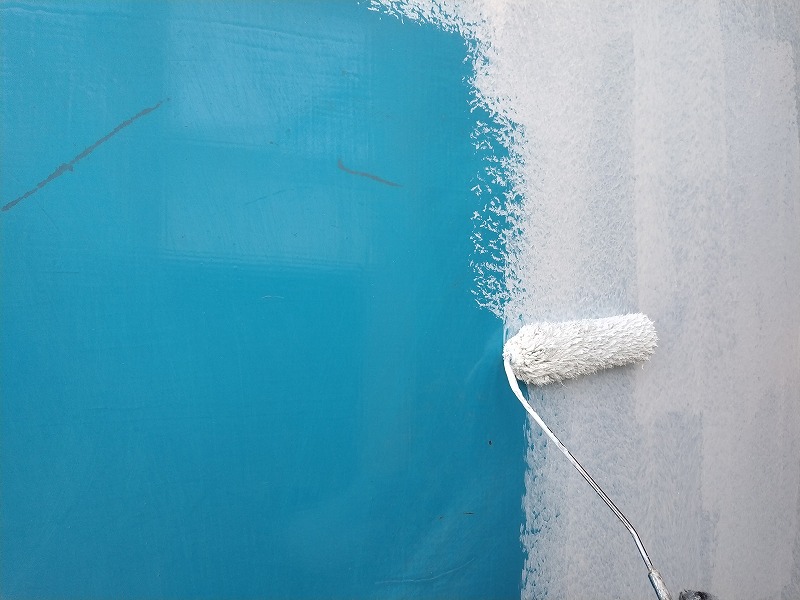

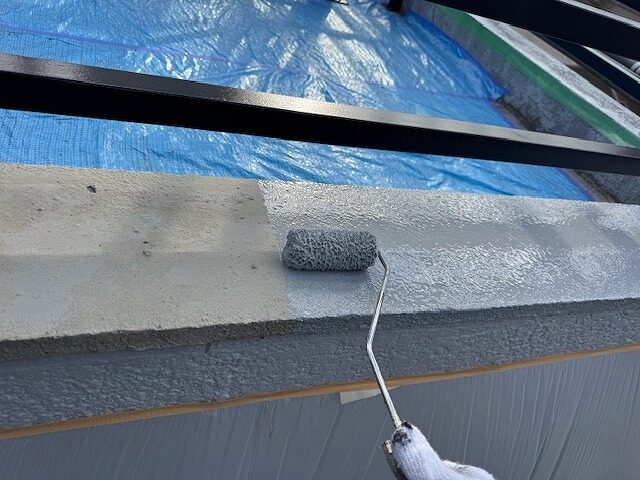

写真は外壁の下塗りです。

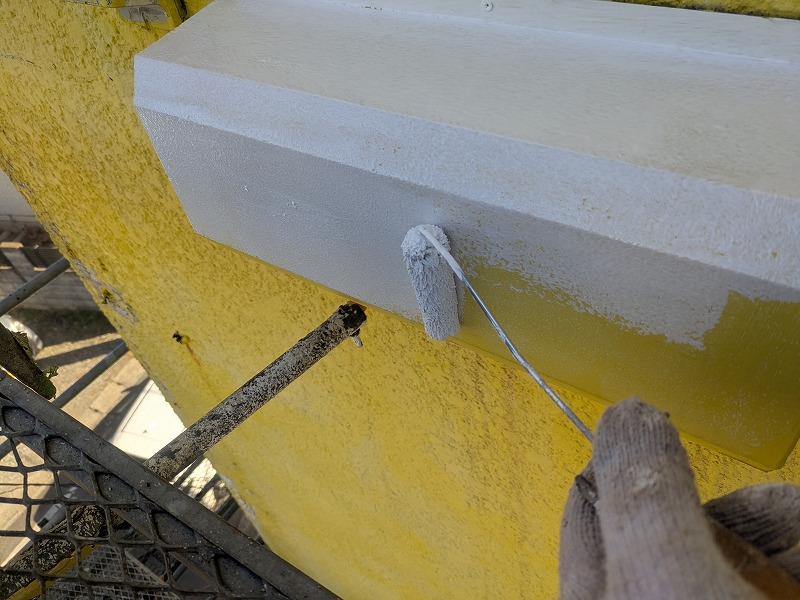

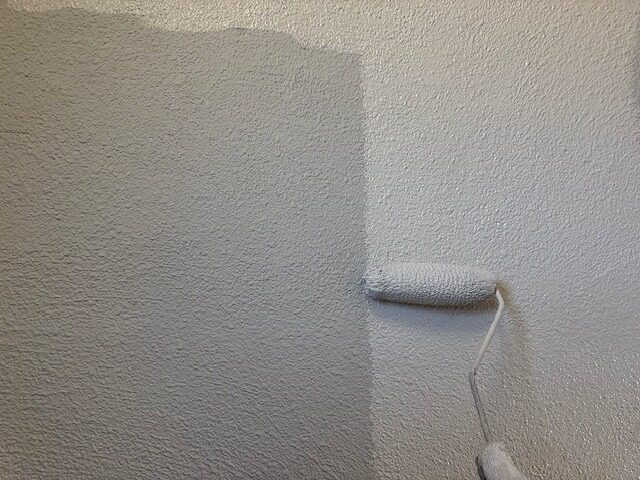

外壁の上塗り1回目です。
2025年12月1日(月)

本日は外壁塗装の続きやエントランスの上裏の塗装などを行いました。
写真は上裏のモルタル部分にシーラーを塗布しているところです。

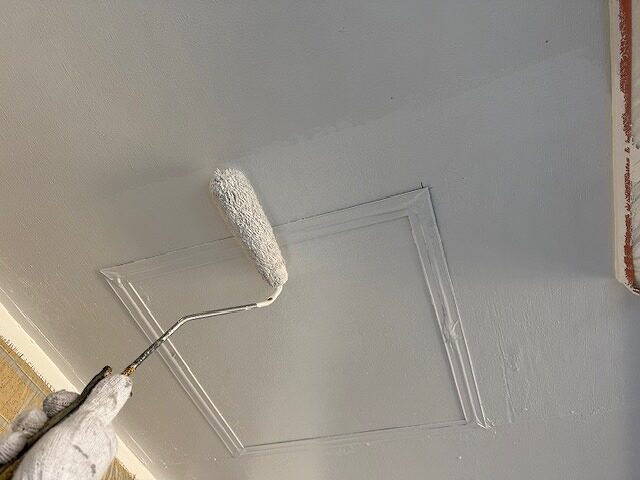

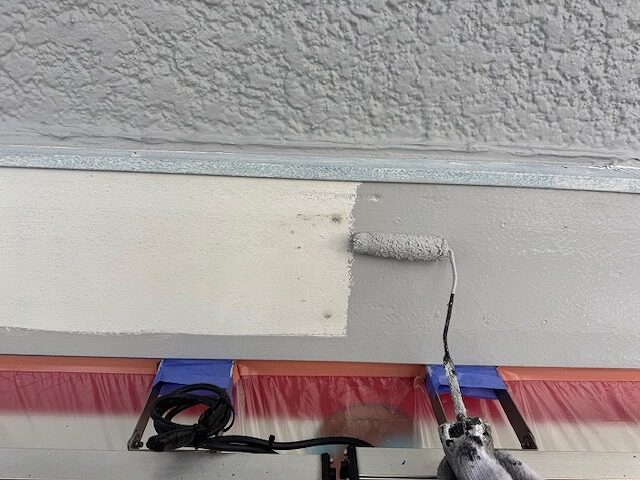

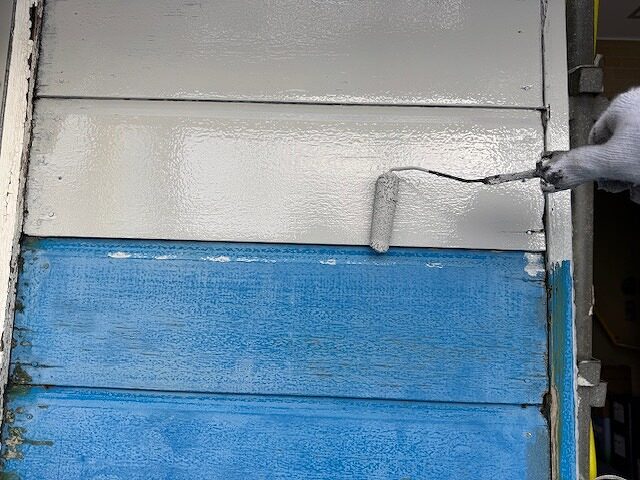

上裏のボード部分の上塗り1回目です。

外壁の上塗り1回目です。
2025年12月2日(火)

本日も外壁塗装を行いました。

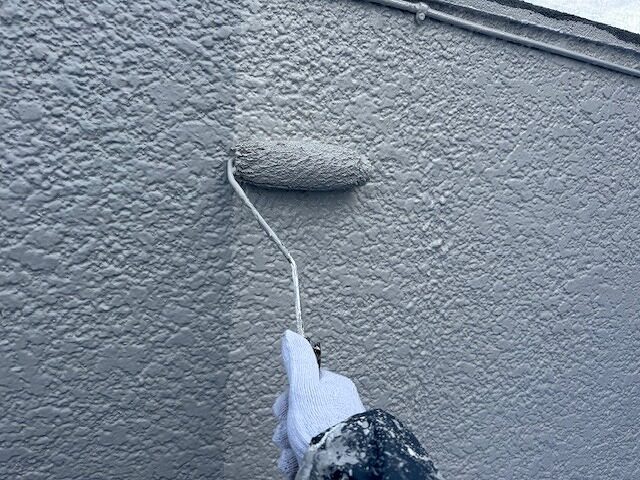

写真は外壁の上塗り2回目です。
2023年12月3日(水)
本日は雨天のため、現場作業はお休みとさせていただきました。
2025年12月4日(木)

本日は外壁塗装や養生の撤去などを行いました。

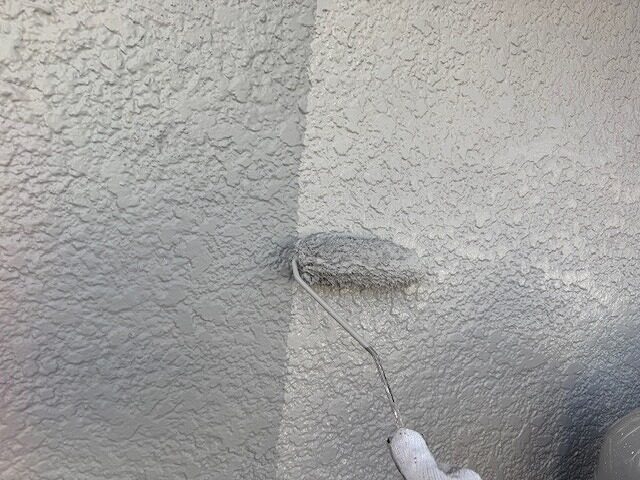

写真は外壁の上塗り2回目です。
2025年12月5日(金)

本日は付帯部の塗装や笠木の防水工事などを行いました。

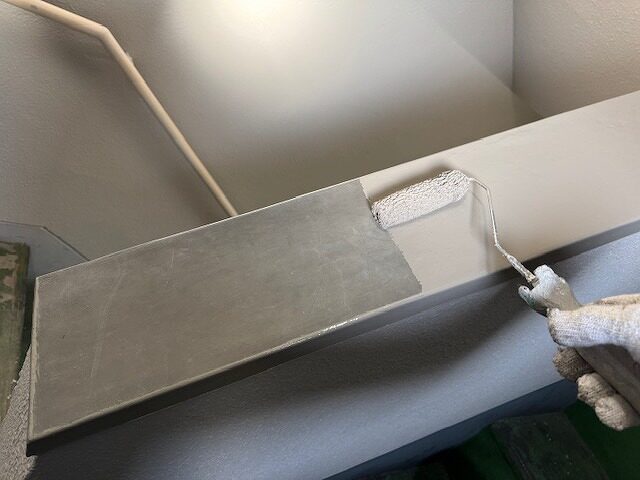

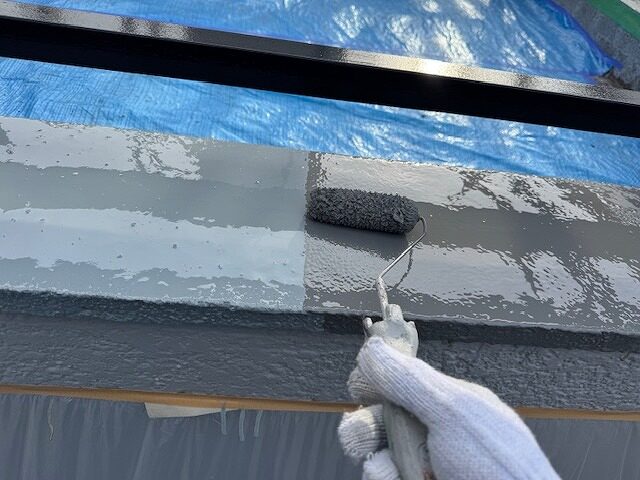

高架水槽の架台の上塗り1回目です。

塔屋の梯子の上塗り1回目です。

塔屋の配管の上塗り1回目です。

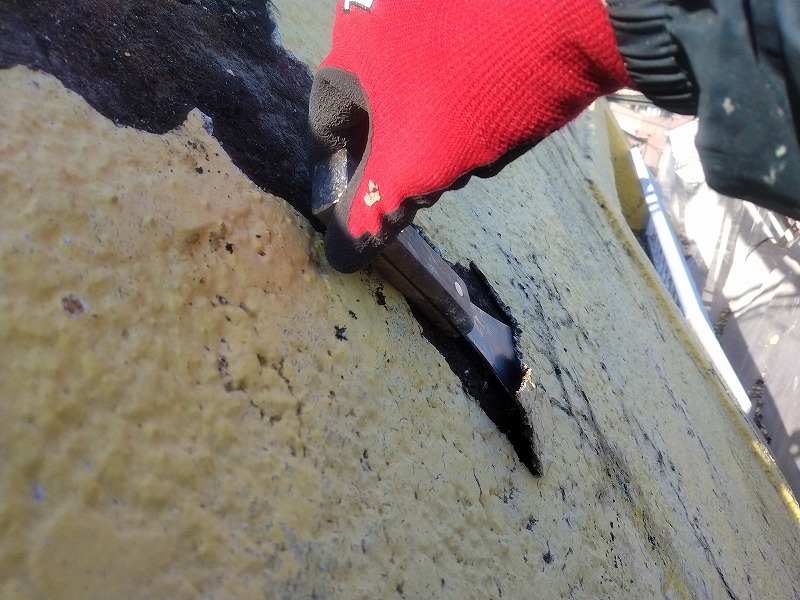

笠木の脆弱塗膜を除去しています。

笠木の下塗りです。

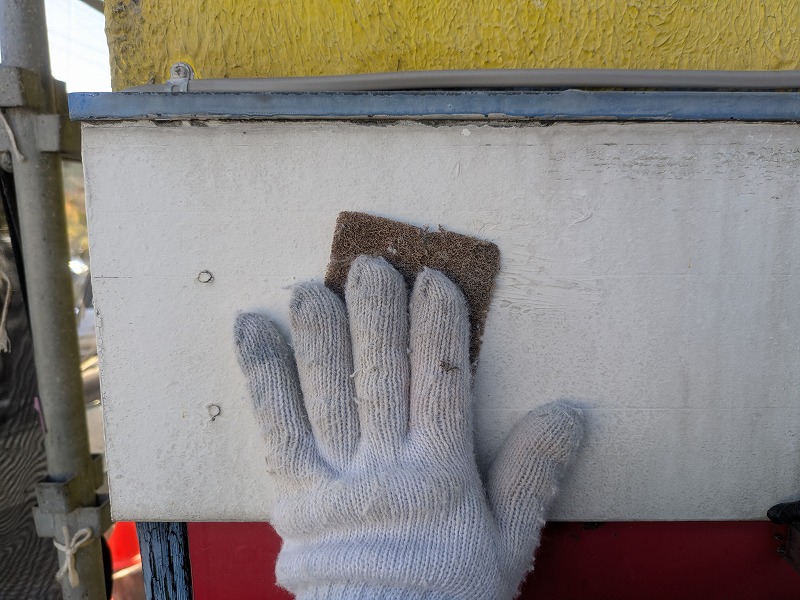

皿板のケレンです。

皿板の上塗り1回目です。
2025年12月6日(土)

本日は笠木の防水や付帯部の塗装などを行いました。

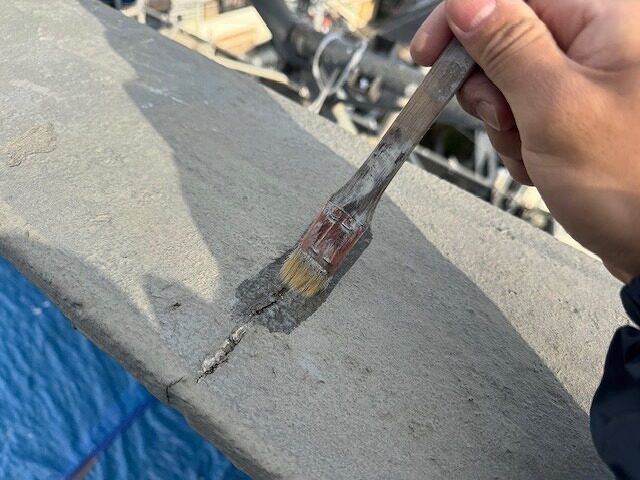

写真はひび割れにプライマーを塗布しているところです。

写真は笠木のひび割れ補修を行っているところです。

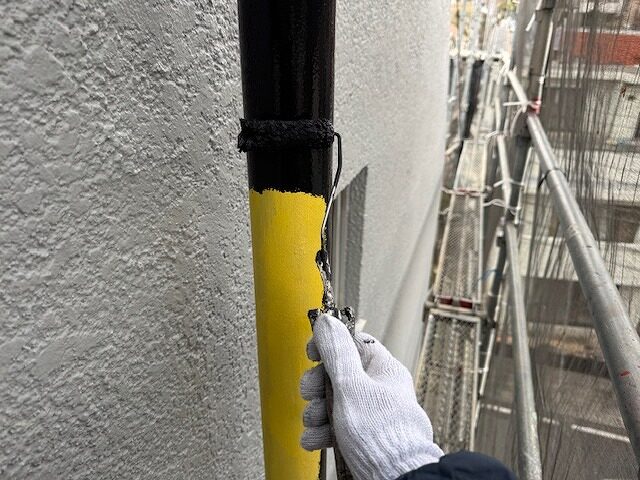

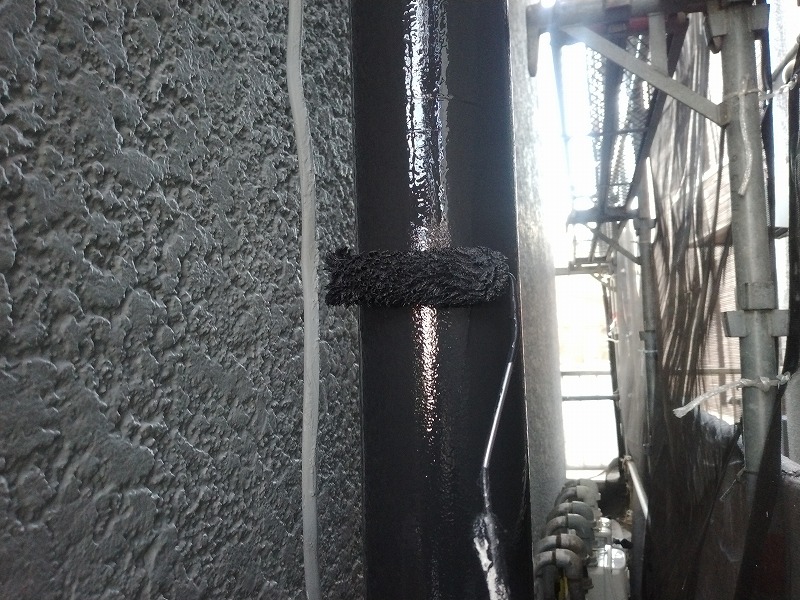

配管の上塗り1回目です。
2025年12月9日(月)

本日も笠木の防水や付帯部の塗装などを行いました。

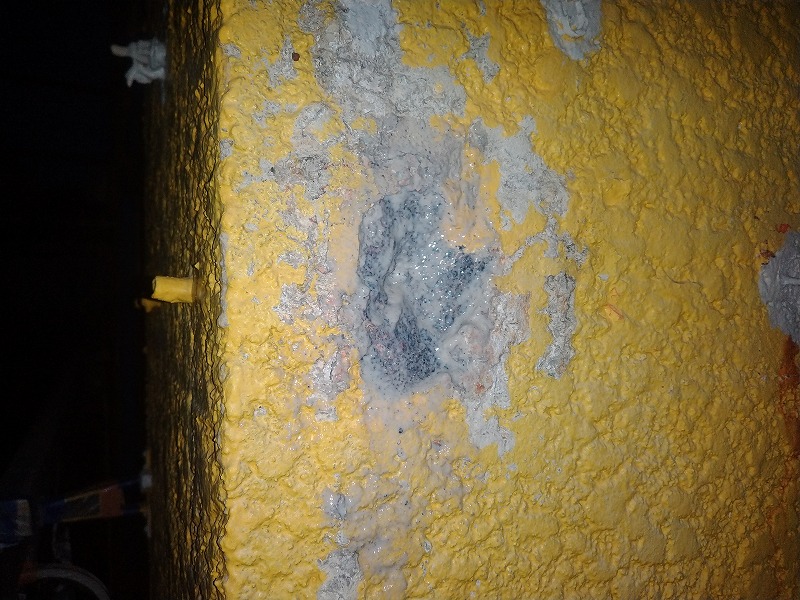

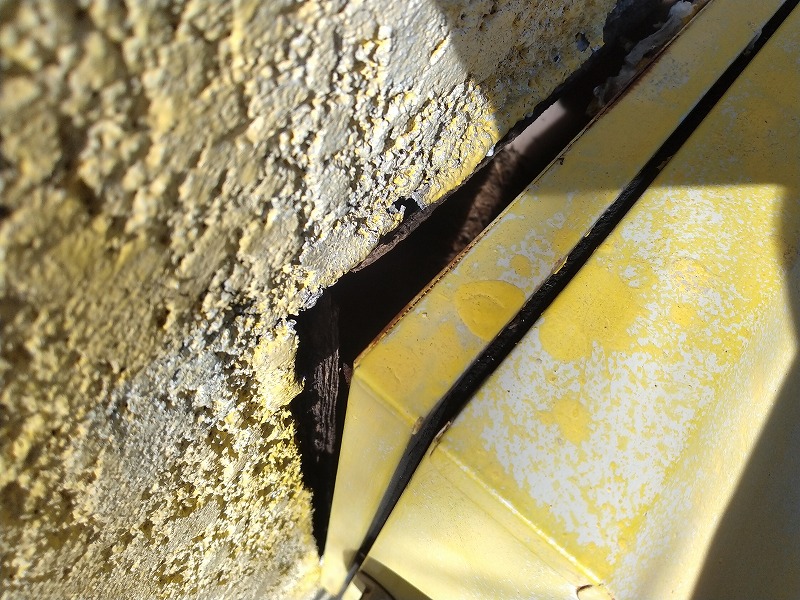

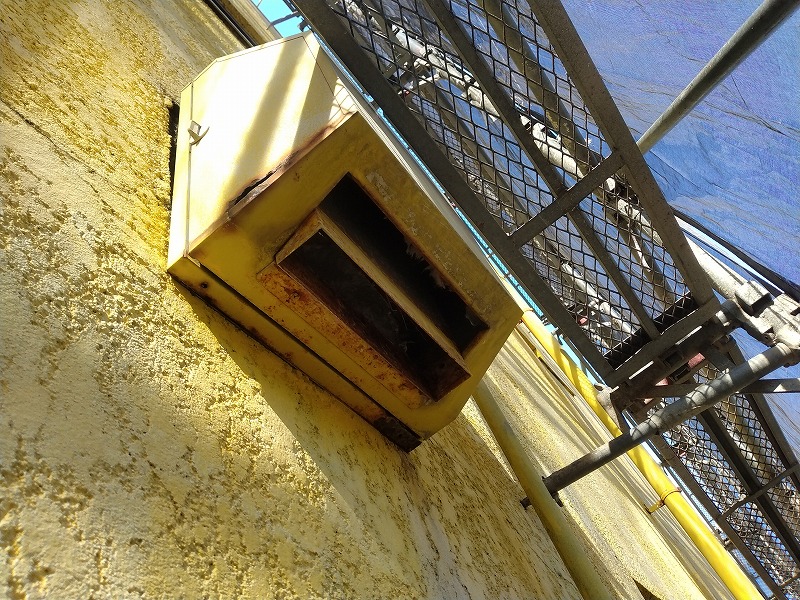

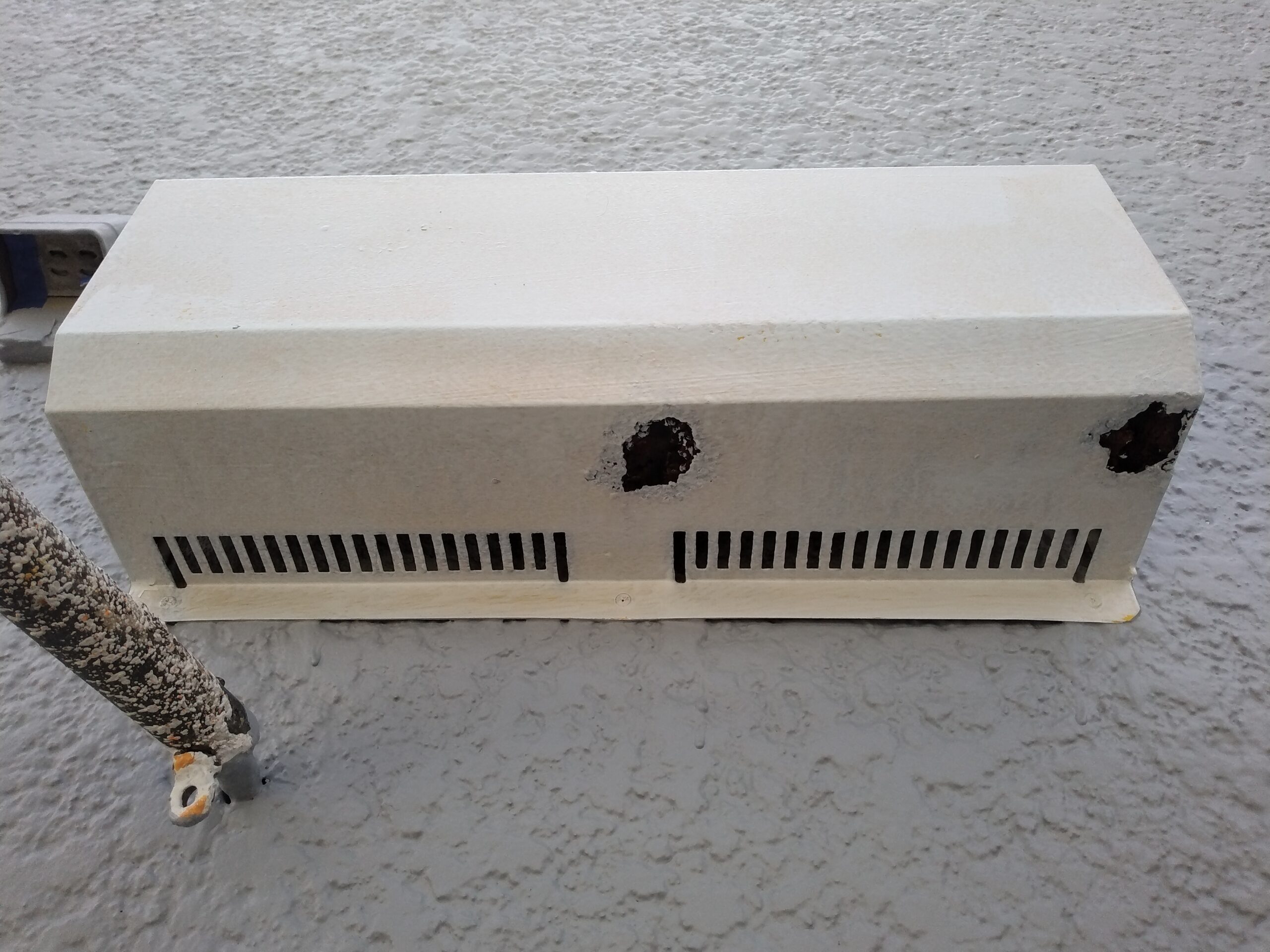

写真は換気フードの腐食状況です。

アルミテープで補修しました。

同じく腐食状況です。

テープで補修しました。

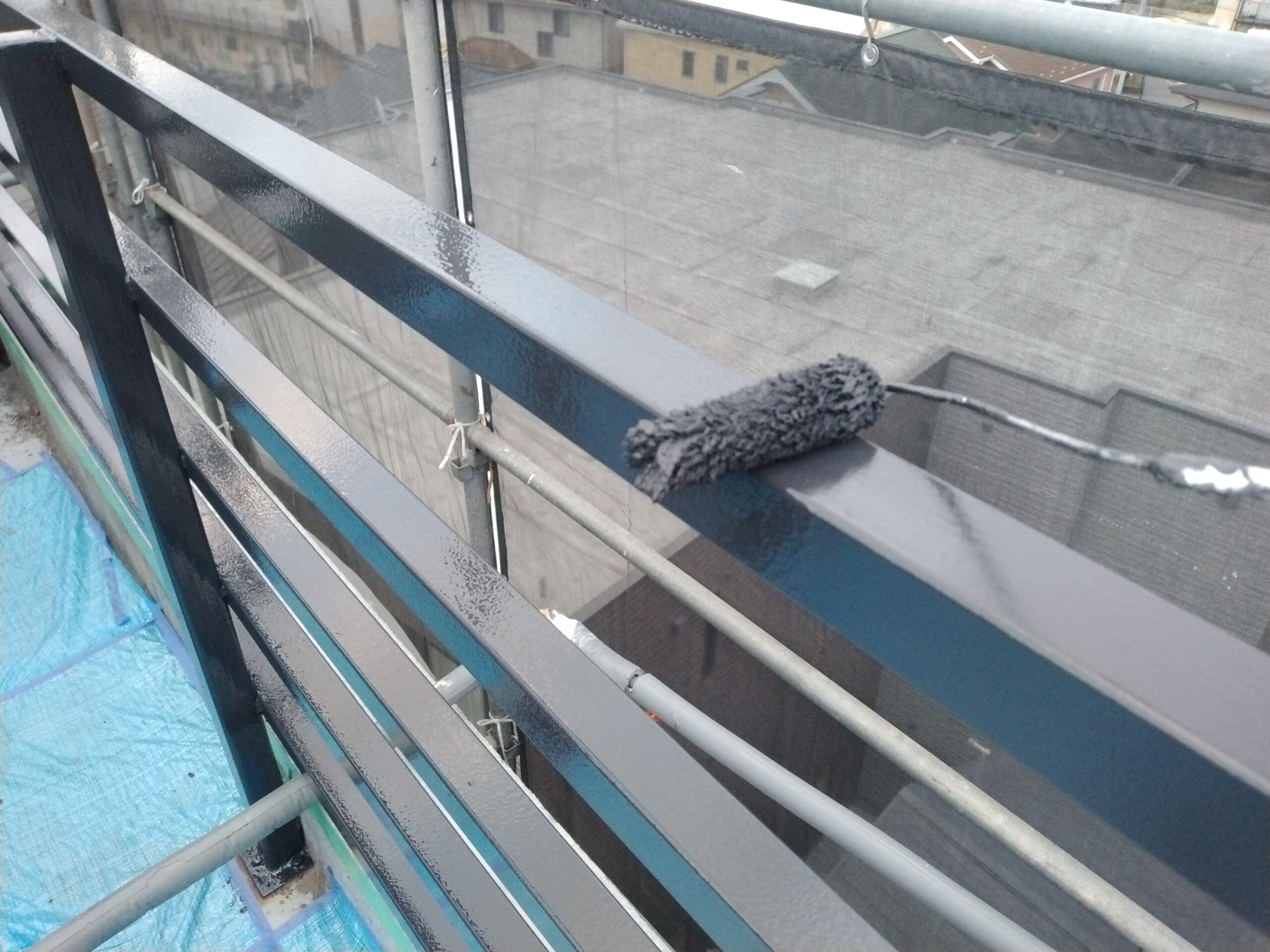

塔屋フェンスの上塗り2回目です。

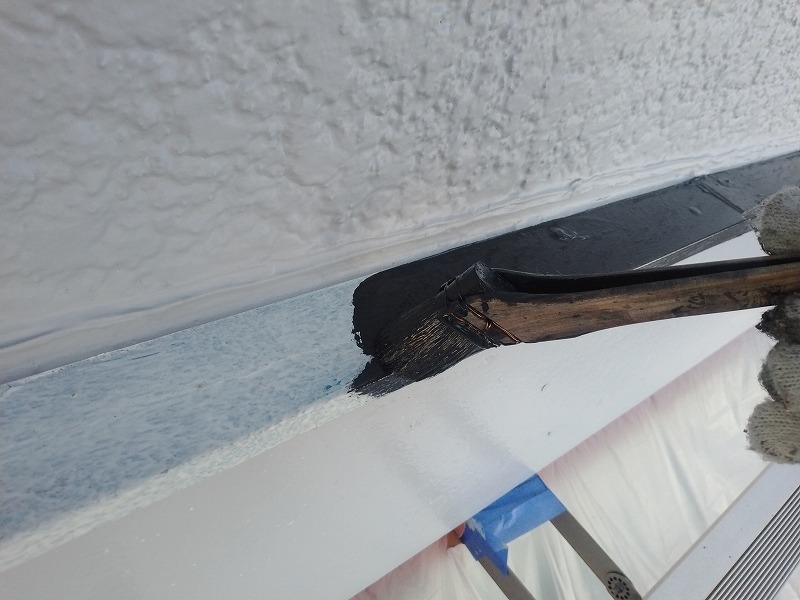

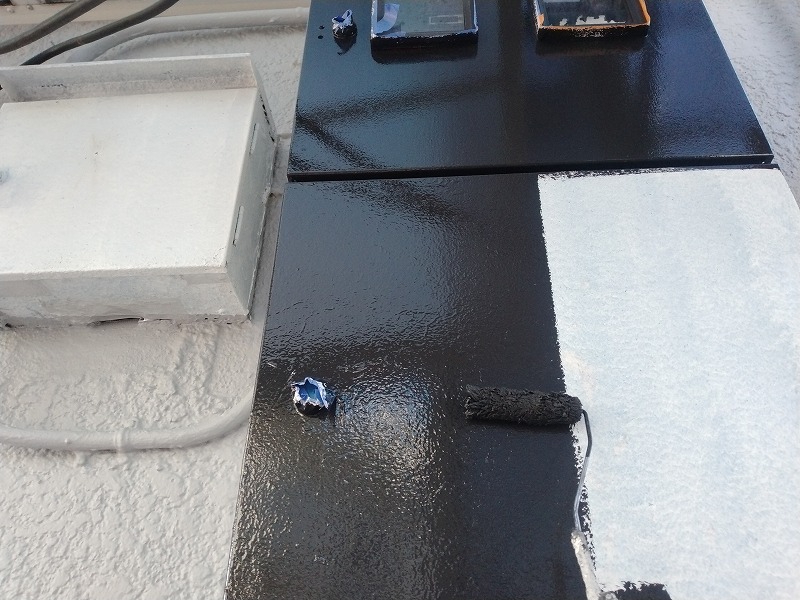

笠木の中塗り1回目です。

換気フードの上塗り1回目です。

幕板の上塗り1回目です。

店舗ファサードの上塗り1回目です。

階段室の手摺のケレンです。
2025年12月10日(水)

本日は付帯部の塗装などを行いました。
写真は1階の配電ボックスの上塗り1回目です。

水切りの上塗り1回目です。

店舗庇の上塗り1回目です。

屋上の配電ボックスの上塗り1回目です。

配管の上塗り2回目です。

配管の上塗り2回目です。

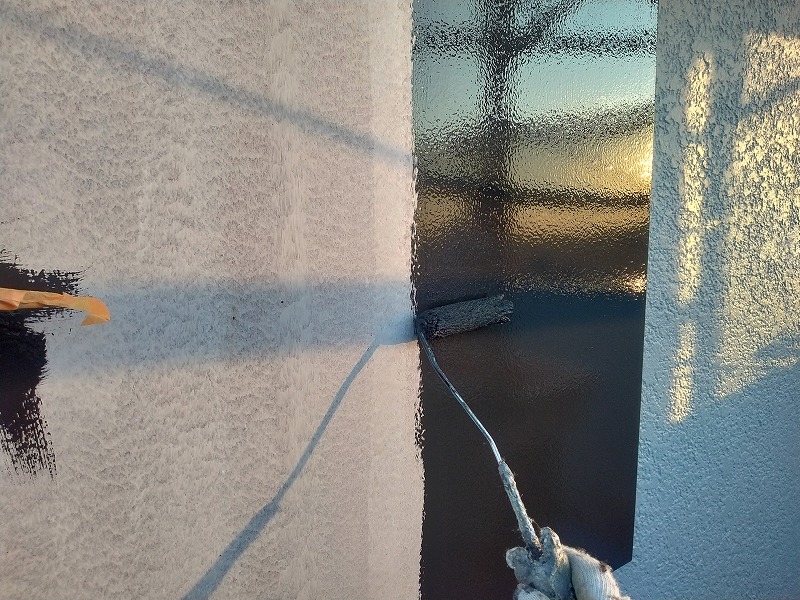

笠木の中塗り2回目です。

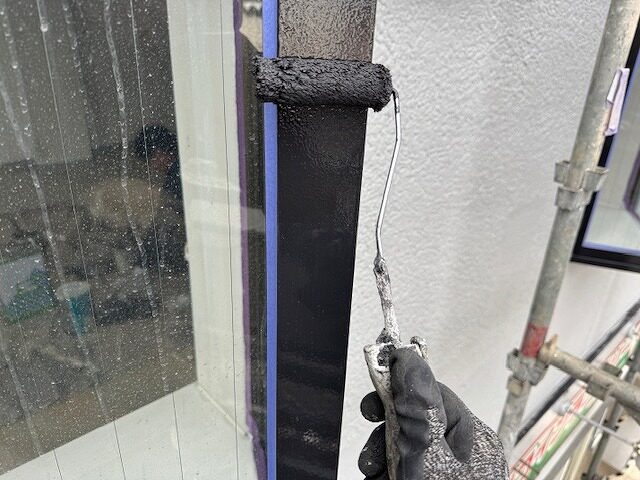

サッシの皿板の上塗り2回目です。
2025年12月11日(木)

今日は付帯部の塗装などを行いました。

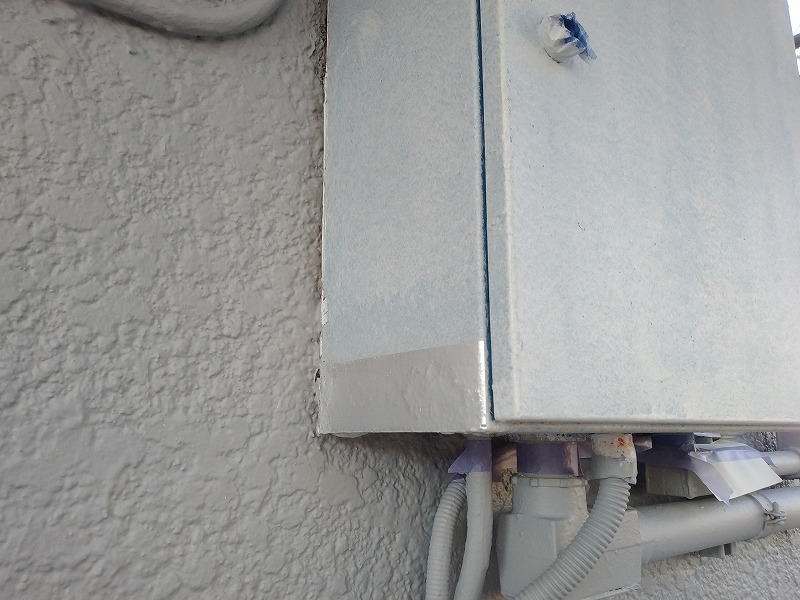

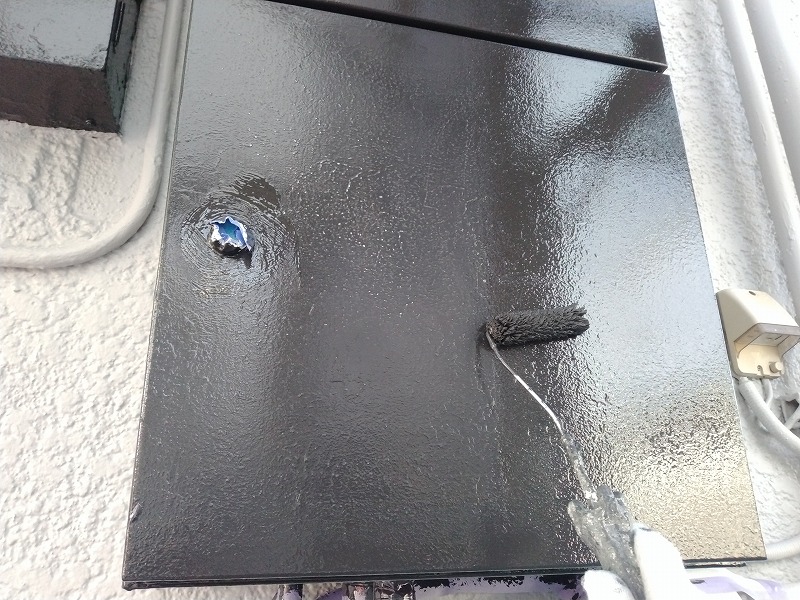

写真は配電ボックスの上塗り2回目です。

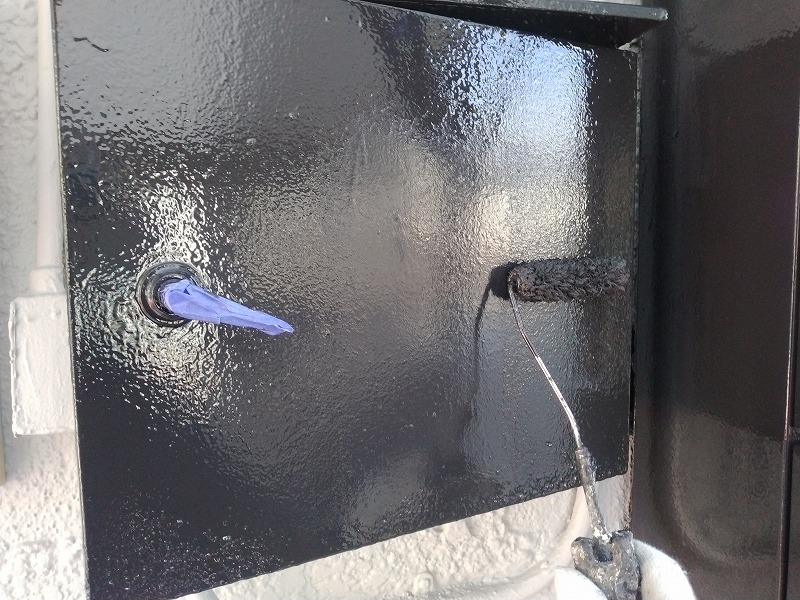

こちらも配電ボックスの上塗り2回目です。

配管の上塗り2回目です。

屋上の配電ボックスの上塗り2回目です。

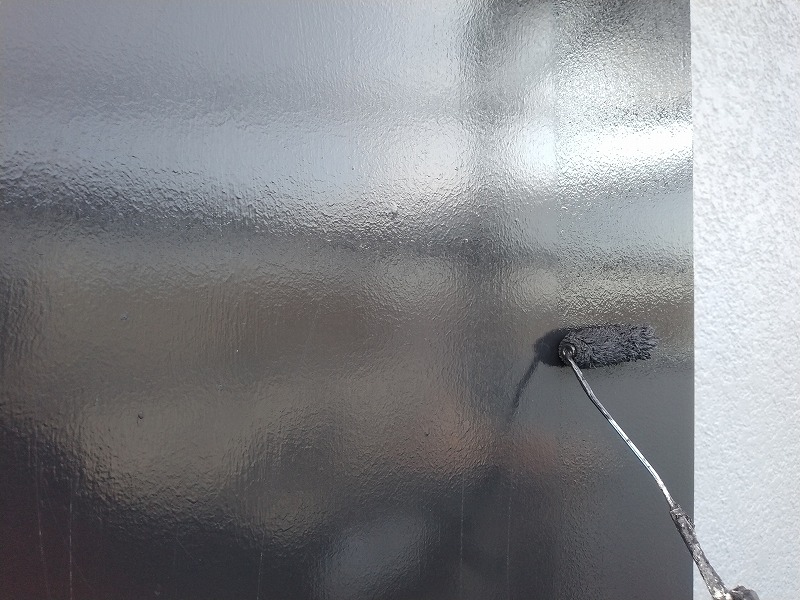

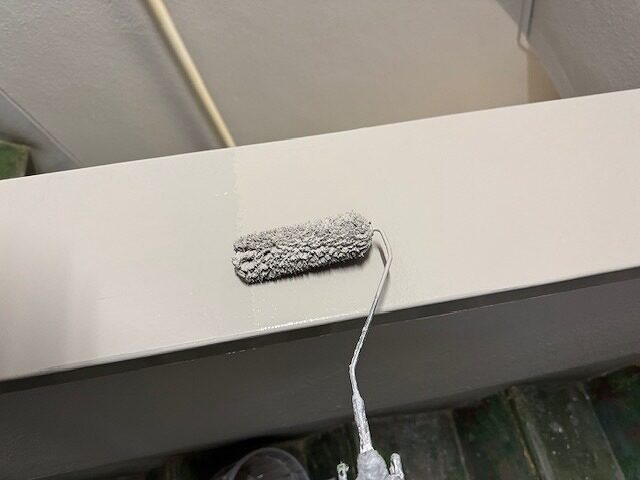

笠木の上塗りです。

換気フードの上塗り2回目です。

幕板の上塗り2回目です。

店舗ファサードの上塗り2回目です。
2025年12月12日(金)

本日は階段室の鉄扉や手すりのさび止め塗装等を行いました。
写真は鉄扉のケレンです。

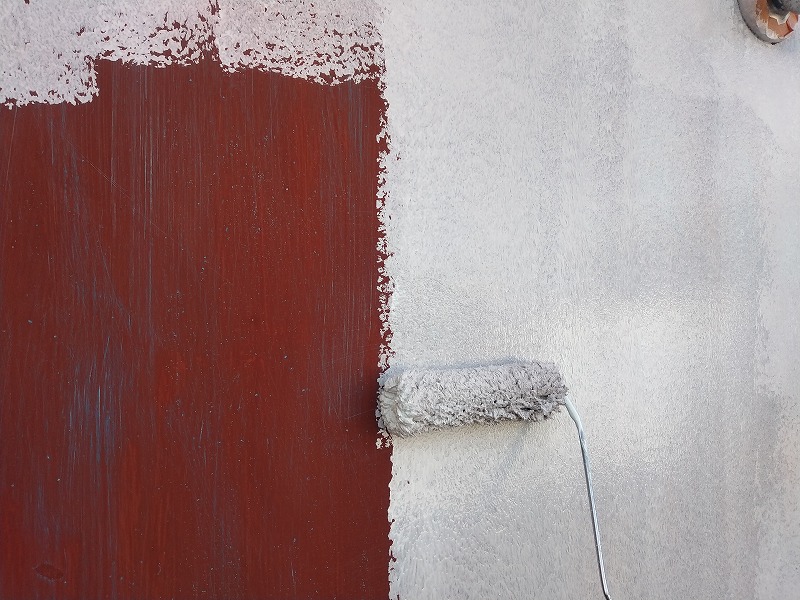

鉄扉のさび止め塗装です。

手摺のさび止め塗装です。
2025年12月13日(土)

本日は階段室の内壁の塗装などを行いました。
写真は内壁の上塗り1回目です。
2025年12月15日(月)

本日は階段室の内壁の補修や塗装などを行いました。

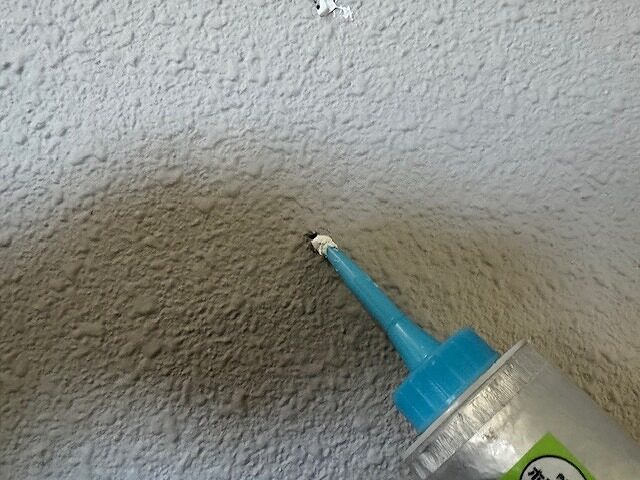

写真は内壁の補修です。

同じく内壁の補修です。

内壁の上塗り2回目です。
2025年12月16日(火)

本日は階段室の付帯部の塗装などを行いました。
写真は鉄扉の上塗り1回目です。

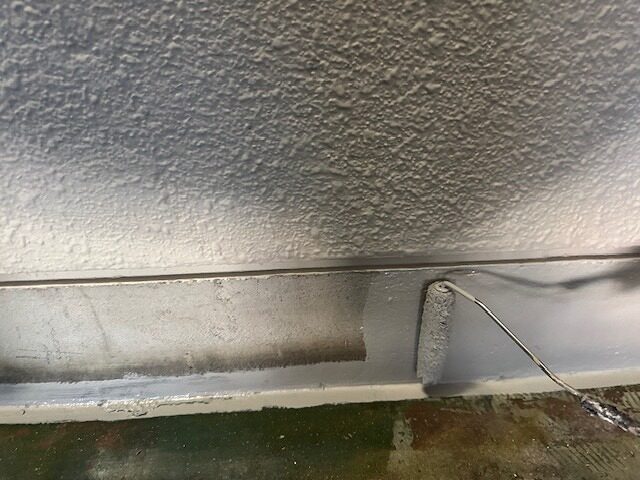

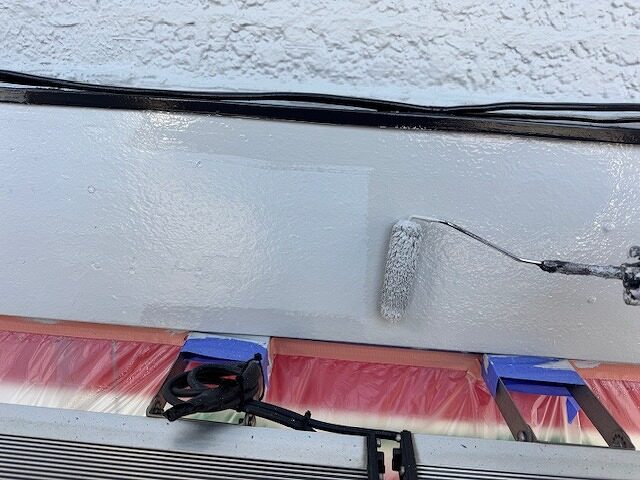

手すり壁の天端の上塗り1回目です。

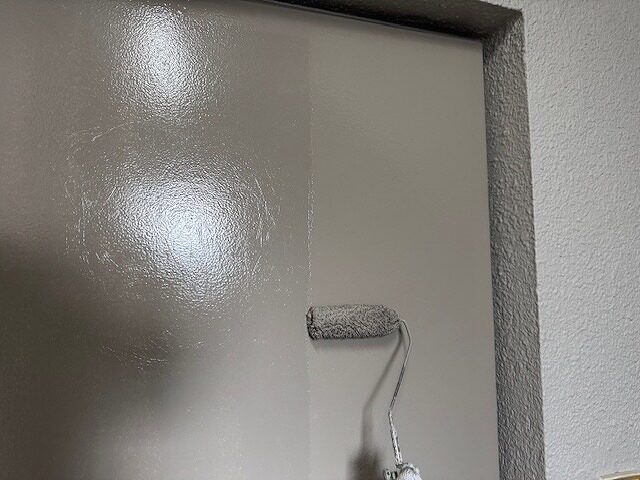

鉄扉の上塗り2回目です。

手すり壁天端の上塗り2回目です。
2025年12月17日(水)

本日は階段室の付帯部の塗装などを行いました。
写真は巾木の上塗り1回目です。

ササラの補修です。

手摺の上塗り1回目です。

巾木の上塗り2回目です。

手摺の上塗り2回目です。
2025年12月18日(木)

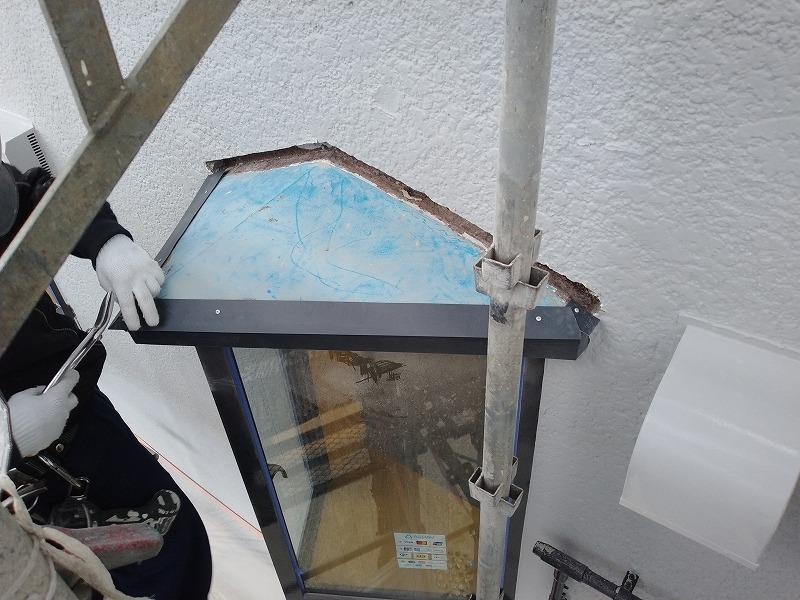

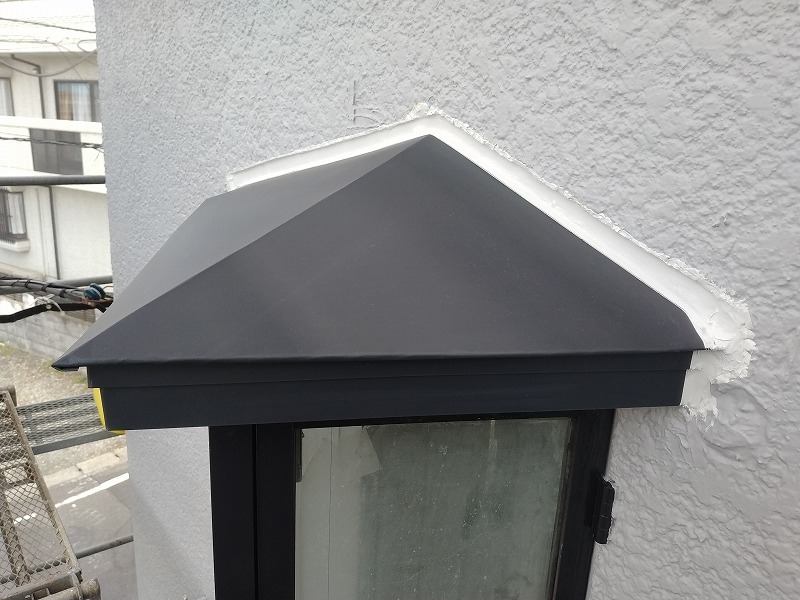

本日は三角出窓の板金屋根取付工事を行いました。

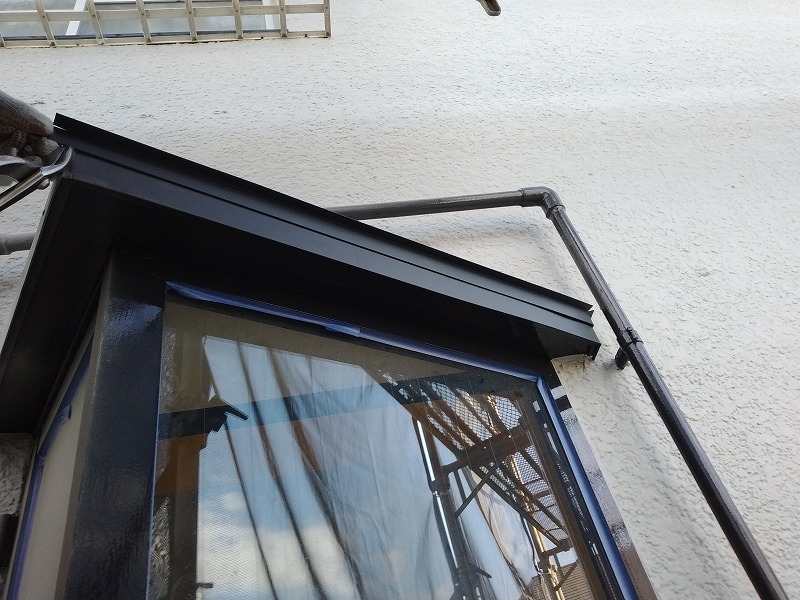

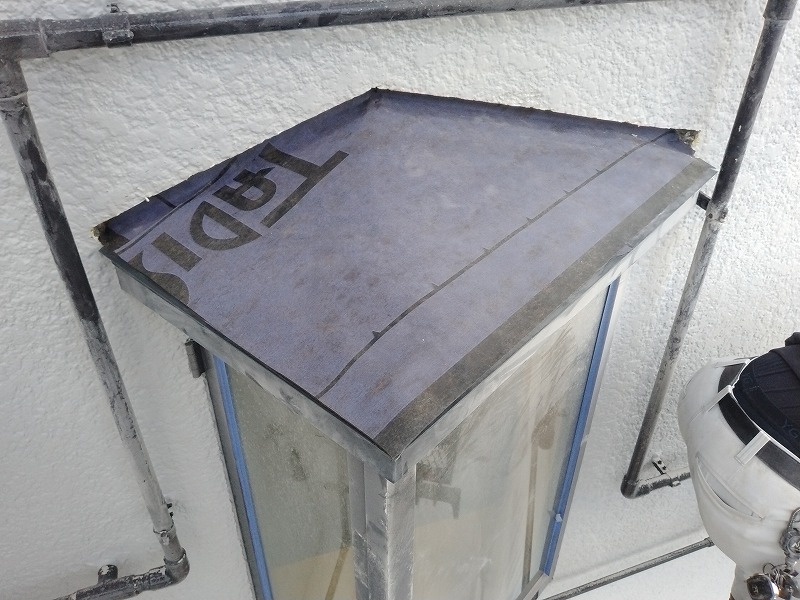

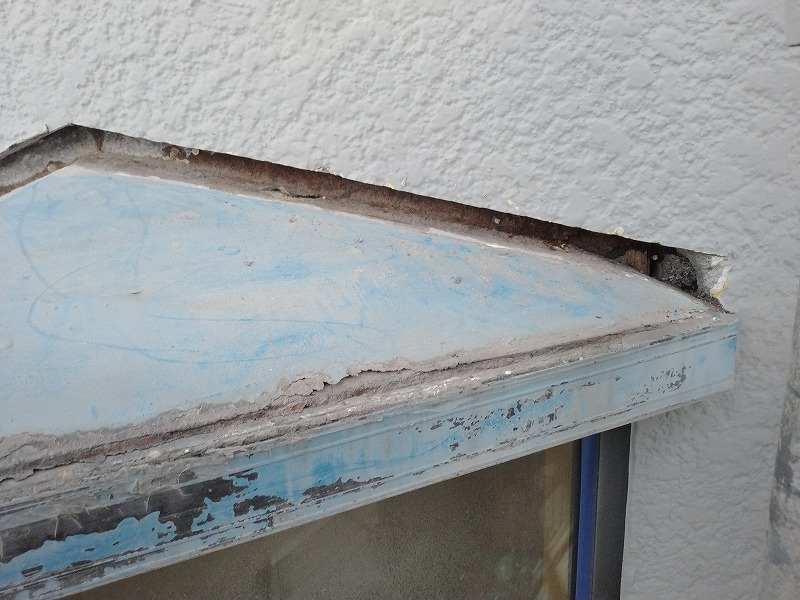

写真は出窓上部の状況です。

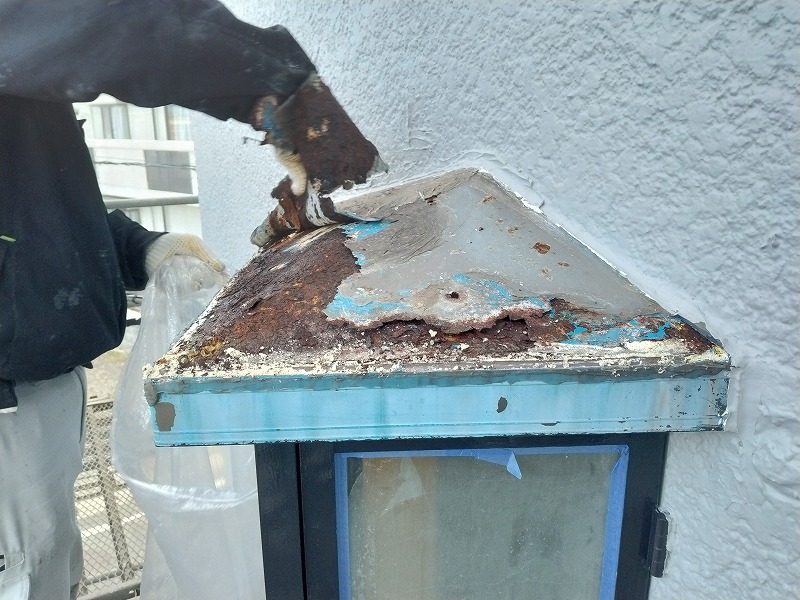

一部の出窓はかなり腐食が進んでいました。

躯体をカットしました。

今回は3種類の板金を組み合わせて取り付けています。
写真は2種類目の板金を取り付けているところです。

下から見るとこんな感じです。

捨てシールを打つ箇所にプライマーを塗布しています。

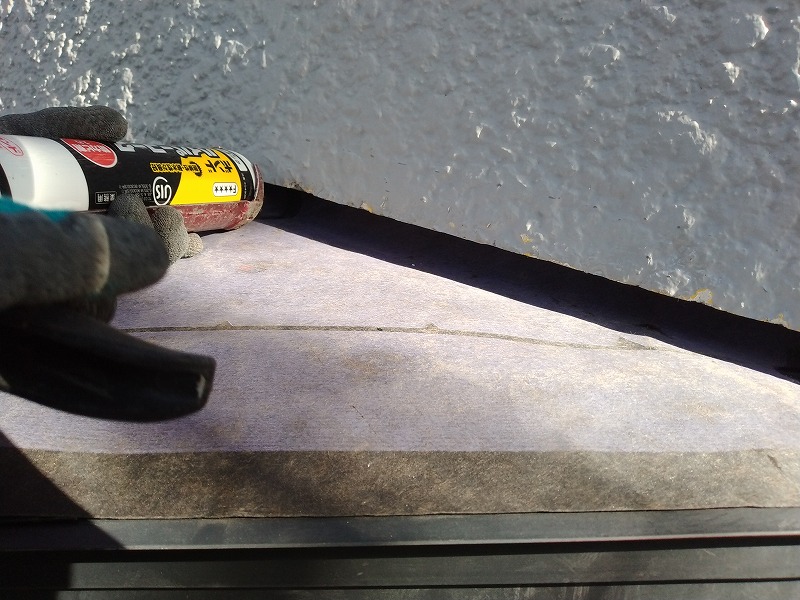

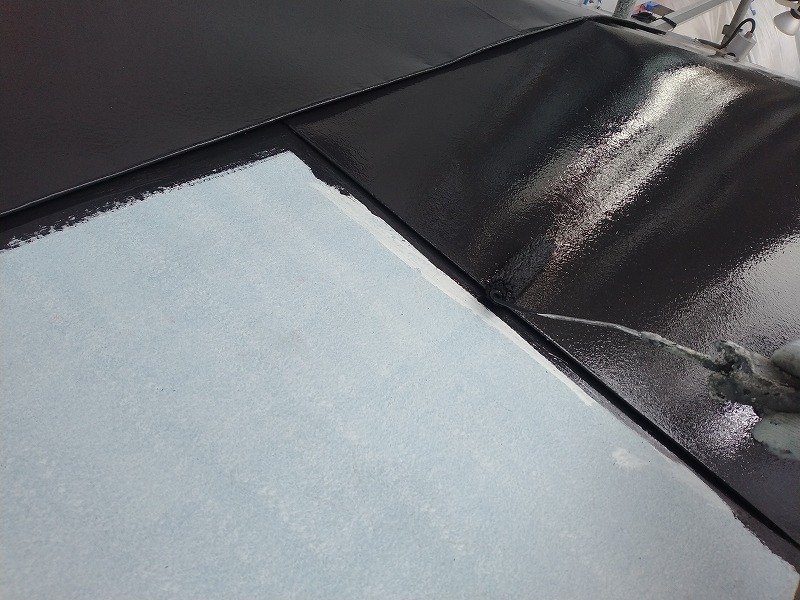

粘着タイプの防水シートを貼り付けました。

切り込みの奥に捨てシールを打っています。
この後、3種類目の板金を取り付けましたが、写真を撮り忘れてしまいました。すみません。
次回、シーリング打設の際に撮ります。
2025年12月22日(月)

本日は三角出窓の屋根板金のシーリング処理や残りの付帯部の塗装などを行いました。

写真は三角出窓の屋根板金の外壁との取り合いにプライマーを塗布しているところです。

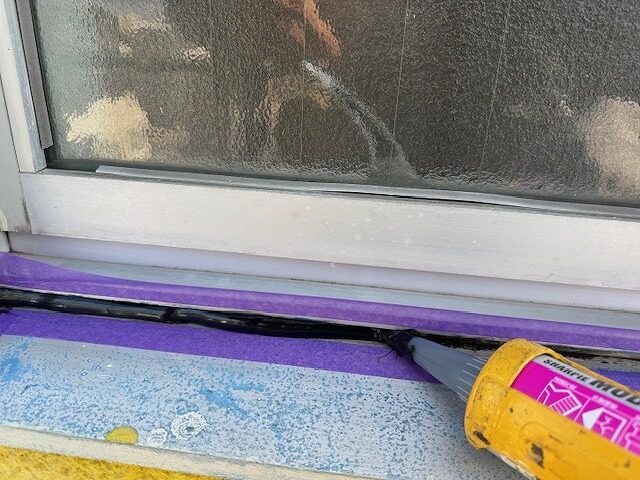

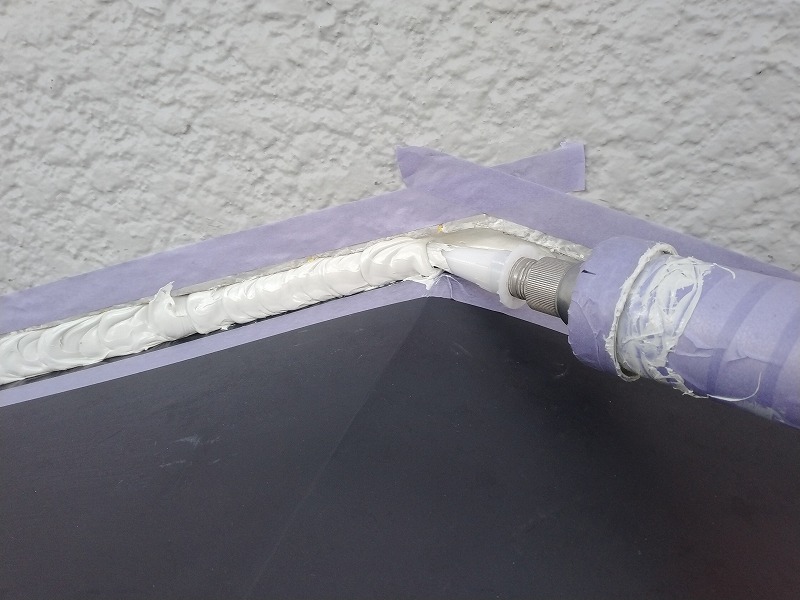

シーリング材を充填しています。

均し後です。

施工前がこの状況でしたので、だいぶ良くなりました。
次回、本日施したシーリングの上をタッチアップする予定です。

サッシ枠の上塗り2回目です。

店舗庇の上塗り2回目です。
