【完工事例】[25.9.22]藤沢市N様邸・外壁塗装・屋根塗装・付帯部塗装・シーリング打ち替え他工事(担当:島崎太郎)

物件データ

築年数
築16年
外壁施工面積
188平方メートル
屋根施工面積
74平方メートル
施工期間(休工日を除く)
23日間
延べ施工人数(人工)
34人工(足場除く)
外壁仕様塗料
ナノコンポジット/水谷ペイント(色:N85)
屋根仕様塗料
パワーシリコンマイルドⅡ/水谷ペイント(色:No.69グレー)
塗り替えのきっかけ
外壁の汚れやひび割れなどが気になり、弊社にご依頼くださいました。

施工中リポート

2025年9月22日(月)

本日より、N様邸の塗装工事が始まりました。お客様並びにご近隣の皆様には、しばらくの間、何かとご不便をお掛けすることと存じますが、ご理解とご協力のほどを、なにとぞよろしくお願い申し上げます。

本日は、足場組みを行いました。

2025年9月25日(木)

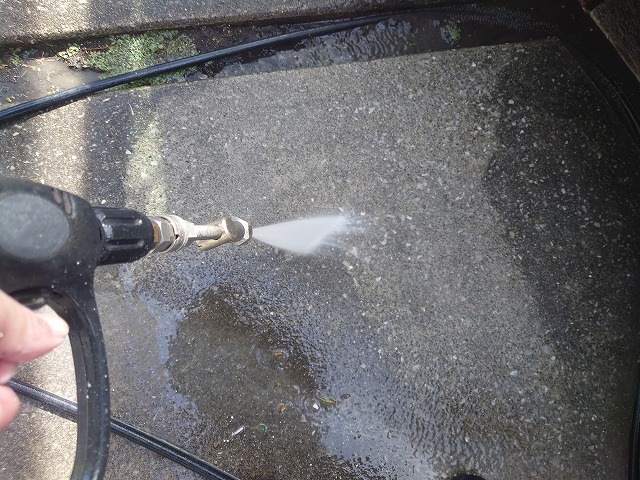

本日は、高圧洗浄を行いました。

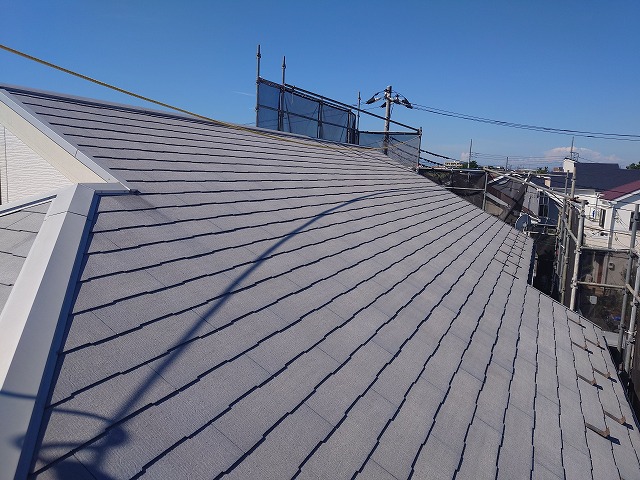

写真は、屋根の高圧洗浄前です。

屋根の高圧洗浄です。

屋根の高圧洗浄後です。

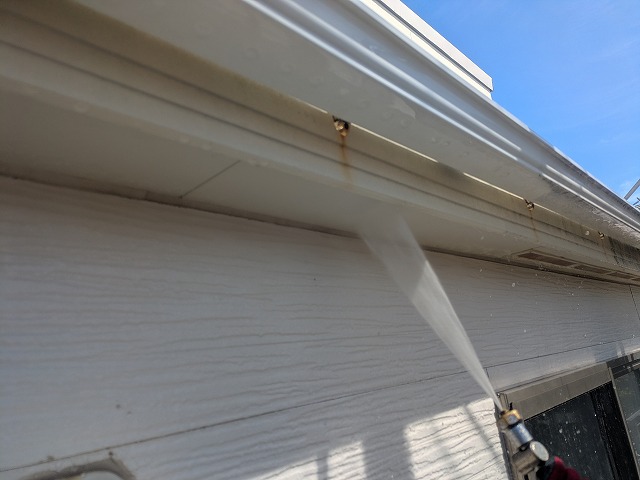

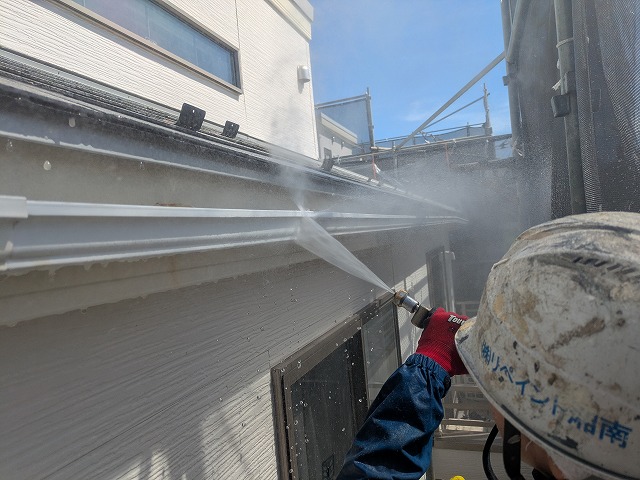

軒樋及び鼻隠しの高圧洗浄です。

軒裏の高圧洗浄です。

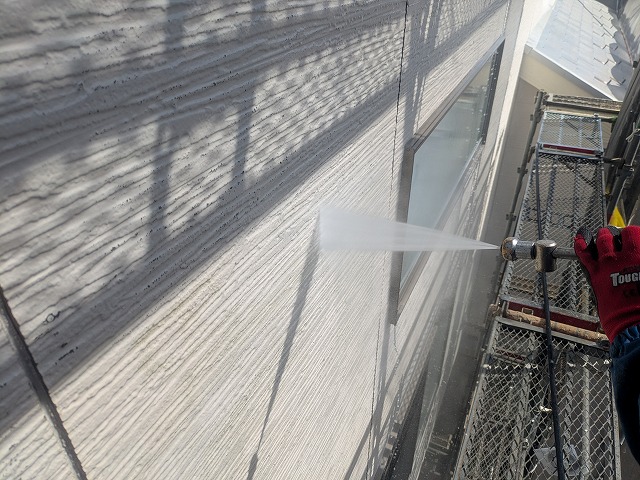

外壁の高圧洗浄です。

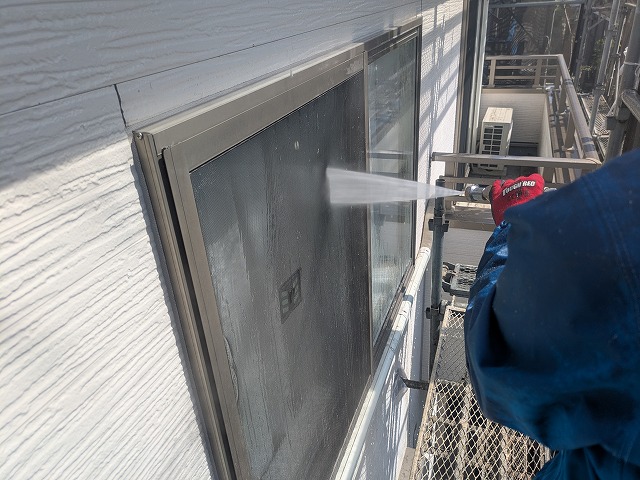

網戸の高圧洗浄です。

バルコニー床タイルの高圧洗浄です。

バルコニー床タイル下クッション材の高圧洗浄です。

バルコニー床のタイル及びクッション材撤去後の、FRP防水の高圧洗浄です。

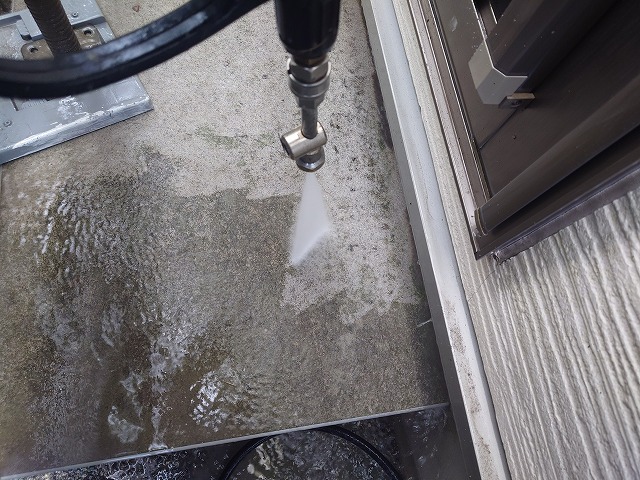

玄関エントランス床タタキの高圧洗浄です。

勝手口のタタキ床の高圧洗浄です。

駐車場床の高圧洗浄です。

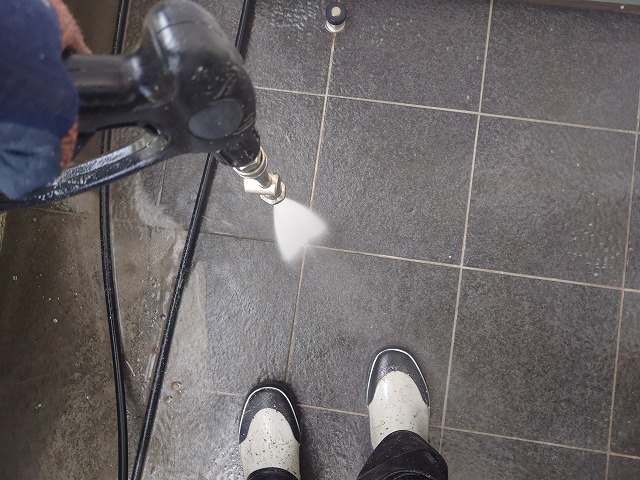

駐車場床のタイル部分の高圧洗浄です。

2025年9月26日(金)

本日は、床などのブルーシート養生や配線などの取り外し、各箇所のケレン・目荒しなどを行いました。

写真は、棟包みと呼ばれる屋根板金のケレン・目荒しです。

屋根の雪止めのケレン・目荒しです。

唐草と呼ばれる軒先水切り板金のケレン・目荒しです。

軒樋のケレン・目荒しです。

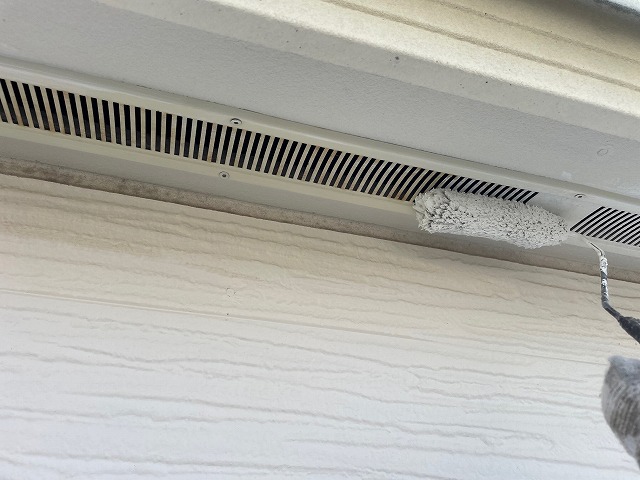

軒裏のケレン・目荒しです。

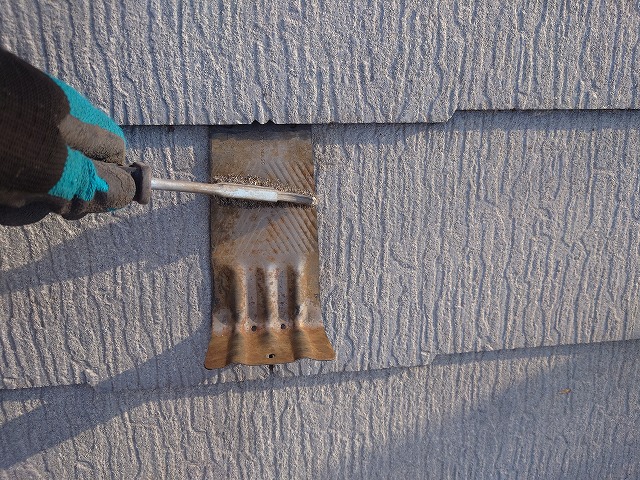

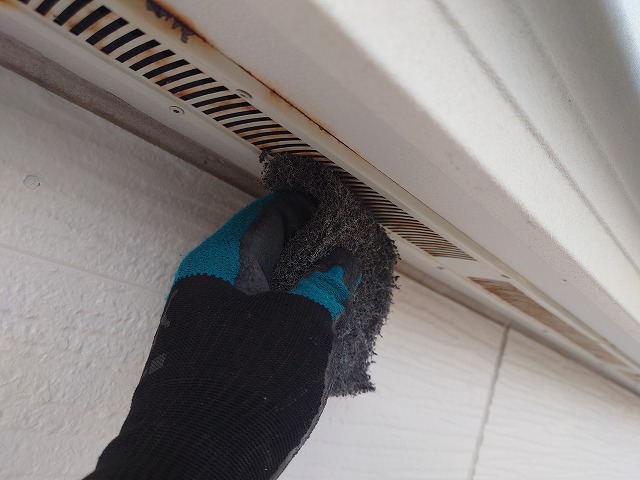

軒裏換気口のケレ・目荒しです。

2025年9月27日(土)

本日は、各箇所のケレン・目荒しや鉄部のサビ止め塗装などを行いました。

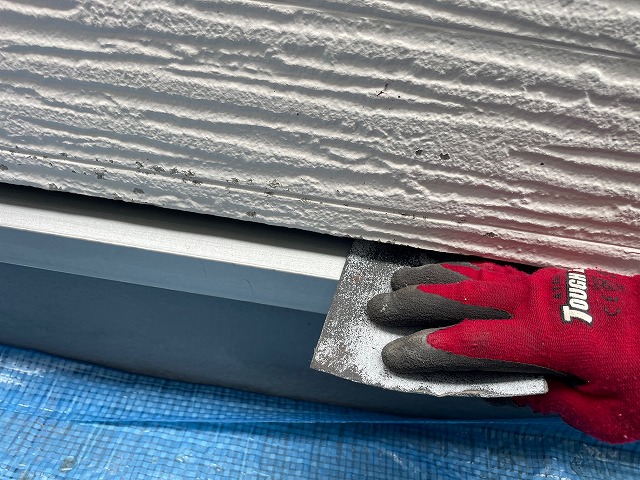

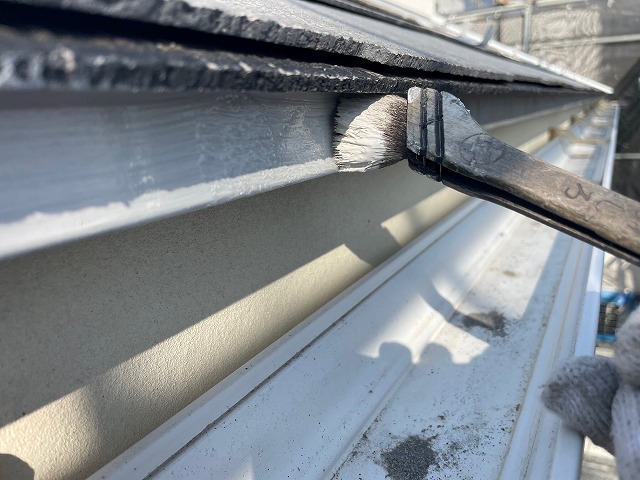

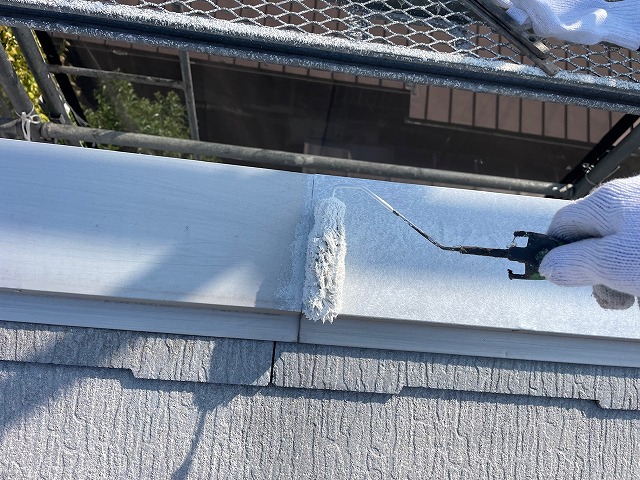

写真は、竪樋のケレン・目荒しです。

シャッターボックスのケレン・目荒しです。

水切り板金のケレン・目荒しです。

棟包みと呼ばれる屋根板金のサビ止め塗装です。

屋根の雪止めのサビ止め塗装です。

唐草と呼ばれる軒先水切り板金のサビ止め塗装です。

軒裏換気口のサビ止め塗装です。

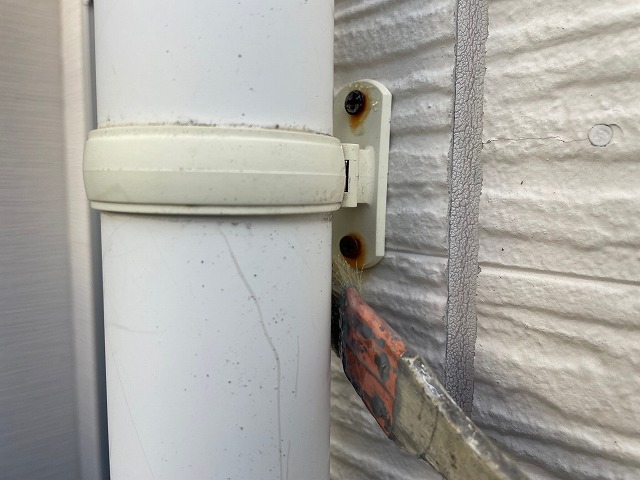

雨樋の支持金物のビス部分のサビ素面調整補助材の塗布です。
※サビが進行しているため、特殊な塗料を使用しました。

水切り板金のサビ止め塗装です。

2025年9月29日(月)

本日は、鉄部のサビ止め塗装や外壁目地の既存ジーリング撤去などを行いました。

写真は、シャッターボックスのサビ止め塗装です。

雨樋の支持金物のサビ止め塗装です。

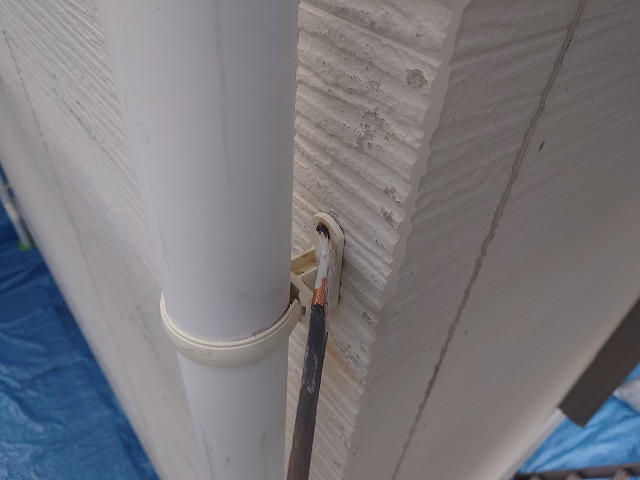

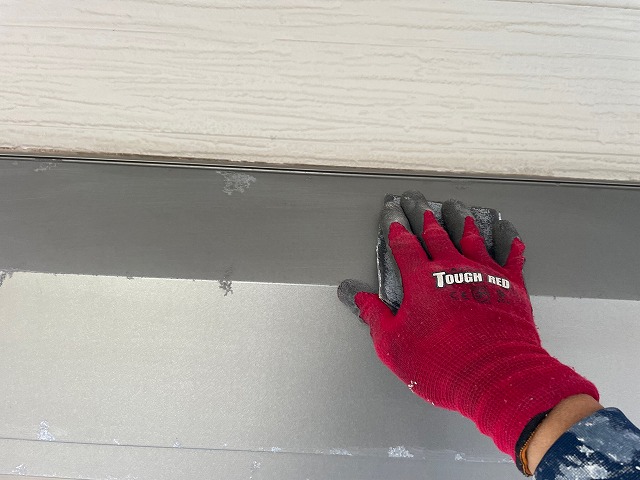

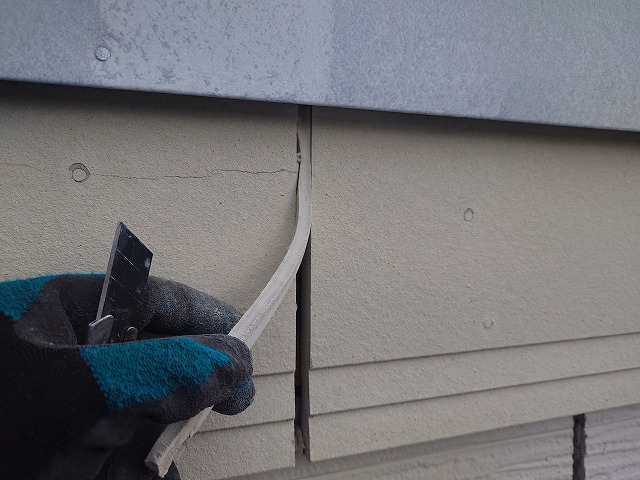

外壁目地の既存シーリング撤去です。

破風板及び鼻隠しの既存シーリング撤去です。

2025年9月30日(火)

本日は、外壁目地の既存シーリング撤去や新規シーリング打ち均し用の養生などを行いました。

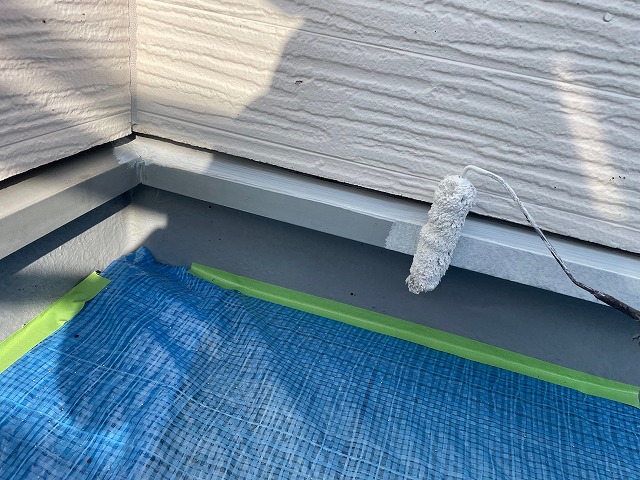

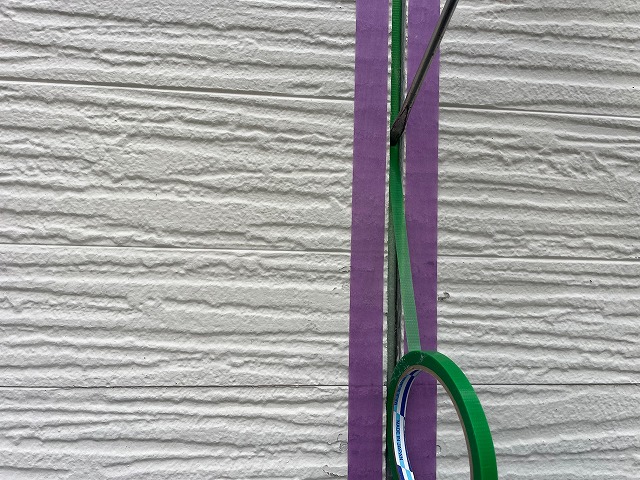

写真は、新規シーリング打ち均し用の養生の様子です。

2025年10月2日(木)

本日は、外壁目地の新規シーリング打ち均し用の養生や屋根の下塗りなどを行いました。

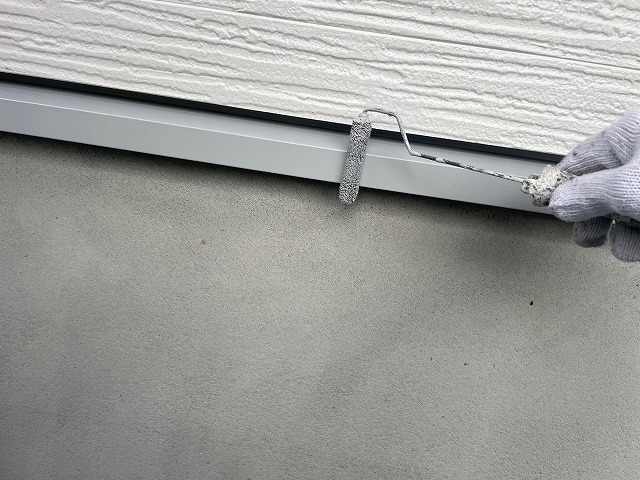

写真は、外壁目地の底面へ絶縁テープの貼り付けです。
この絶縁テープを貼ることで、シーリングの接着面を2面接着となり、シーリング材の伸縮性能を十分に発揮できるようになります。

屋根の下塗りです。

2025年10月3日(金)

本日は、外壁目地の新規シーリング打ち均しなどを行いました。

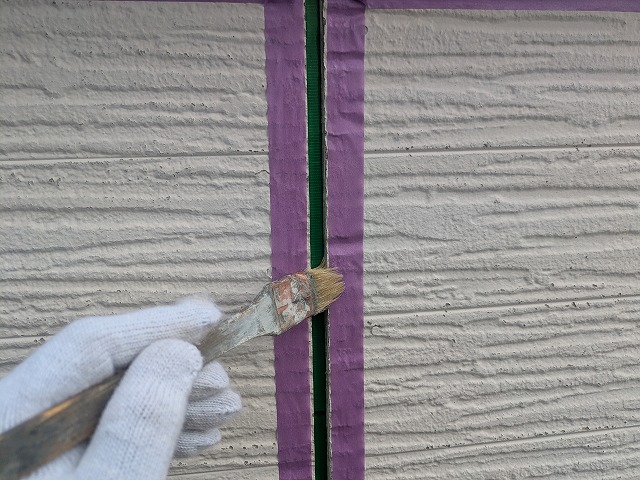

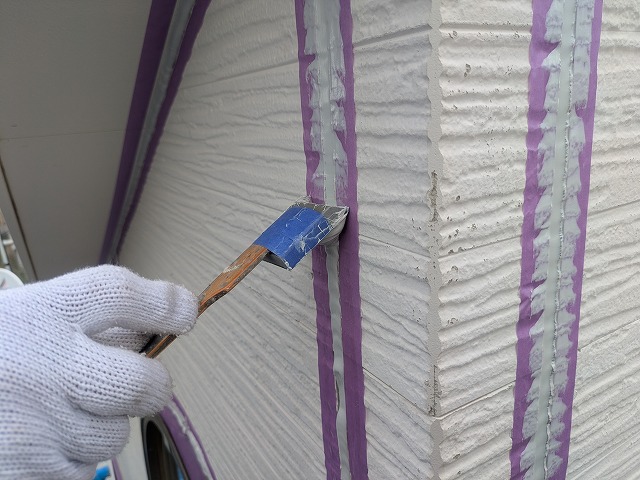

写真は、外壁目地のシーリング用プライマー(下塗り材)塗布です。

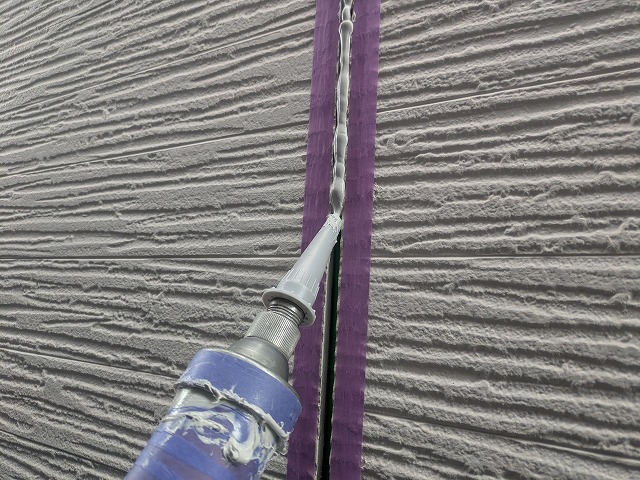

外壁目地の新規シーリング材の充填です。

外壁目地の新規シーリング材のヘラ均しです。

2025年10月6日(月)

本日は、外壁目地の新規シーリング打ち均しや屋根の補修などを行いました。

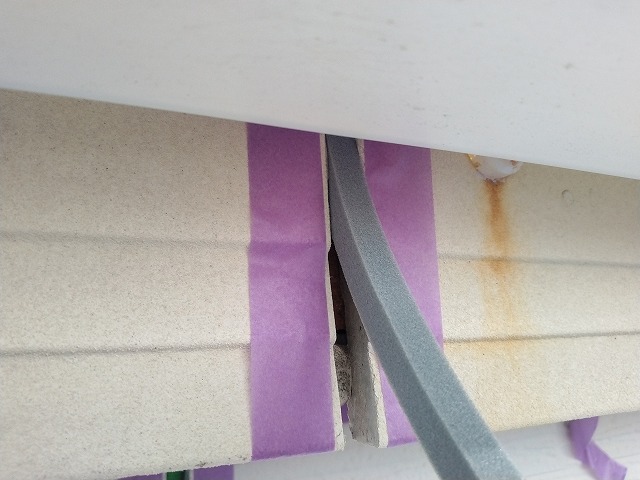

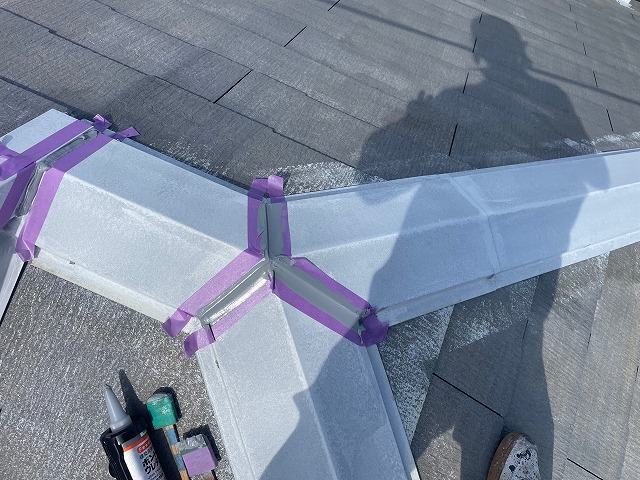

写真は、破風板及び鼻隠しの目地へバックアップ材の挿入です。
これは、目地が深すぎる際に挿入する部材で、目地が深すぎるとシーリング材の伸縮により、剥離などが起こることがあるため、シーリング材を適正な厚みに調整するために挿入します。
この後、新規シーリング打ち均しを行いました。

外壁目地の新規シーリング材のヘラ均しです。

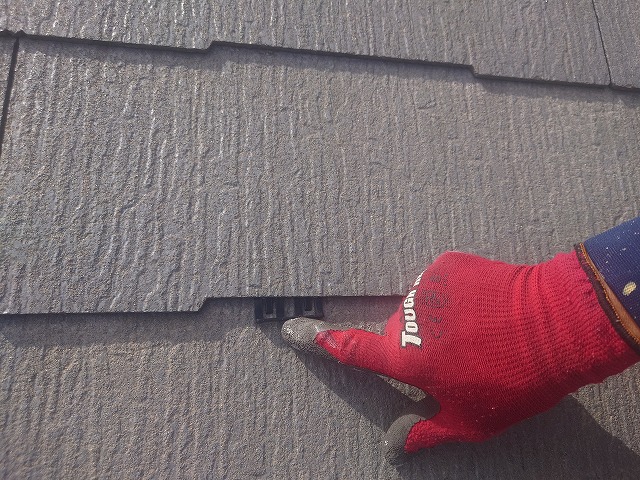

屋根材の重なり部分へ縁切り用部材の挿入です。
この部材を挿入することで、屋根材の重なり部分を強制的に隙間を空けることができ、雨水などの排水が円滑に行われるようになります。

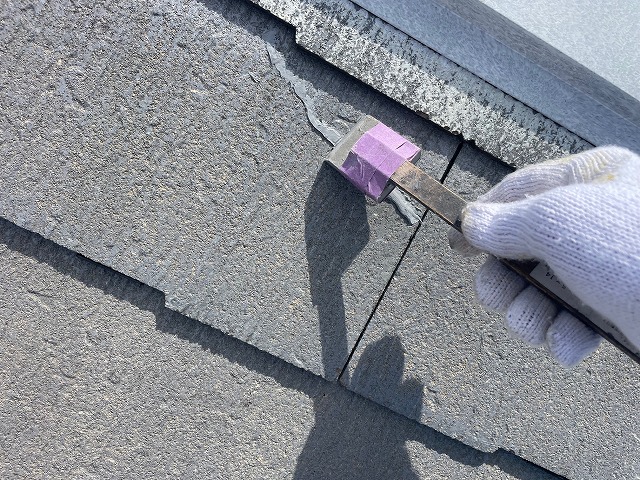

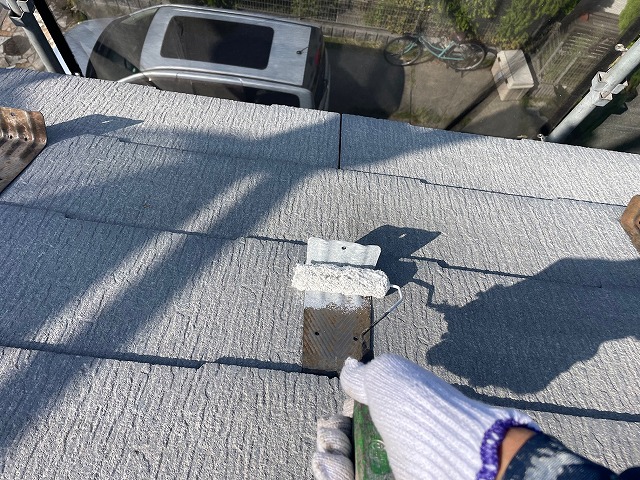

屋根材のひび割れ補修です。

屋根板金の継ぎ目へ新規シーリング打ち均しです。

屋根のスガリ部分のケラバ板金の新規シーリング打ち均しです。

屋根板金の釘頭部分へシーリング材の充填です。

2025年10月7日(火)

本日は、屋根の上塗り1回目や塗料の飛散防止用のビニル養生などを行いました。

写真は、棟包みと呼ばれる屋根板金の上塗り1回目です。

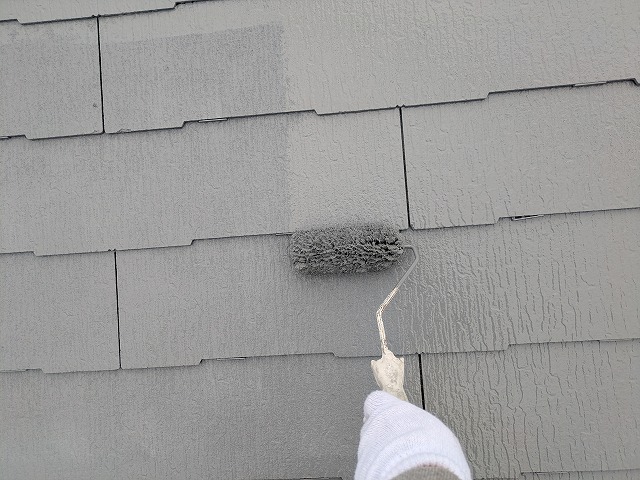

屋根の上塗り1回目です。

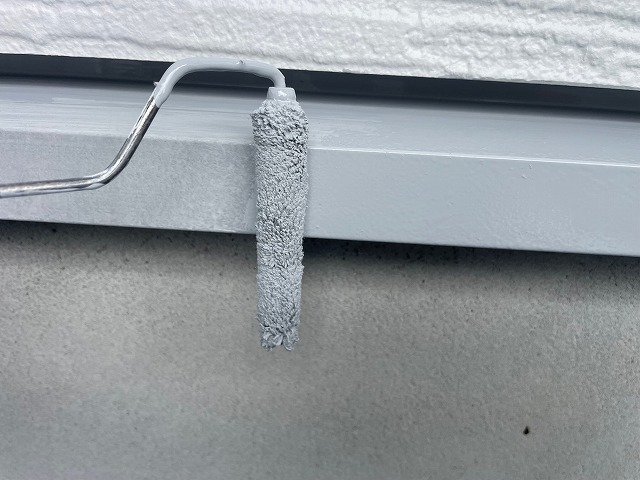

唐草と呼ばれる軒先水切り板金の上塗り1回目です。

2025年10月8月(水)

本日は、塗料の飛散防止用のビニル養生などを行いました。

写真は、撮り忘れてしました。

2025年10月9日(木)

本日は、強風で塗料の飛散の恐れがあるため、作業は中止とさせていただきました。

2025年10月10日(金)

本日は、軒裏の上塗り1回目及び2回目、外壁の下塗り及び上塗り1回目などを行いました。

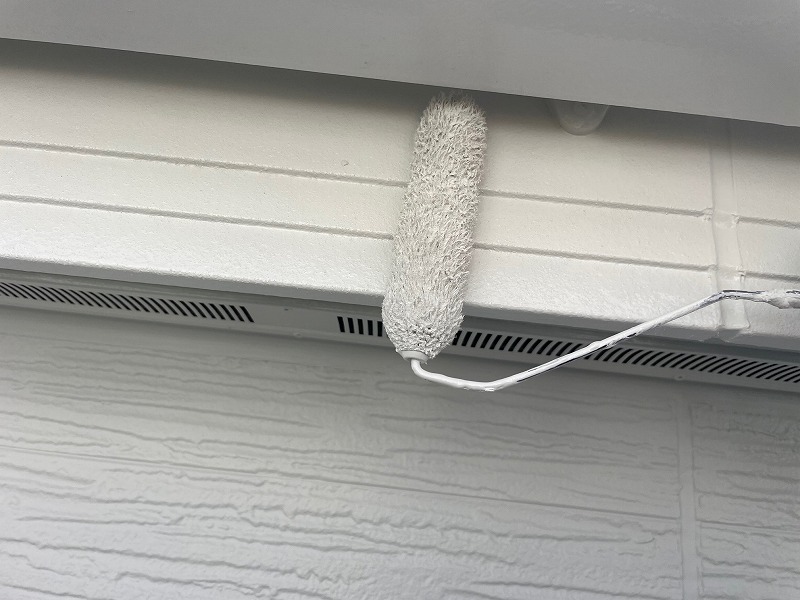

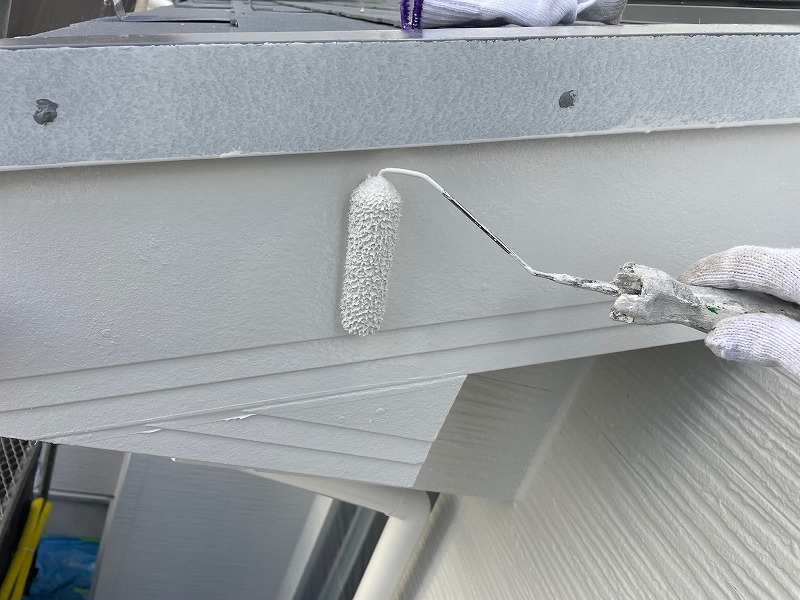

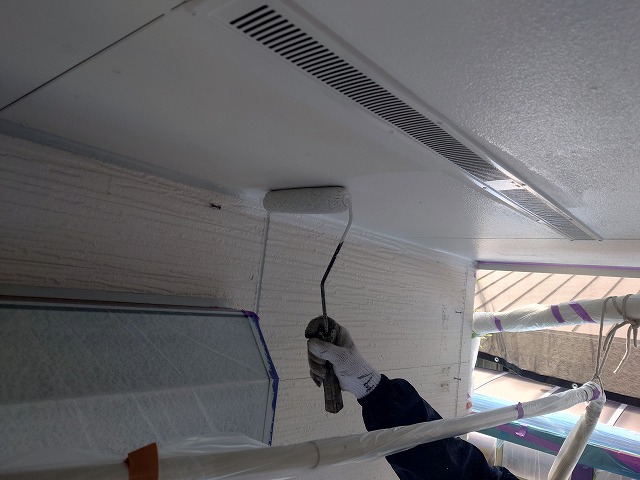

写真は、軒裏の上塗り1回目です。

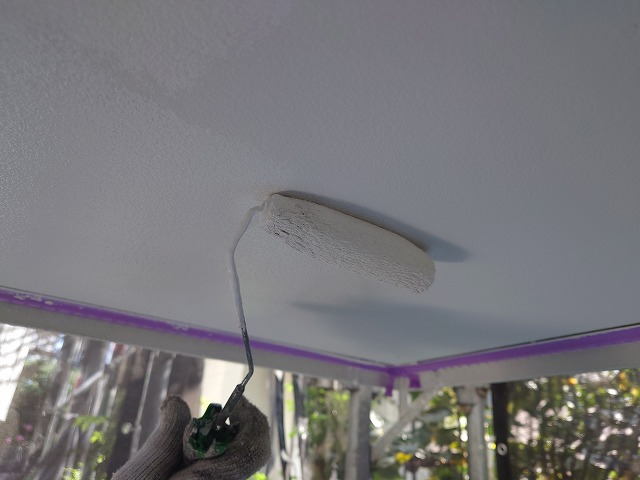

軒裏の上塗り2回目です。

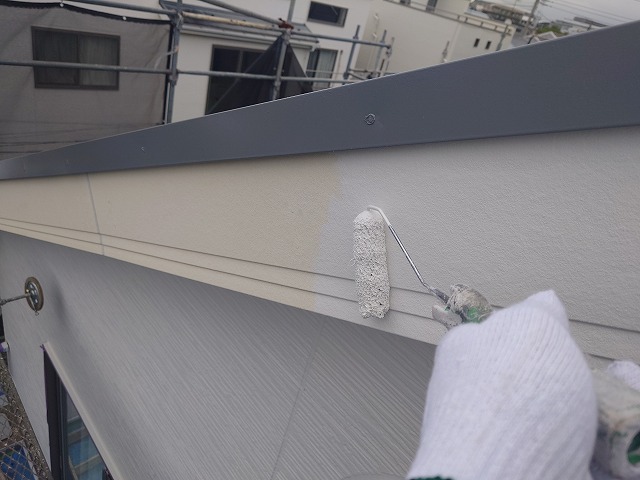

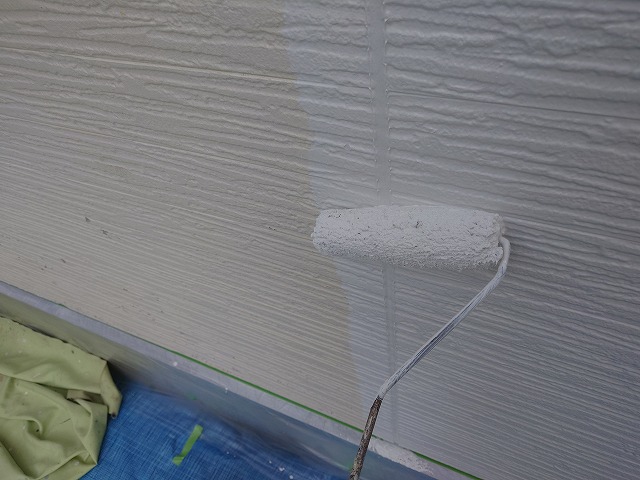

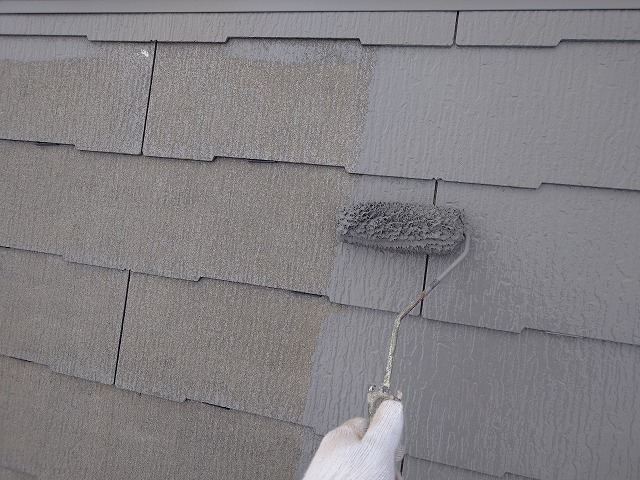

外壁の下塗りです。

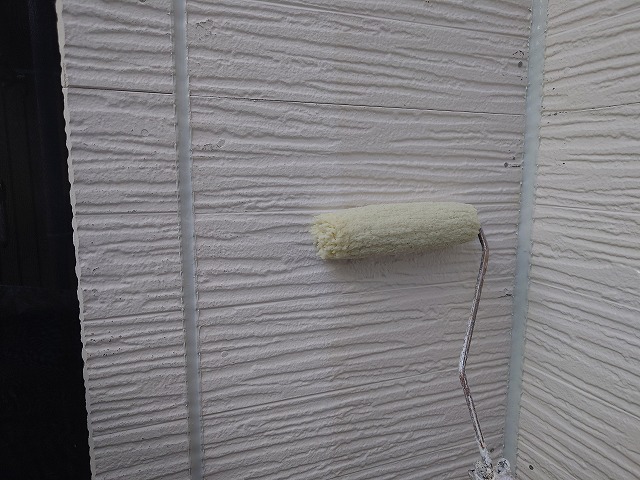

外壁の上塗り1回目です。

2025年10月11日(土)

本日は、雨天のため作業はお休みとさせていただきました。

2025年10月13日(月)

今日は外壁の塗装などを行いました。

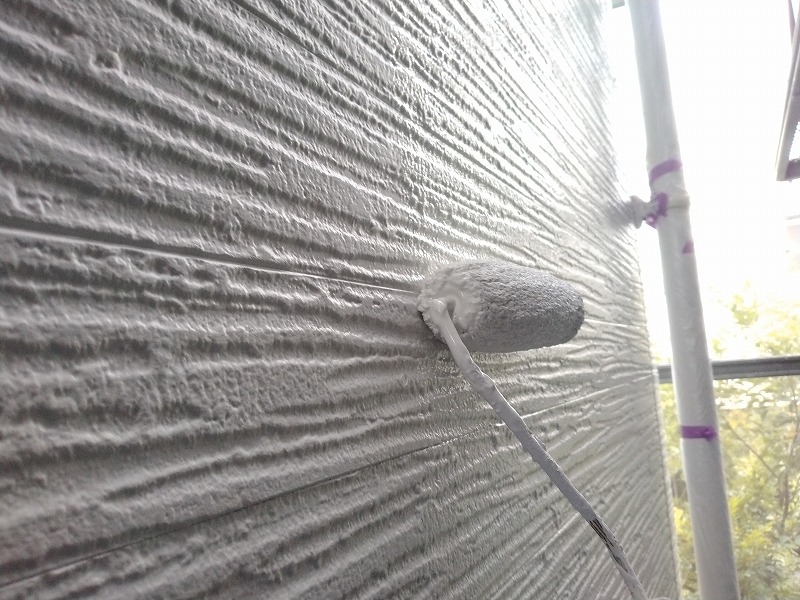

写真は外壁の上塗り2回目です。

2025年10月14日(火)

本日は、昨日に引き続き外壁の上塗り2回目や、付帯部の上塗り1回目及び2回目などを行いました。

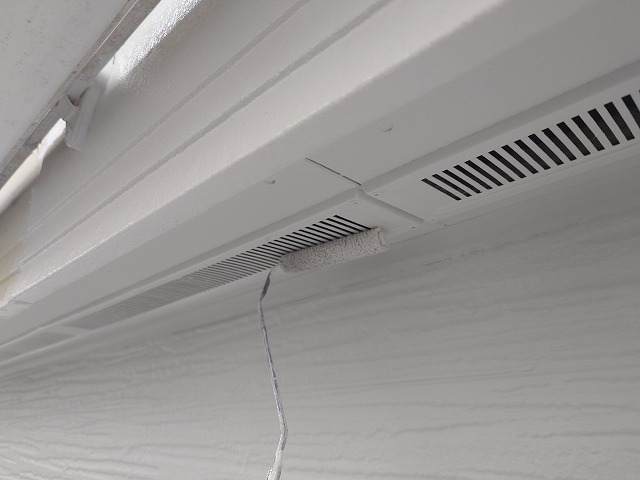

写真は、軒裏換気口の上塗り2回目です。

2025年10月15日(水)

本日は、朝まで降った雨の影響があり、午後からの作業とさせていただきましたが、午後に再び降雨となってしまい、作業は中止とさせていただきました。

写真は、破風板の上塗り1回目です。

2025年10月16日(木)

本日は雨天のため、現場作業はお休みとさせていただきました。

2025年10月17日(金)

本日は、各付帯部の上塗り1回目などを行いました。

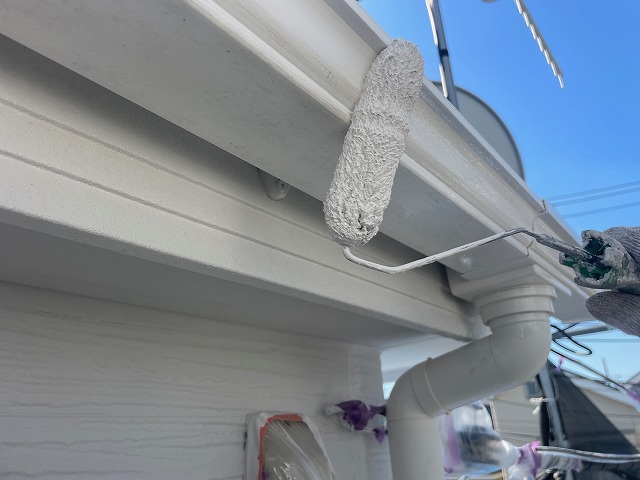

写真は、軒樋の上塗り1回目です。

2025年10月18日(土)

本日は、各付帯部の上塗り1回目及び2回目などを行いました。

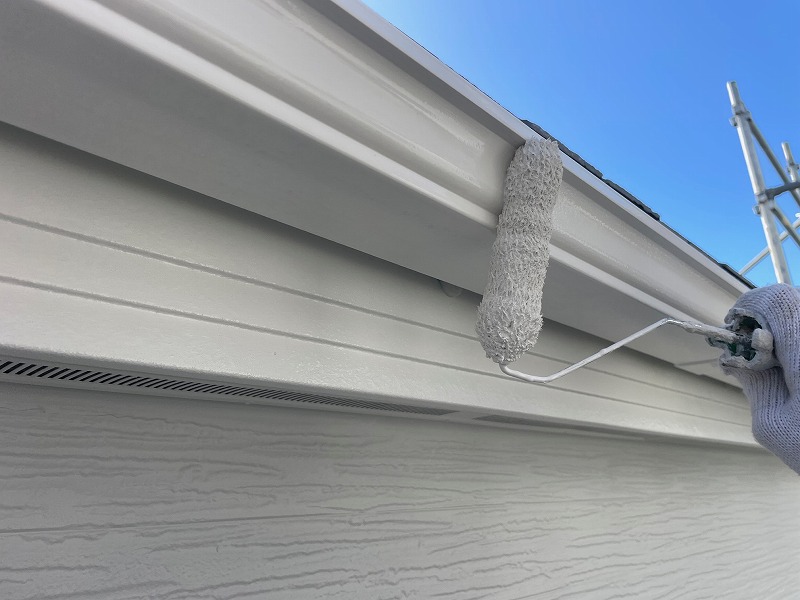

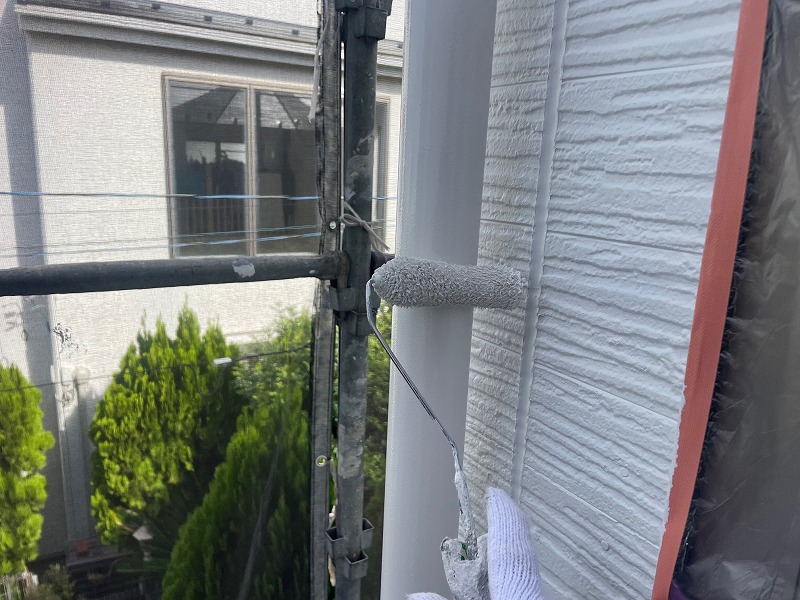

写真は竪樋の上塗り2回目です。

破風の上塗り2回目です。

軒樋の上塗り2回目です。

鼻隠しの上塗り2回目です。

2025年10月20日(月)

本日は、朝まで雨が残ったため午後からの作業とさせていただき、各付帯部の上塗り1回目及び2回目、塗料の飛散防止用のビニル養生の撤去などを行いました。

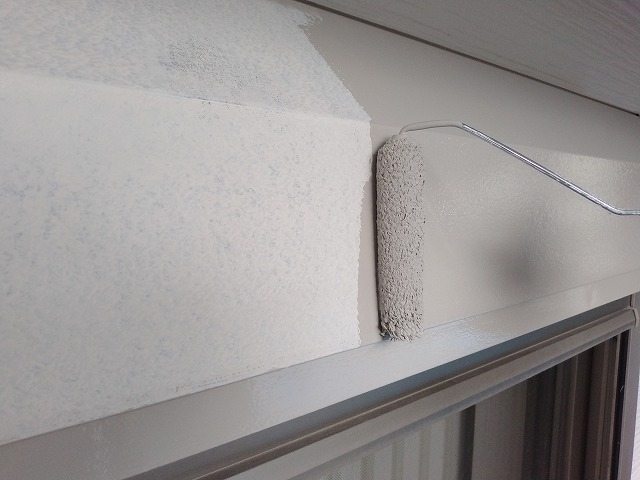

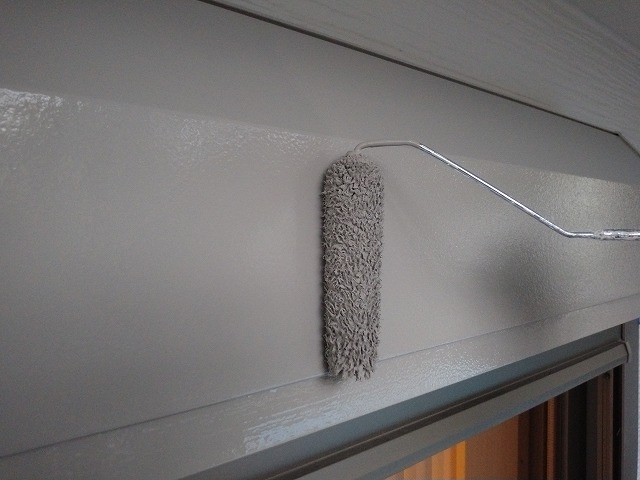

写真は、シャッターボックスの上塗り1回目です。

シャッターボックスの上塗り2回目です。

水切り板金の上塗り1回目です。

水切り板金の上塗り2回目です。

2025年10月21日(火)

本日は、屋根の上塗り2回目や配線などの取り付け、各清掃などを行いました。

写真は、屋根の上塗り2回目です。

窓清掃です。

2025年10月22日(水)

本日は、雨天のため作業はお休みとさせていただきました。

2025年10月23日(木)

本日は、配線などの取り付けや各手直し、清掃などを行いました。

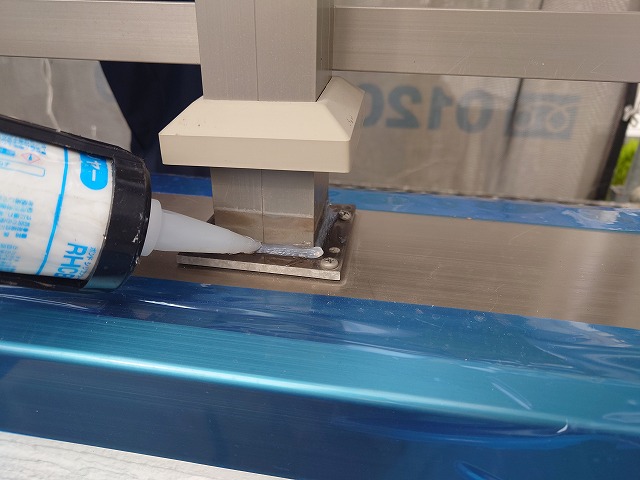

写真は、バルコニー手摺根元へのシーリング打ち均しです。

2025年10月24日(金)

本日は、手直しや清掃などを行っておりましたが、お昼前には降雨となってしまい、作業は中止とさせていただきました。

2025年10月25日(土)

本日は、雨天のため作業はお休みとさせていただきました。

2025年10月27日(火)

本日は、屋根のクリヤートップコート塗布や手直し、清掃などを行い、全ての塗装作業が完了しました。

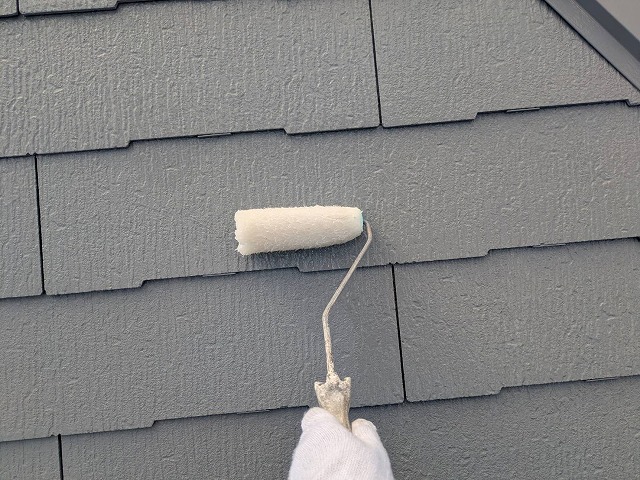

写真は、屋根のクリヤートップコート塗布です。

2025年10月28日(火)

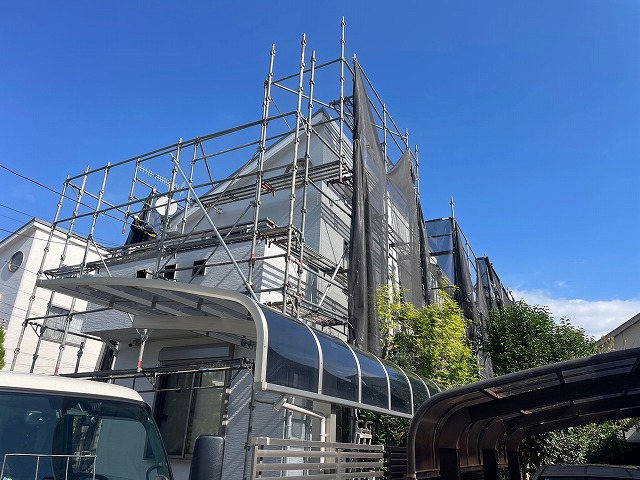

本日、足場撤去作業を行い、全ての工事が完了しました。
お客様並びにご近隣の皆様には、工事期間中、何かとご不便をお掛けしたことと存じますが、ご理解とご協力を賜り、心より御礼を申し上げます。
ありがとうございました。

写真は、足場撤去です。

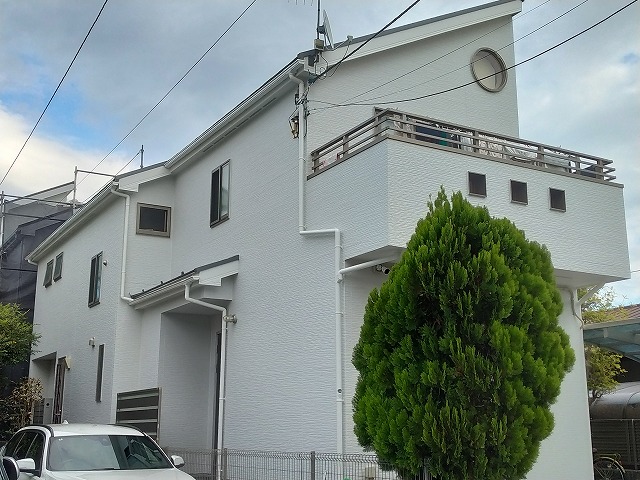

施工後です。

施工前です。
