[26.8.29~]【随時更新中!】横浜市O様邸 外壁塗装・屋根塗装・付帯部塗装他工事(担当:高橋正広)

施工中リポート

2026年8月29日(土)

本日よりO様邸の工事がスタートしました。

お客様をはじめ、近隣の皆様にも何かとご不便やご迷惑をおかけすることと存じますが、ご理解とご協力をお願い申し上げます。

本日は仮設足場の設置工事を行いました。
次回は9月2日(水)に洗浄工事を行う予定です。

2026年9月2日(水)

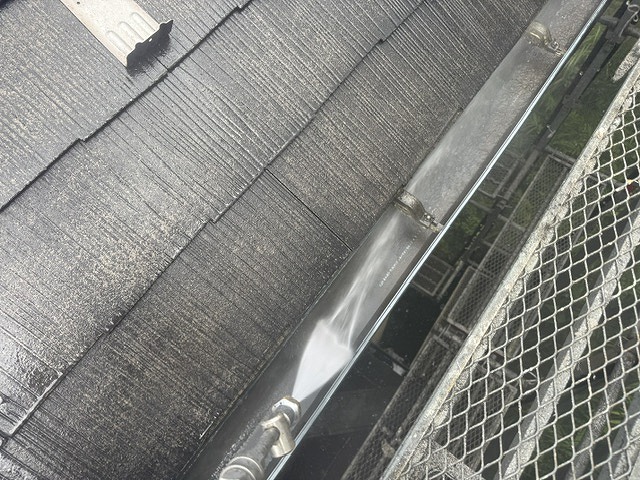

本日は洗浄工事を行いました。

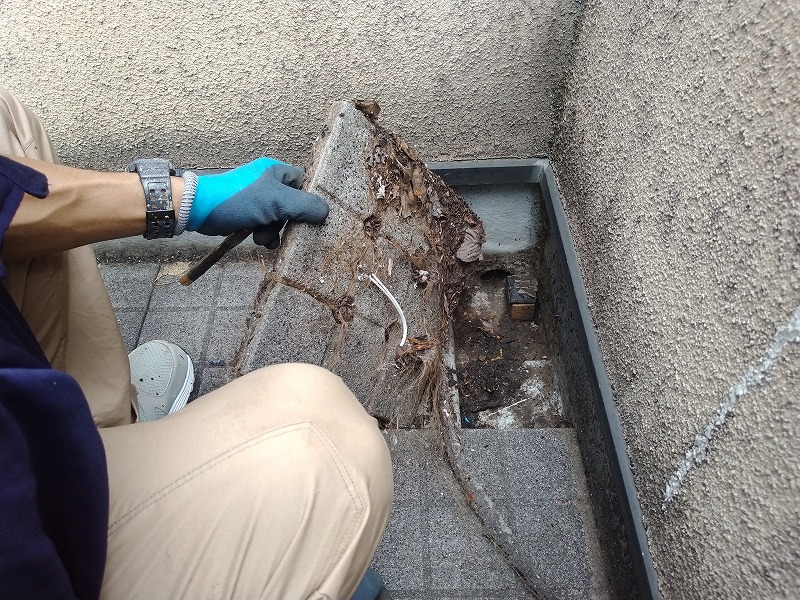

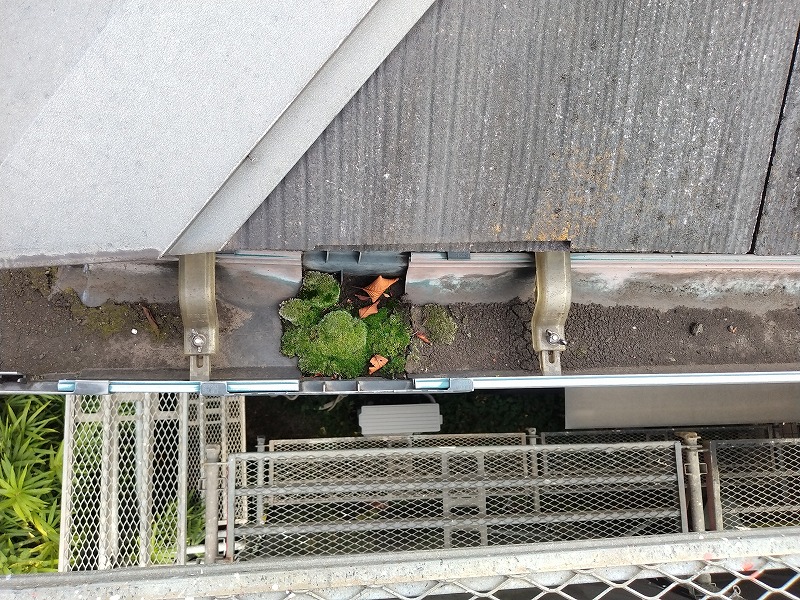

写真は既存の樋の中の状況です。

排水マスの中にコケがビッシリ生えてます。

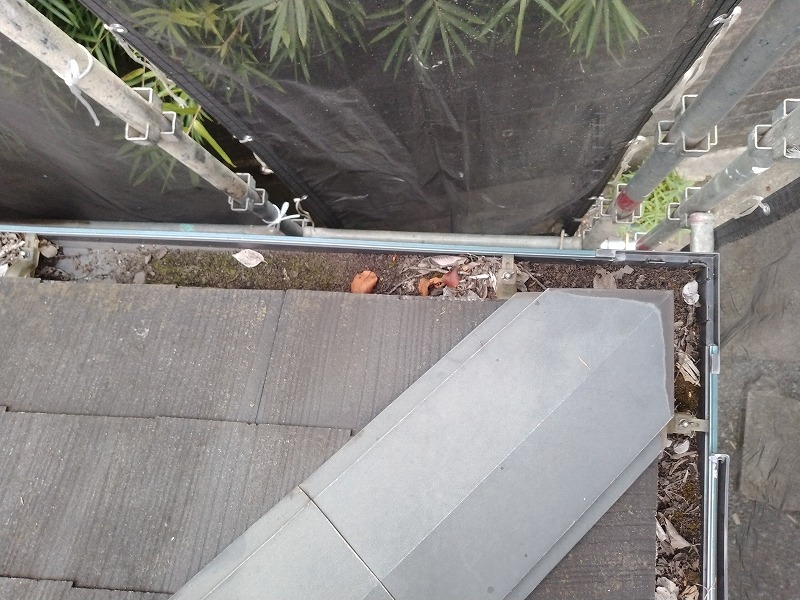

同じく樋の中です。

全ての排水マスが詰まっている状況だったので、洗浄前に清掃を行いました。

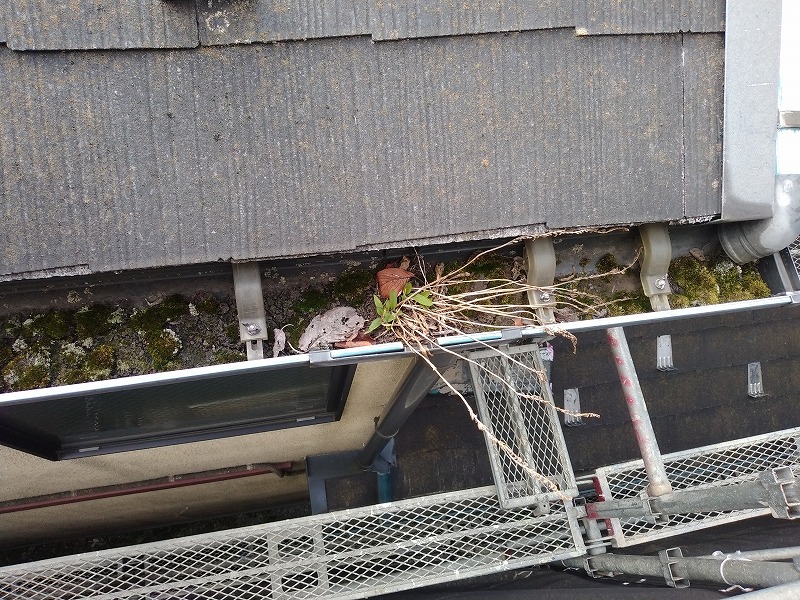

下屋根の樋の中も同様に詰まっていました。

バルコニーの排水口も事前に清掃を行いました。

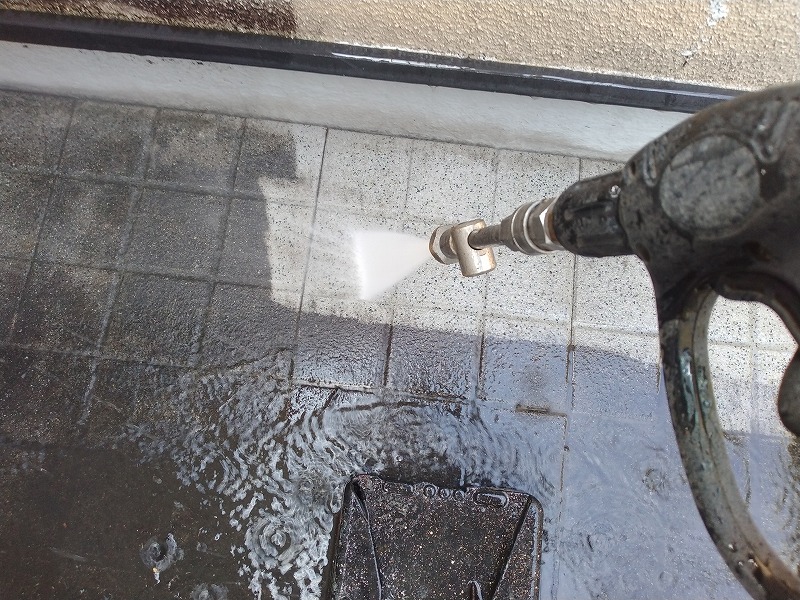

バルコニー床の保護タイルの高圧洗浄を行っています

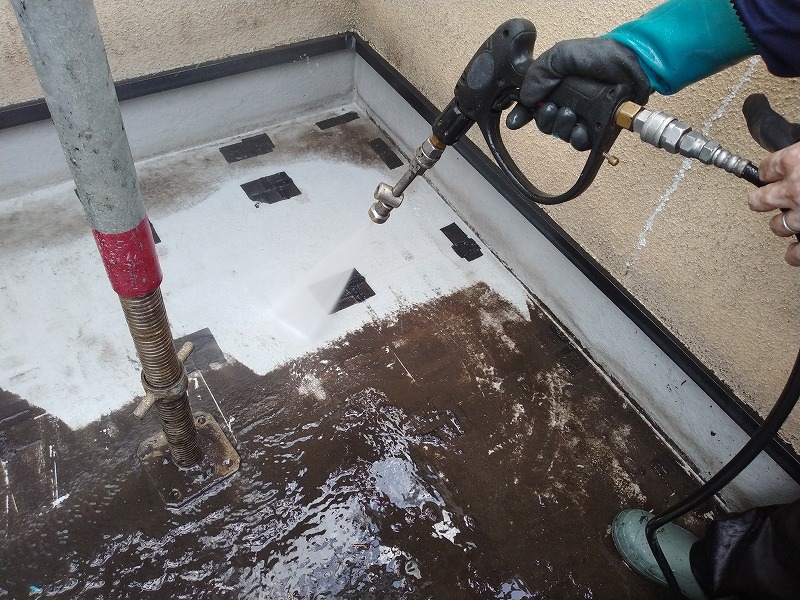

タイルを外して、防水層の洗浄を行っています。

防水層の洗浄後です。

同じく防水層の洗浄後です。

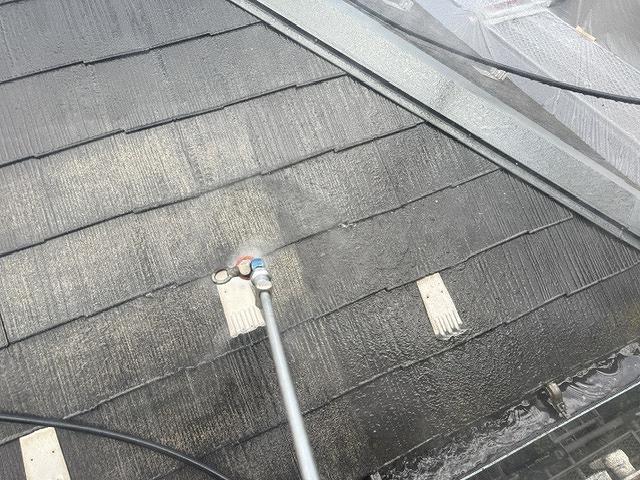

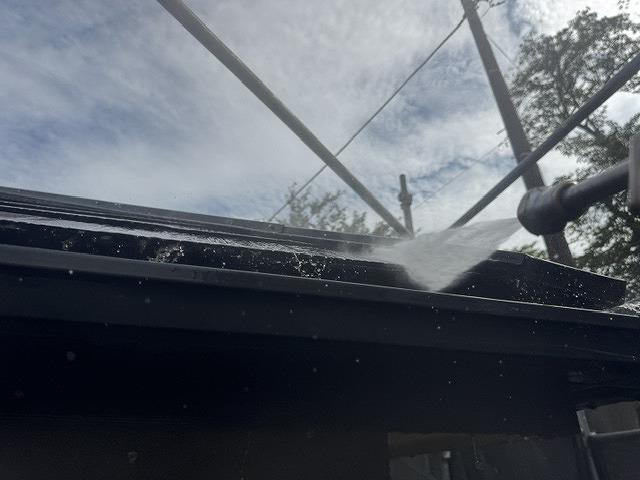

屋根の高圧洗浄です。

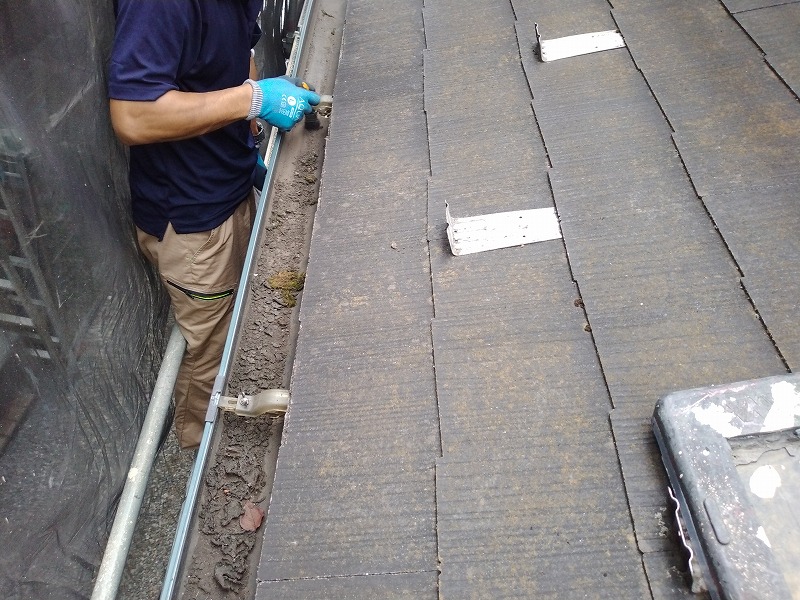

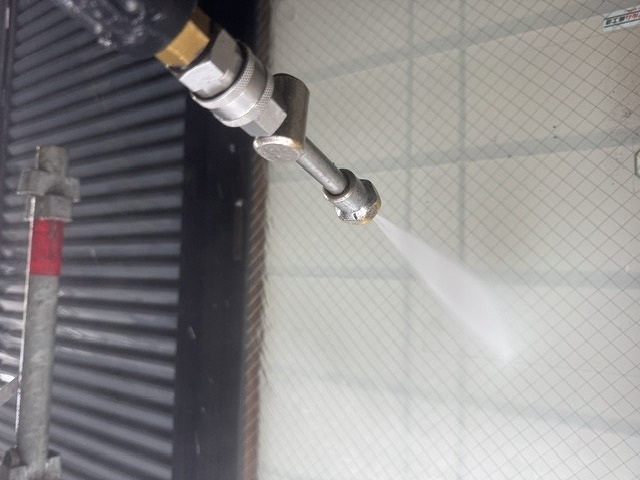

樋の中も洗っています。

竪樋の中まで詰まり、完全に水が流れない箇所もありましたが、樋を外して何度か洗い、詰まりを解消しました。

唐草と呼ばれる屋根先水切り板金の洗浄です。

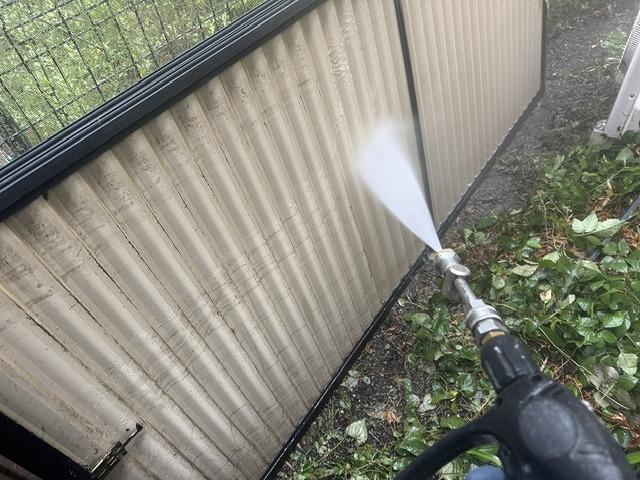

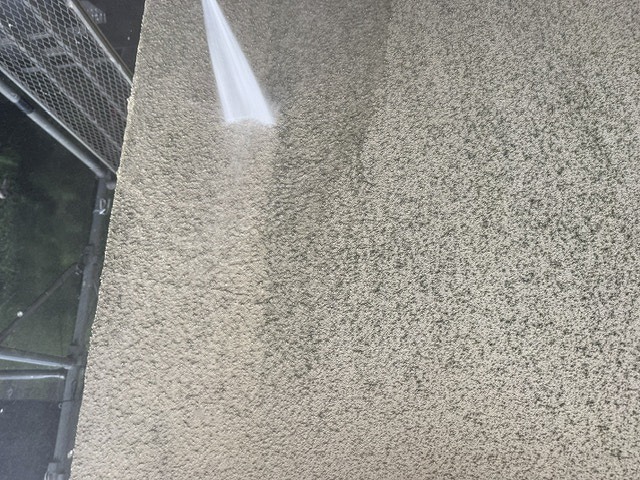

外壁の高圧洗浄です。

雨戸の内側も洗いました。

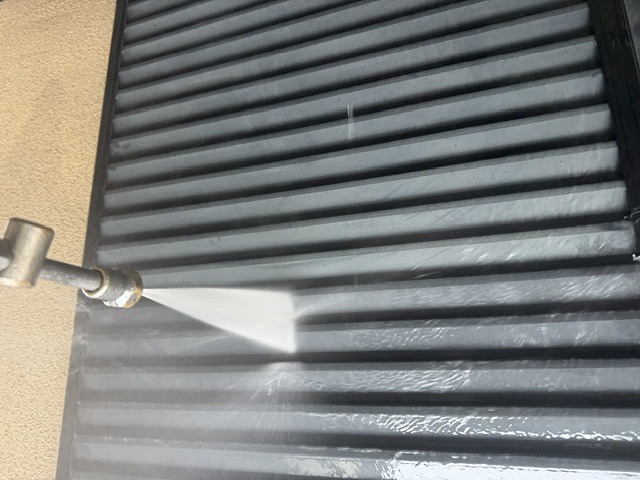

雨戸の洗浄です。

窓やサッシも洗いました。

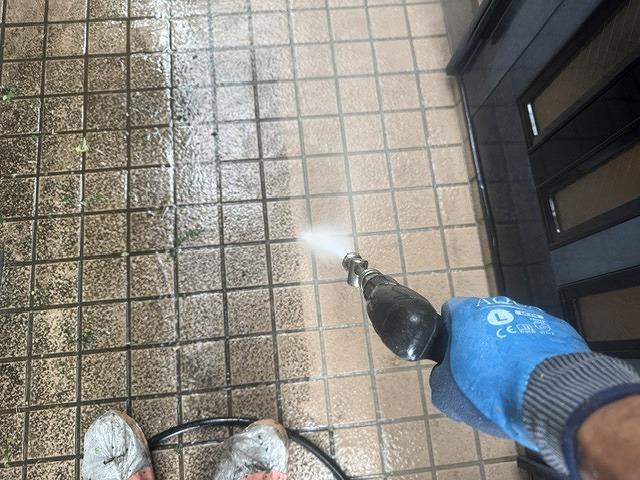

玄関アプローチの洗浄です。

明日は弊社の都合でお休みとなります。
次回は9月4日(金)の予定です。

2026年9月4日(金)

本日は雨が降ったり止んだりの悪天候のため、現場作業はお休みとさせていただきました。

2026年9月5日(土)

本日は雨天のため、現場作業は中止とさせていただきました。

2026年9月7日(月)

本日も雨天のため、現場作業は中止とさせていただきました。

2026年9月8日(火)

本日は雨の影響で午後からの作業とさせていただきましたが、ケレン(目荒らし及びさび落とし)などの作業開始後に降雨となり、残念ながら撤収となりました。

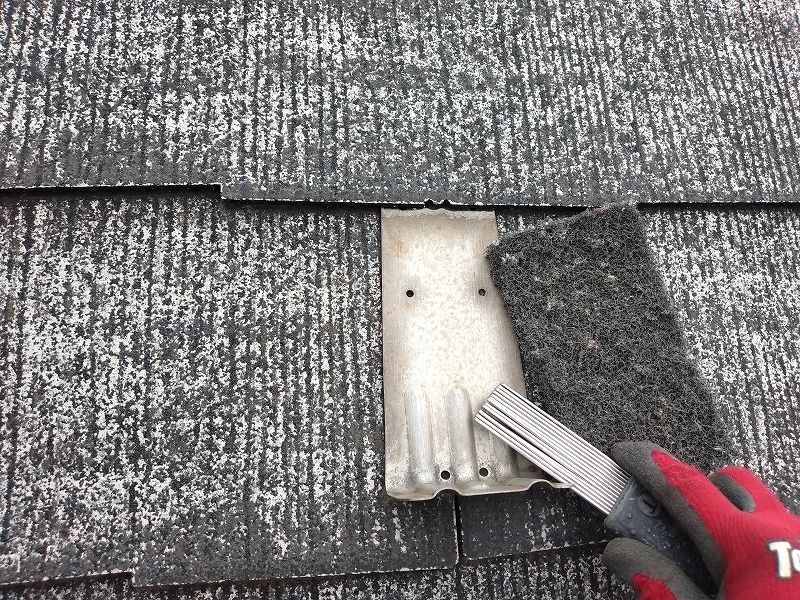

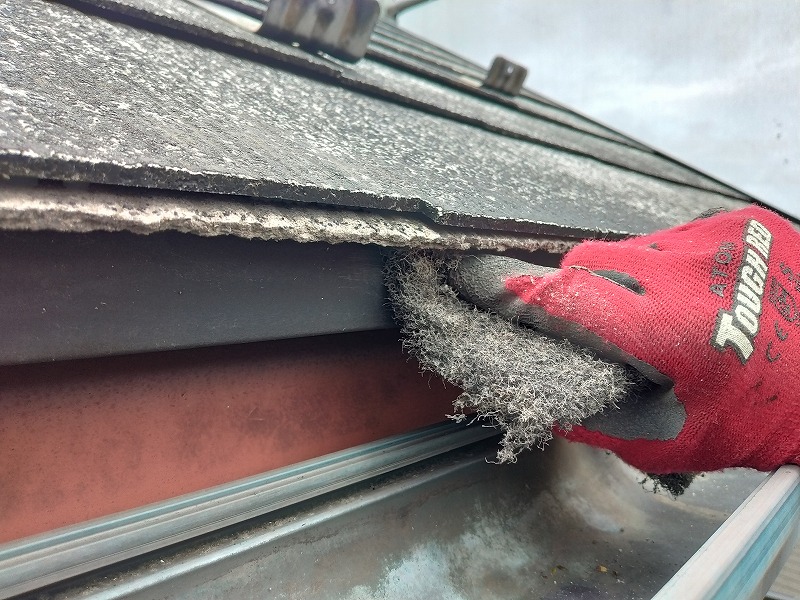

写真は棟包みと呼ばれる屋根板金のケレンです。

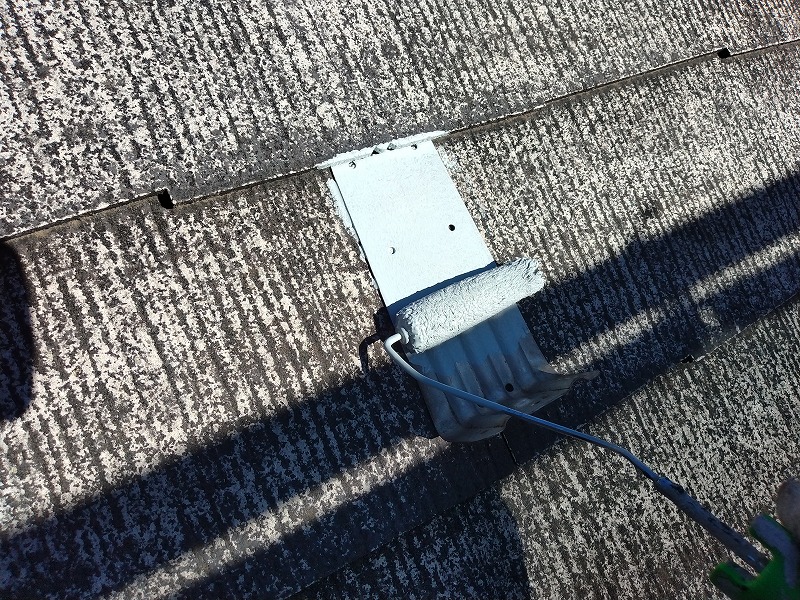

雪止めのケレンです。

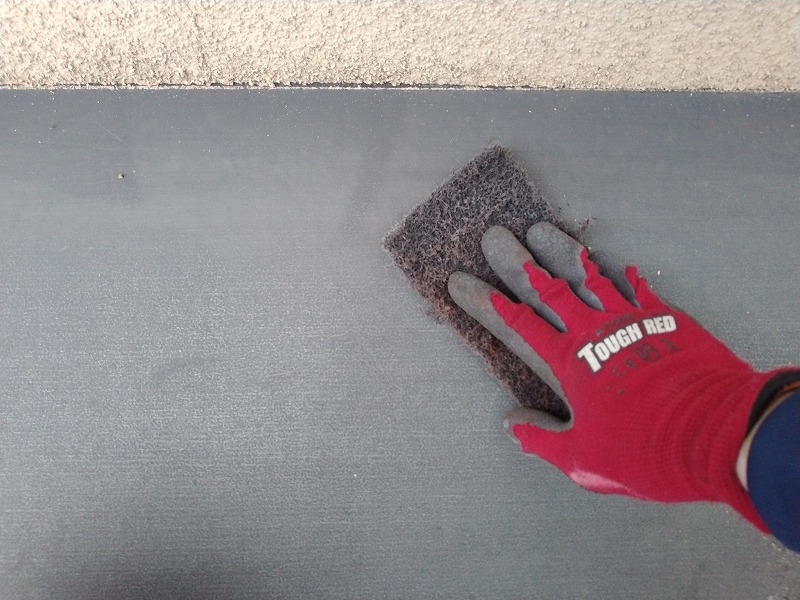

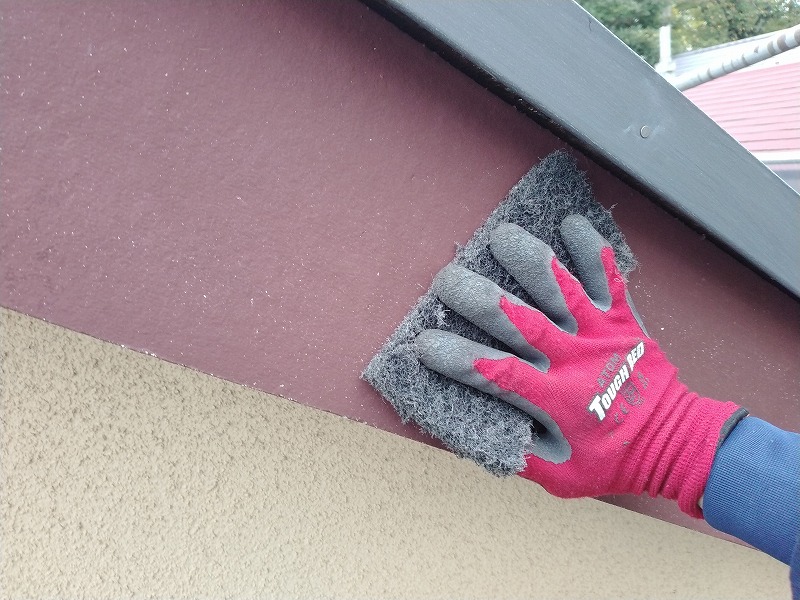

破風のケレンです。

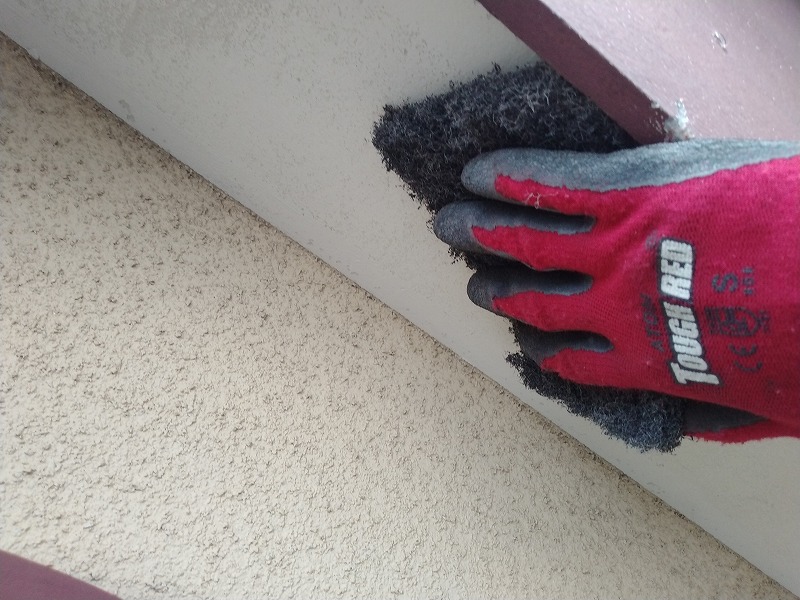

軒裏のケレンです。

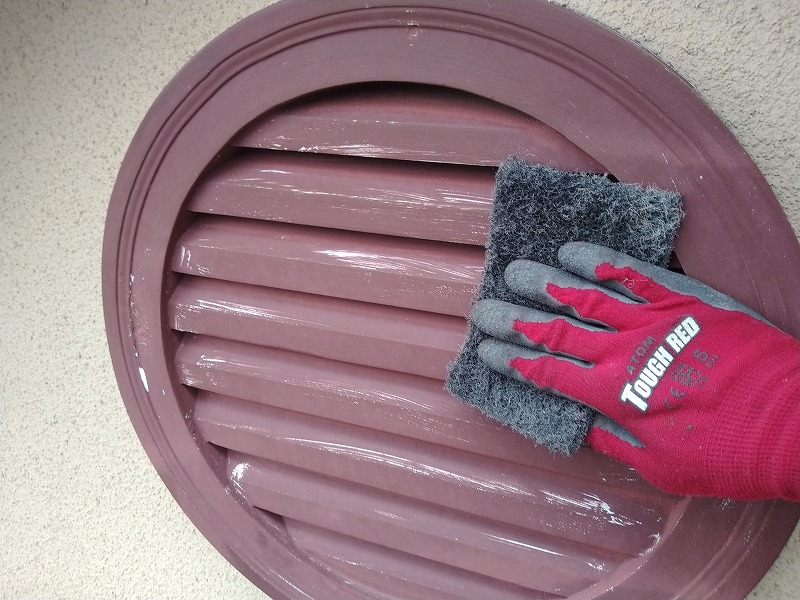

装飾ガラリのケレンです。

霧除けのケレンです。

2026年9月9日(水)

本日も雨の影響で10時からの作業で、ケレンなどを行ないましたが、15時には降雨となり、撤収となりました。

写真は唐草と呼ばれる屋根先水切り板金のケレンです。

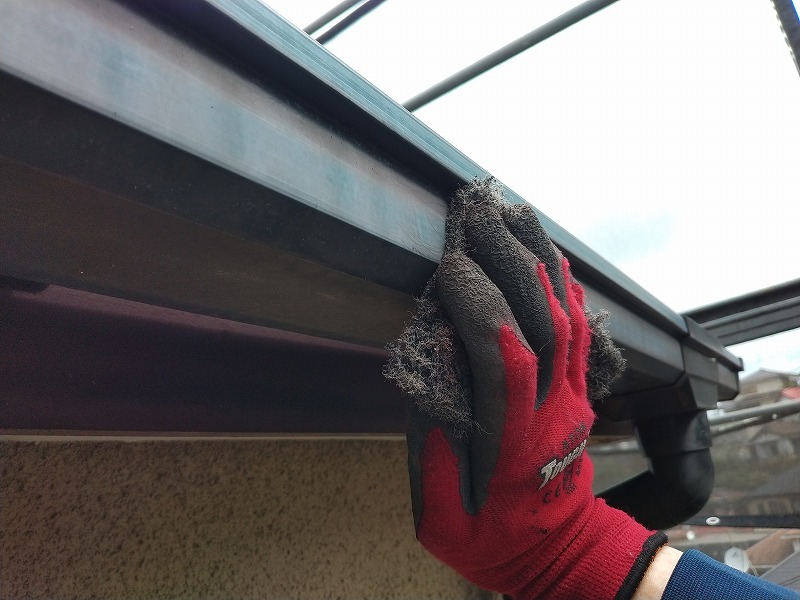

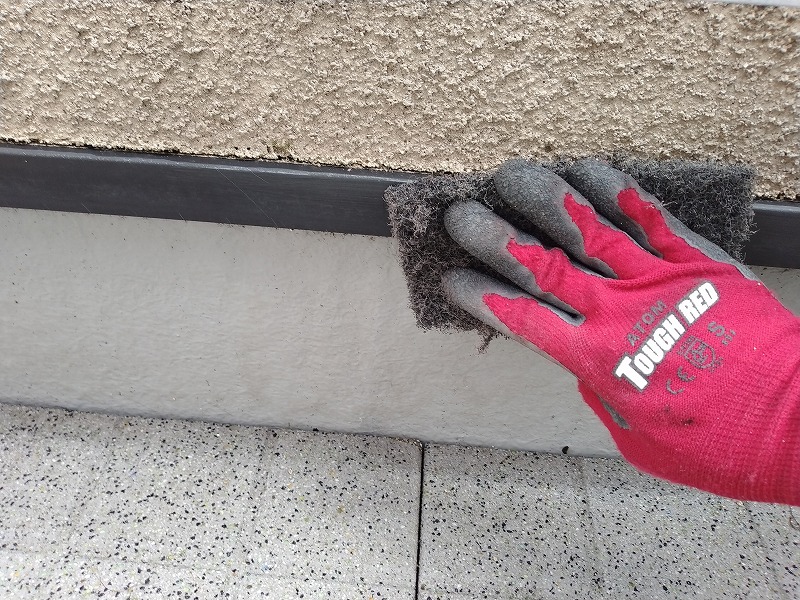

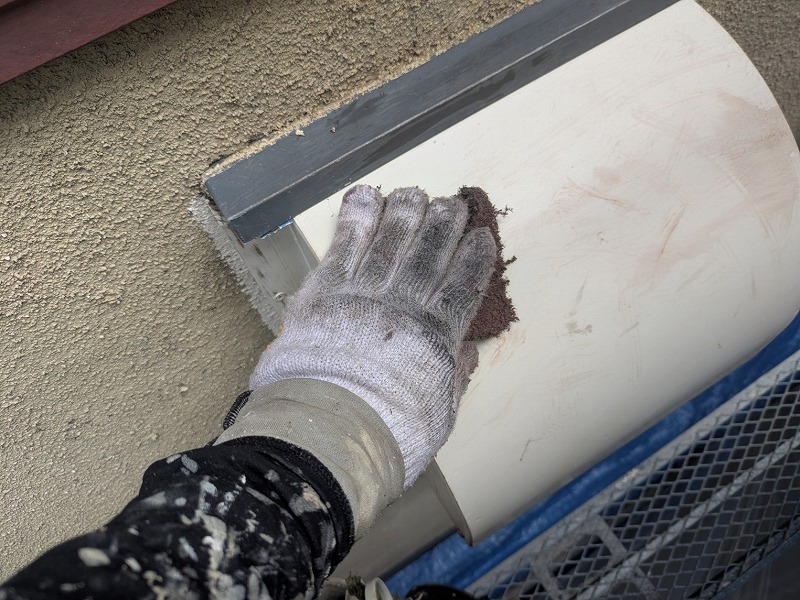

軒樋のケレンです。

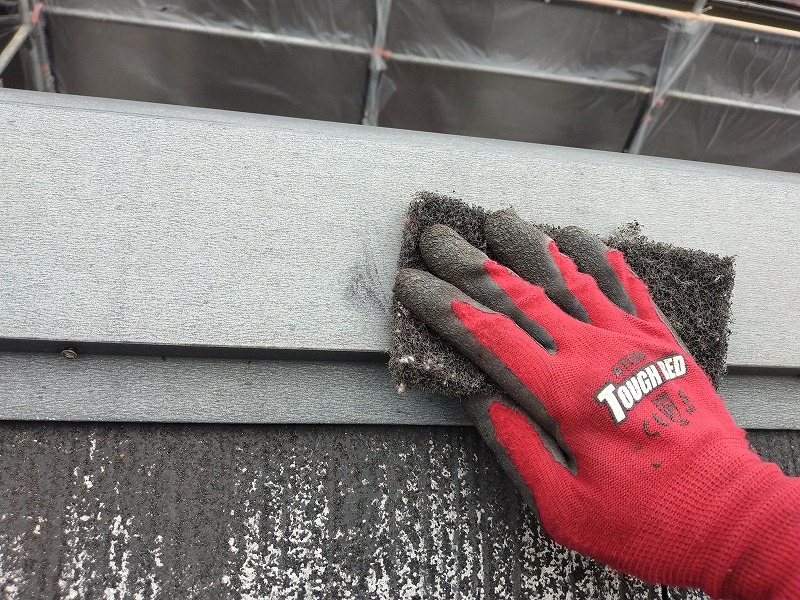

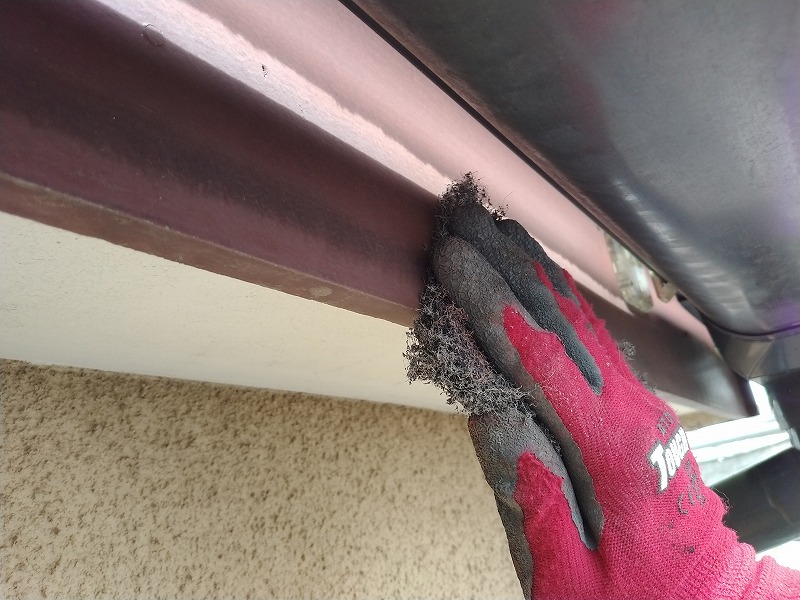

鼻隠しのケレンです。

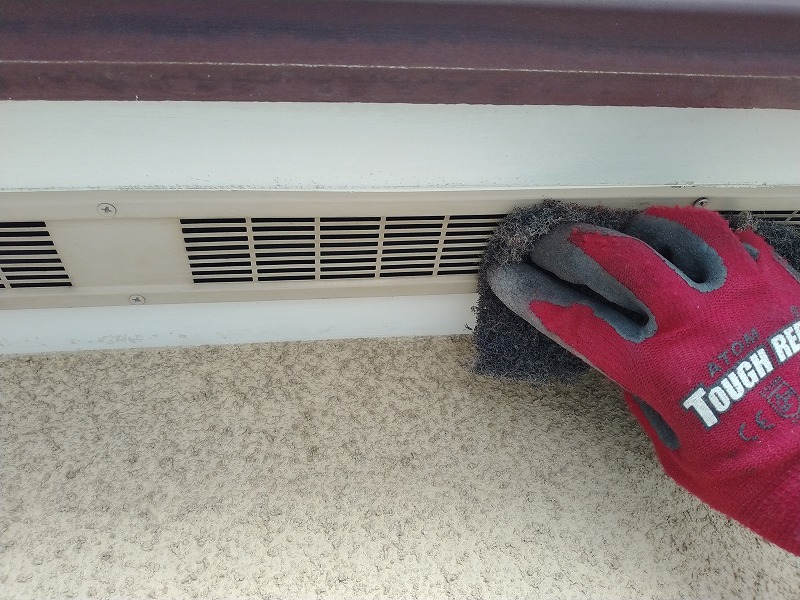

軒裏換気口のケレンです。

霧除けのケレンです。

換気フードのケレンです。

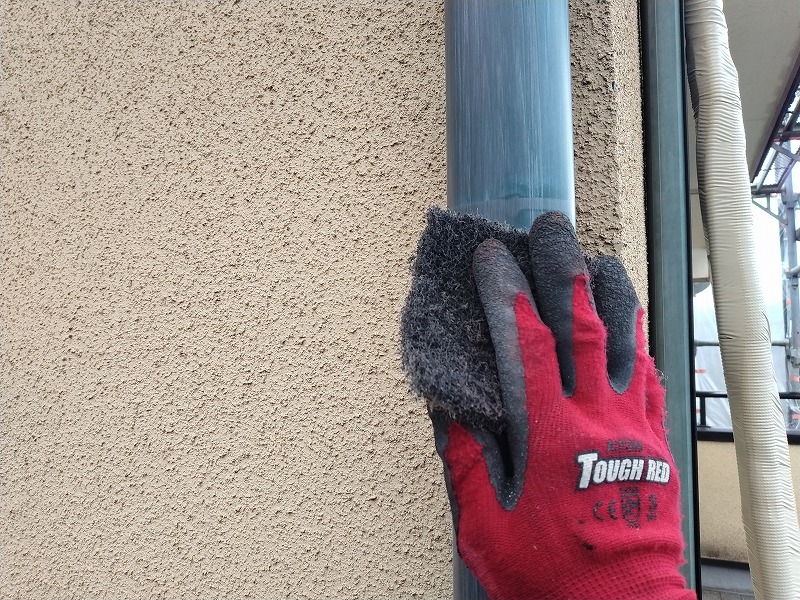

竪樋のケレンです。

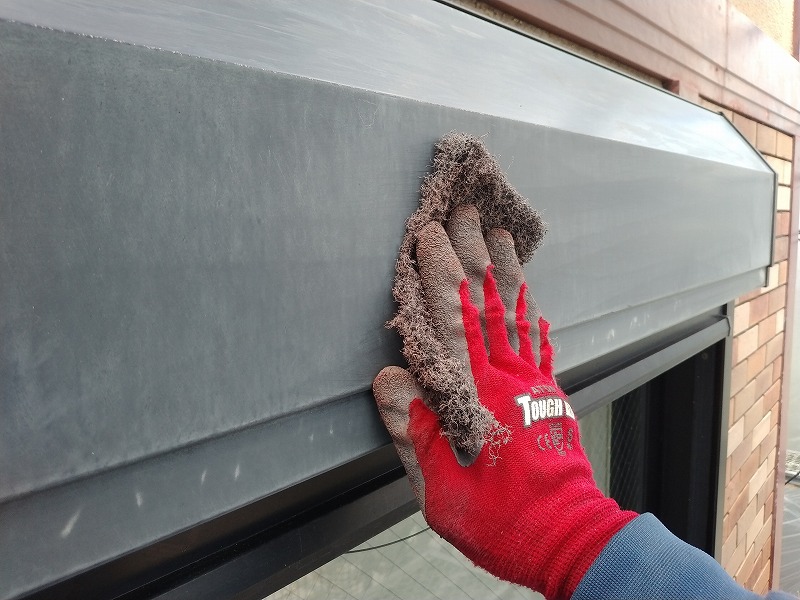

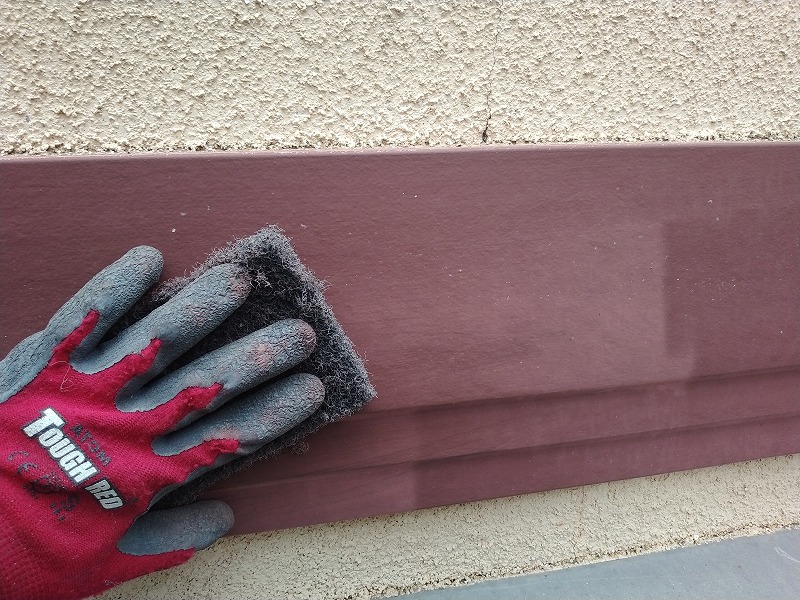

幕板のケレンです。

両面テープのようなものが残っていたので、除去しました。

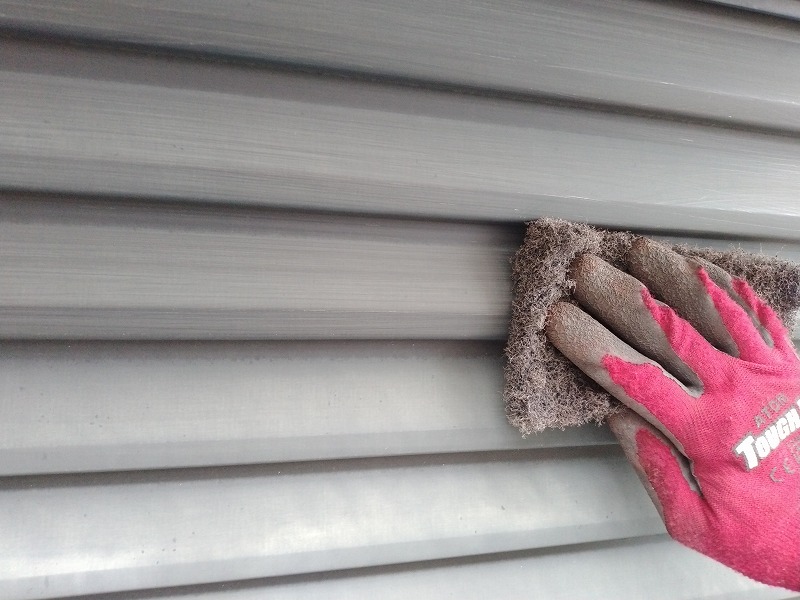

雨戸のケレンです。

シャッターボックスのケレンです。

水切りのケレンです。

2026年9月10日(木)

本日は雨天のため、現場作業は中止とさせていただきます。

2026年9月11日(金)

本日も雨天のため、現場作業は中止とさせていただきます。
長雨のため、工事が進まず申し訳ございません。
なにとぞ、ご理解とご協力をお願い申し上げます。

2026年9月12日(土)

本日も雨天のため、現場作業は中止とさせていただきました。

2026年9月14日(月)

久しぶりの晴れです!

本日はさび止め塗装や屋根の下塗り、シーイング処理などを行ないました。

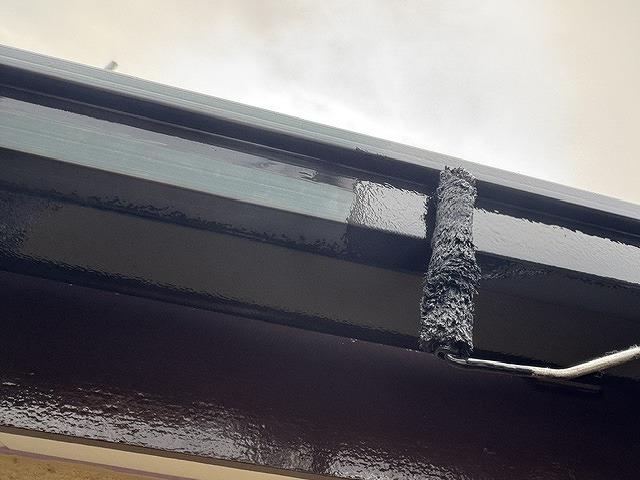

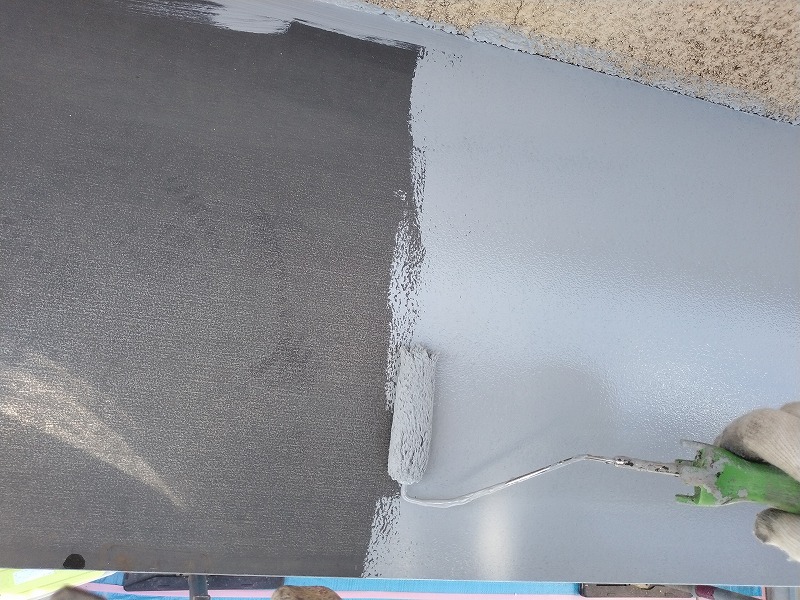

写真は棟包みのさび止め塗装です。

雪止めのさび止め塗装です。

唐草のさび止め塗装です。

水切りのさび止め塗装です。

霧除けのさび止め塗装です。

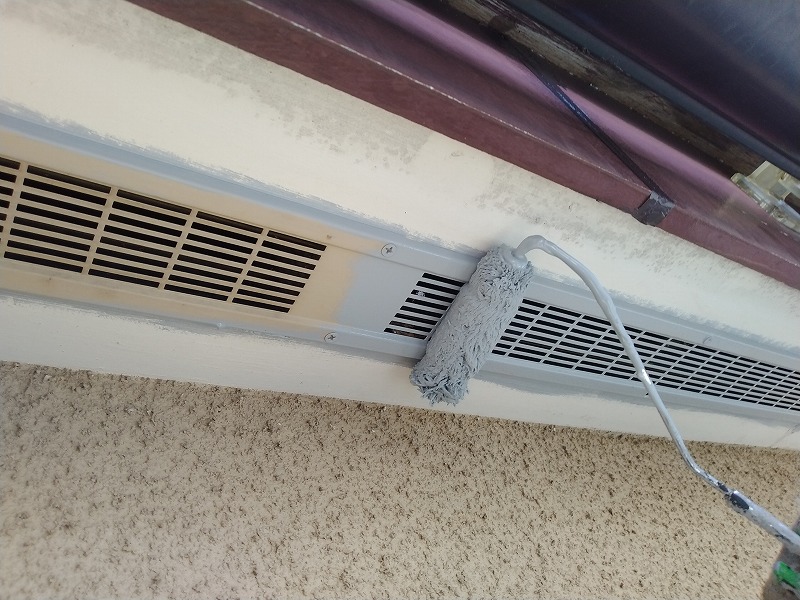

軒裏換気口のさび止め塗装です。

換気フードのさび止め塗装です。

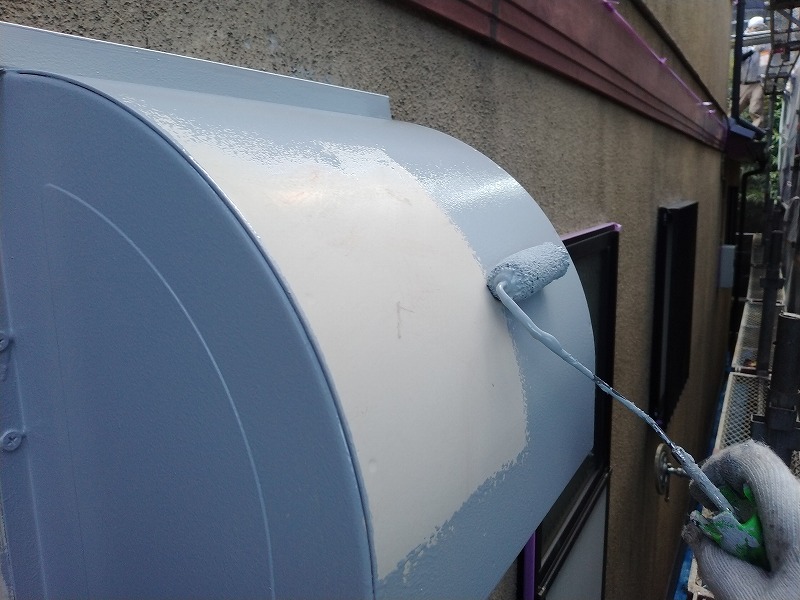

シャッターボックスのさび止め塗装です。

屋根の下塗りです。

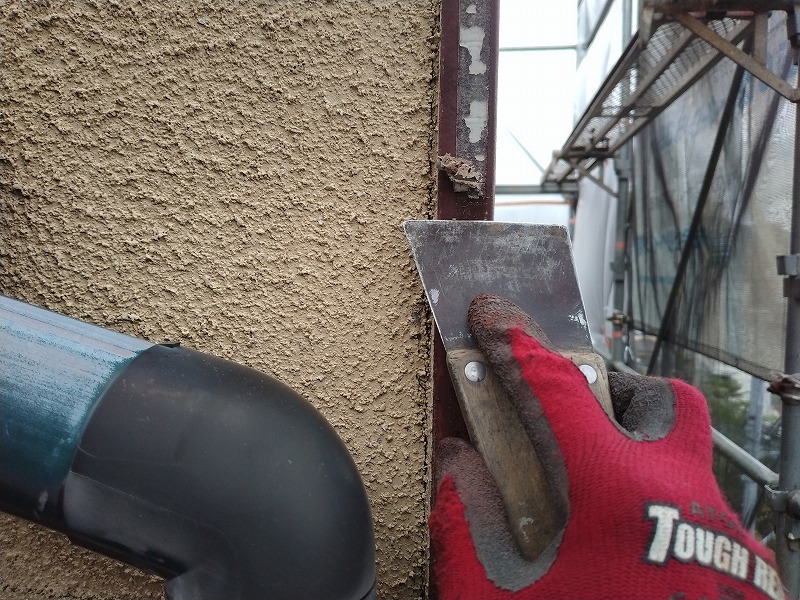

鼻隠しのジョイント部分にプライマーを塗布しているところです。

シーリング材を充填しています。

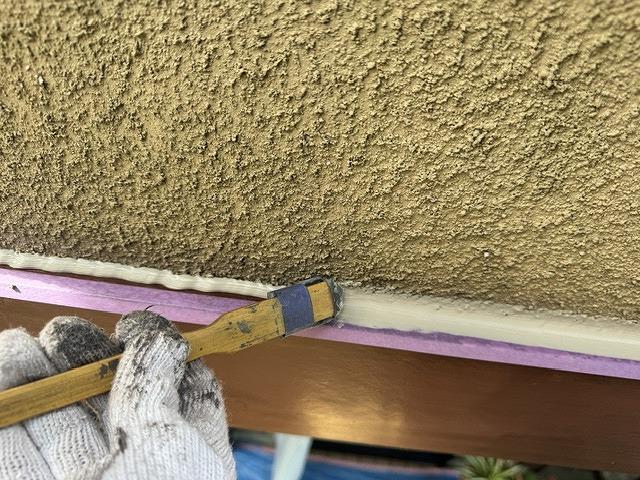

幕板の上部にプライマーを塗布しているところです。

充填したシーイング材を均しています。

2026年9月15日(火)

本日は雨天のため、現場作業は中止とさせていただきました。

2026年9月16日(水)

本日も雨天のため、現場作業は中止とさせていただきました。

雨が多いです…

2026年9月17日(木)

本日は、未明まで続いた雨の影響で少し遅れてからスタートし、残りのシーリング処理や養生などを行ないました。

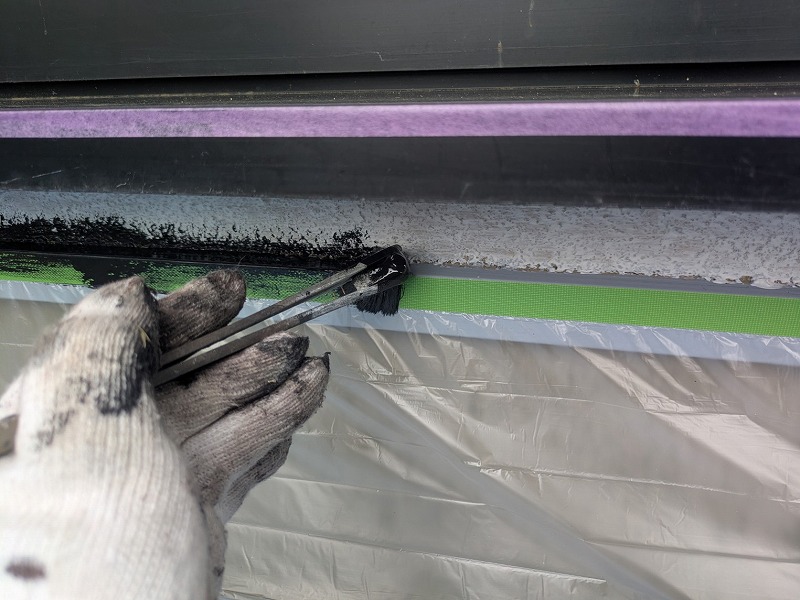

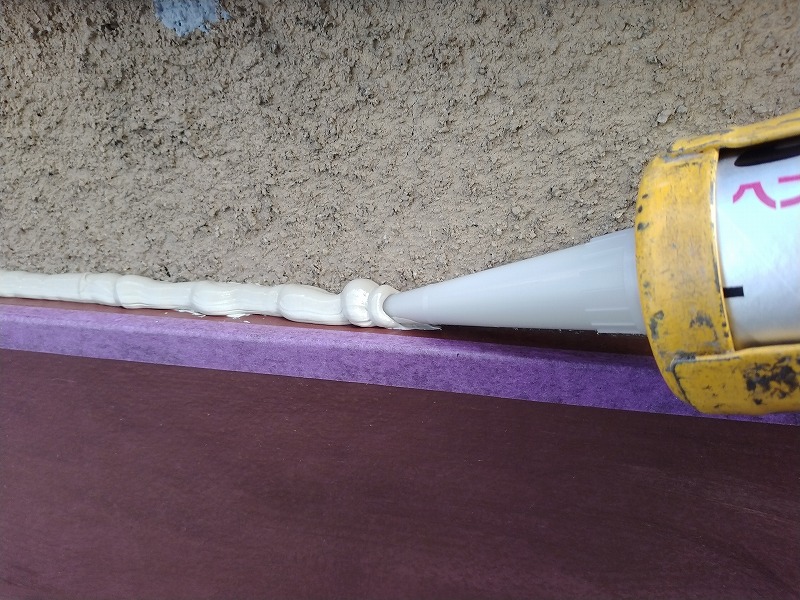

写真は幕板上部のプライマー塗布後、シーリング材を充填しているところです。

2026年9月18日(金)

本日は養生や屋根の下塗り2回目、屋根や外壁の補修などを行いました。

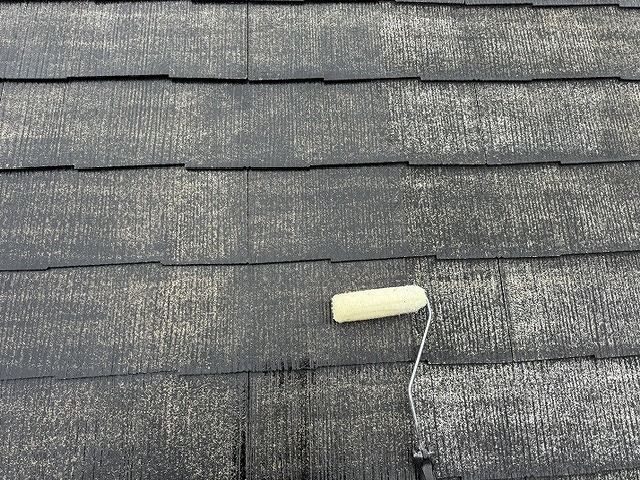

写真は屋根の下塗り2回目です。

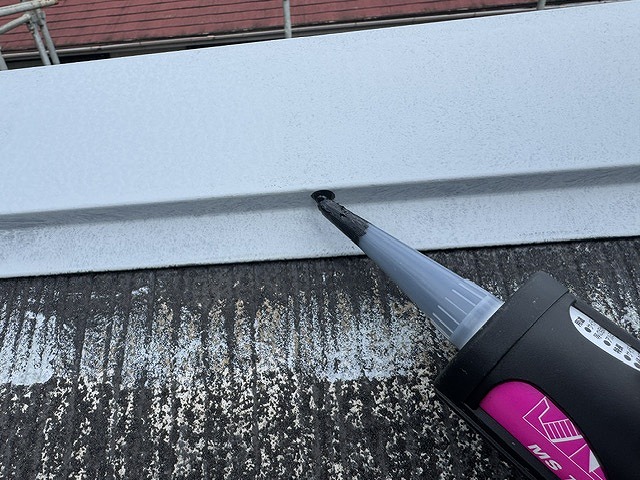

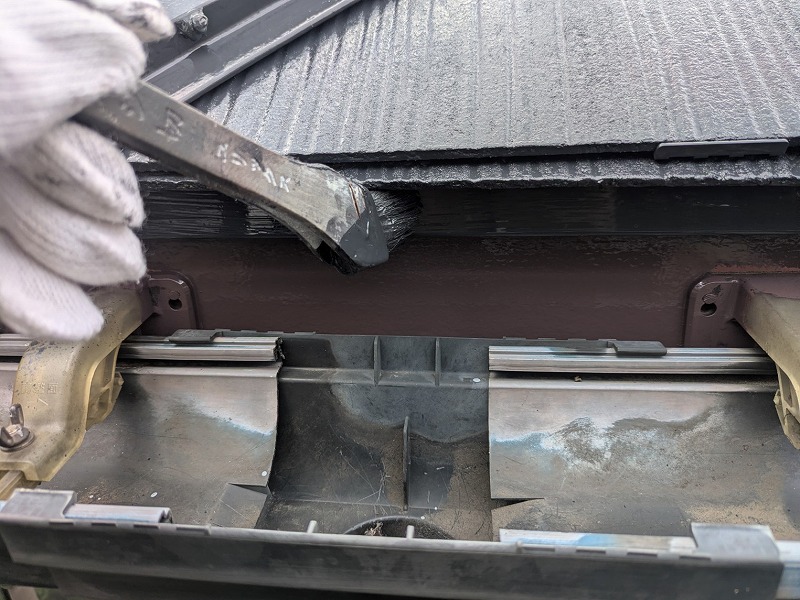

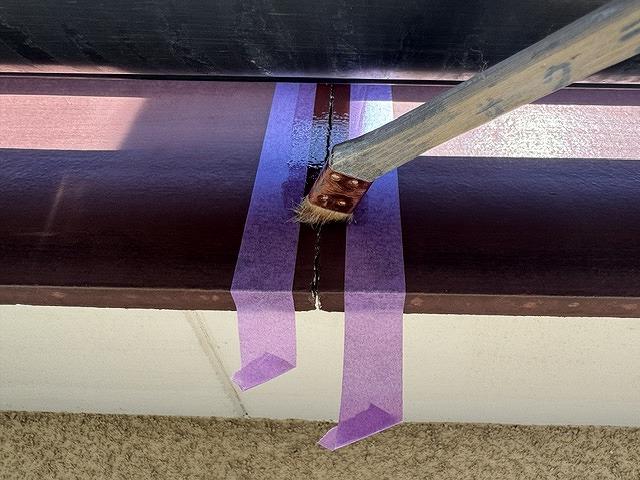

屋根板金の釘頭のシーリング処理です。

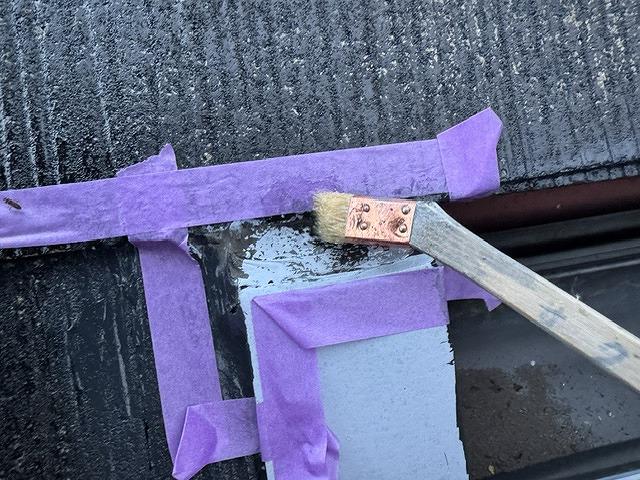

屋根板金のジョイント部分にプライマーを塗布しています。

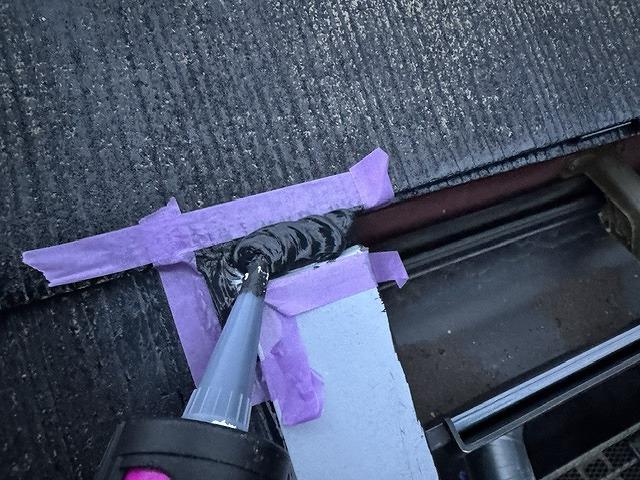

充填したシーリング材を均しています。

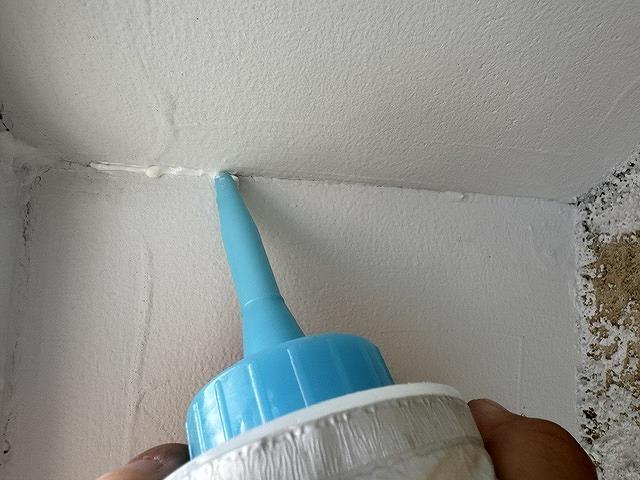

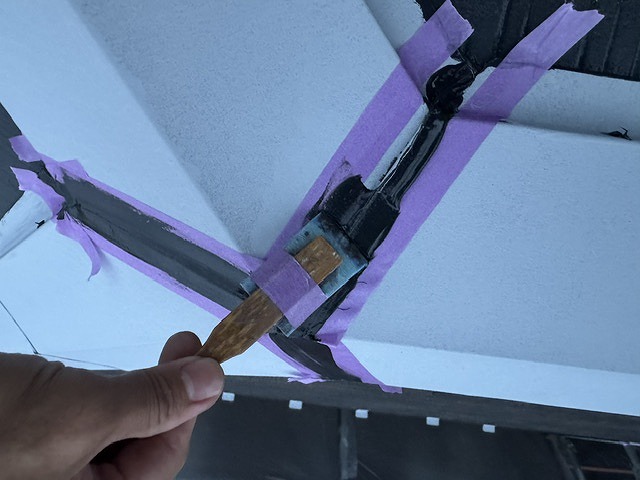

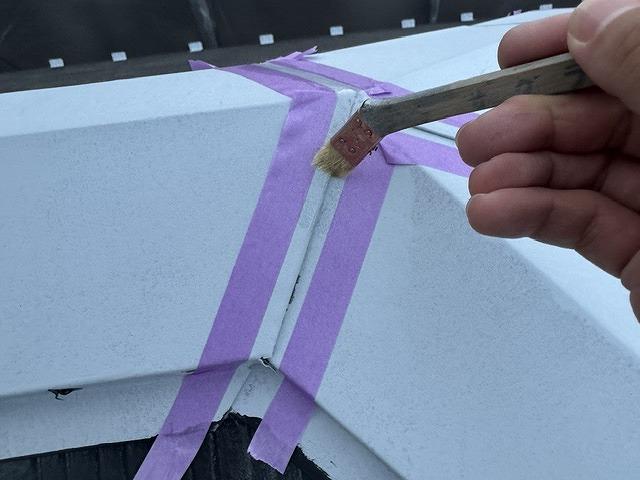

すがり部と呼ばれる個所にプライマーを塗布しています。

シーリング材を充填しています。

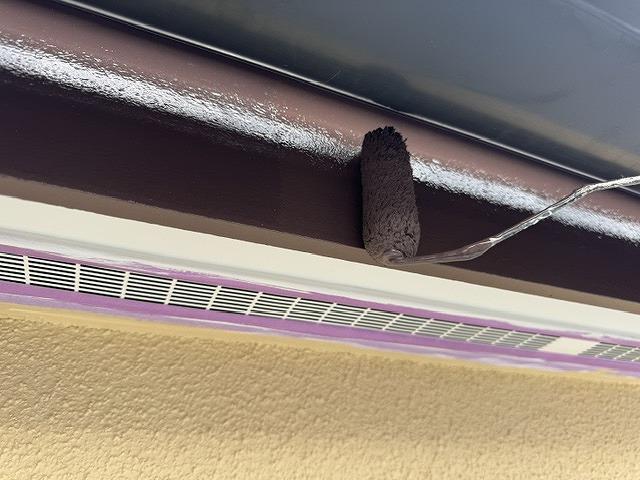

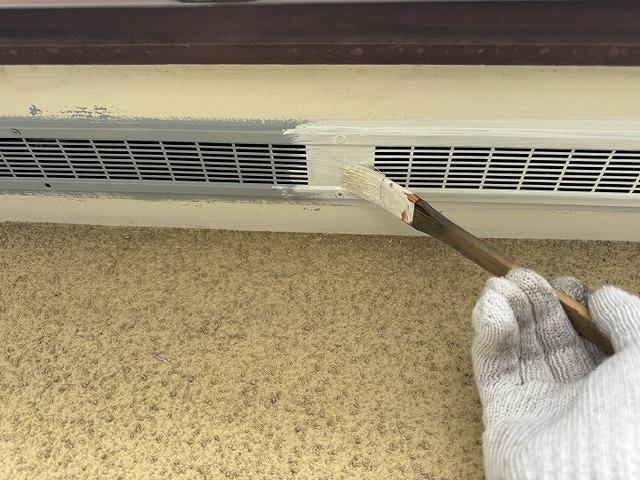

軒裏換気口の上塗1回目です。

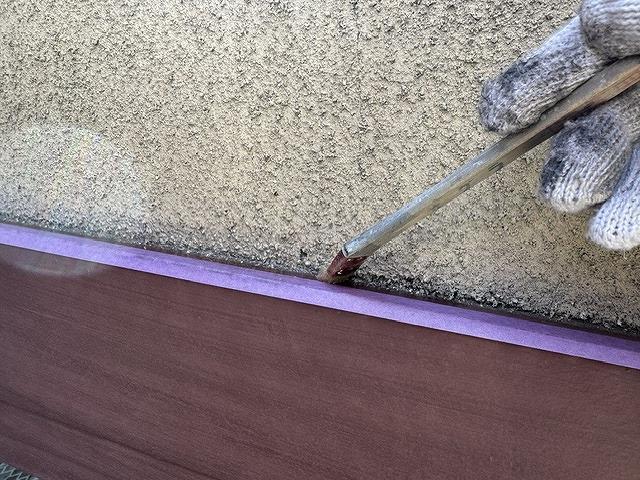

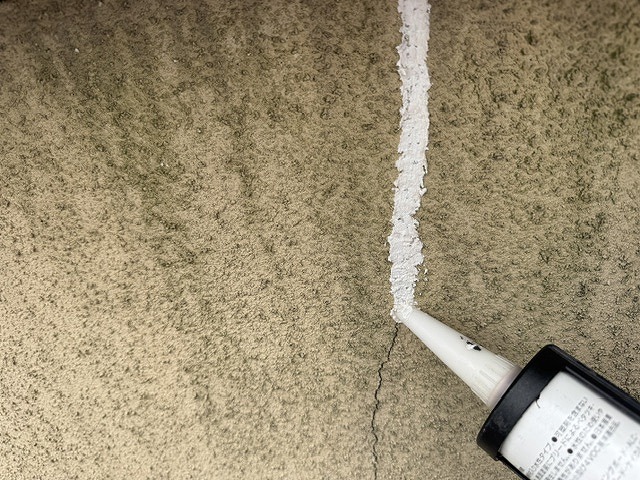

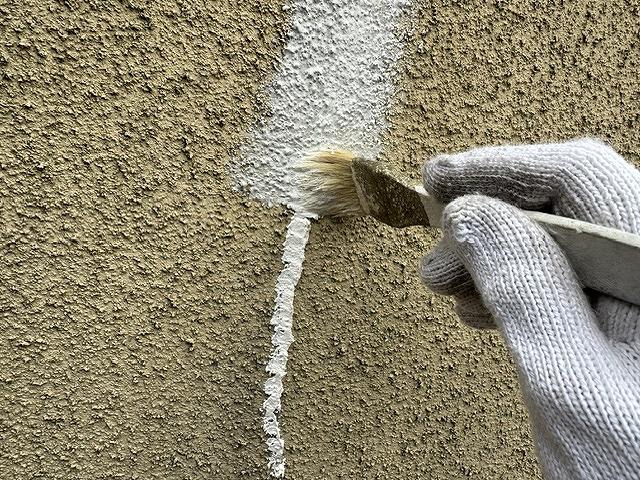

外壁のひび割れ補修です。

ひび割れ補修です。

2026年9月19日(土)

本日は養生の続きや軒裏の塗装、台風接近に伴う台風養生として、飛散防止用のメッシュシートを束ねるなど対策を行いました。

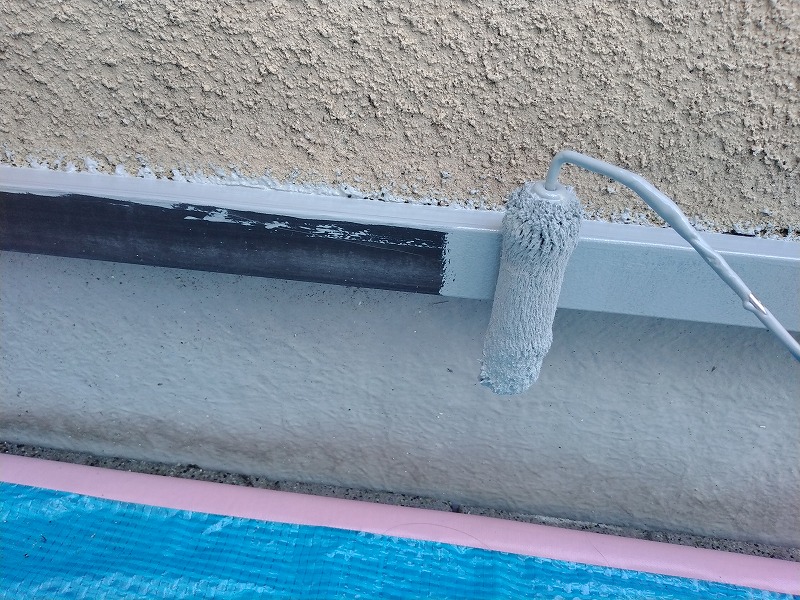

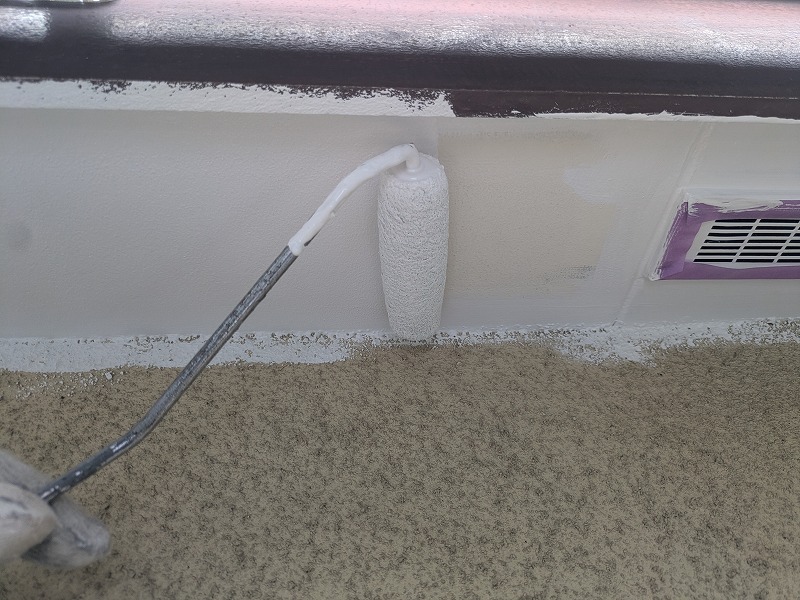

写真は軒裏の上塗り1回目です。

2026年9月21日(月)

本日は雨天のため、現場作業は中止とさせていただきました。

2026年9月22日(火)

本日は、台風対策として行った飛散防止用のメッシュシートを張ったり、風の影響で剥がれたビニール養生の手直し、軒裏の補修や塗装などを行いました。

写真は軒裏の補修です。

軒裏の上塗り2回目です。

2026年9月23日(水)

本日は予報に反して雨天となり、残念ながら、現場作業は中止となりました。

2026年9月24日(木)

本日は外壁の塗装などを行いました。

写真は外壁の下塗りです。

2026年9月25日(金)

本日は付帯部や屋根の塗装などを行いました。

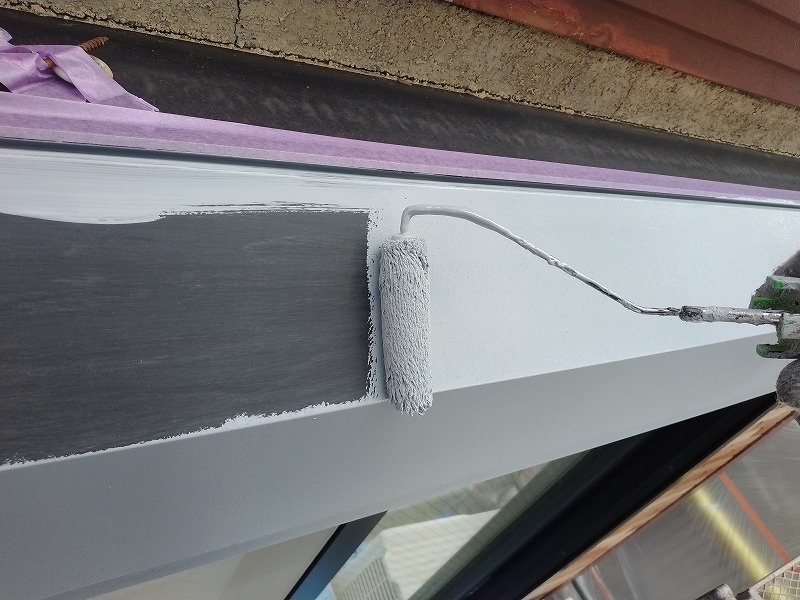

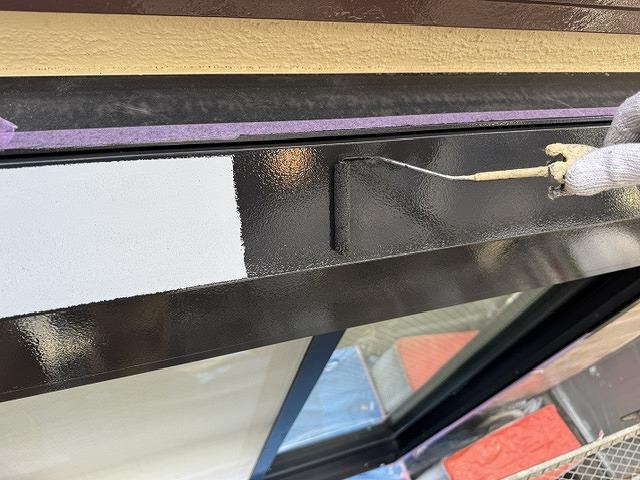

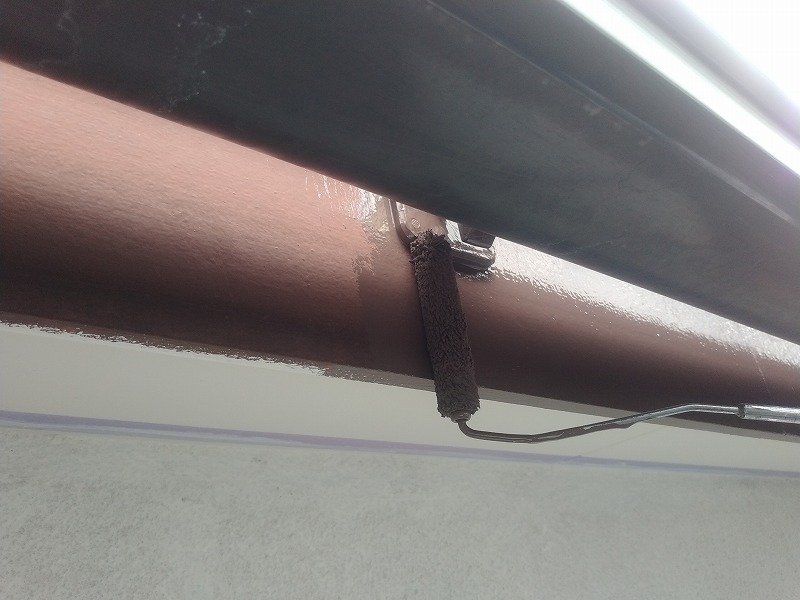

写真は鼻隠しの上塗り1回目です。

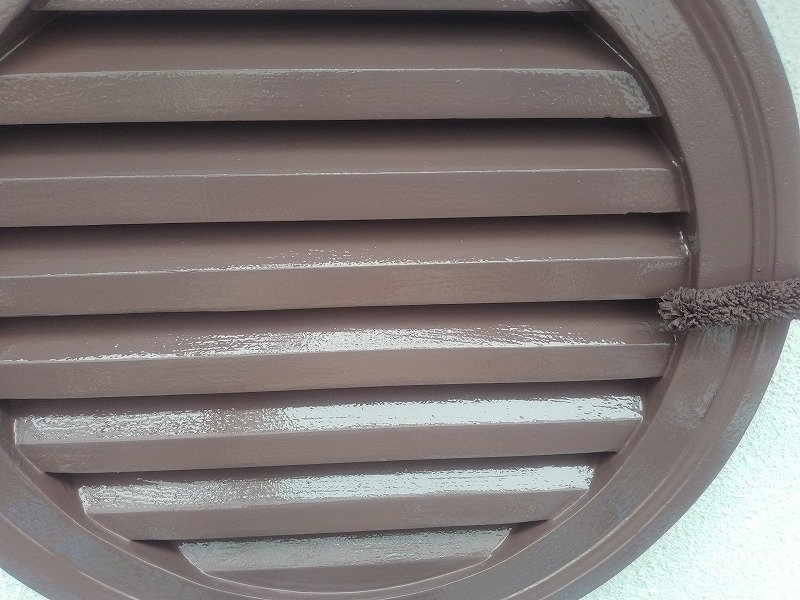

装飾ガラリの上塗り1回目です。

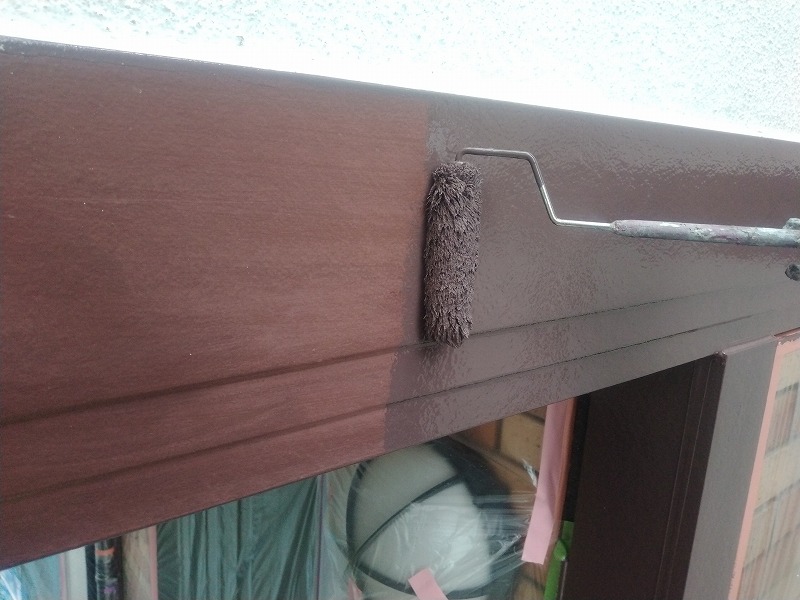

幕板の上塗り1回目です。

水切りの上塗り1回目です。

唐草の上塗り2回目です。

2026年9月26日(土)

本日は雨天のため、現場作業は中止とさせていただきます。

雨の日が本当に多く、なかなか現場が進まず申し訳ありませんが、ご理解とご協力をお願い申し上げます。

2026年9月28日(月)

本日も雨天のため、現場作業は中止とさせていただきました。

2026年9月29日(火)

本日も雨天のため、現場作業は中止とさせていただきました。

2026年9月30日(水)

本日も残念ながら、雨天のため、現場作業を中止とさせていただきました。

2026年10月1日(木)

久しぶりに晴れました!
が、昨日までの雨で濡れている箇所が多々あったので、雨水の拭き取りから始め、付帯部の養生、外壁の上塗り1回目などを行いました。

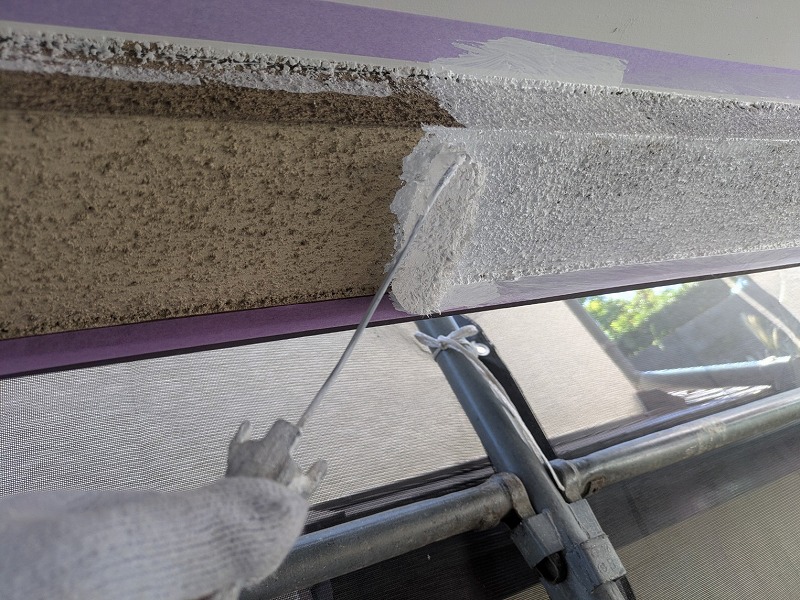

写真は上裏部分の下塗りです。
万が一雨水が浸入しても塗膜が膨らまないよう、外壁とは種類を変えて施工しています。

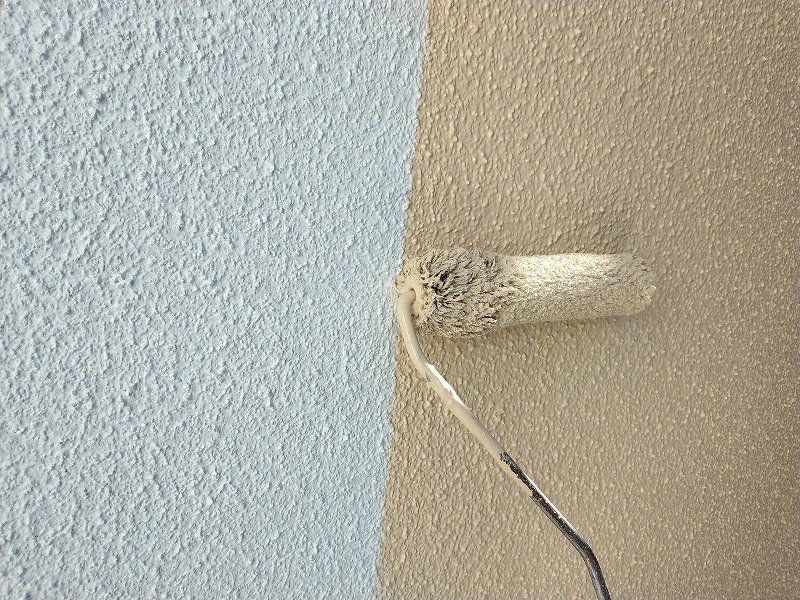

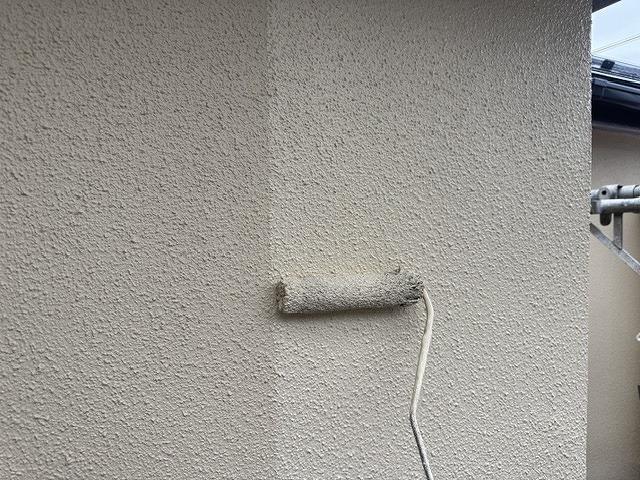

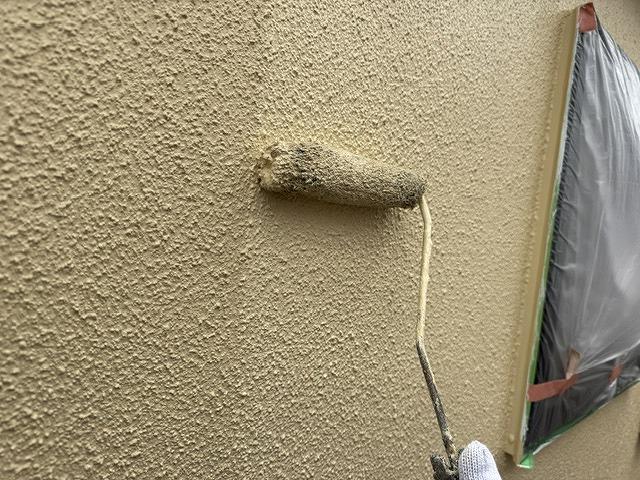

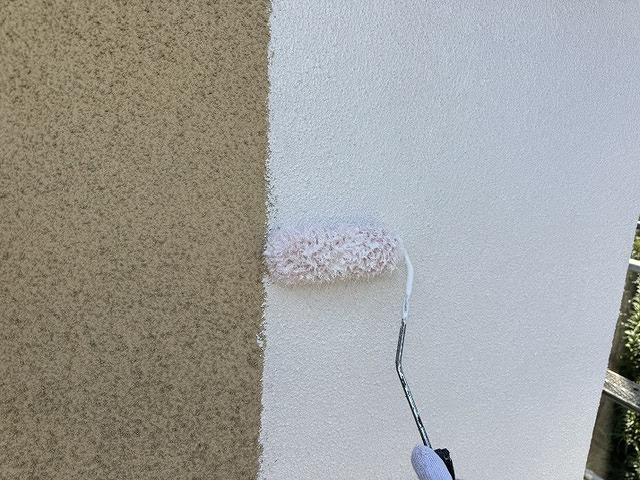

外壁の上塗り1回目です。

2026年10月2日(金)

本日は外壁の塗装などを行いましたが、予期せぬ雨となり、残念ながらお昼前に撤収となりました。
写真も撮れませんでした。すみません。

明日は弊社の都合で現場を空けさせていただき、お客様のご了承のもと、明後日の日曜日に施工させていただきます。
ご理解とご協力に感謝申し上げます。

2026年10月4日(日)

本日は外壁や付帯部の塗装などを行いました。

写真は外壁の上塗り2回目です。

鼻隠しの上塗り2回目です。

軒樋の上塗り1回目です。

2026年10月5日(月)

本日は午後から伺い、外壁の上塗り2回目などを行いました。

写真は外壁の上塗り2回目です。

2026年10月6日(火)

本日は付帯部や屋根の塗装などを行いました。

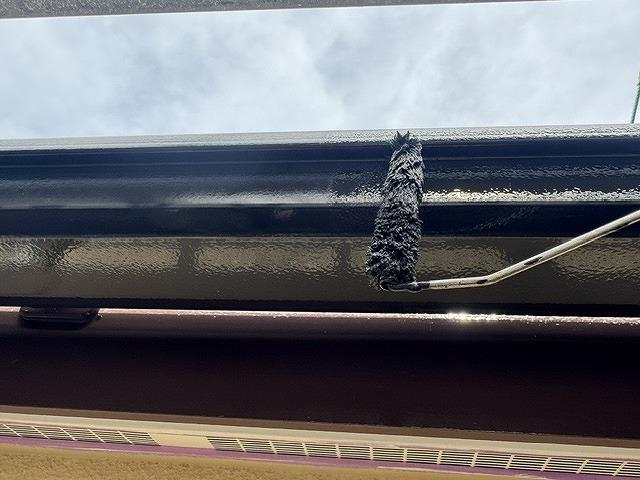

写真は軒樋の上塗り2回目です。

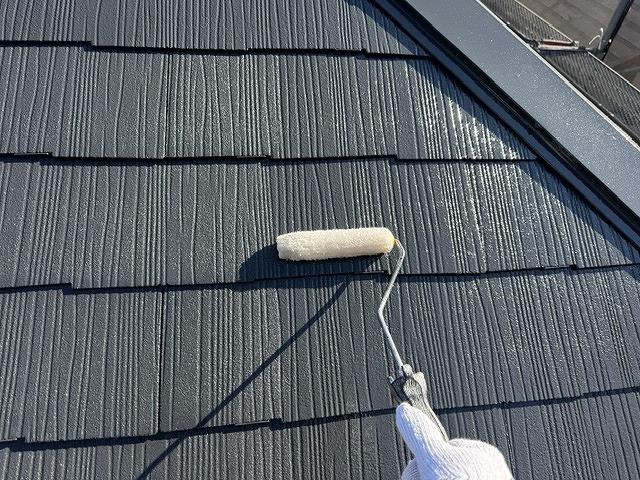

屋根の上塗り2回目です。

2026年10月7日(水)

本日は付帯部の塗装などを行いました。

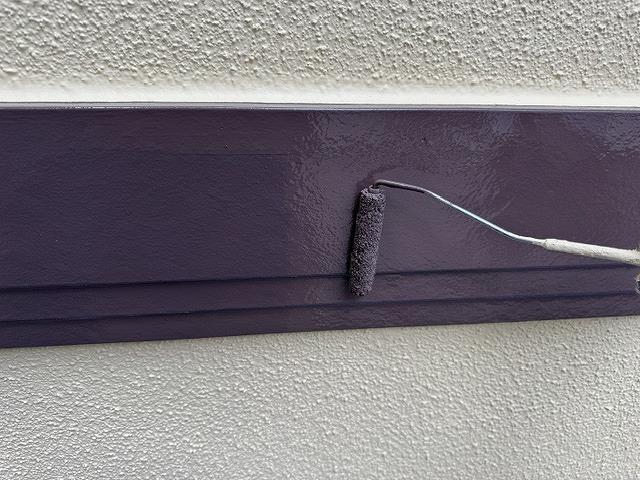

写真は幕板の上塗り2回目です。

エアコン配管カバーのケレンを行っているところです。

エアコンの配管カバーの上塗り1回目です。

2026年10月8日(木)

本日も付帯部の塗装などを行いました。

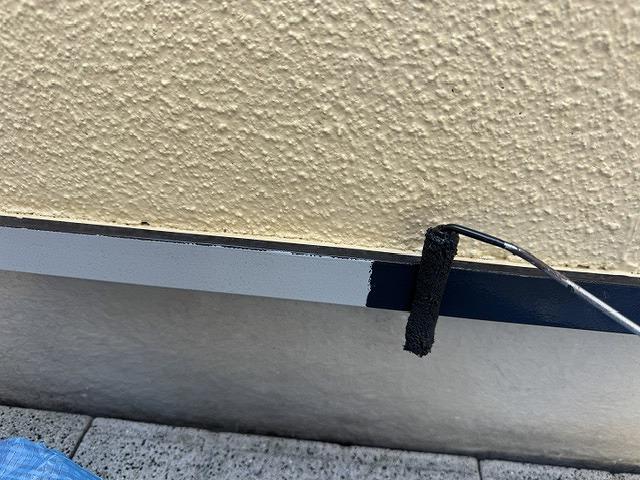

写真は水切りの上塗り1回目です。

霧除けの上塗り1回目です。

竪樋の上塗り1回目です。

シャッターボックスの上塗り1回目です。

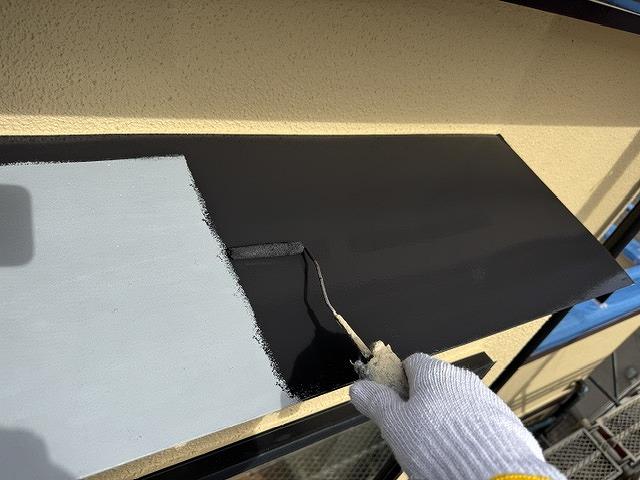

水切りの上塗り2回目です。

明日は弊社の都合で、現場を空けさせていただきます。

2026年10月10日(土)

本日は屋根のトップコートや付帯部の塗装などを行いました。

写真は屋根板金のクリヤー塗装です。

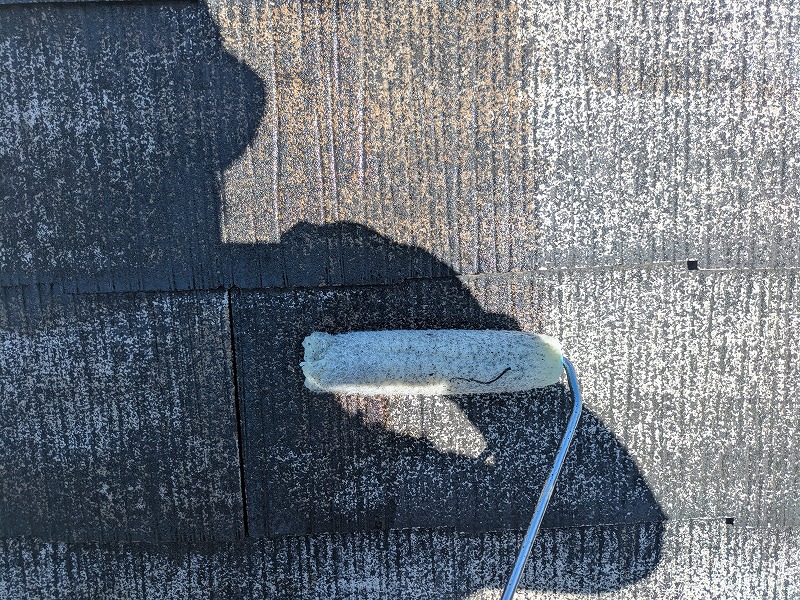

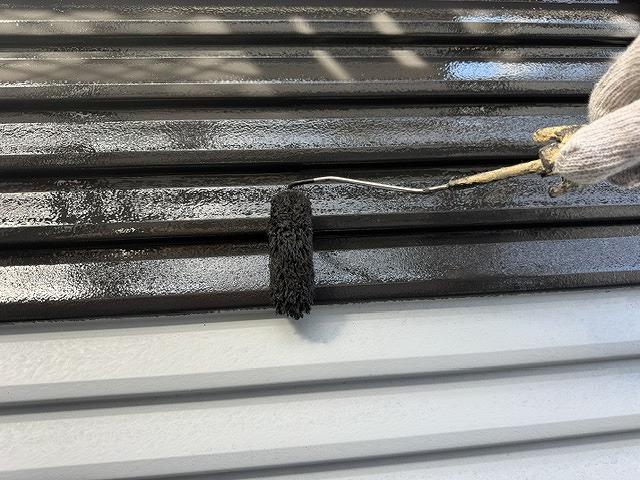

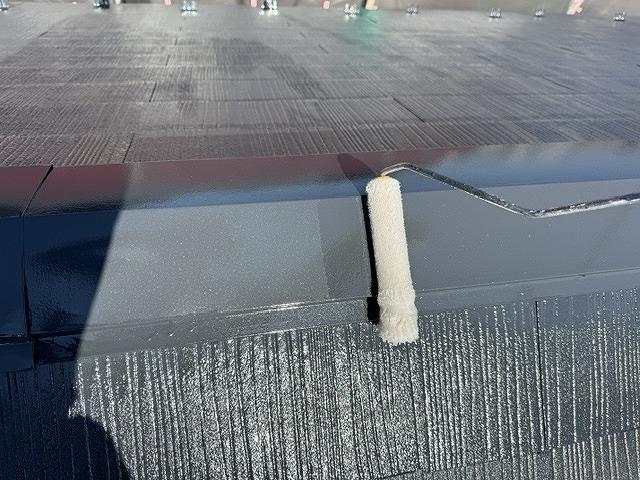

屋根のクリヤー塗装です。

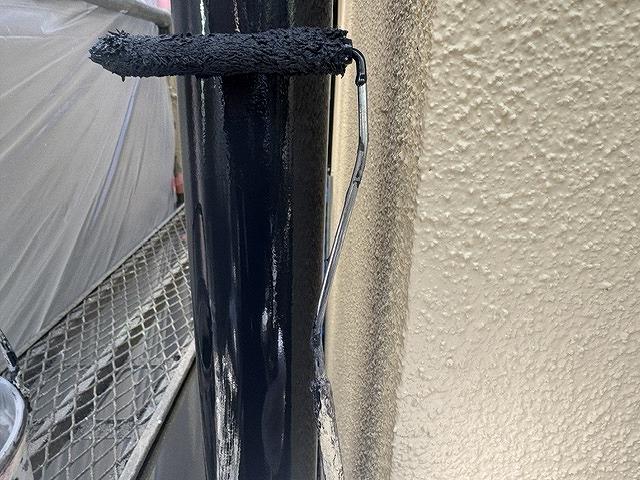

竪樋の上塗り2回目です。

シャッターボックスの上塗り2回目です。

エアコン配管カバーの上塗り2回目です。

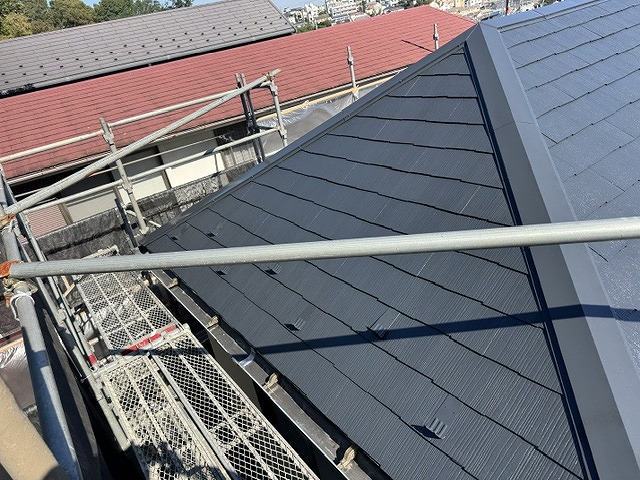

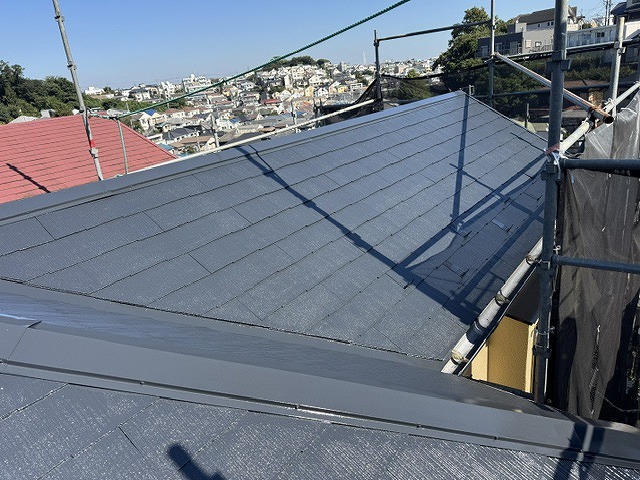

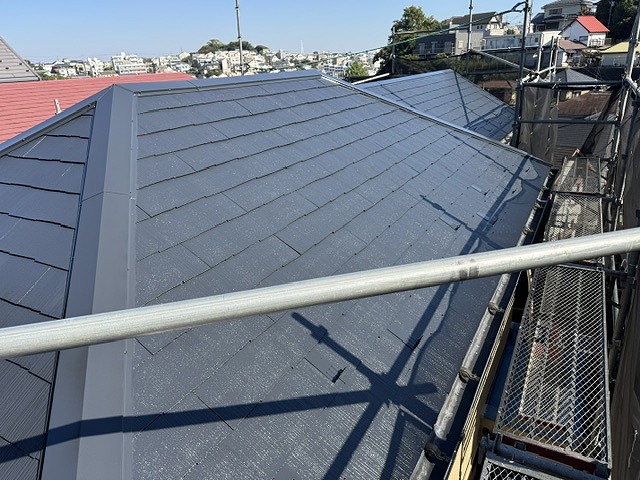

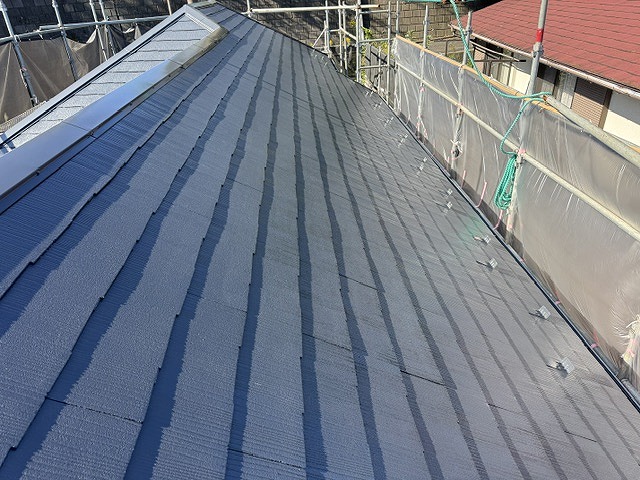

屋根の仕上がり状況です。

同じく屋根の仕上がり状況です。

2026年10月12日(月)

本日は雨戸の塗装や窓ふき清掃などを行いました。

写真は雨戸の上塗り1回目です。

エアコンの配管テープを巻き直しているところです。

エアコンパテも交換しました。

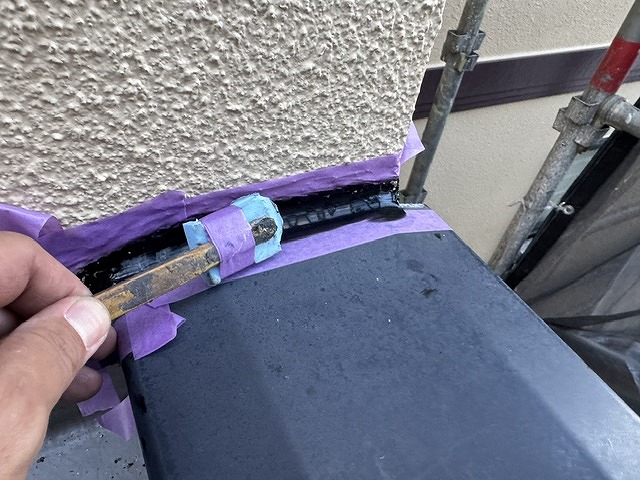

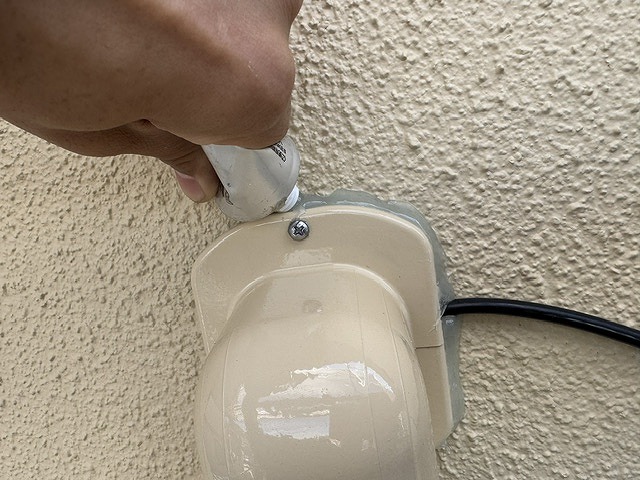

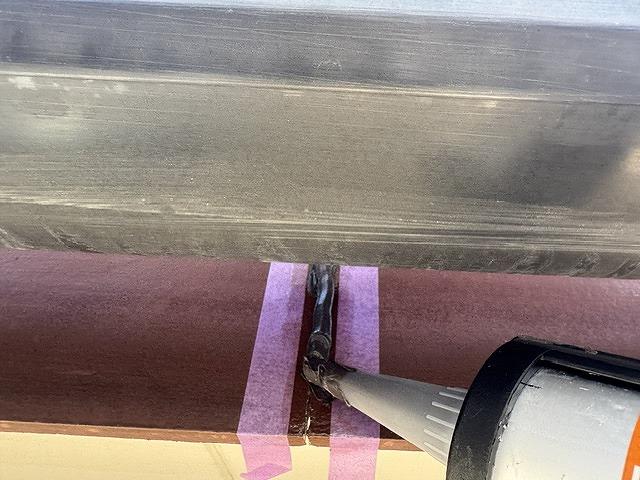

エアコン配管カバー取り付け後、上部のシリング処理を行いました。

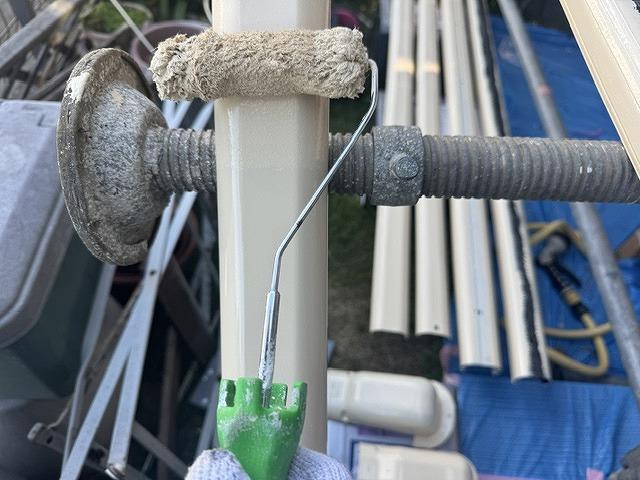

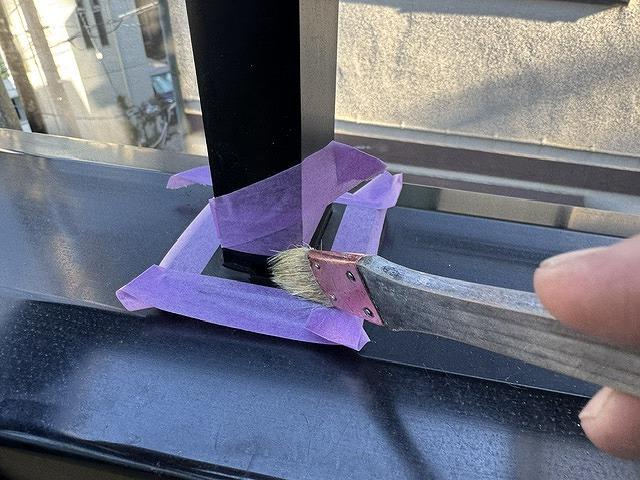

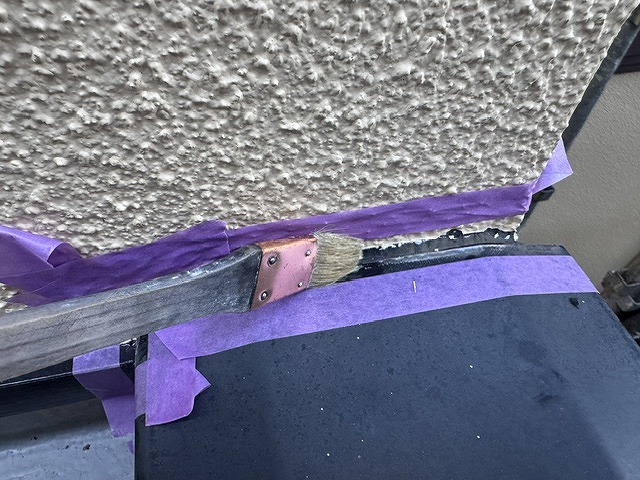

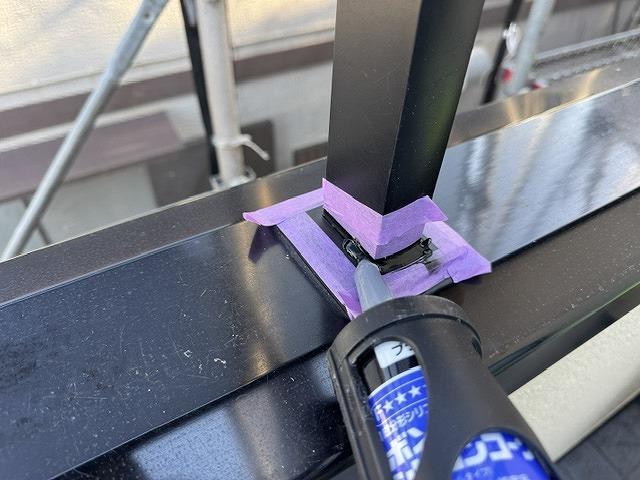

バルコニーの手摺の根元にプライマーを塗布しているところです。

シーリング材を充填しています。

笠木と外壁の取り合いにプライマーを塗布しています。

シーリング材を充填しています。

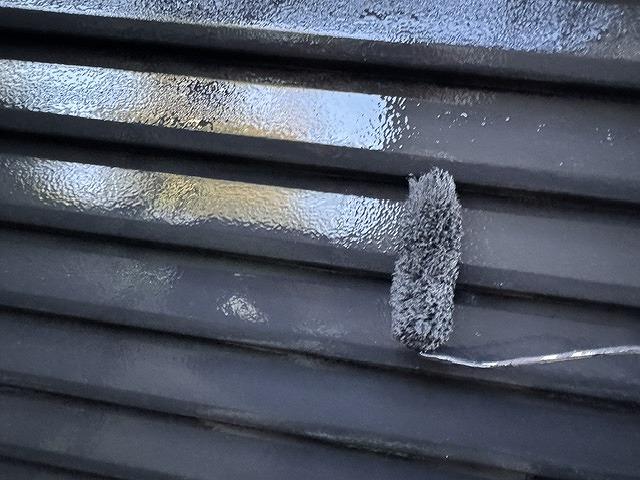

雨戸の上塗り2回目

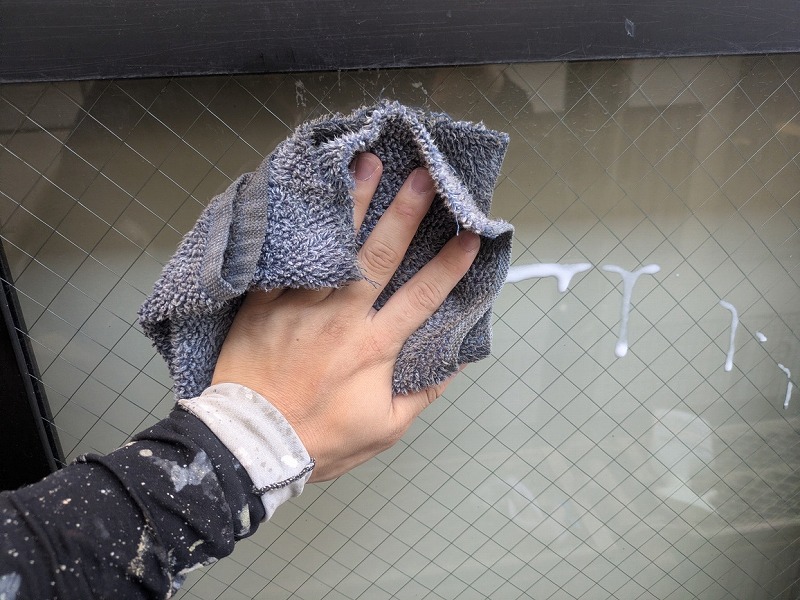

窓ふき清掃を行っているところです。

本日、塗装の工程は一部を除き修了いたしました。

足場の解体は22日(木)を予定しております。
今しばらく、ご協力をお願い致します。

2026年10月22日(木)

本日無事に足場の解体が終わり、O様邸の工事が完了しました。

記録的な長雨の影響で工期が大幅にかかってしまい、お客様や近隣の皆様には大変ご迷惑をおかけし、心苦しい日々でしたので、少しホッとしました。

写真は施工後です。

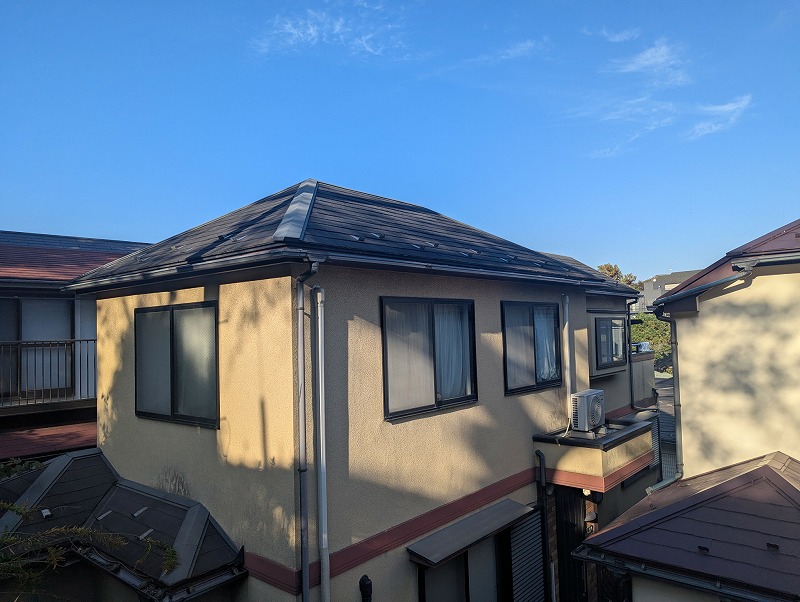

施工前です。

施工後です。

ご協力いただきました皆様、ありがとうございました。
