【完工事例】[2026.10.8]世田谷区Y様邸 バルコニー腰壁改修工事(担当:能登広)

物件データ

施工期間(休工日を除く)
8日間
延べ施工人数(人工)
人工(足場除く)
外壁仕様塗料
ナノコンポジットW/水谷ペイント(色:2280A)

施工中リポート

2026年10月8日(木)

本日より、Y様邸のバルコニー改修工事が始まりました。
お客様並びにご近隣の皆様には、しばらくの間、なにかとご不便をお掛けすることと存じますが、ご理解とご協力のほどをなにとぞよろしくお願い申し上げます。

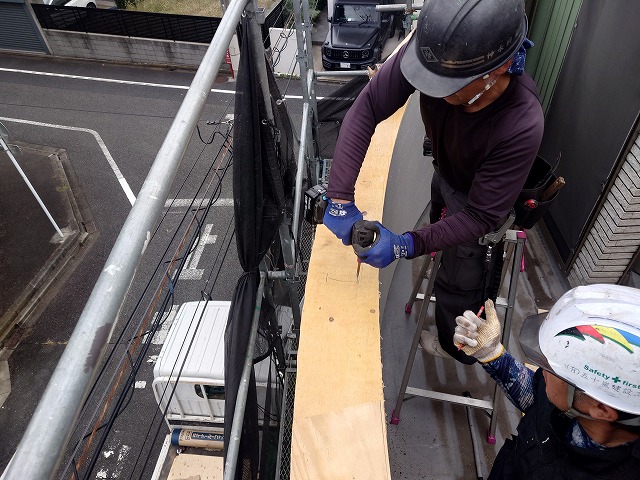

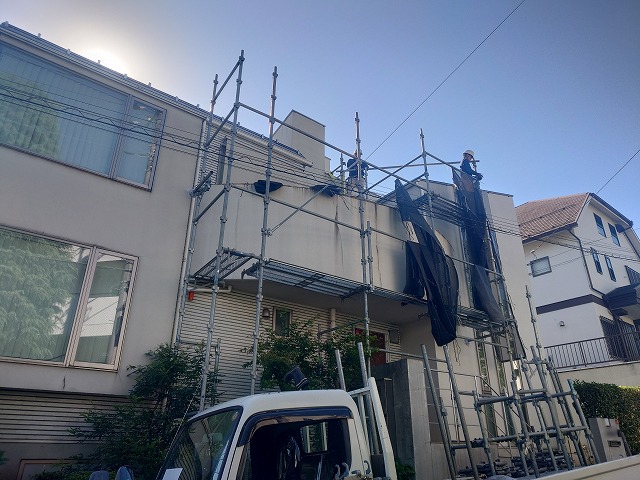

写真は、足場組みです。

北面バルコニー床の既存ウッドデッキ撤去です。

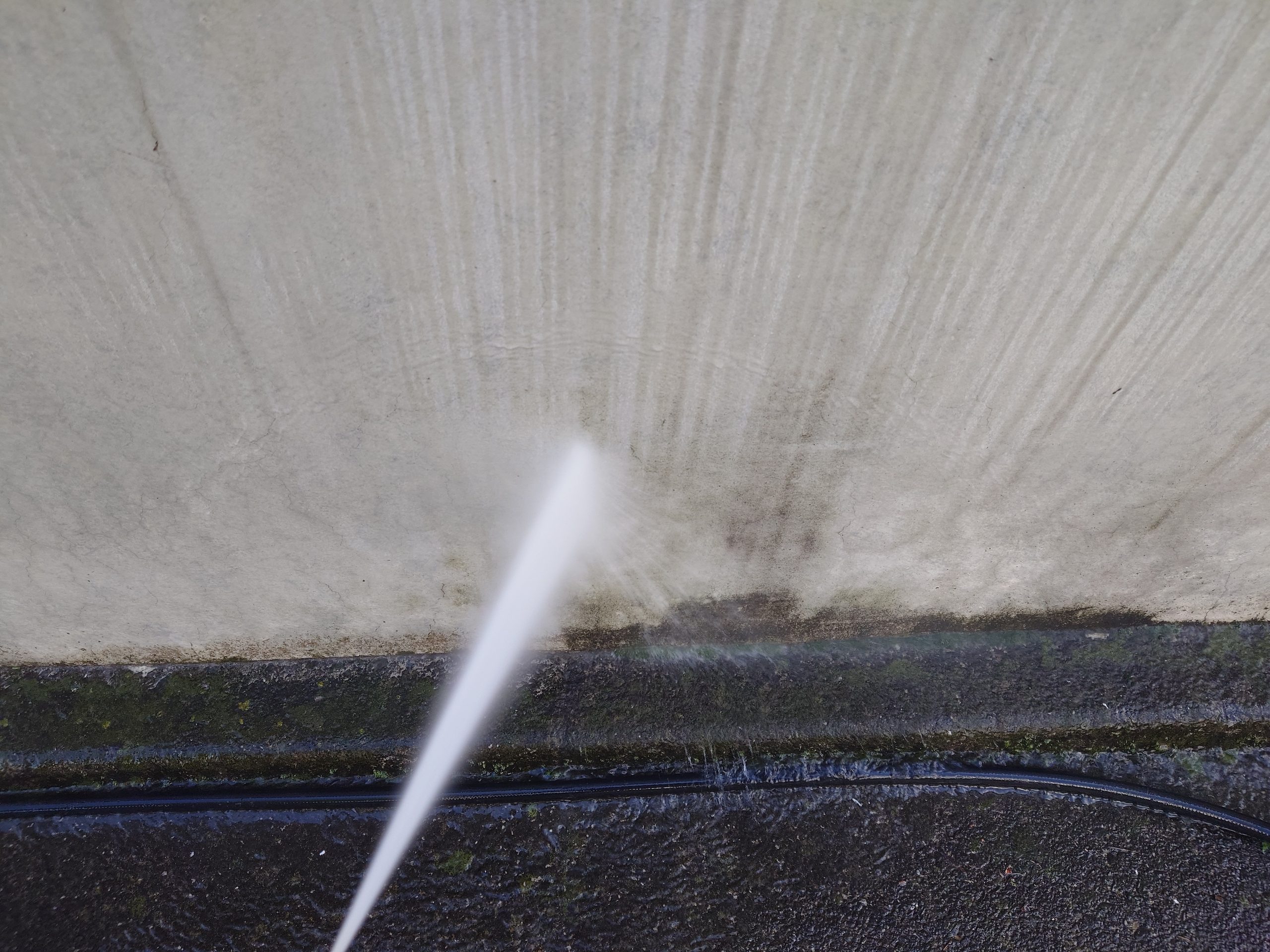

北面バルコニー床の高圧洗浄です。

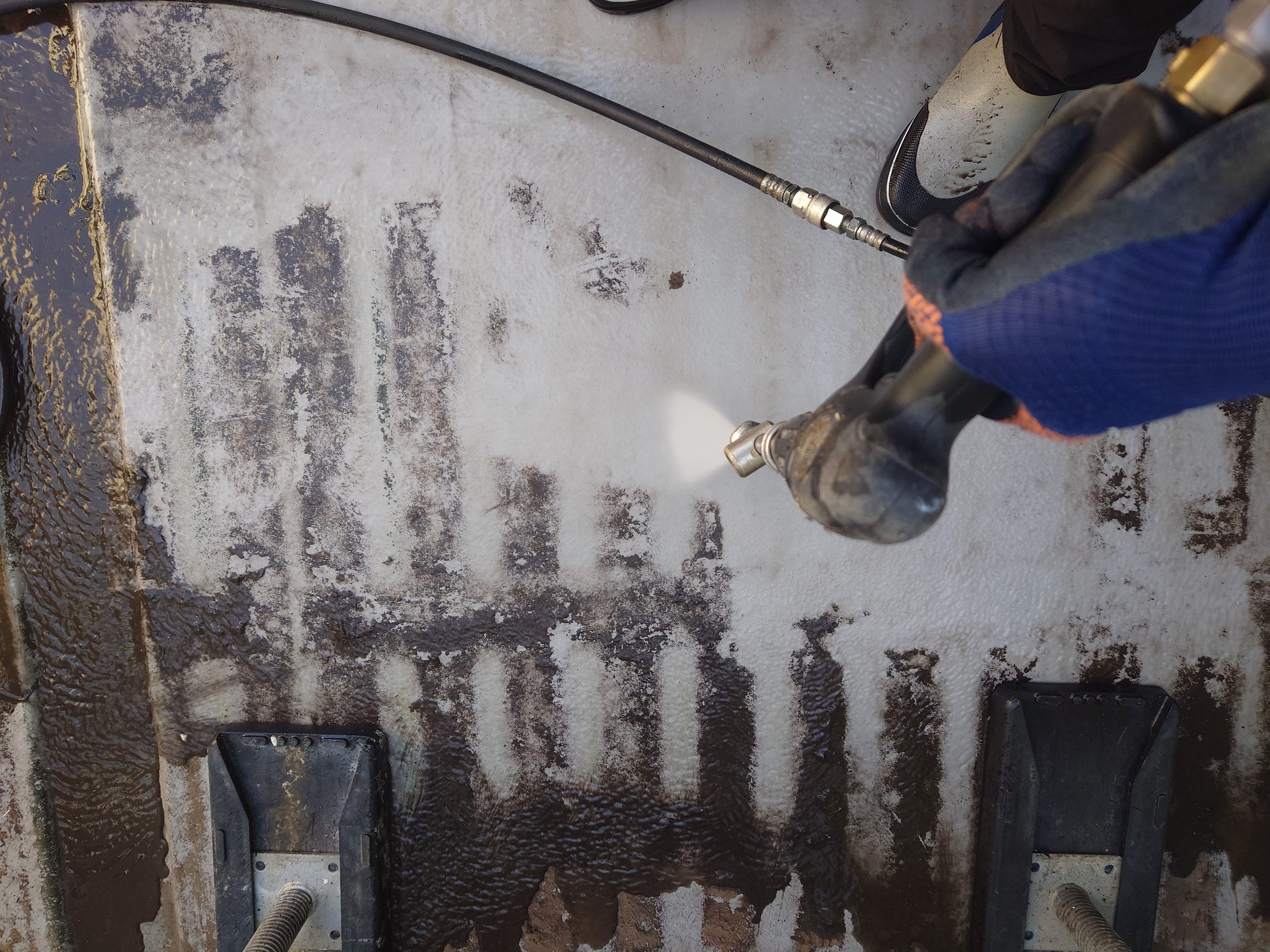

北面バルコニー腰壁の高圧洗浄です。

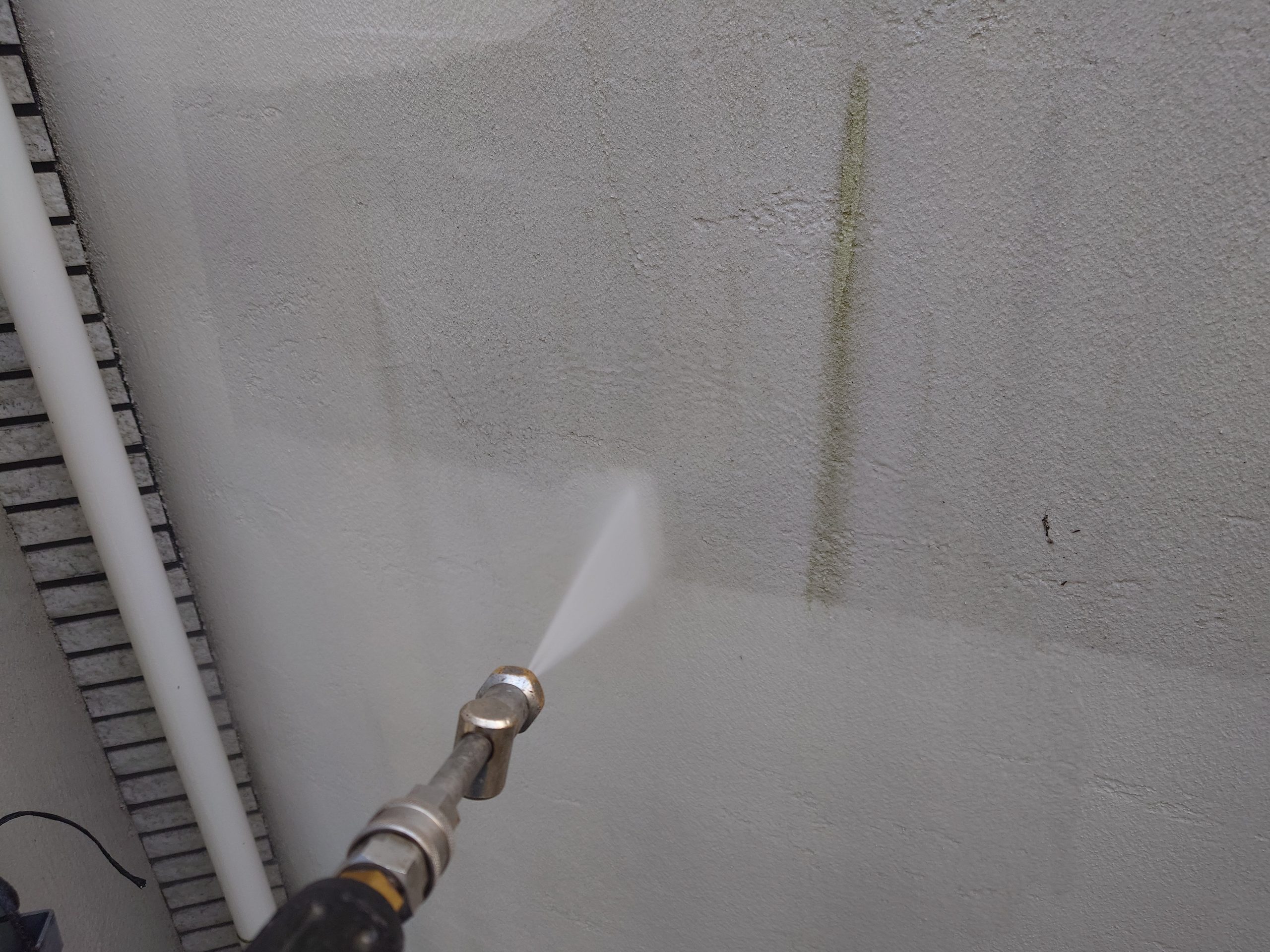

外塀の高圧洗浄です。

2026年10月9日(金)

本日は、塗料の飛散防止用のビニル「養生や北面バルコニー腰壁の下塗りなどを行いました。

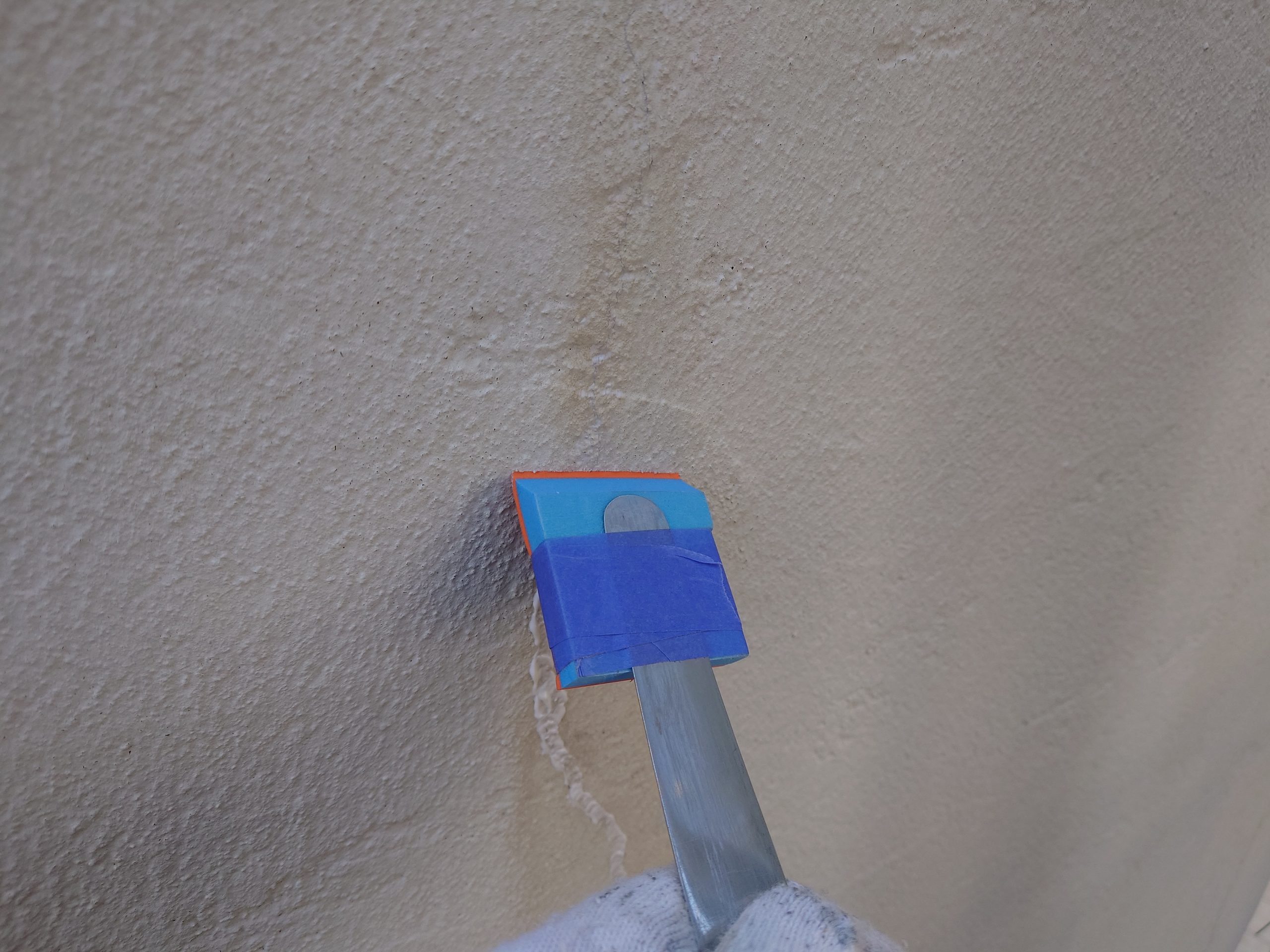

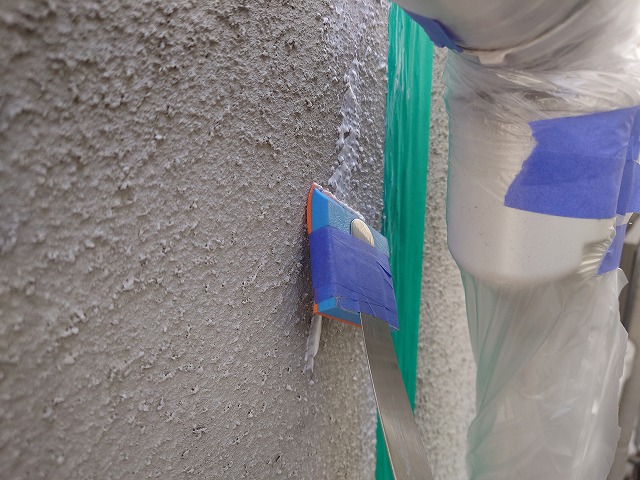

写真は、北面バルコニー腰壁のひび割れ補修です。

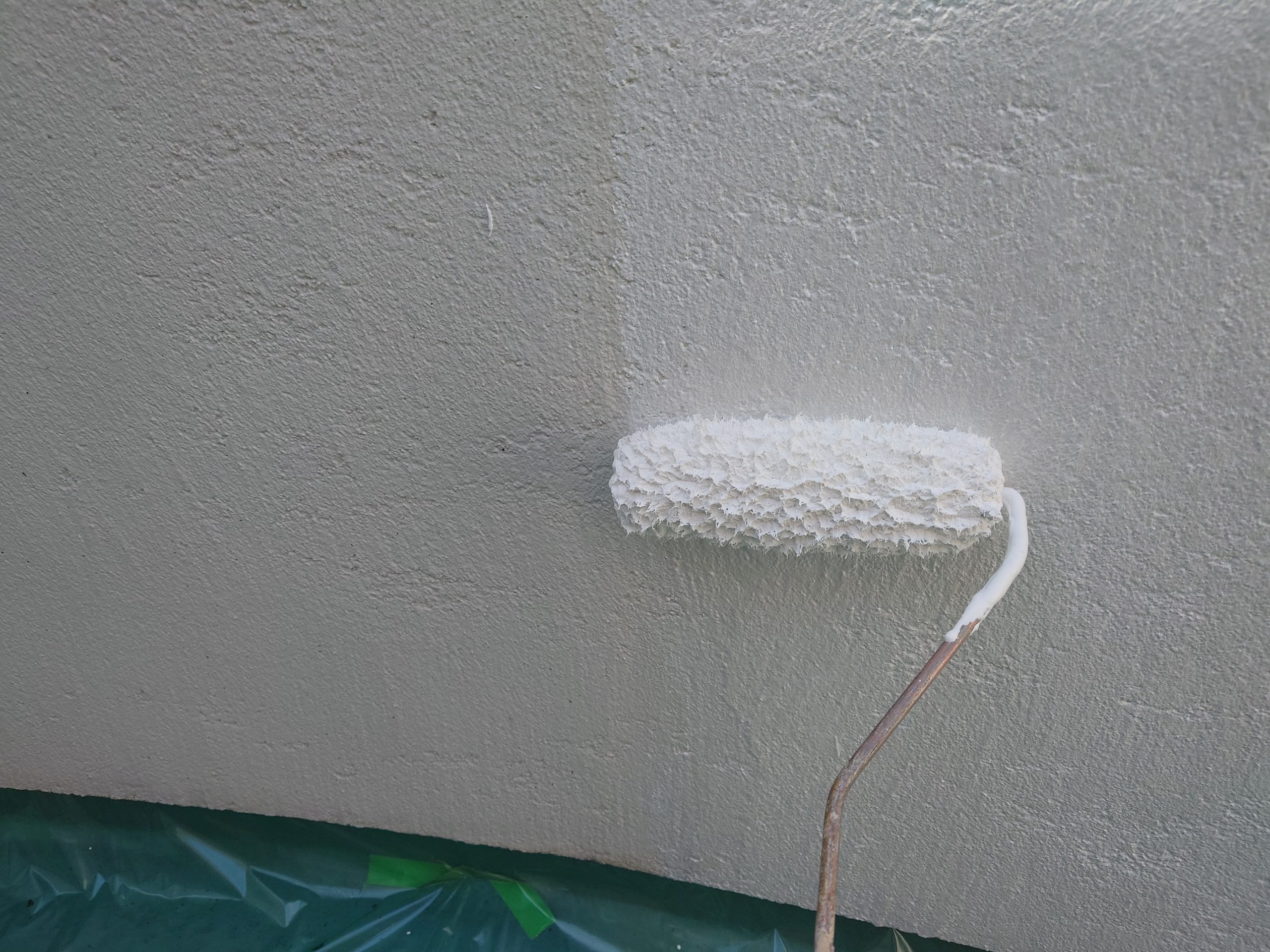

北面バルコニー腰壁の下塗りです。

2026年10月13日(火)

本日は、北面バルコニー腰壁の上塗り1回目及び2回目などを行いました。

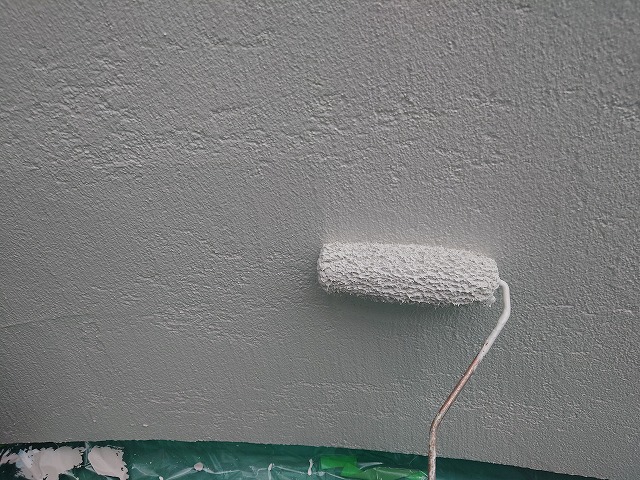

写真は、北面バルコニー腰壁の上塗り1回目です。

北面バルコニー腰壁の上塗り2回目です。

2026年10月14日(水)

本日は、北面及び西面バルコニー腰壁の笠木交換などを行いました。

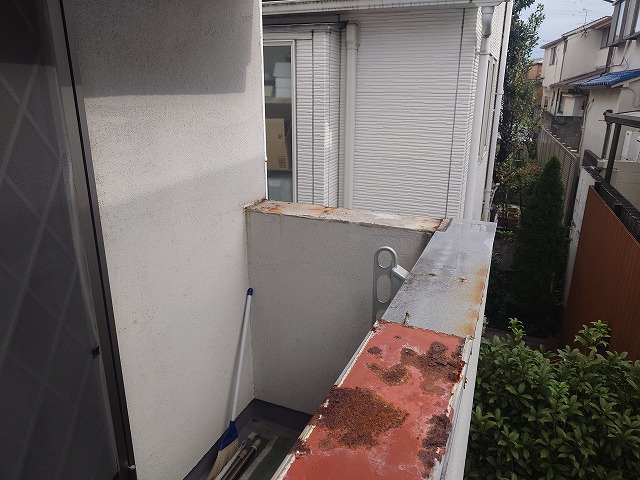

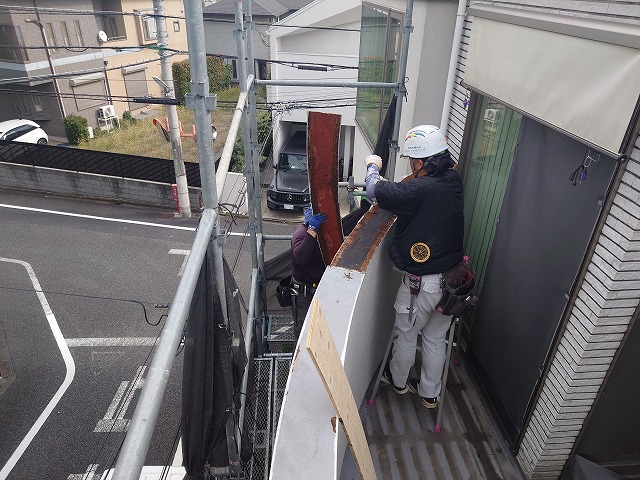

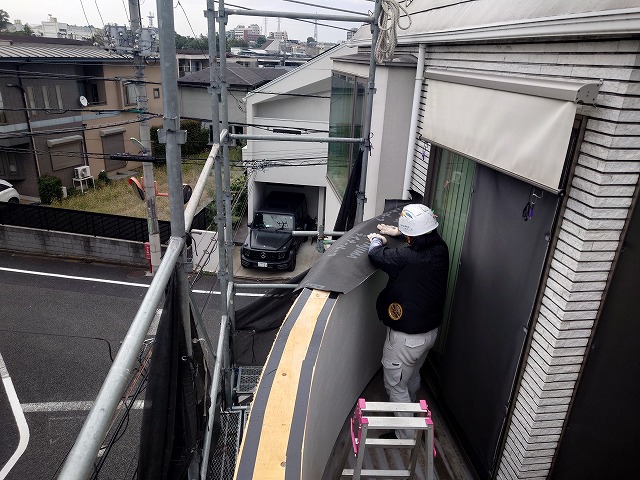

写真は、北面バルコニー腰壁の既存鋼製笠木の撤去です。

北面バルコニー腰壁笠木の新規コンパネ合板下地の張り付けです。

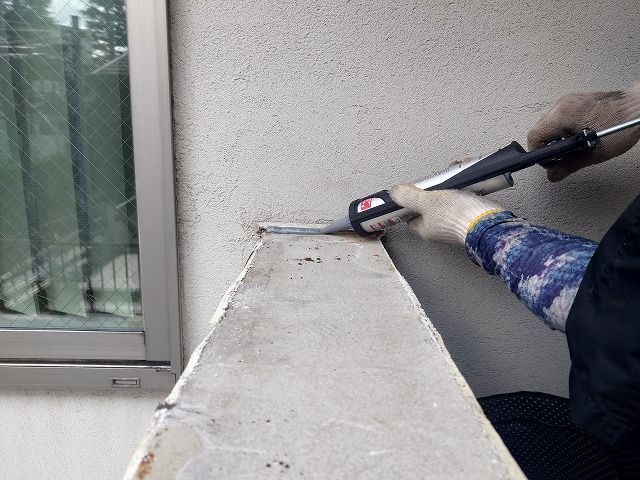

北面バルコニー腰壁笠木と外壁の取り合い部へ捨てシーリング打ち均しです。

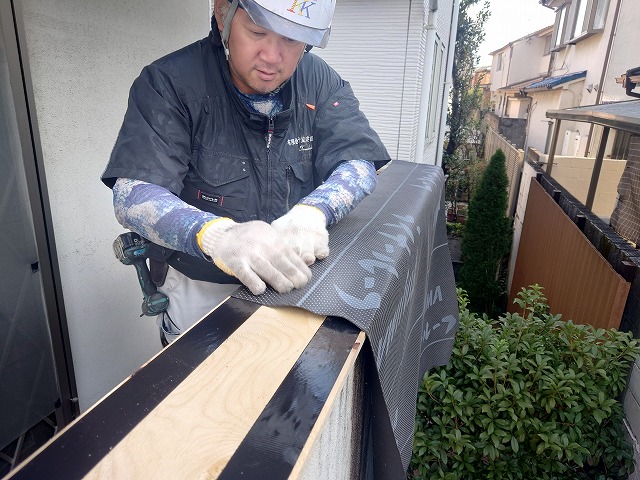

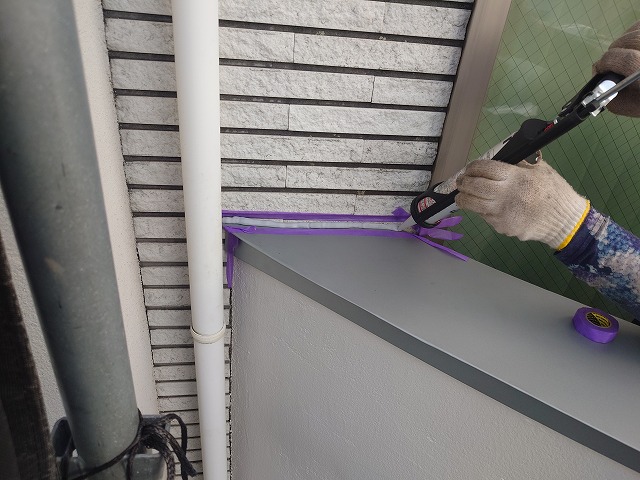

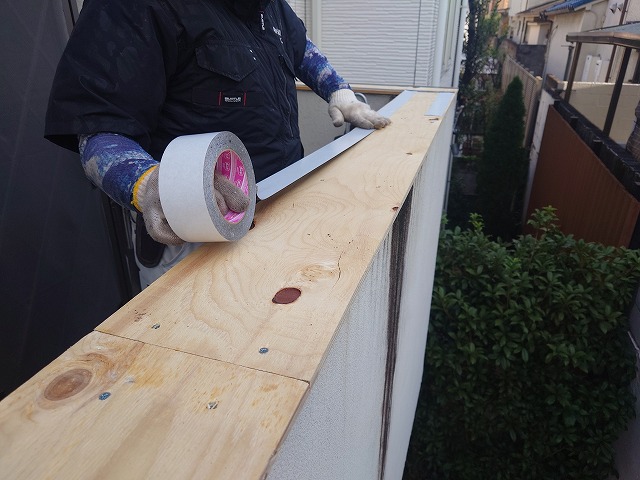

北面バルコニー腰壁笠木の両面防水テープ貼りです。

北面バルコニー腰壁笠木の防水シート張りです。

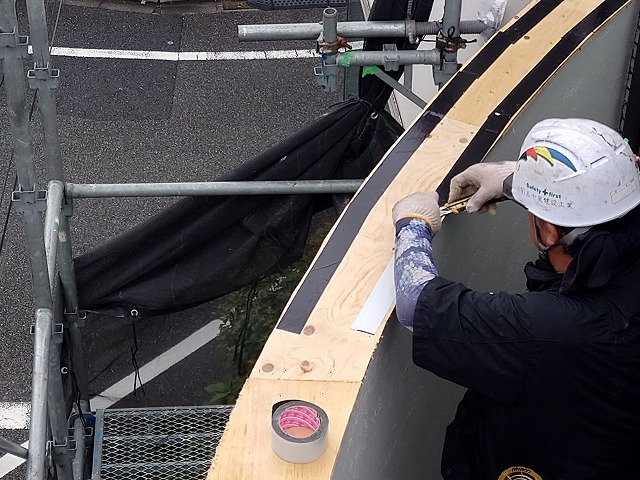

北面バルコニー腰壁笠木の新規捨て唐草板金の取り付け及び片面防水テープ貼りです。

北面バルコニー腰壁笠木の天端板金張りです。

北面バルコニー腰壁笠木の天端板金の継ぎ目部分の捨てシーリング打ちです。

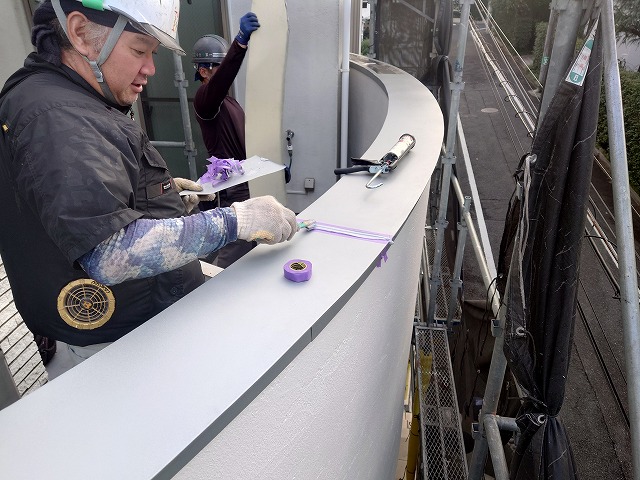

北面バルコニー腰壁笠木の天端板金の継ぎ目部分のシーリング打ち均しです。

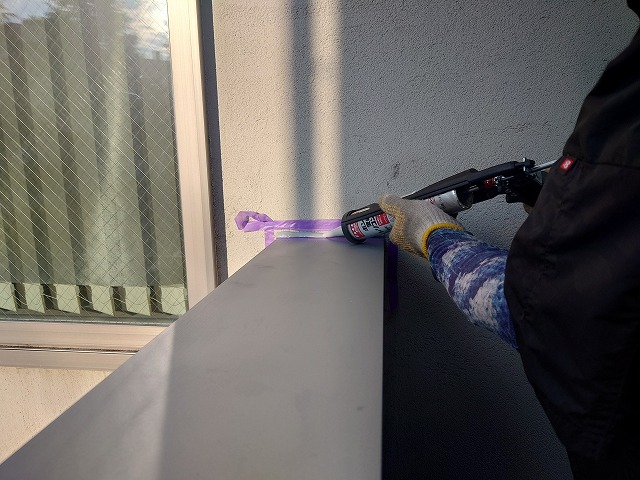

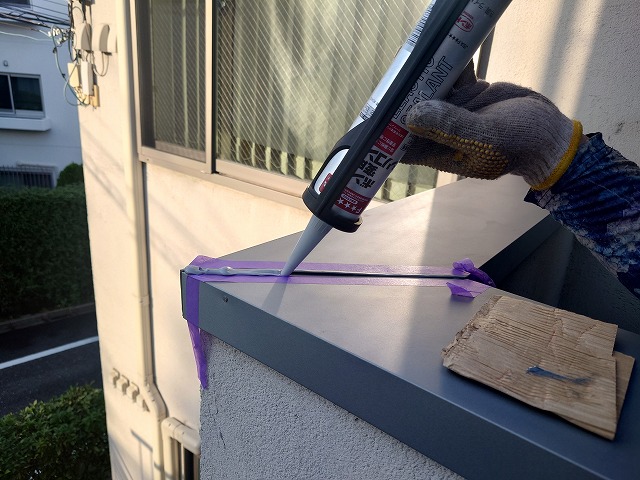

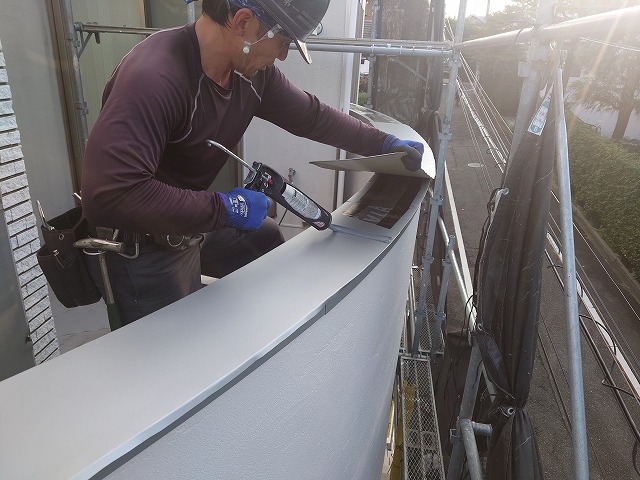

北面バルコニー腰壁笠木の天端板金と外壁との取り合い部のシーリング打ち均しです。

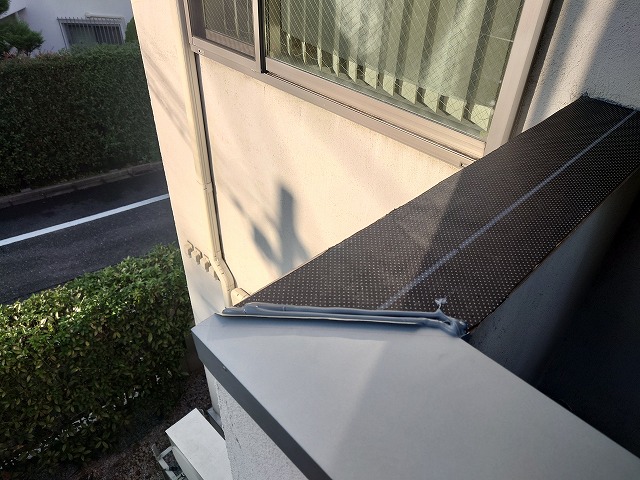

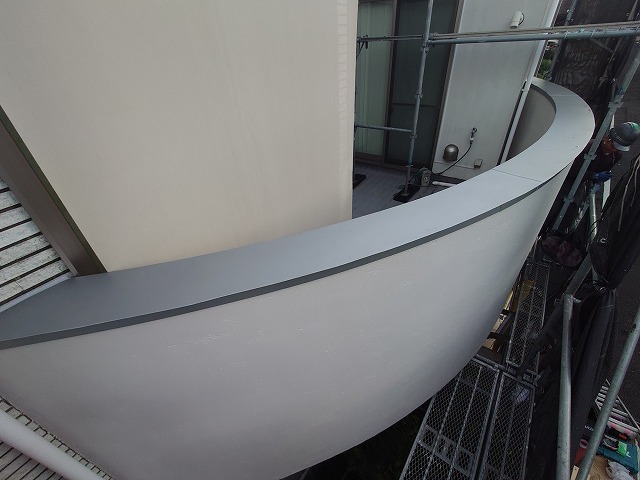

北面バルコニー腰壁笠木の施工後です。

西面バルコニー腰壁の既存鋼製笠木の撤去です。

西面バルコニー腰壁笠木と外壁の取り合い部へ捨てシーリング打ち均しです。

西面バルコニー腰壁笠木の新規コンパネ合板下地の張り付けです。

西面バルコニー腰壁笠木の両面防水テープ貼りです。

西面バルコニー腰壁笠木の防水シート張りです。

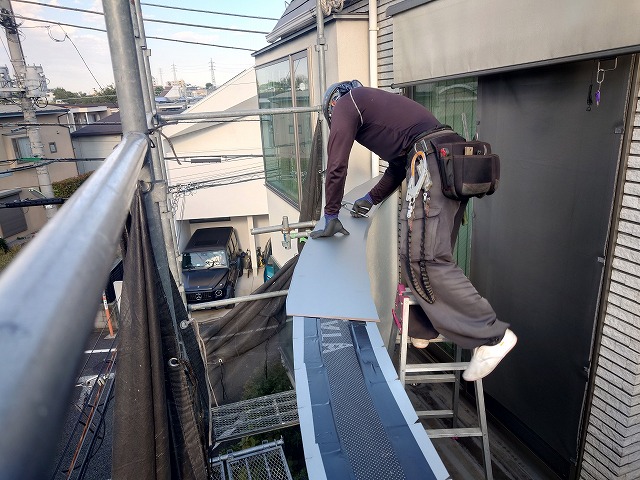

西面バルコニー腰壁笠木の新規笠木板金張りです。

北面バルコニー腰壁笠木の天端板金の継ぎ目部分の捨てシーリング打ちです。

西面バルコニー腰壁笠木の天端板金の継ぎ目部分のシーリング打ち均しです。

西面バルコニー腰壁笠木の天端板金と外壁との取り合い部のシーリング打ち均しです。

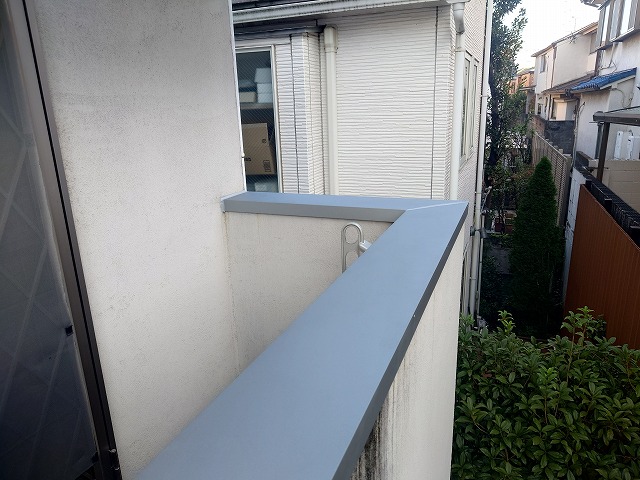

西面バルコニー腰壁笠木の施工後です。

2026年10月19日(月)

本日は、足場撤去や西面バルコニー腰壁の洗浄などを行いました。

写真は、北面バルコニーの足場撤去です。

北面バルコニー腰壁の施工後です。

西面バルコニー腰壁の手洗い洗浄です。

2026年10月20日(火)

本日は、塗料の飛散防止用のビニル養生などを行っておりましたが、10時ごろに雨が降ってしまい、作業中止とさせていただきました。

2026年10月21日(水)

本日は、西面バルコニー腰壁の塗料の飛散防止用のビニル養生や外壁の下塗りなどを行いました。

写真は、外壁のひび割れ補修です。

西面バルコニー腰壁の下塗りです。

2026年10月22日(木)

本日は、西面バルコニー腰壁の上塗り1回目及び2回目などを行いました。

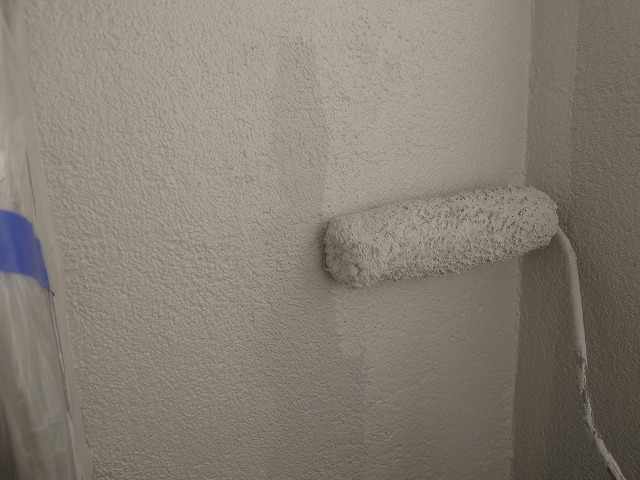

写真は、西面バルコニー腰壁の上塗り1回目です。

西面バルコニー腰壁の上塗り2回目です。

西面バルコニー腰壁の施工後です。
