【完工事例】[26.4.15]横浜市N様邸・外壁塗装・屋根塗装・付帯部塗装他工事(担当:島崎太郎)
物件データ
施工中リポート
2026年4月15日(水)

本日より、N様邸の塗装工事が始まりました。お客様並びにご近隣の皆様には、工事期間中は何かとご不便をお掛けすることと存じますが、ご理解とご協力のほどをなにとぞよろしくお願い申し上げます。
本日は、足場組みを行いました。
2026年4月16日(木)

本日は、高圧洗浄を行いました。

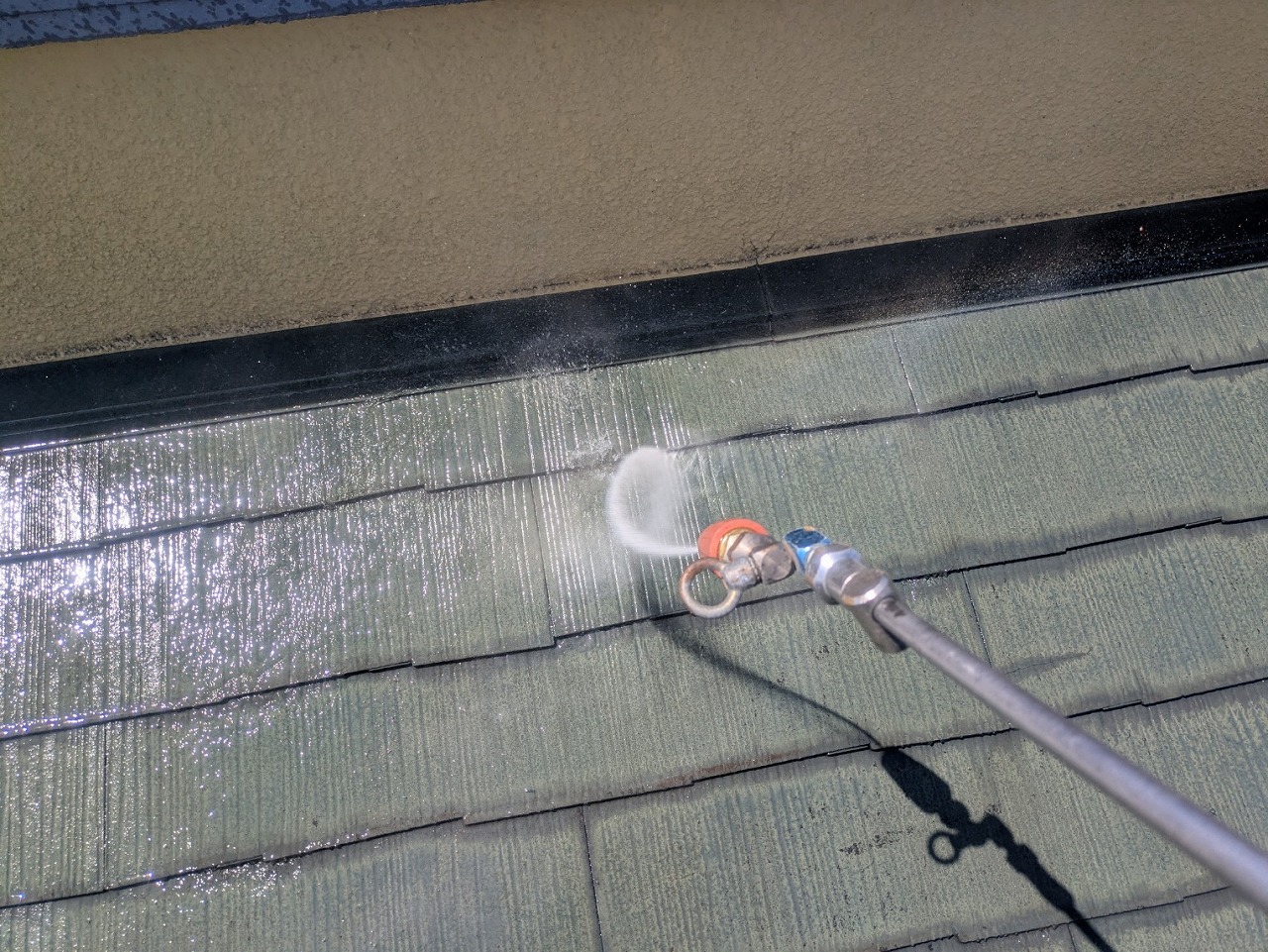

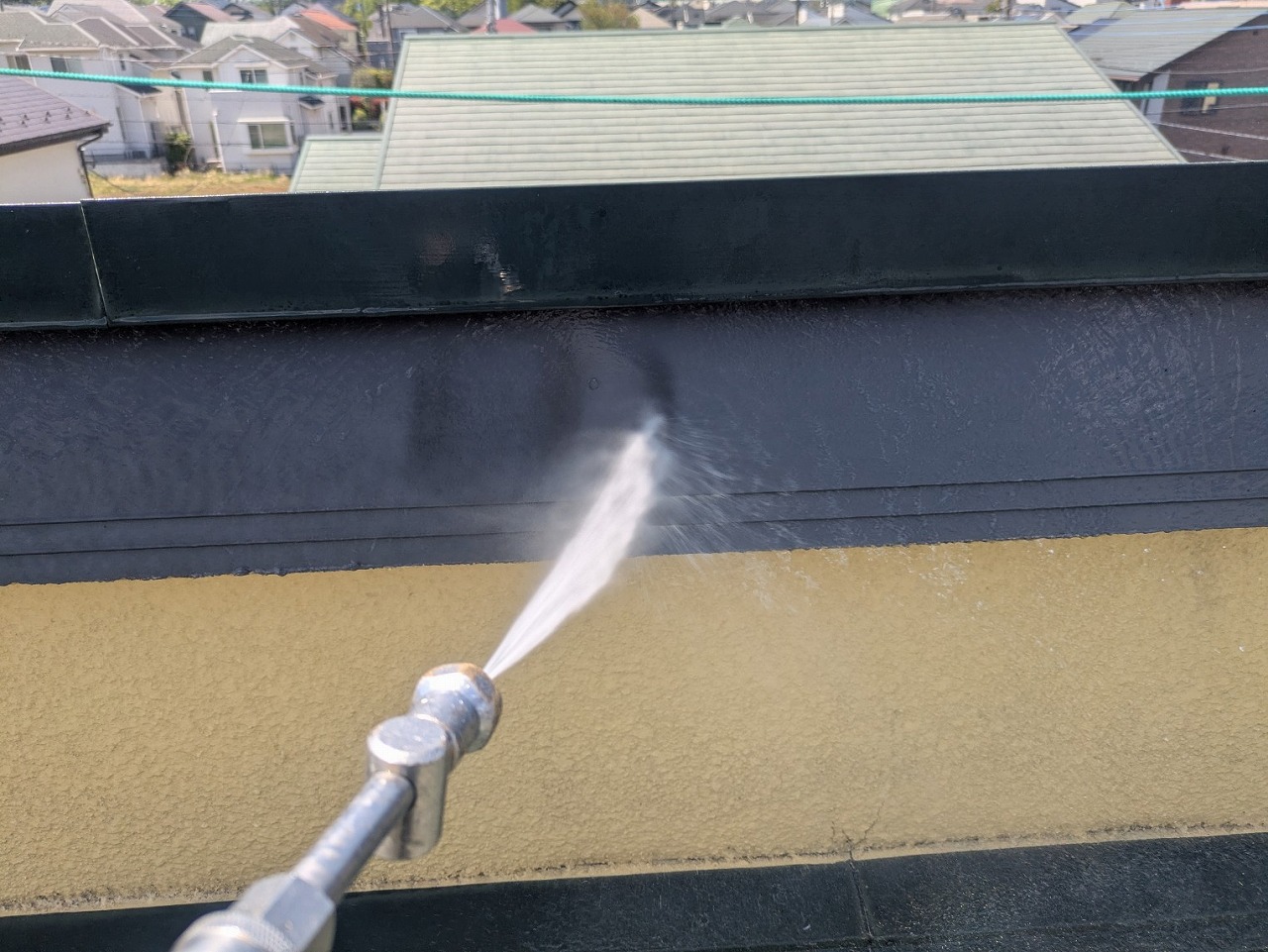

写真は、屋根の高圧洗浄です。

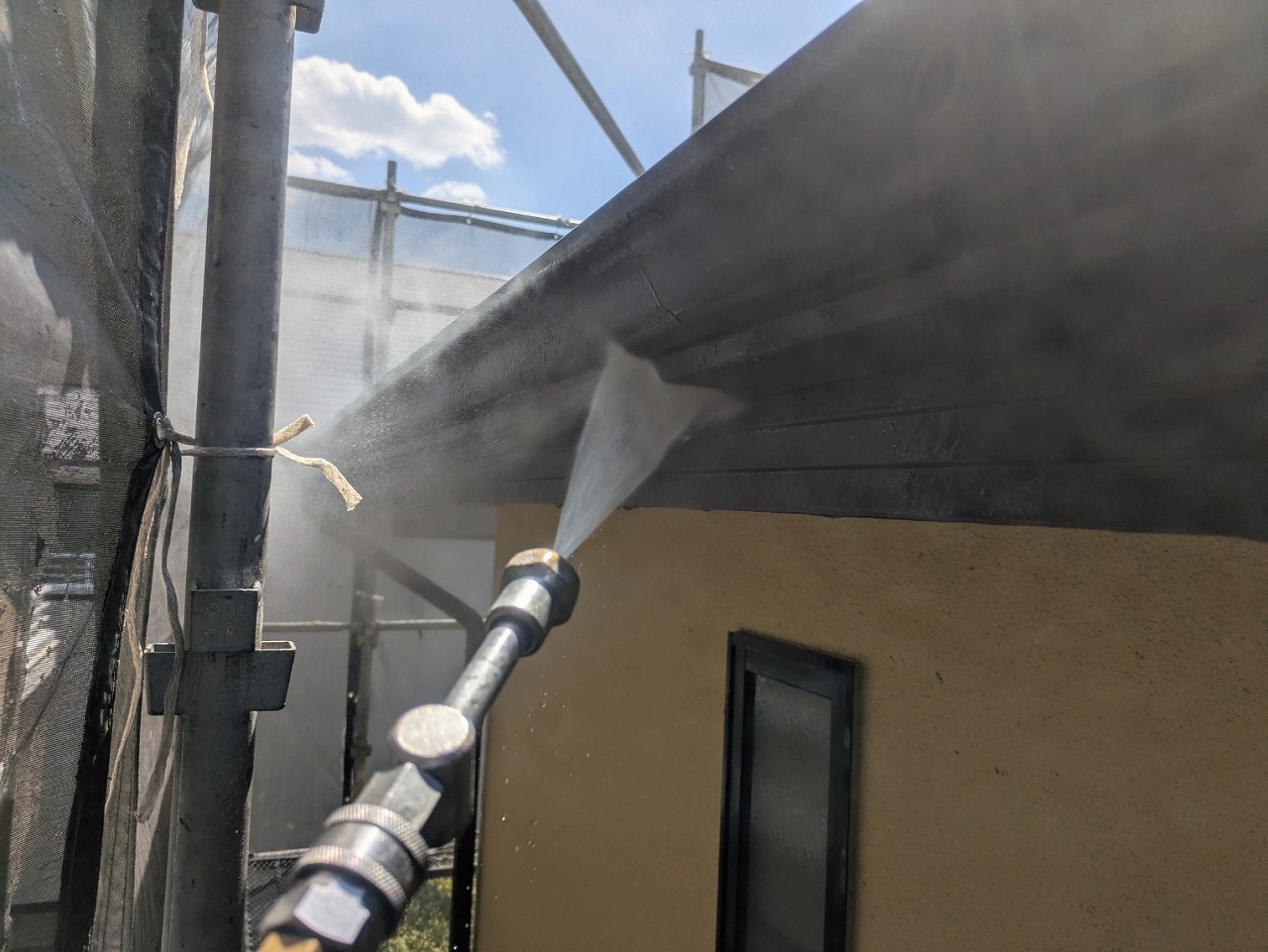

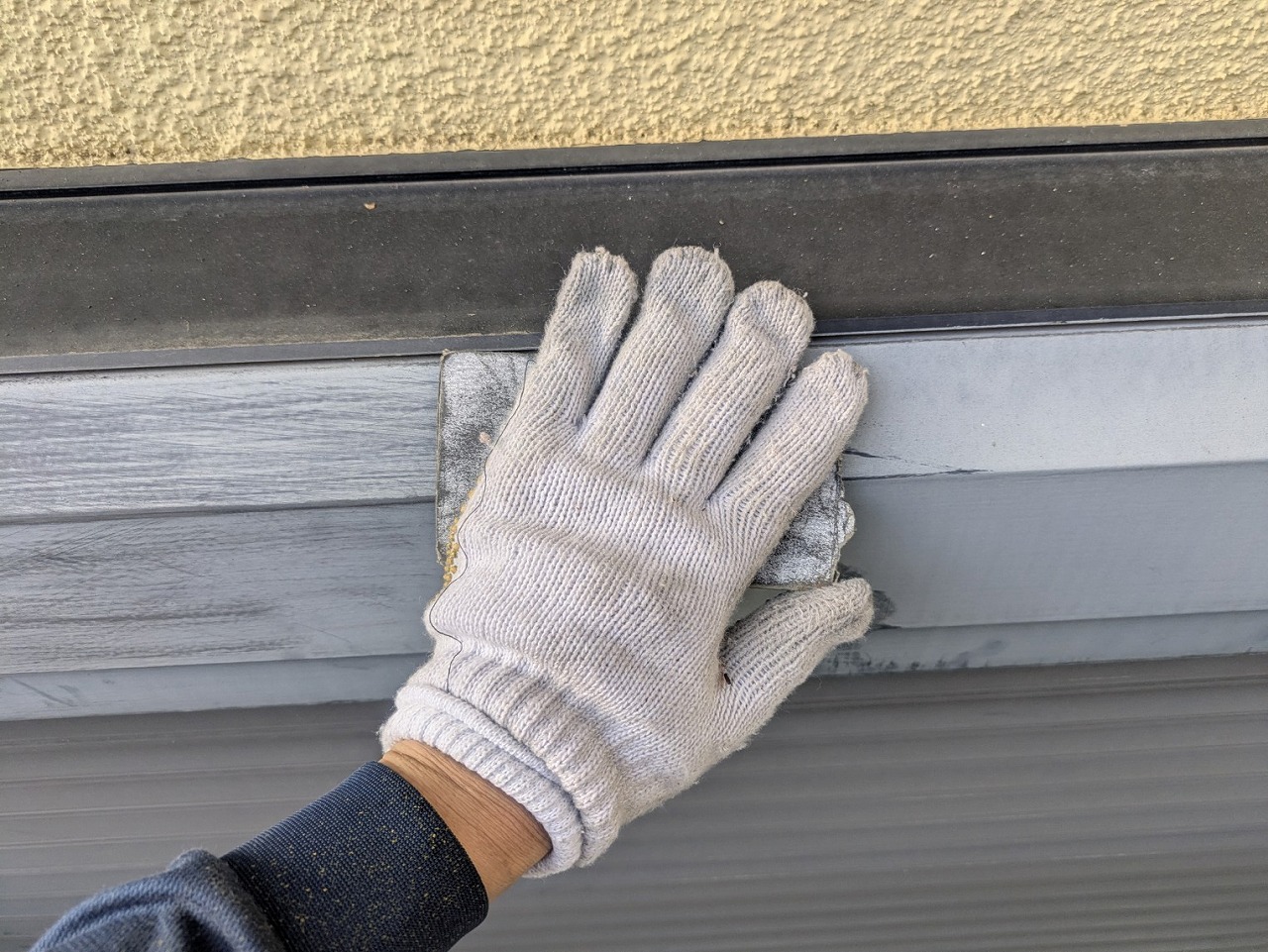

破風板(鼻隠し)の高圧洗浄です。

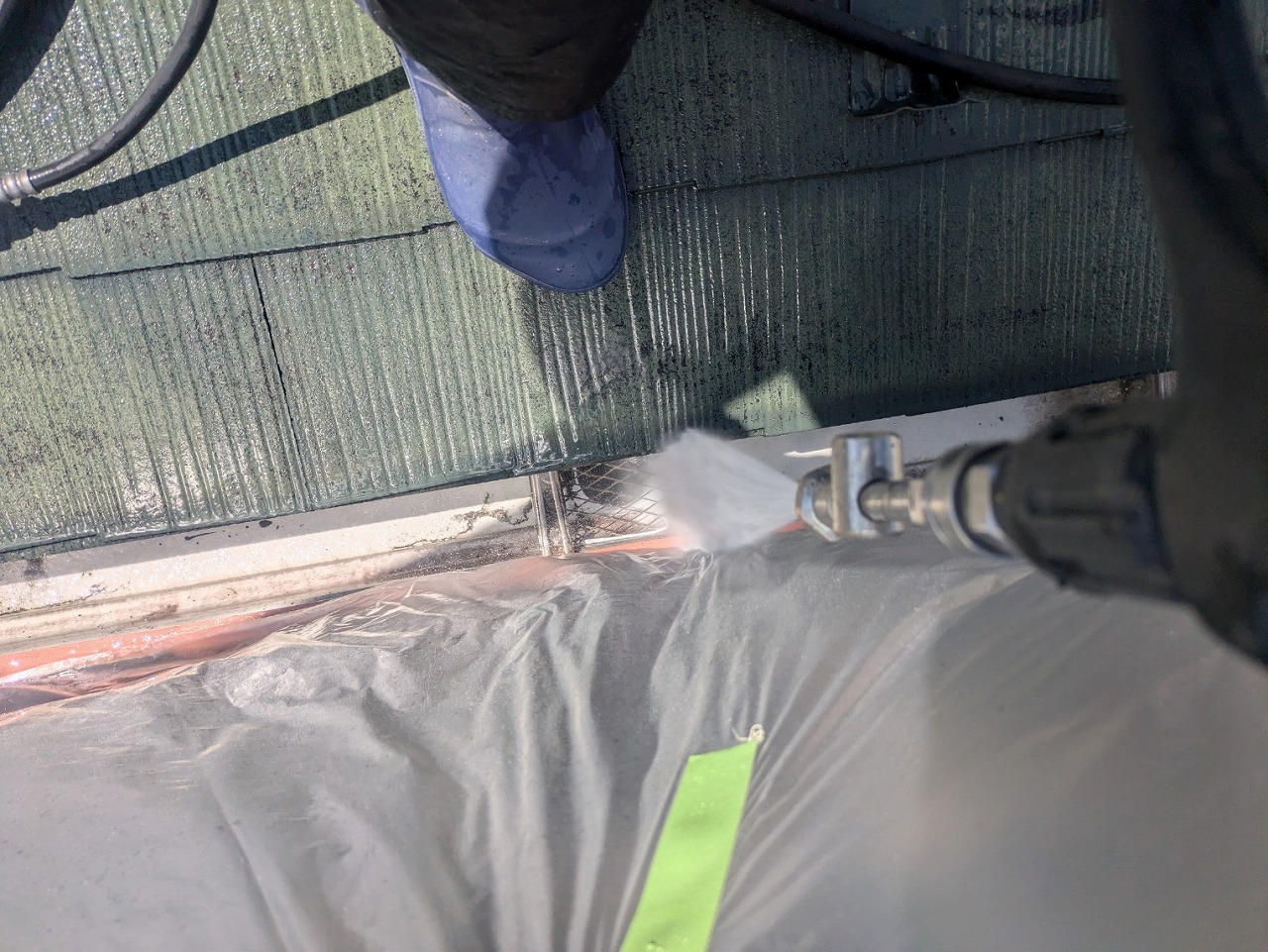

軒樋の高圧洗浄です。

軒樋の雨受け部分の高圧洗浄です。

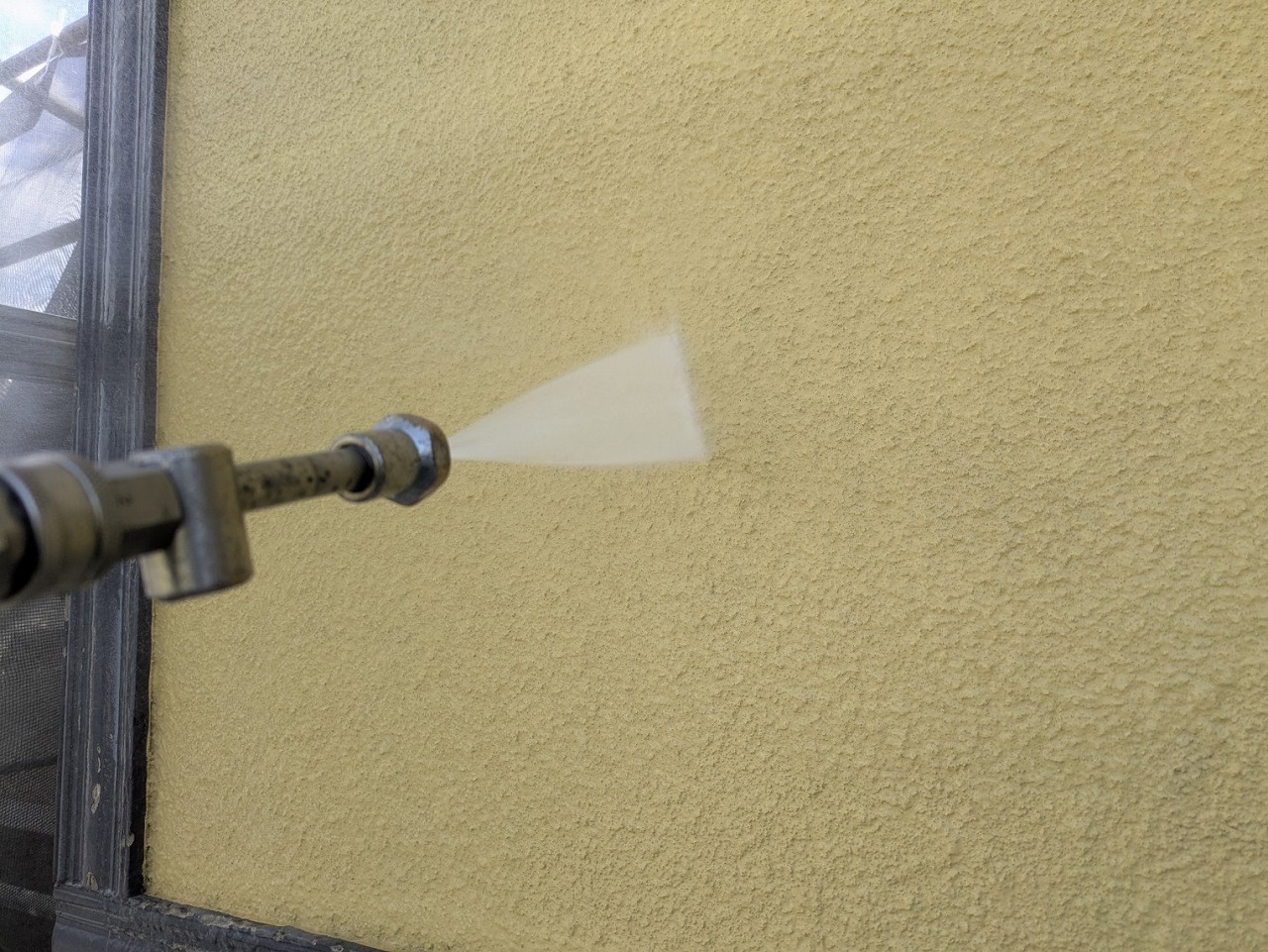

外壁の高圧洗浄です。

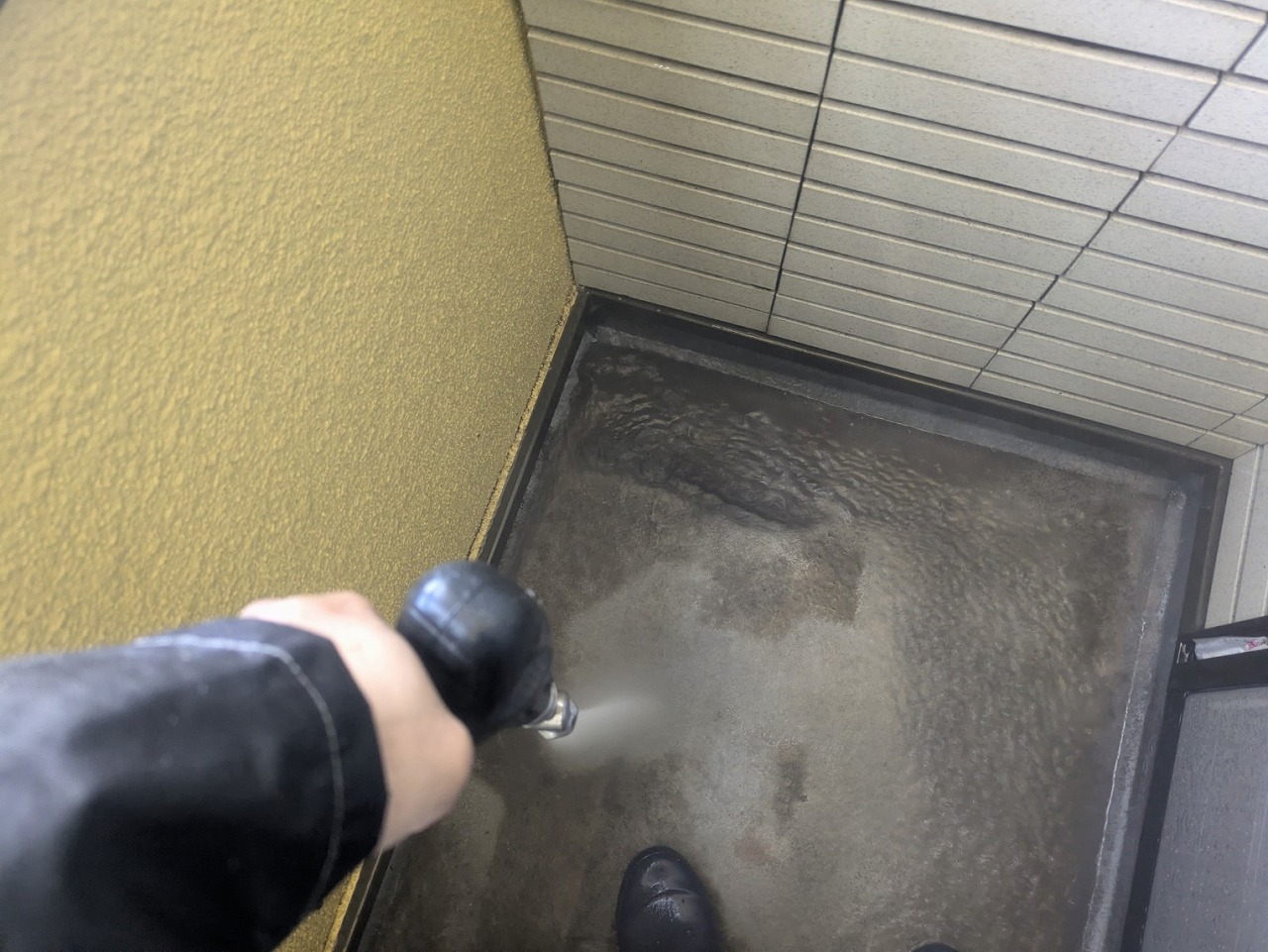

バルコニー床の高圧洗浄です。
2026年4月17日(金)

本日は、各箇所のケレン・目荒しなどを行いました。

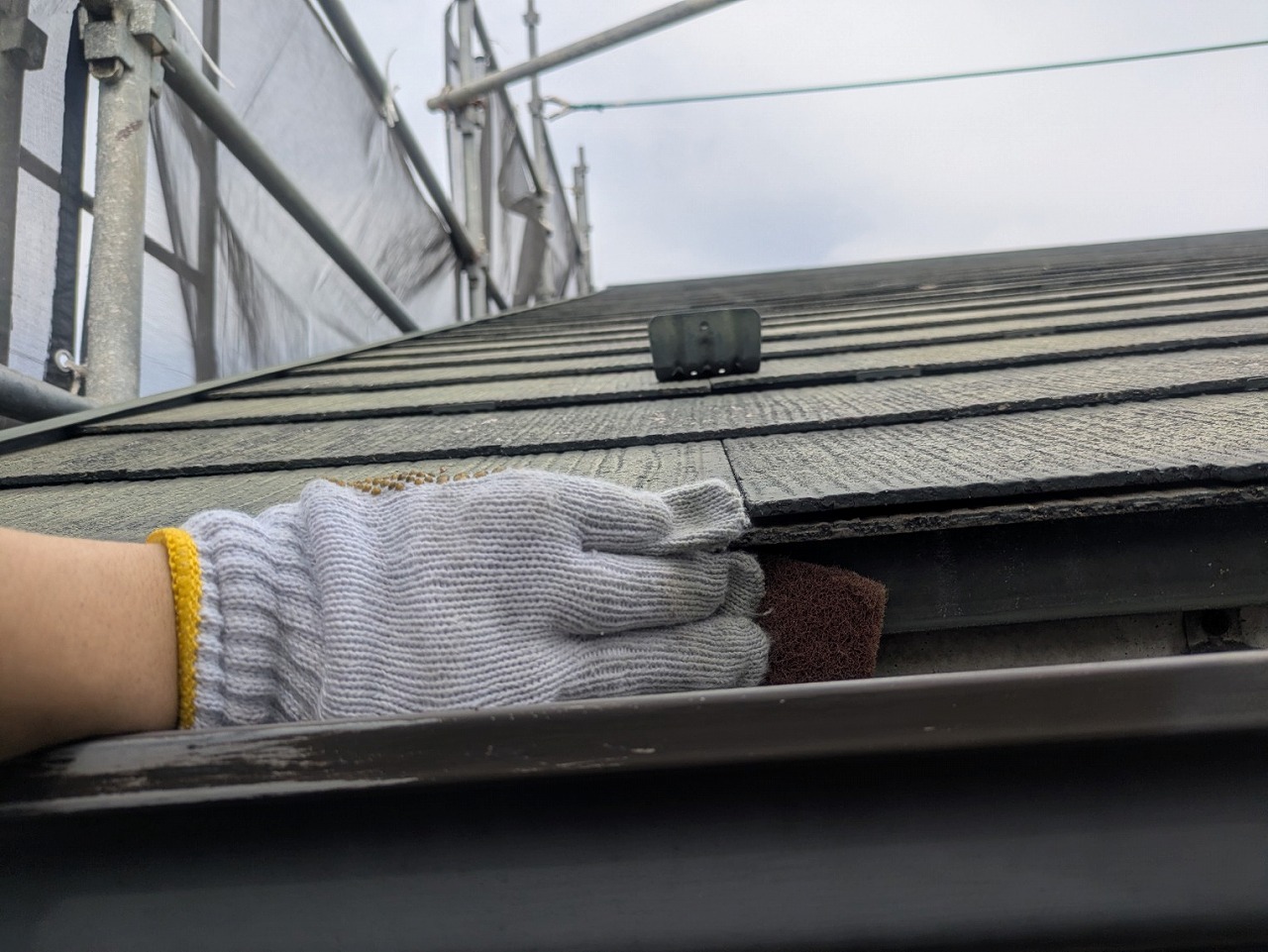

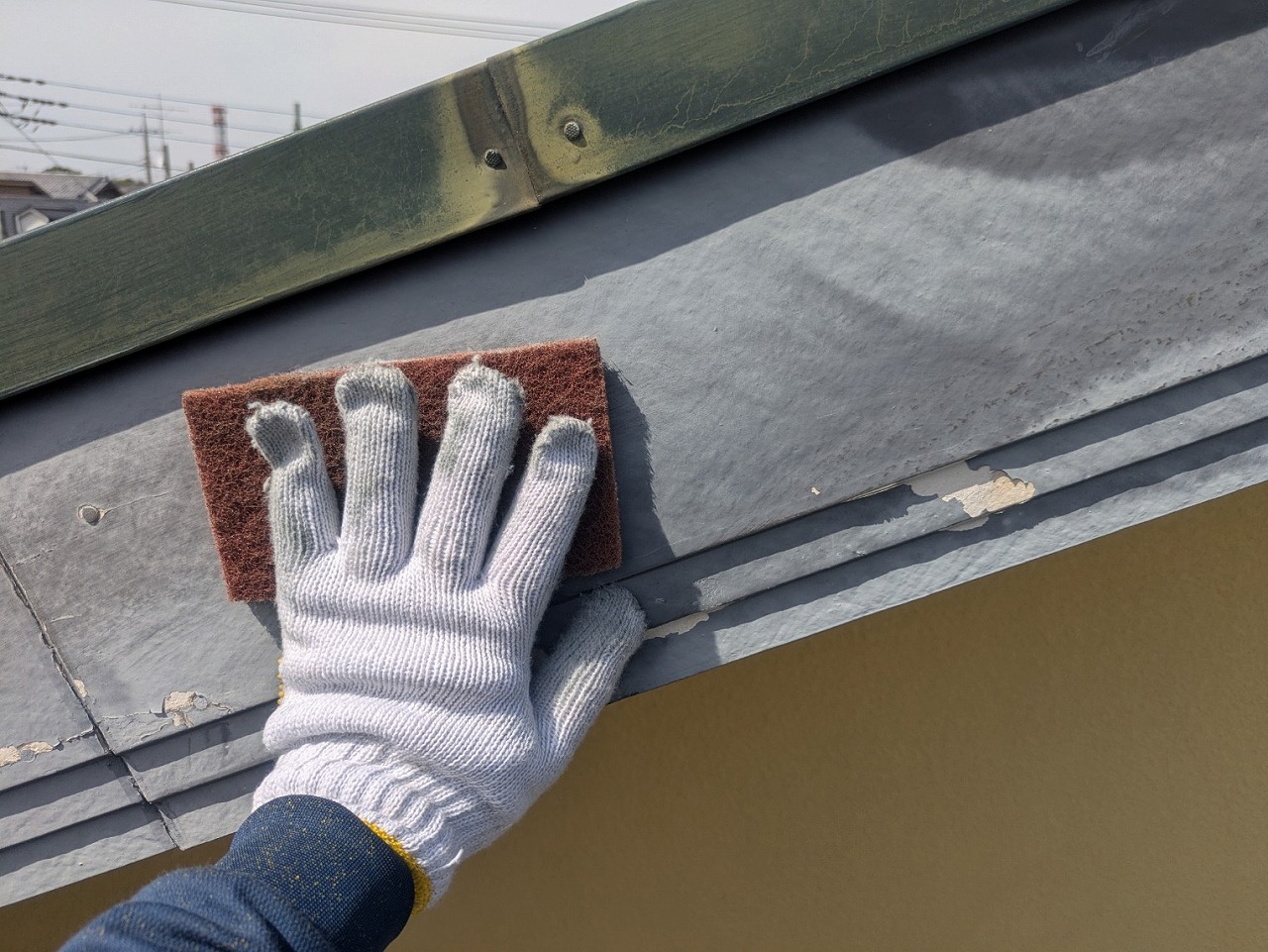

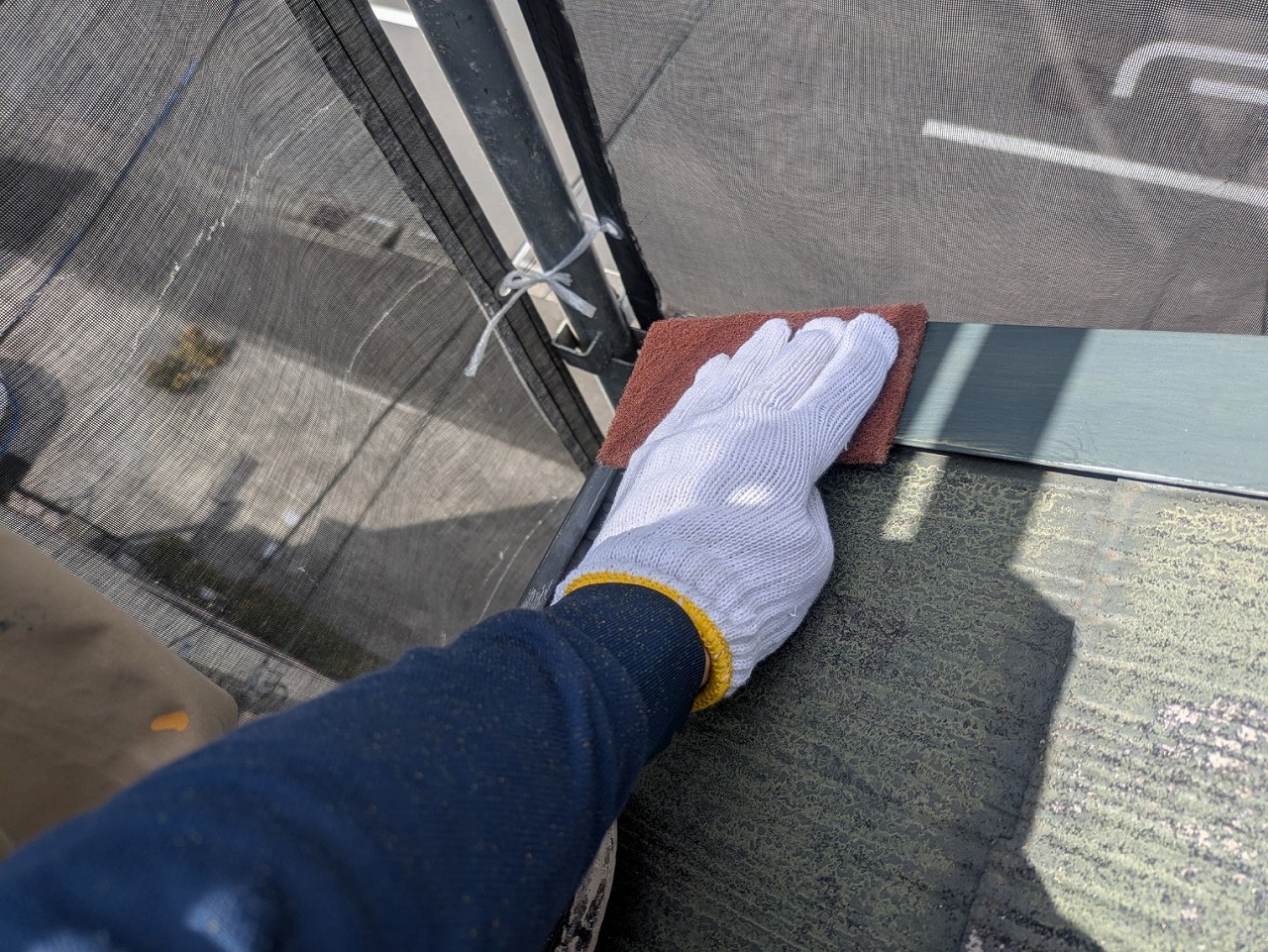

写真は、屋根板金のケレン・目荒しです。

唐草と呼ばれる軒先水切り板金のケレン・目荒しです。

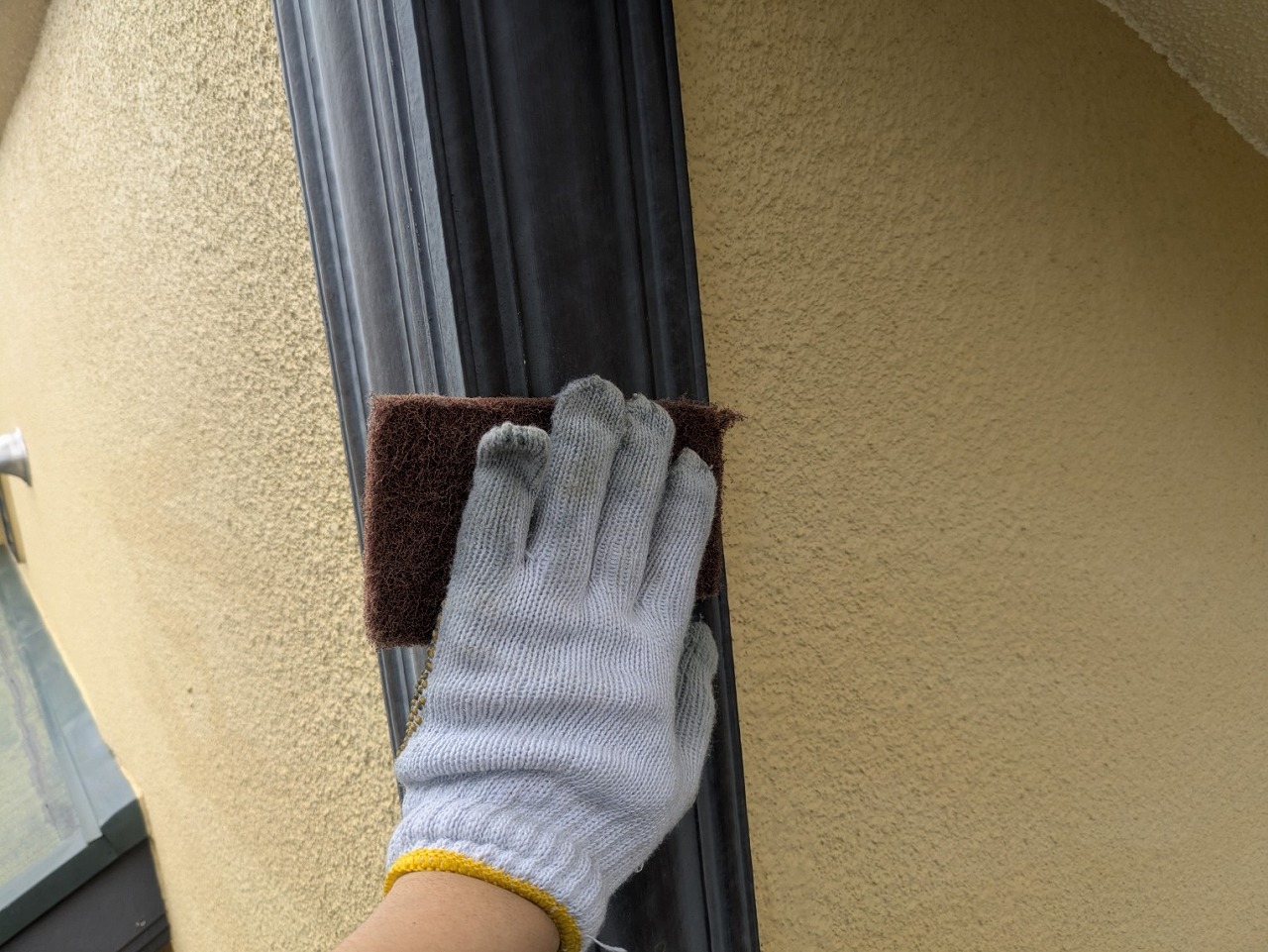

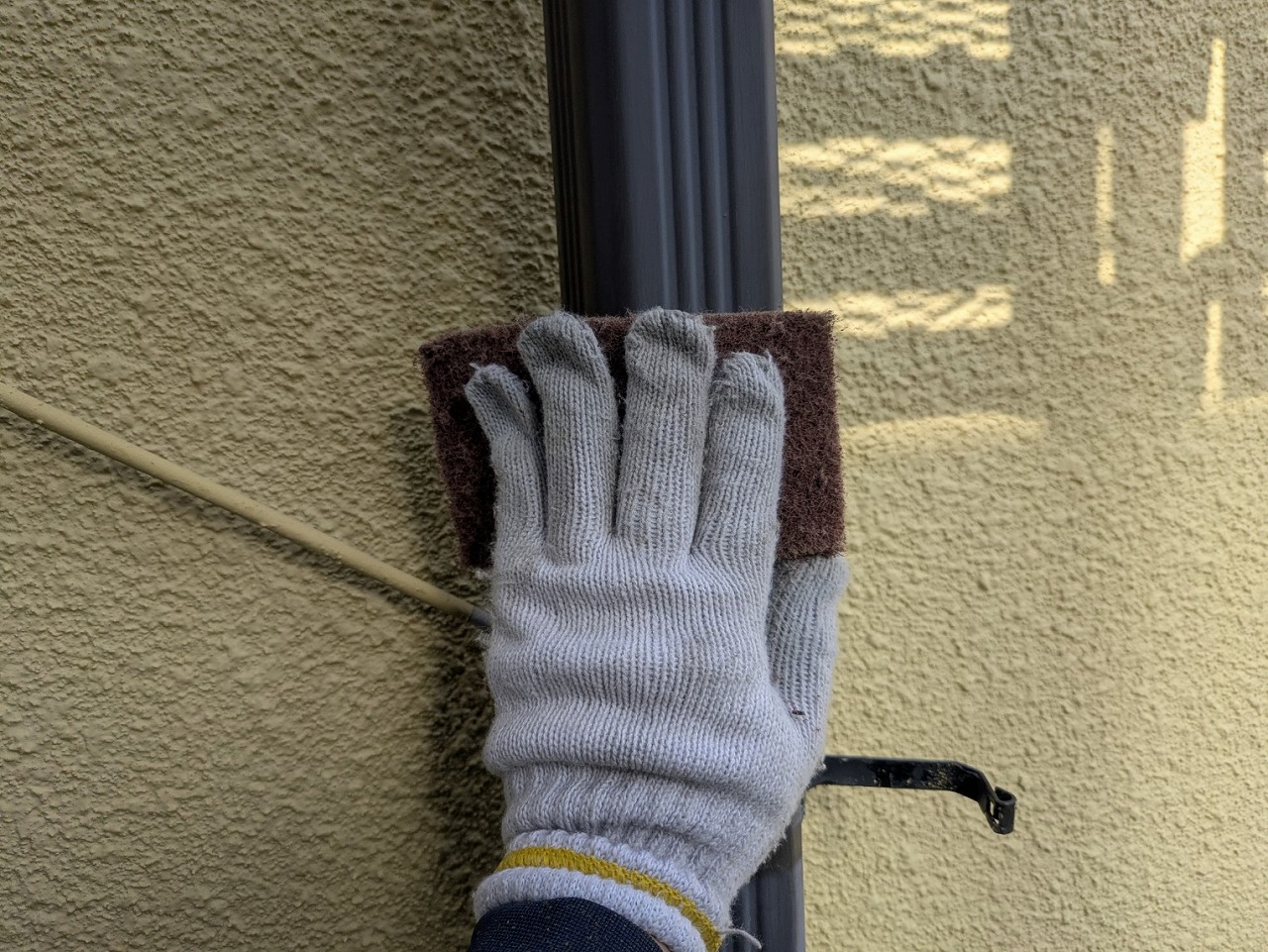

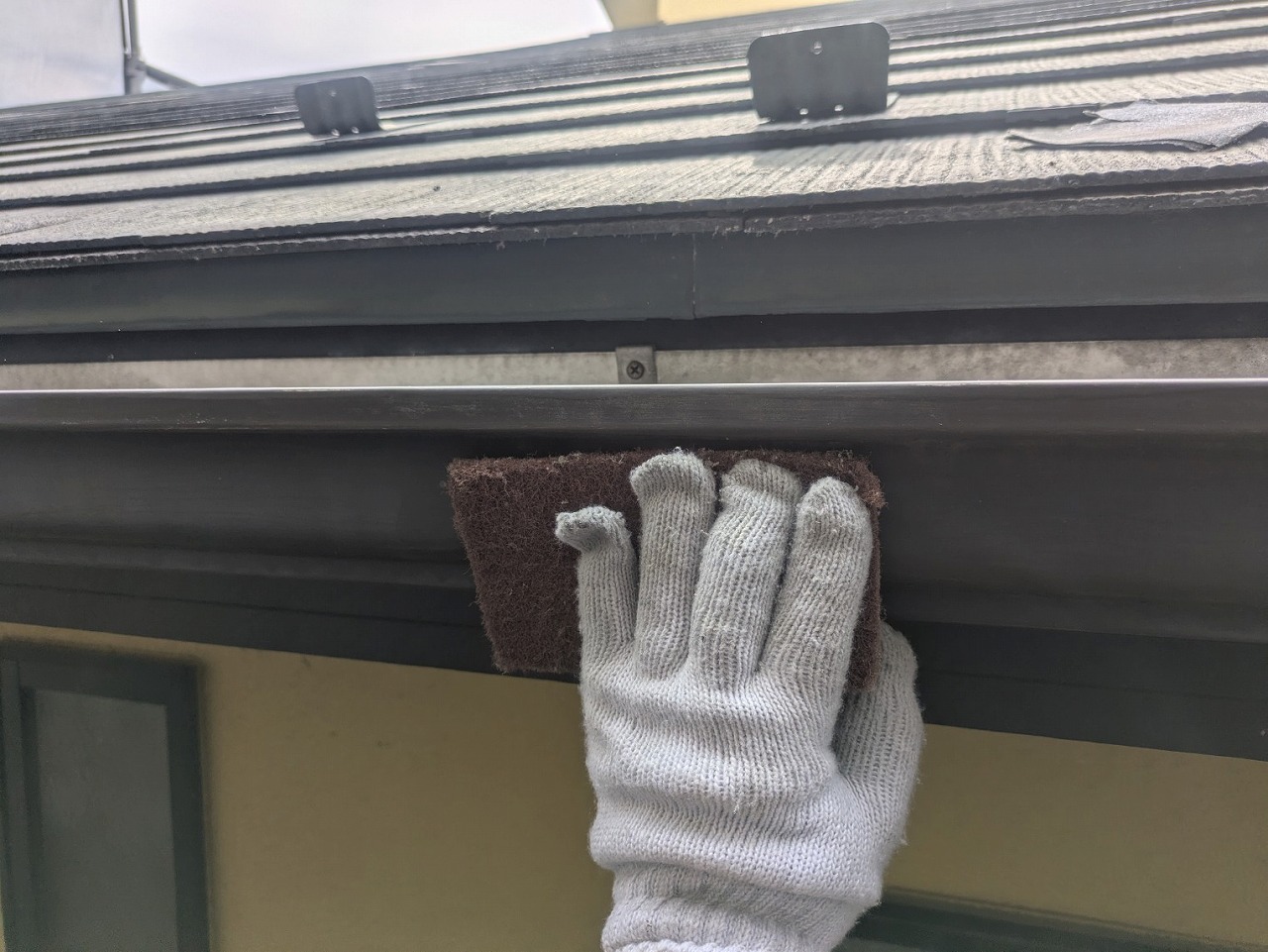

軒樋のケレン・目荒しです。

竪樋のケレン・目荒しです。

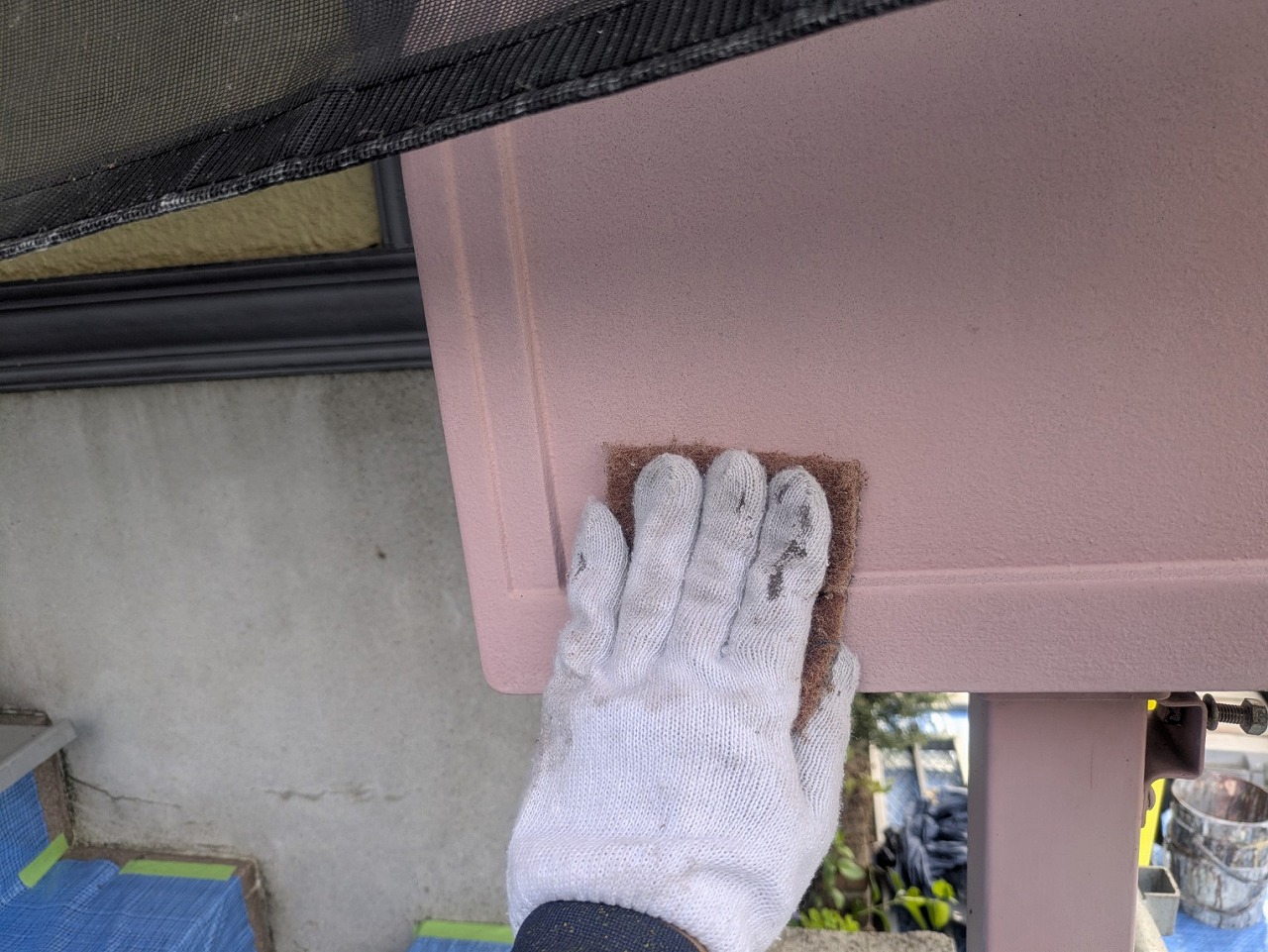

破風板(鼻隠し)のケレン・目荒しです。

化粧幕板のケレン・目荒しです。

シャッターボックスのケレン・目荒しです。

霧除けのケレン・目荒しです。

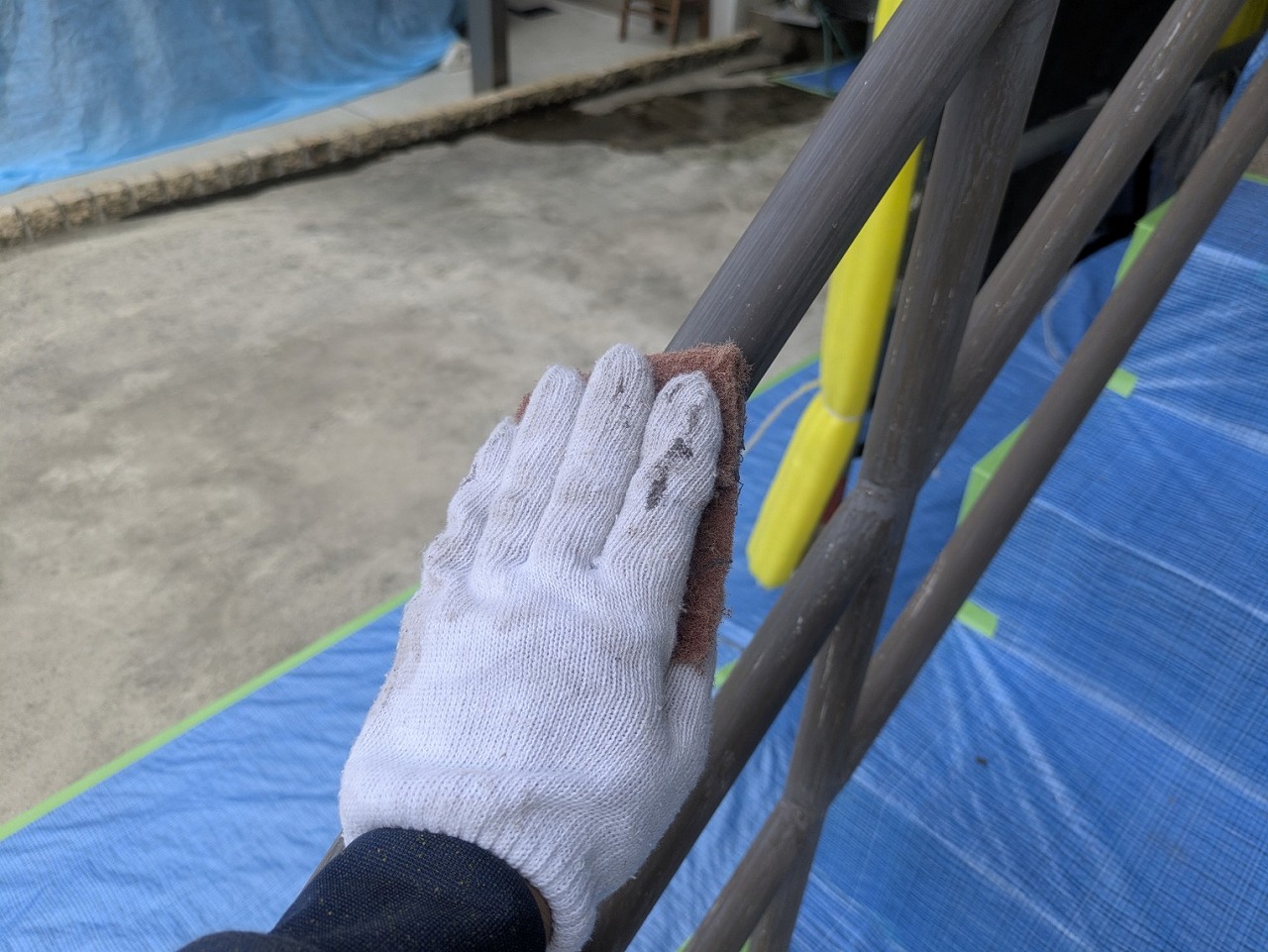

玄関アプローチ手すりのケレン・目荒しです。

郵便ポストのケレン・目荒しです。
2026年4月18日(土)

本日は、鉄部のサビ止め塗装などを行いました。

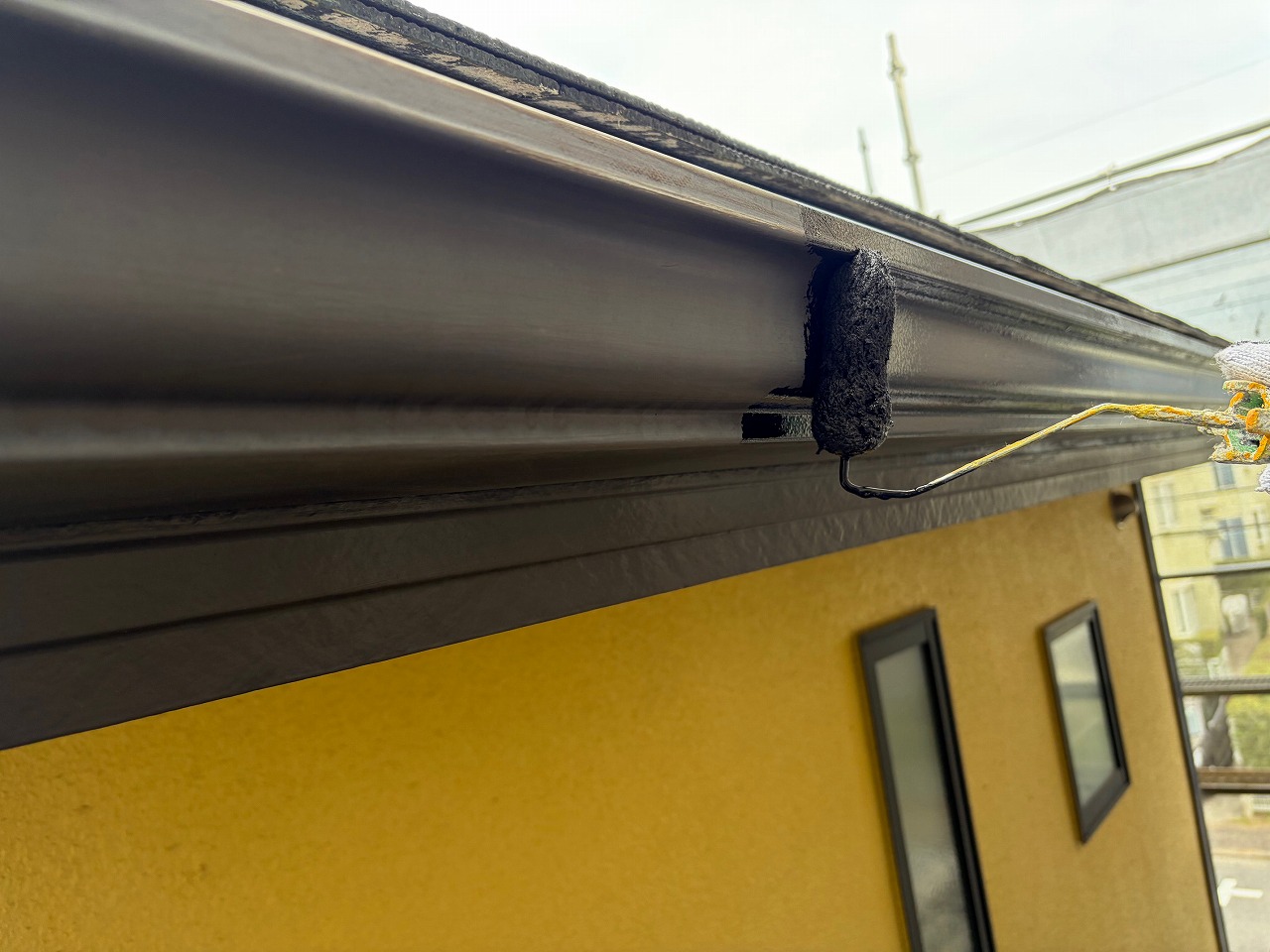

軒樋のサビ止め塗料です。

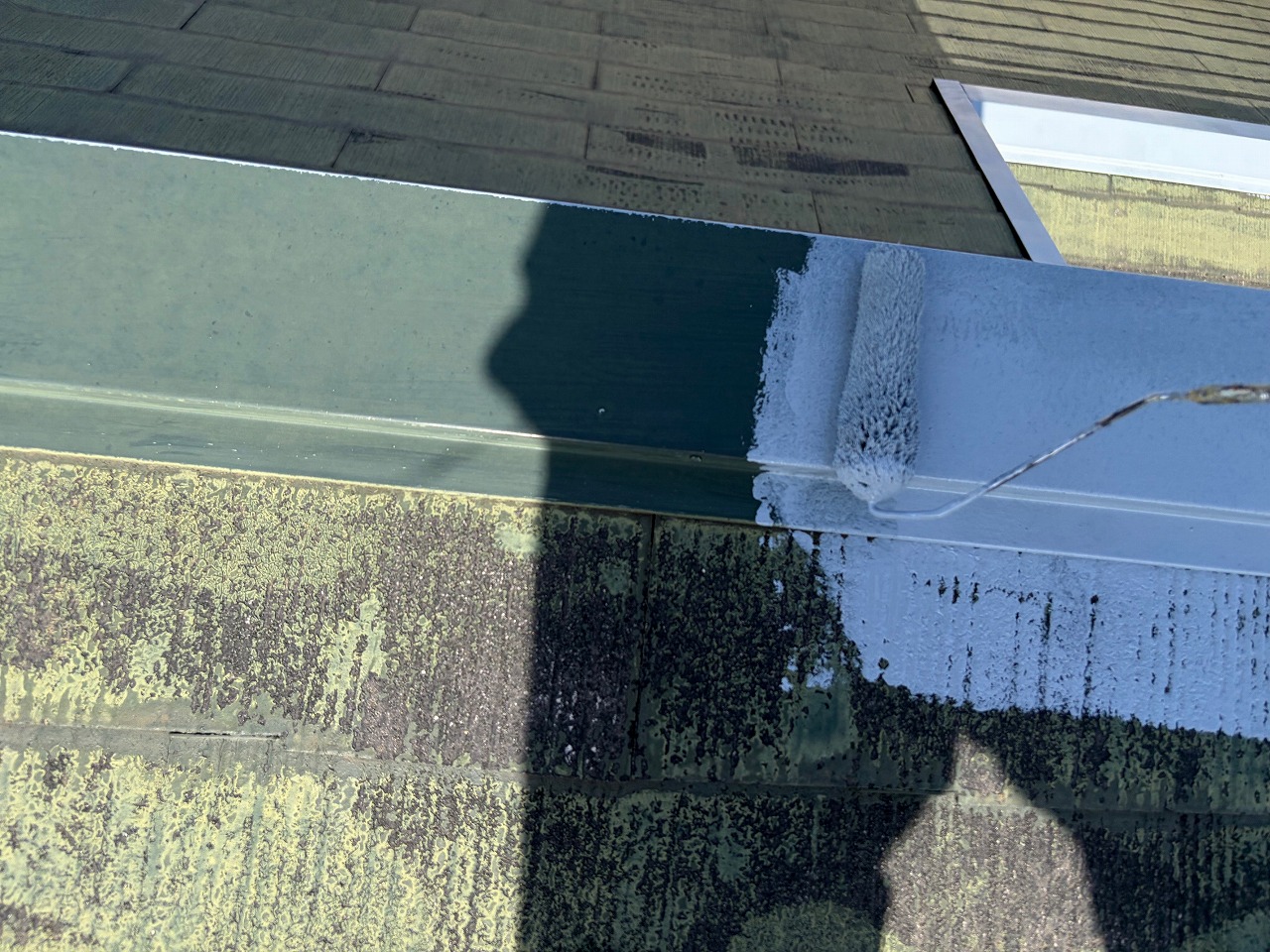

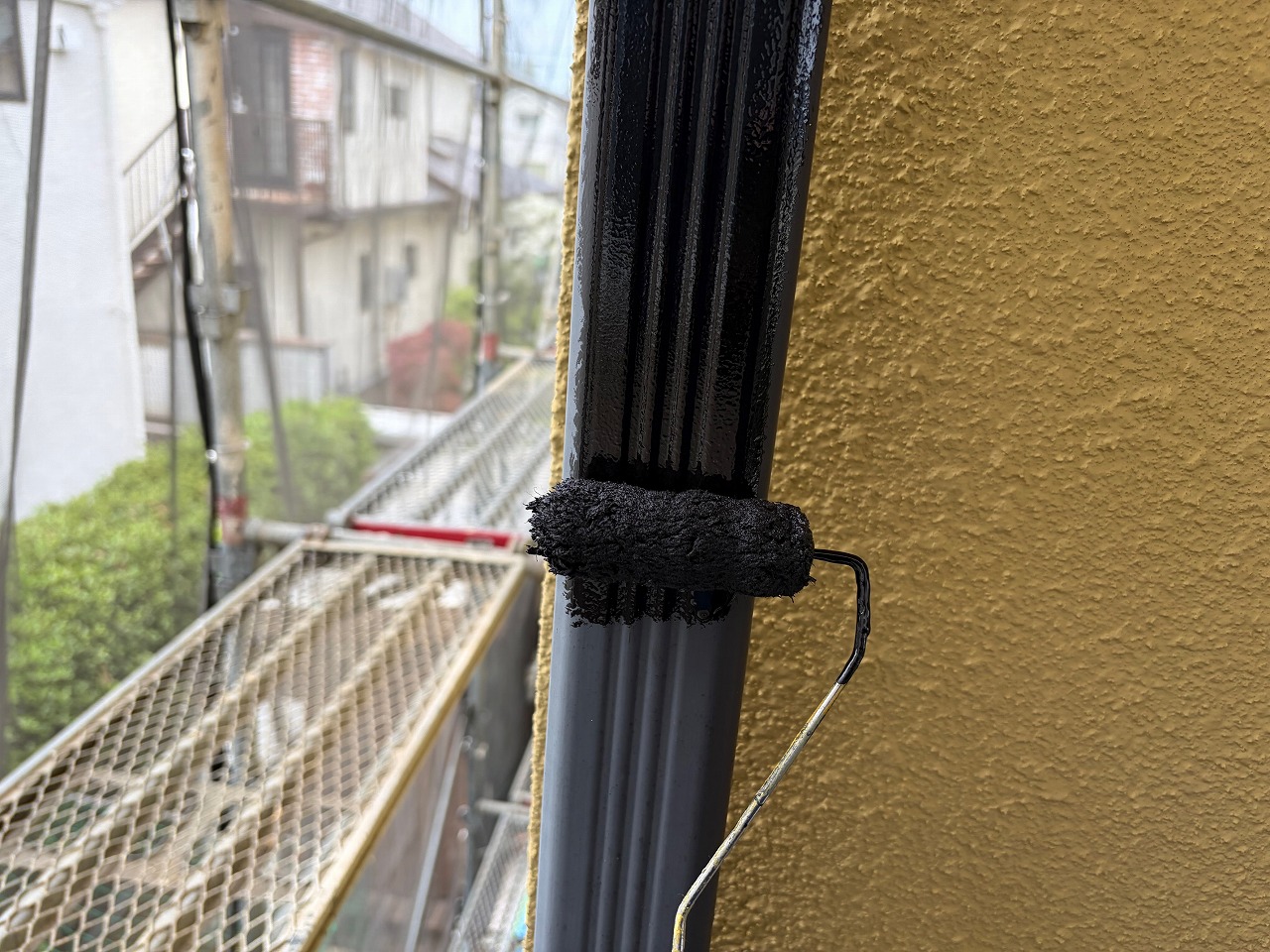

竪樋のサビ止め塗装です。

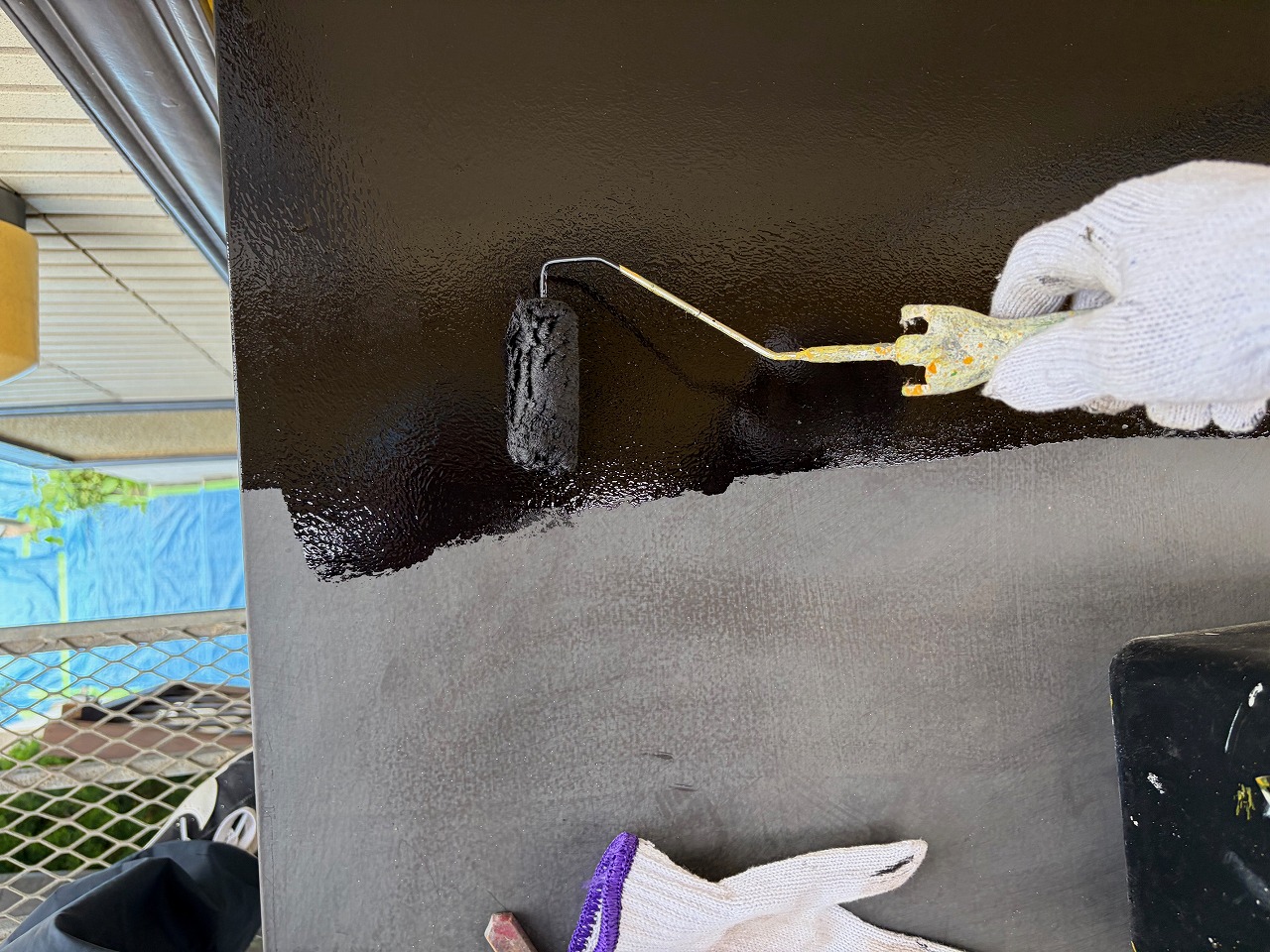

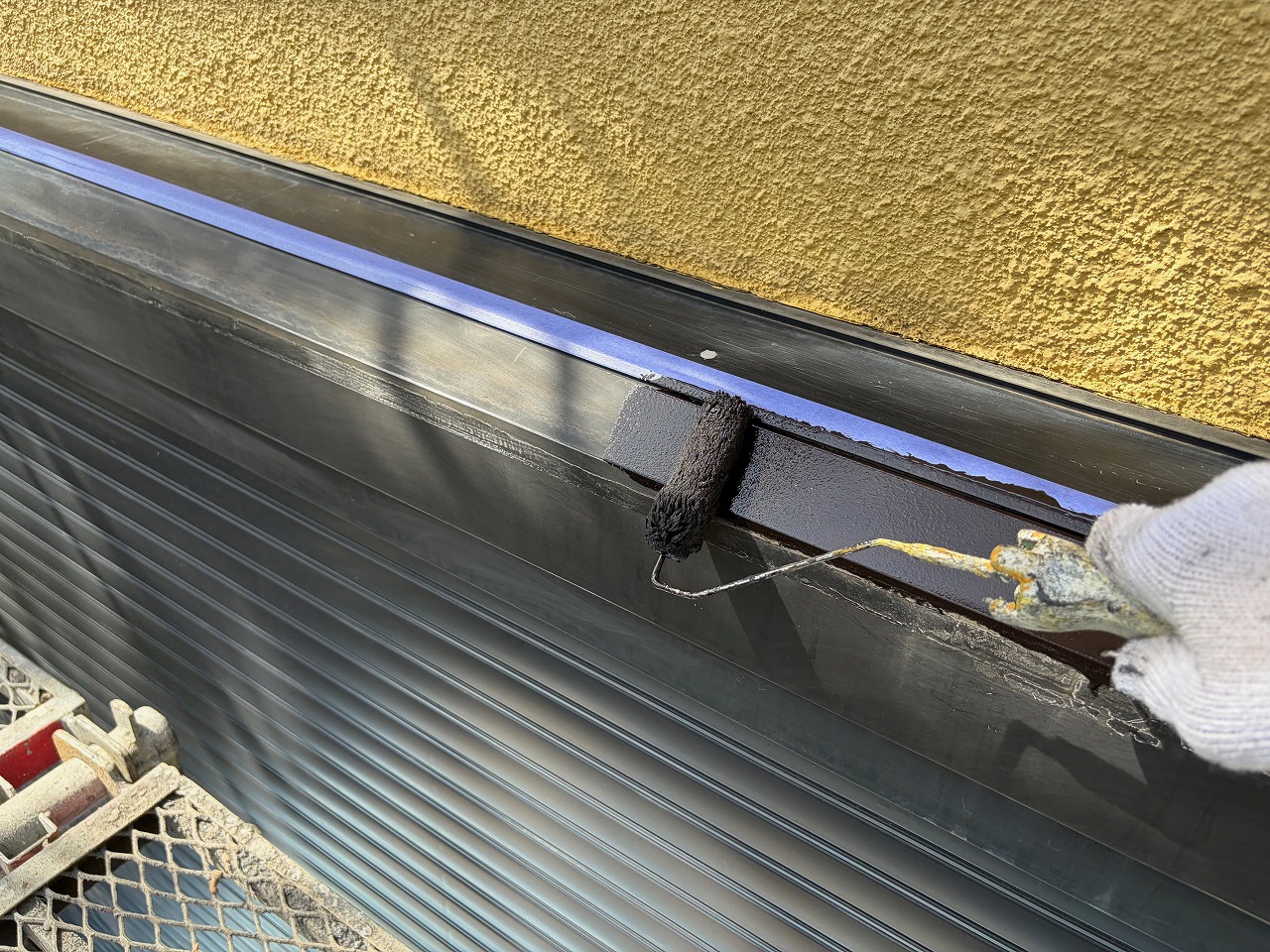

シャッターボックスのサビ止め塗装です。

霧除けやバルコニー笠木のサビ止め塗装です。
2026年4月20日(月)

本日は、破風板(鼻隠し)や化粧幕板などの継ぎ目部分のシーリング打ち均し、屋根の下塗りなどを行いました。
写真は、破風板(鼻隠し)や化粧幕板などの新規シーリング用プライマー(下塗り材)の塗布です。

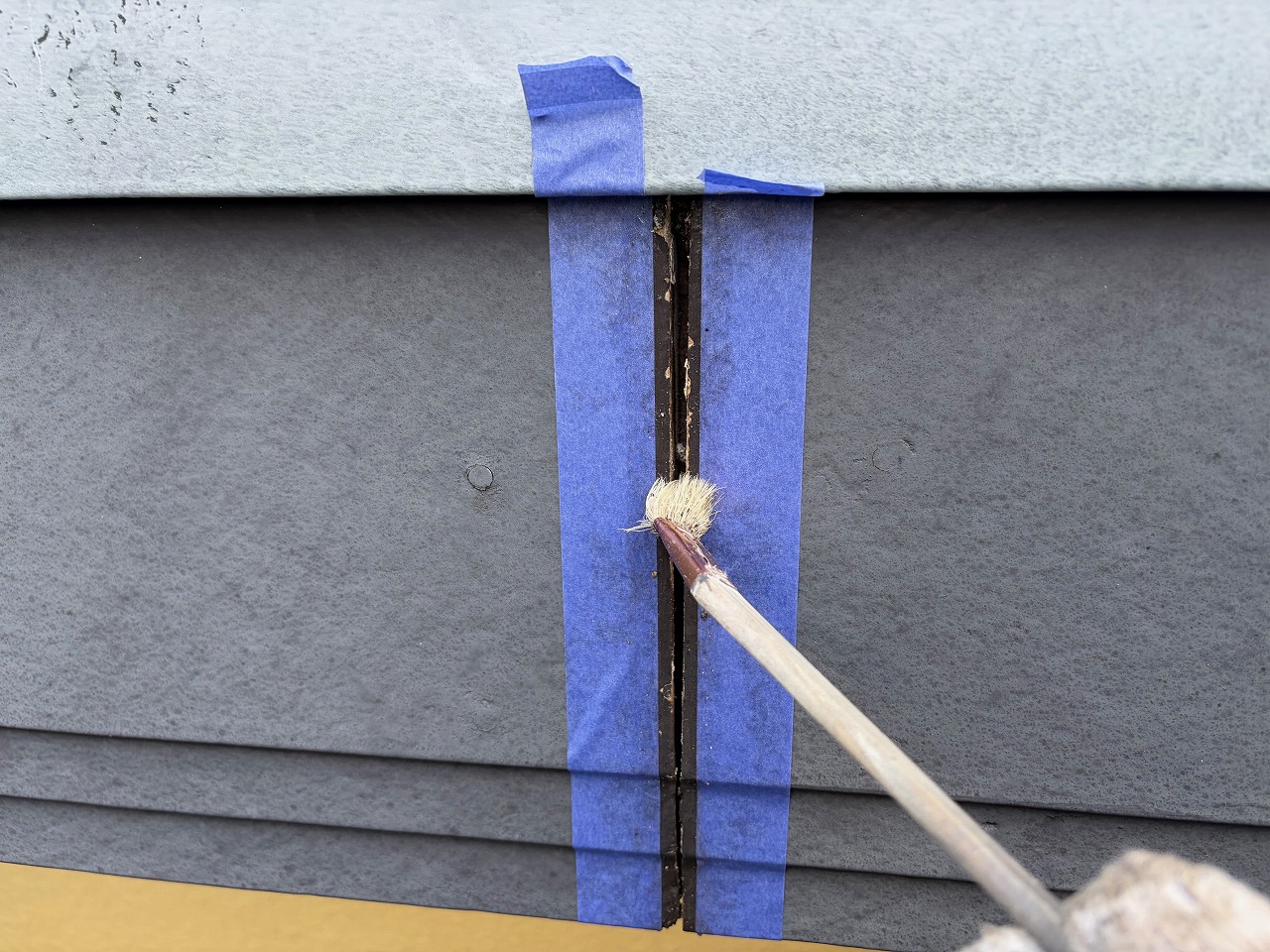

破風板(鼻隠し)や化粧幕板などの新規シーリング材充填後、ヘラ均しです。

写真は、屋根の下塗りです。
2026年4月21日(火)

本日は、屋根のシーリング補修や化粧幕板天面のシーリング打ち均しなどを行いました。

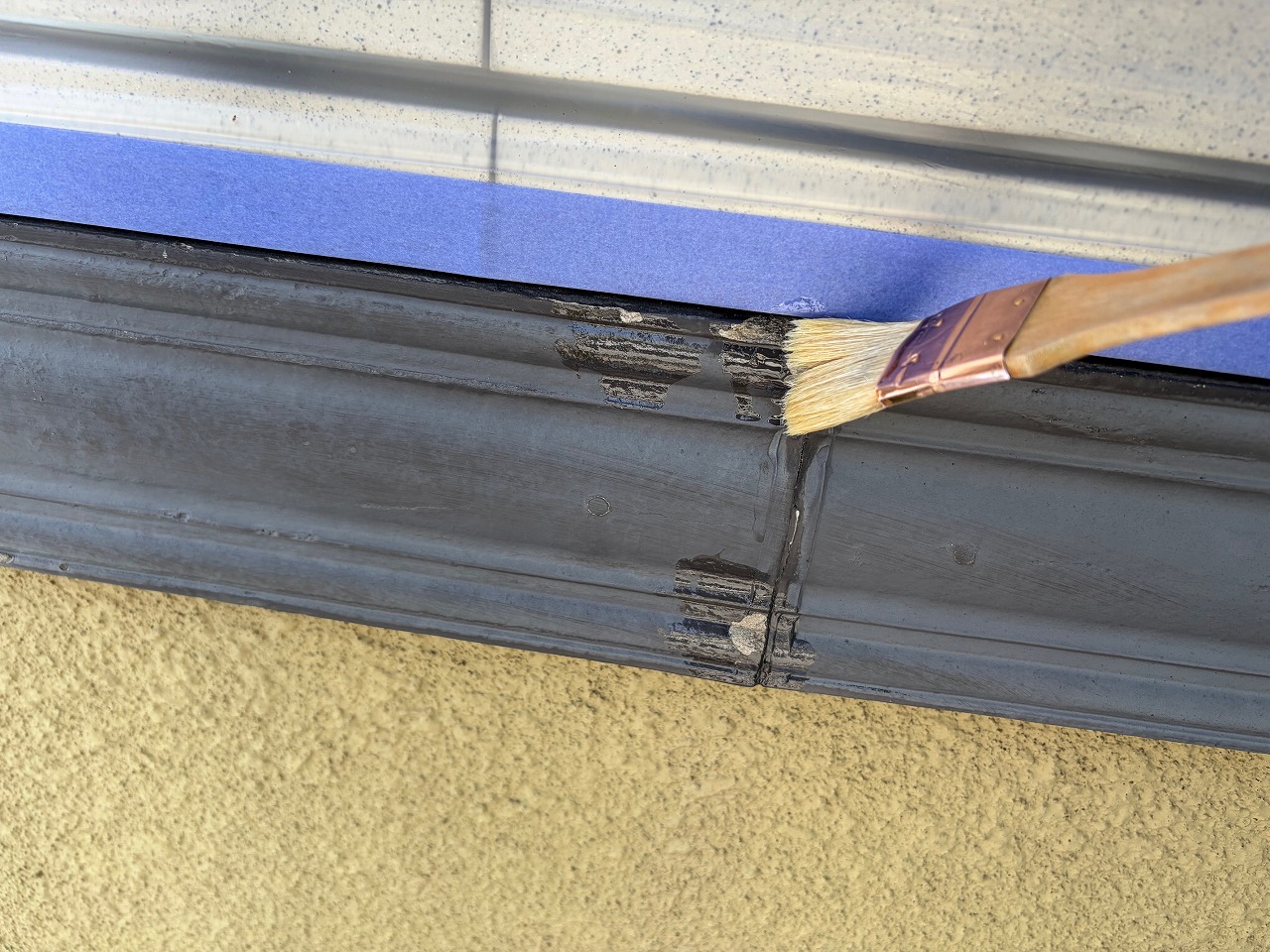

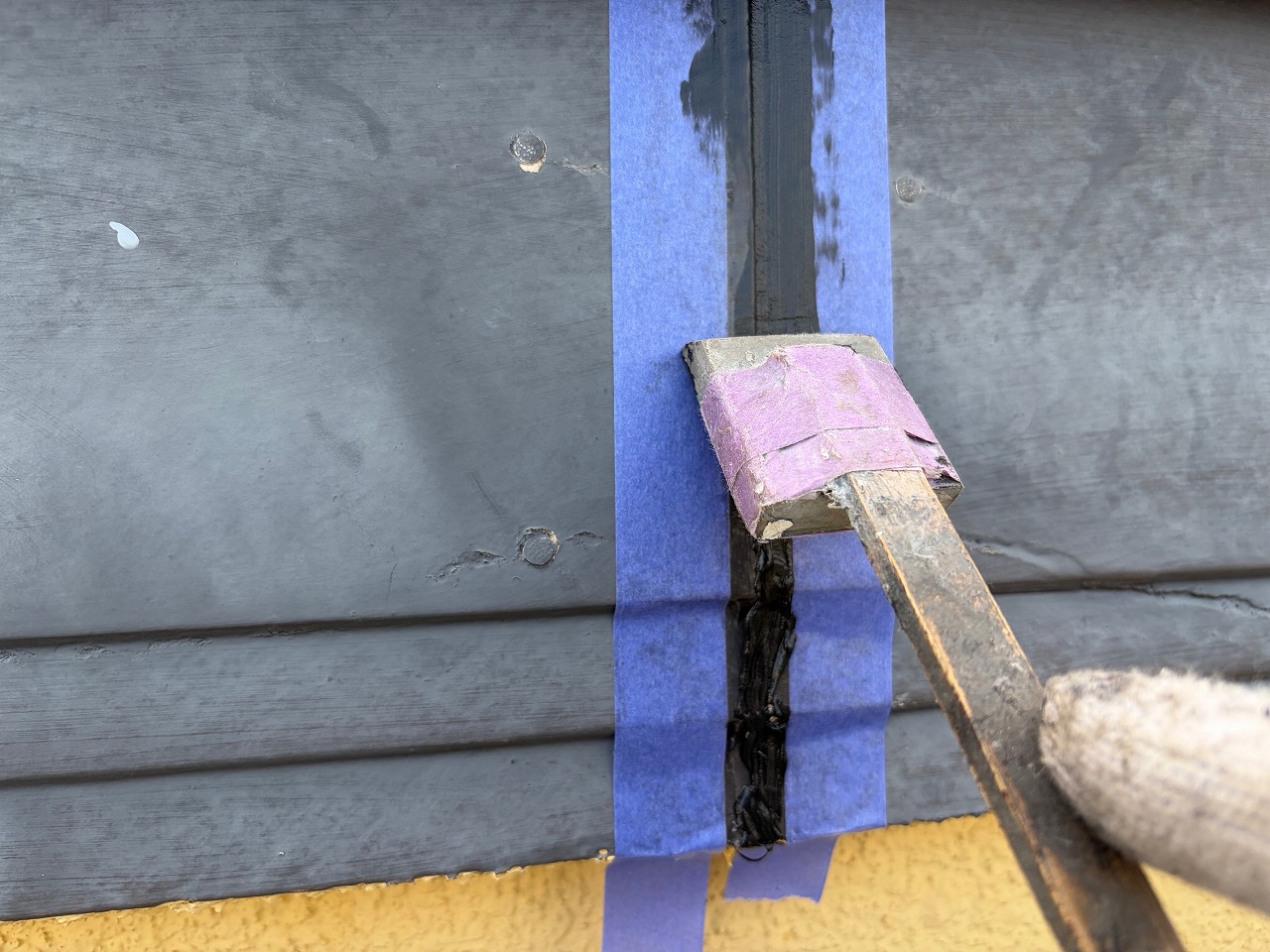

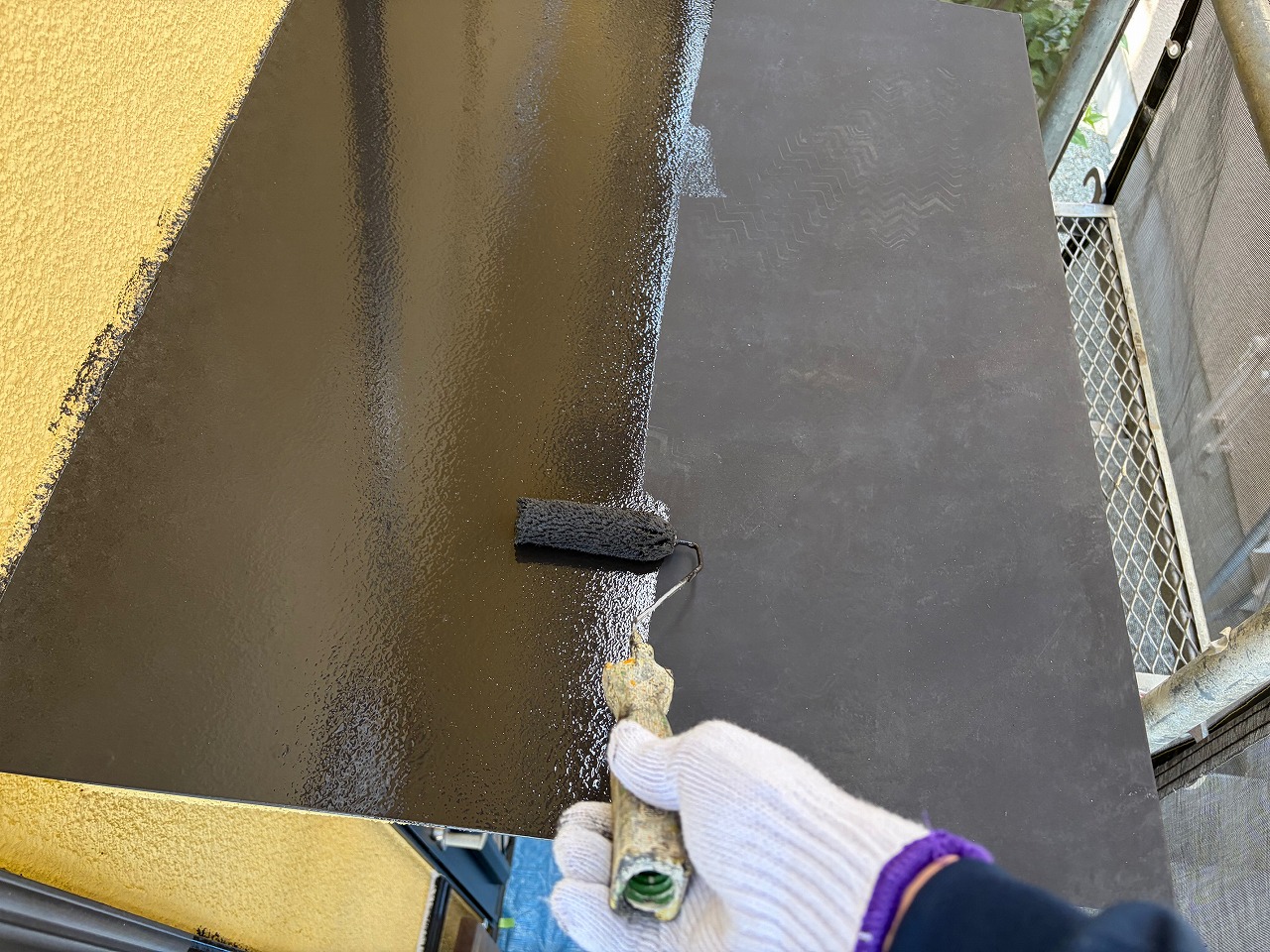

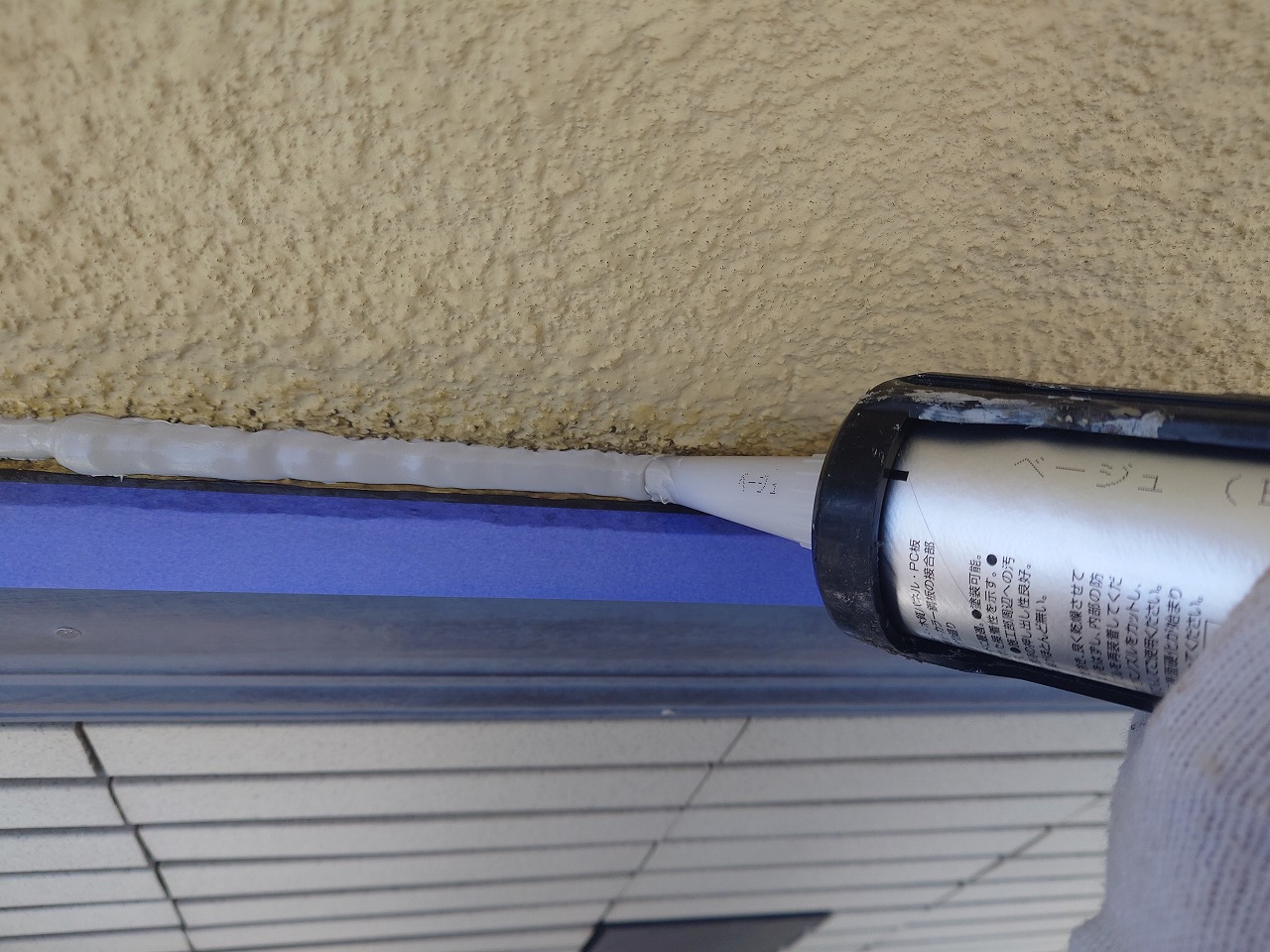

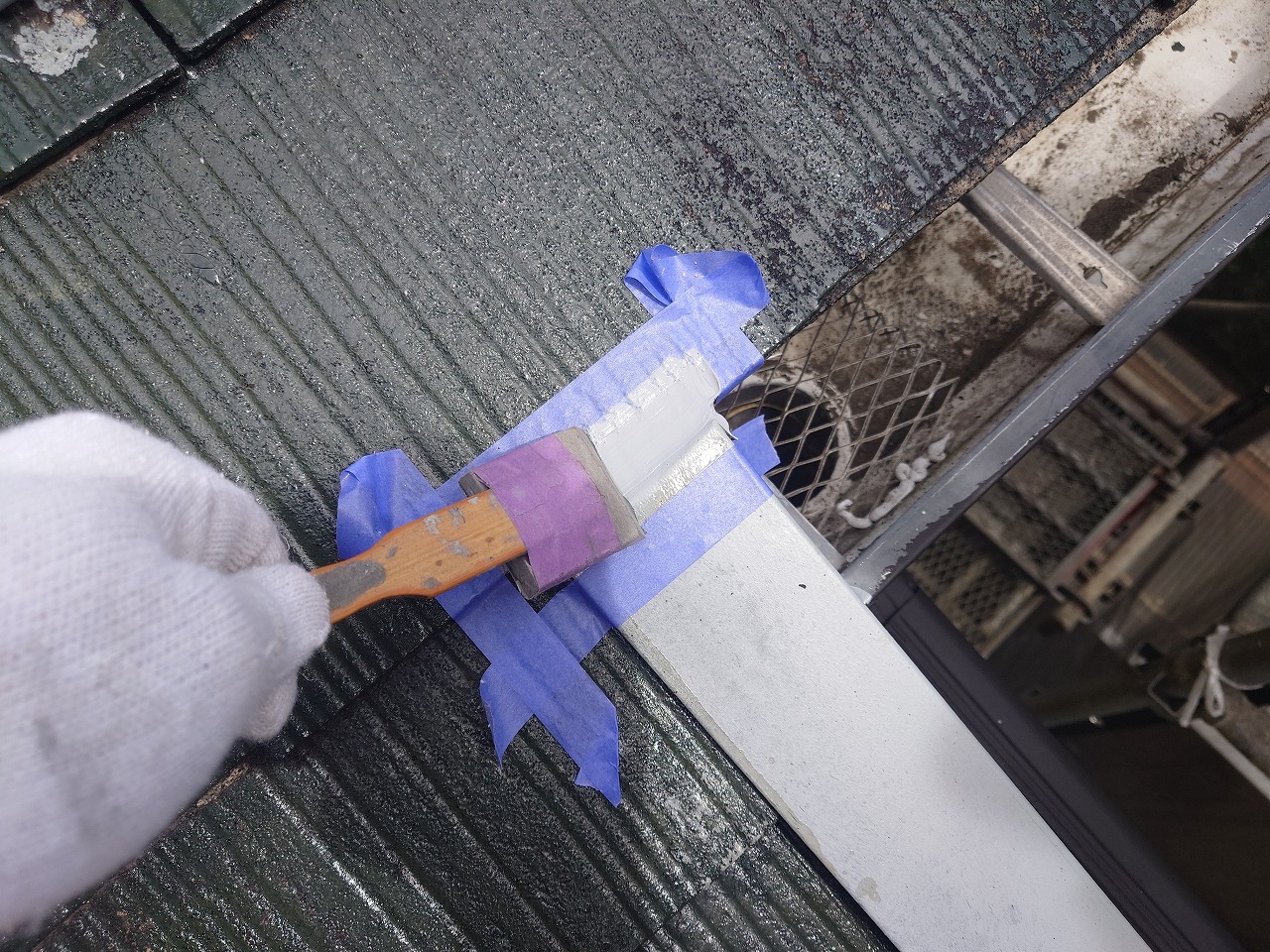

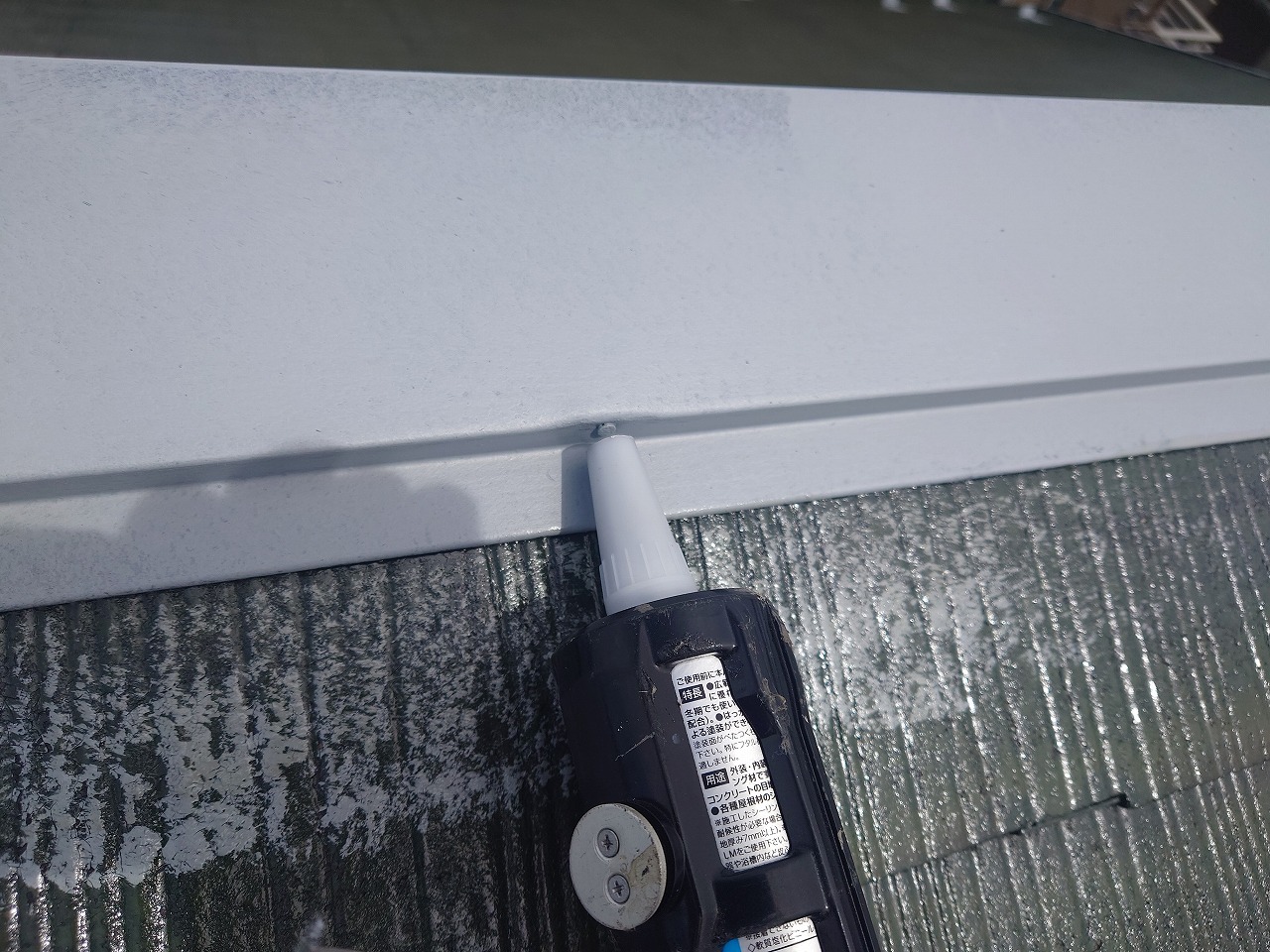

写真は、屋根板金のスガリ部のシーリング打ち均しです。

屋根板金の釘頭部分のシーリング打ちです。

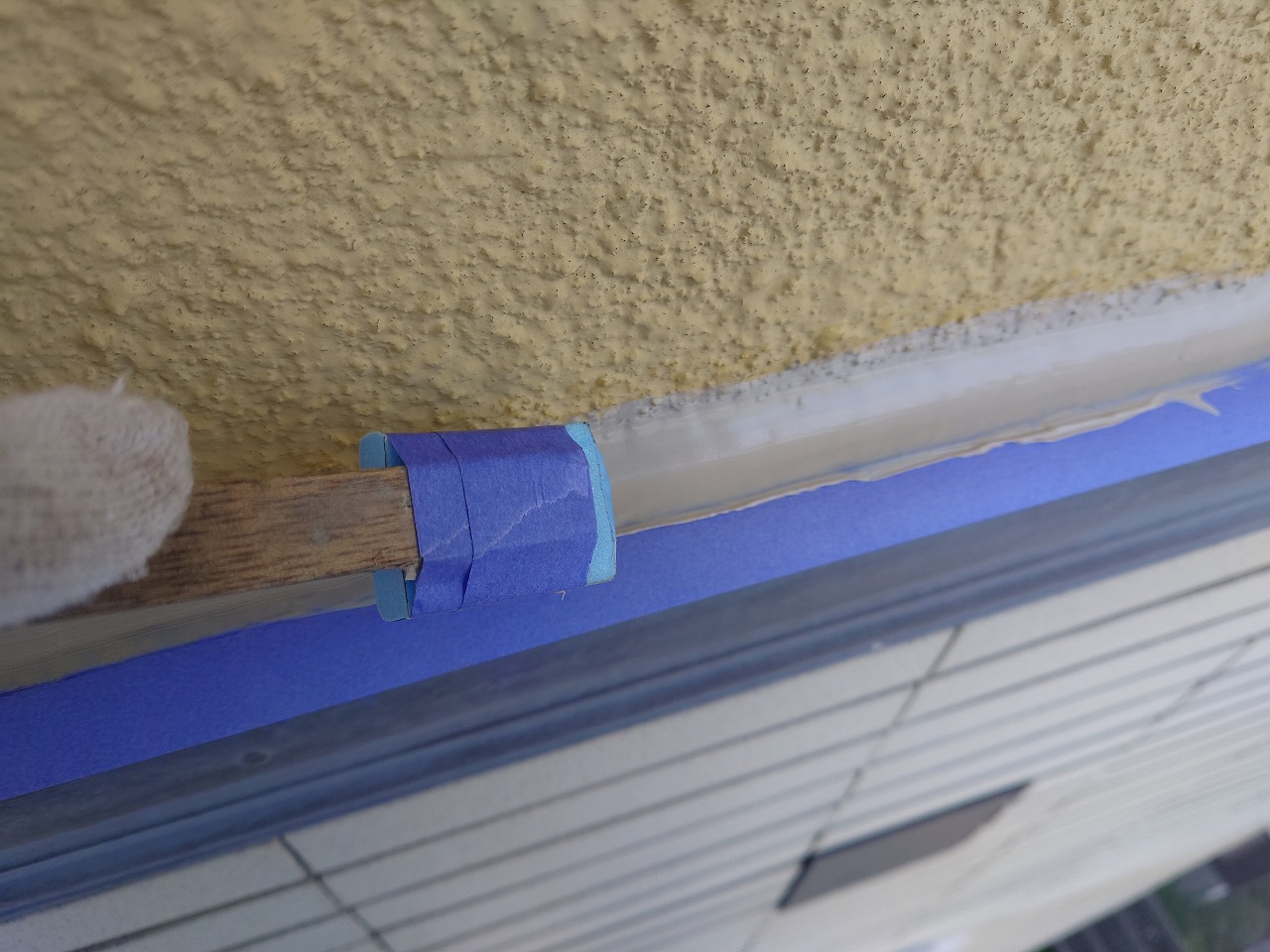

幕板天面へ新規シーリング用プライマー(下塗り材)の塗布です。

幕板天面へ新規シーリング材の充填です。

幕板天面の新規シーリング材のヘラ均しです。
2026年4月22日(水)

本日は、付帯部の上塗り1回目や塗料の飛散防水用のビニル養生などを行っておりましたが、午後より強風となったため作業中止とさせていただきました。
写真は、化粧幕板の劣化部分にプライマー(下塗り材)の塗布です。

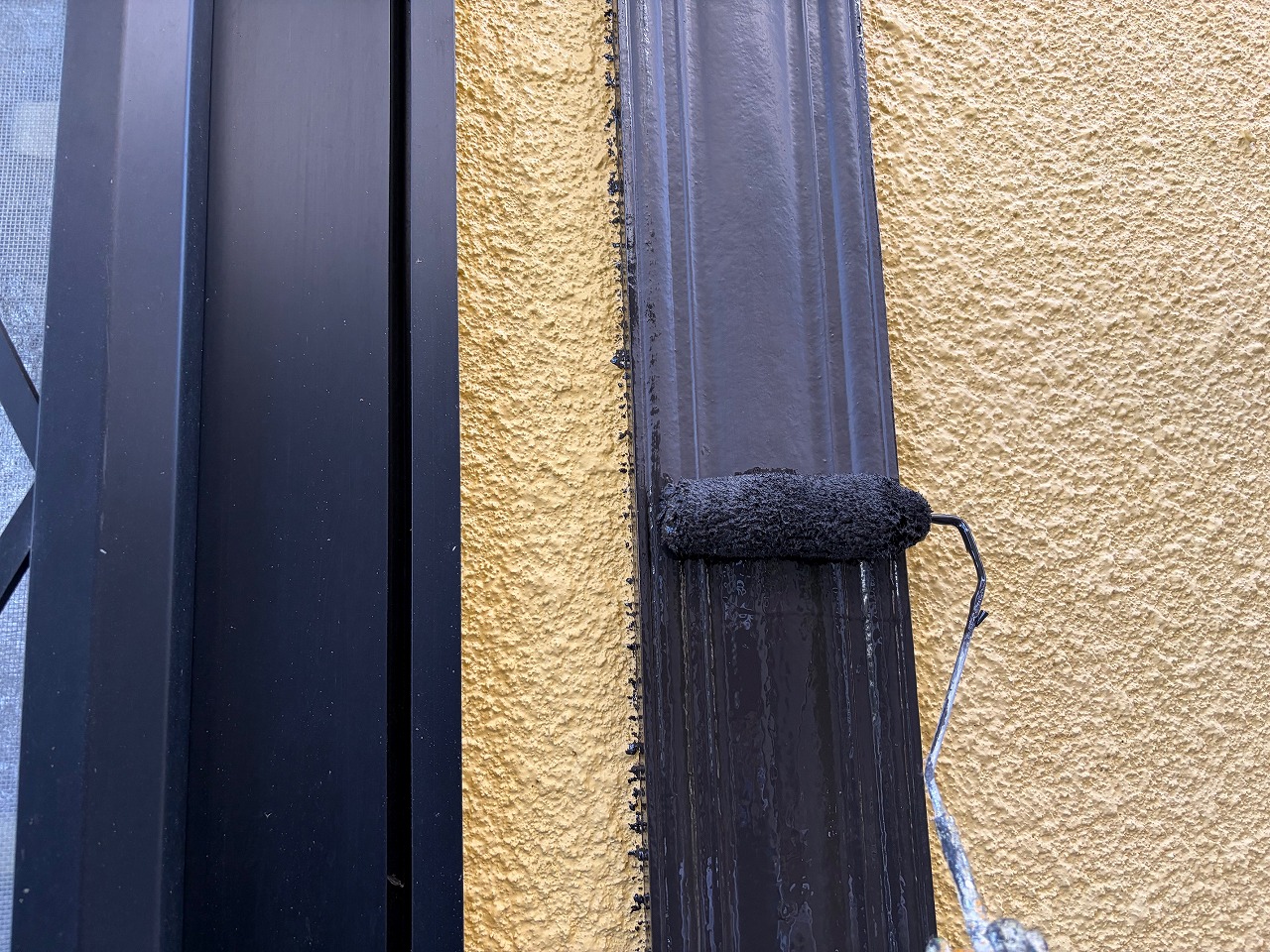

化粧幕板の上塗り1回目です。

霧除けの上塗り1回目です。

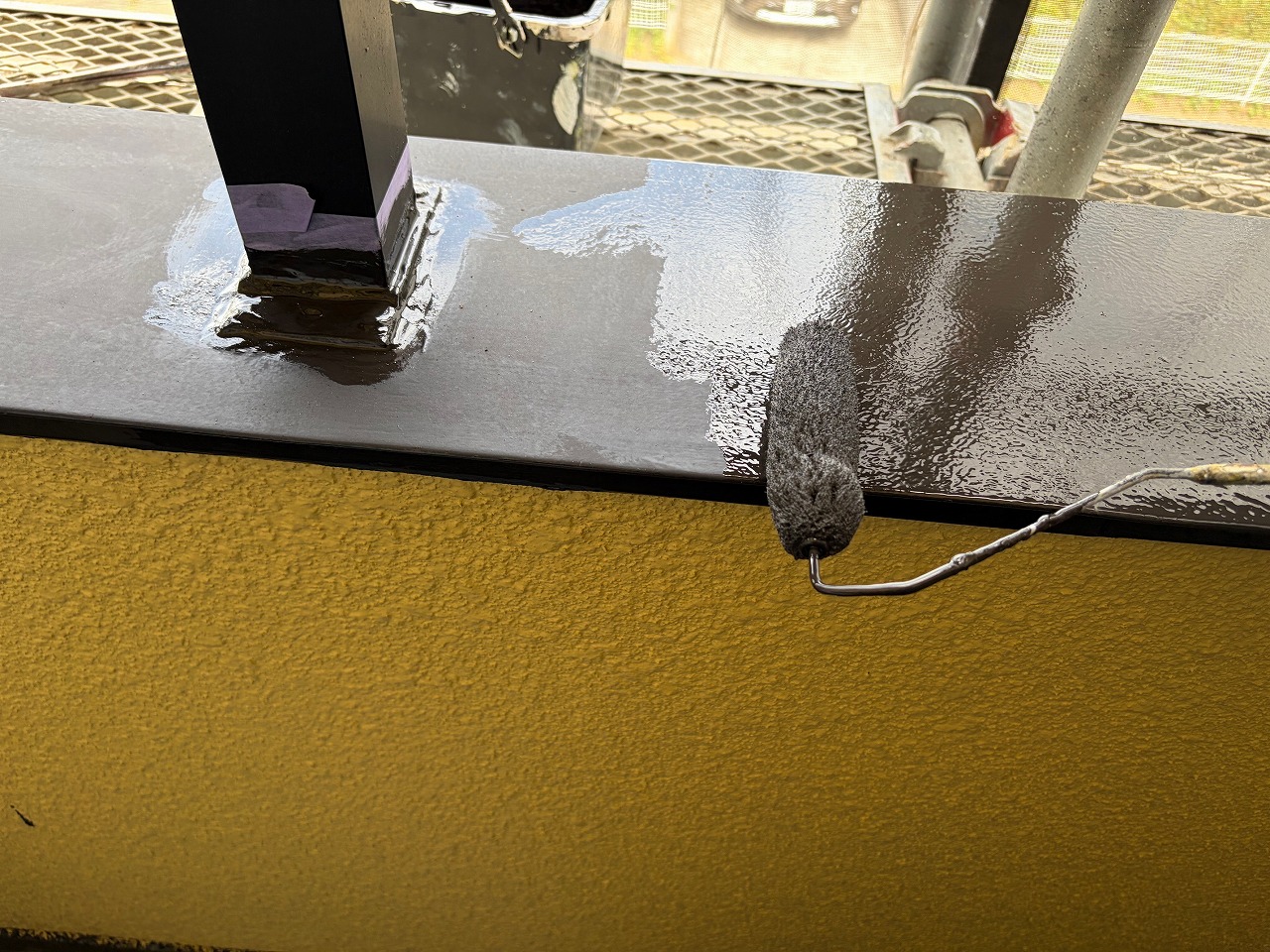

バルコニー笠木板金の上塗り1回目です。
2026年4月23日(木)
本日は、悪天のため作業はお休みとさせていただきました。
2026年4月24日(金)

本日は、早朝までの雨の影響により午後からの作業とさせていただき、塗料の飛散防止用のビニル養生などを行いました。

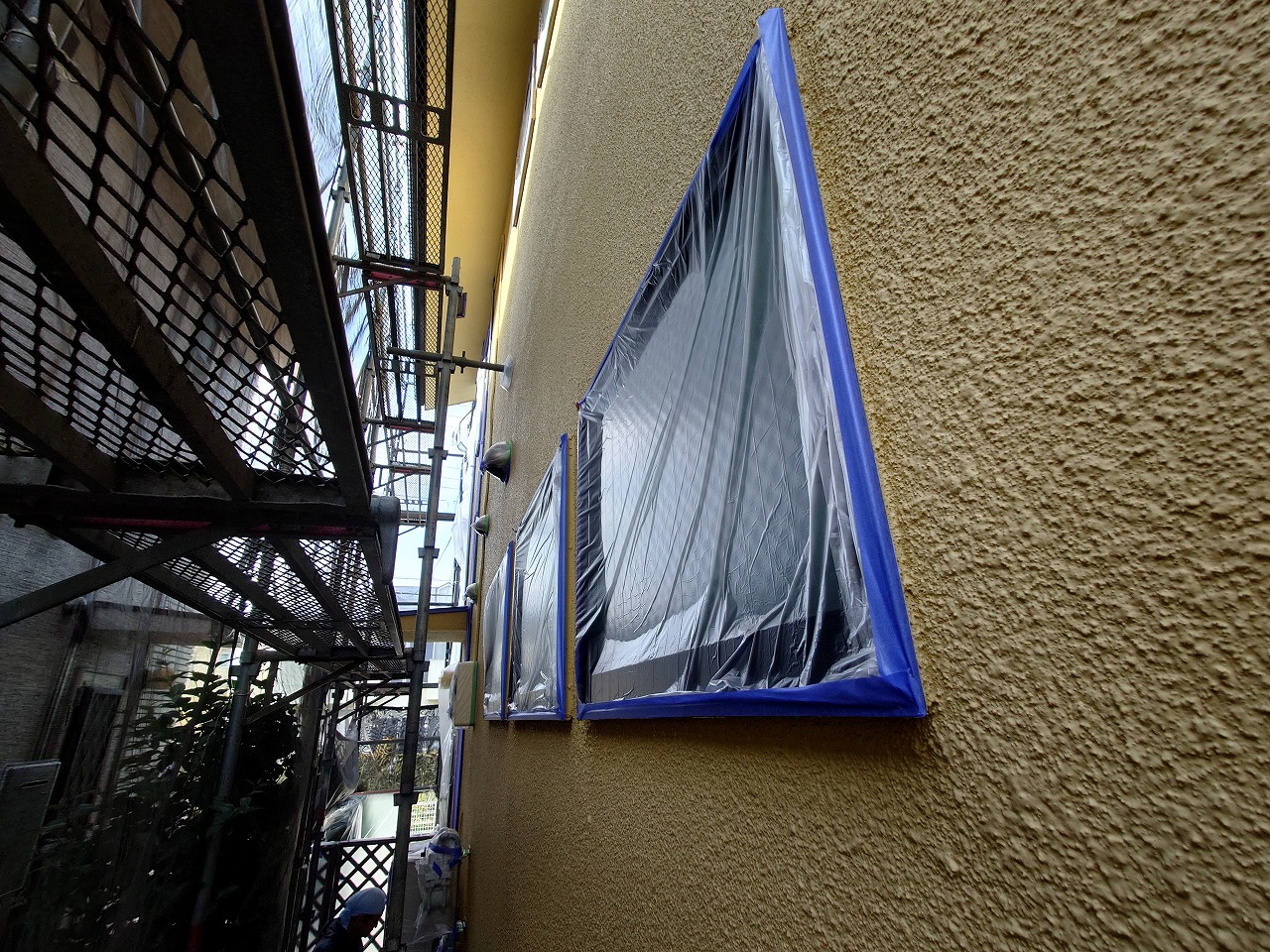

写真は、塗料の飛散防止用のビニル養生の様子です。
2026年4月25日(土)

本日は、塗料の飛散防止用のビニル養生や屋根の上塗り1回目などを行いました。

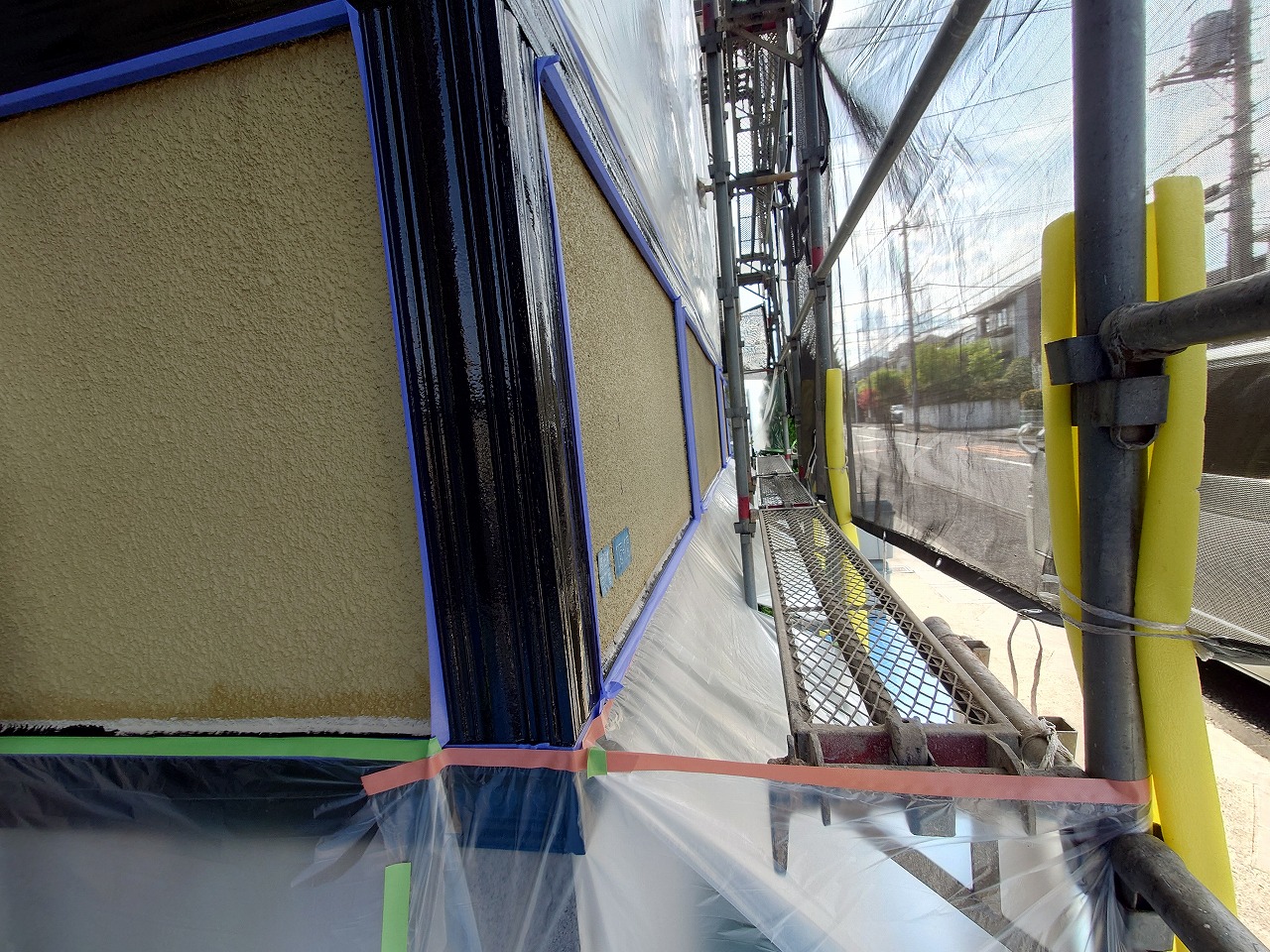

写真は、塗料の飛散防止用のビニル養生の様子です。

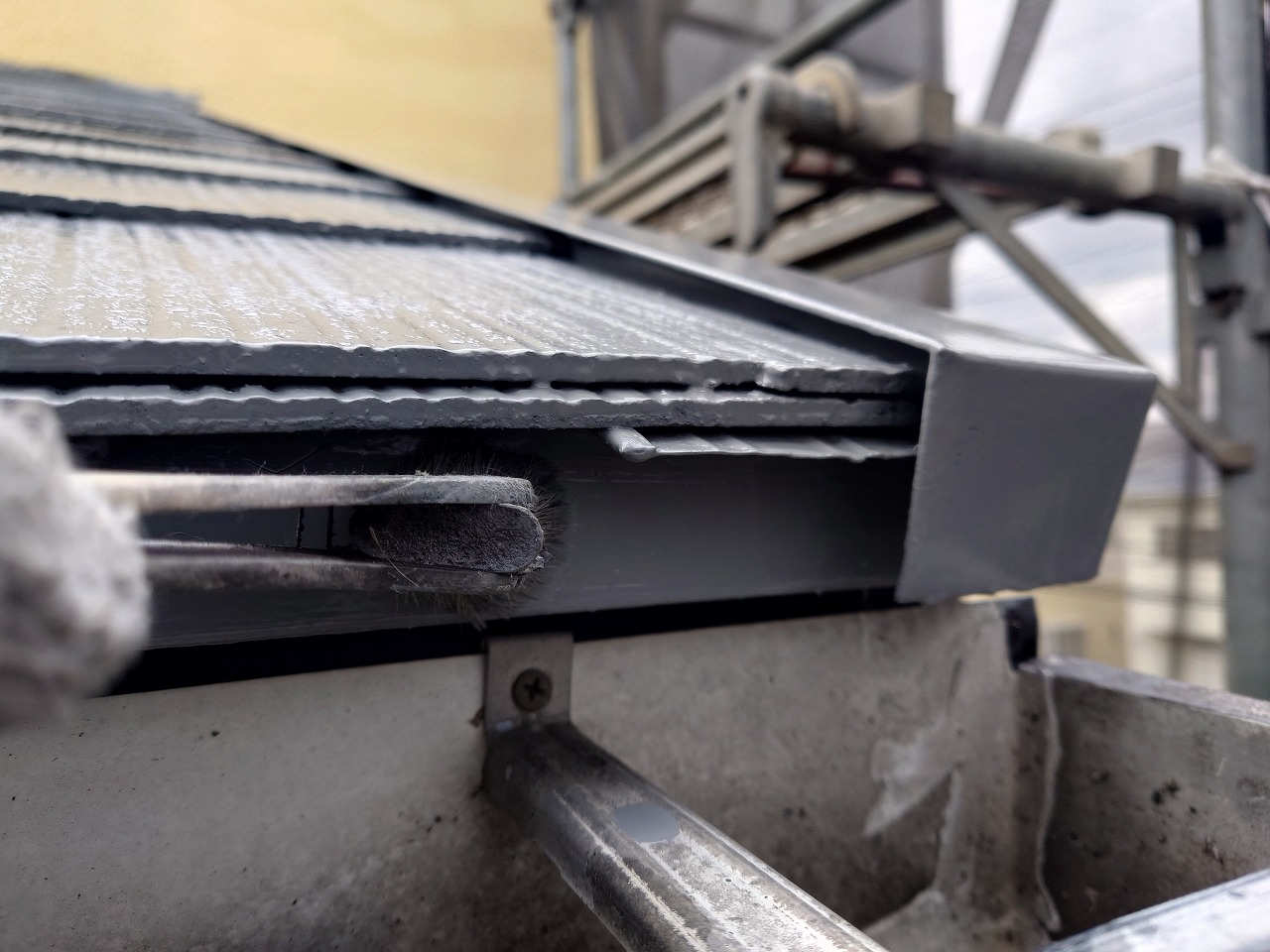

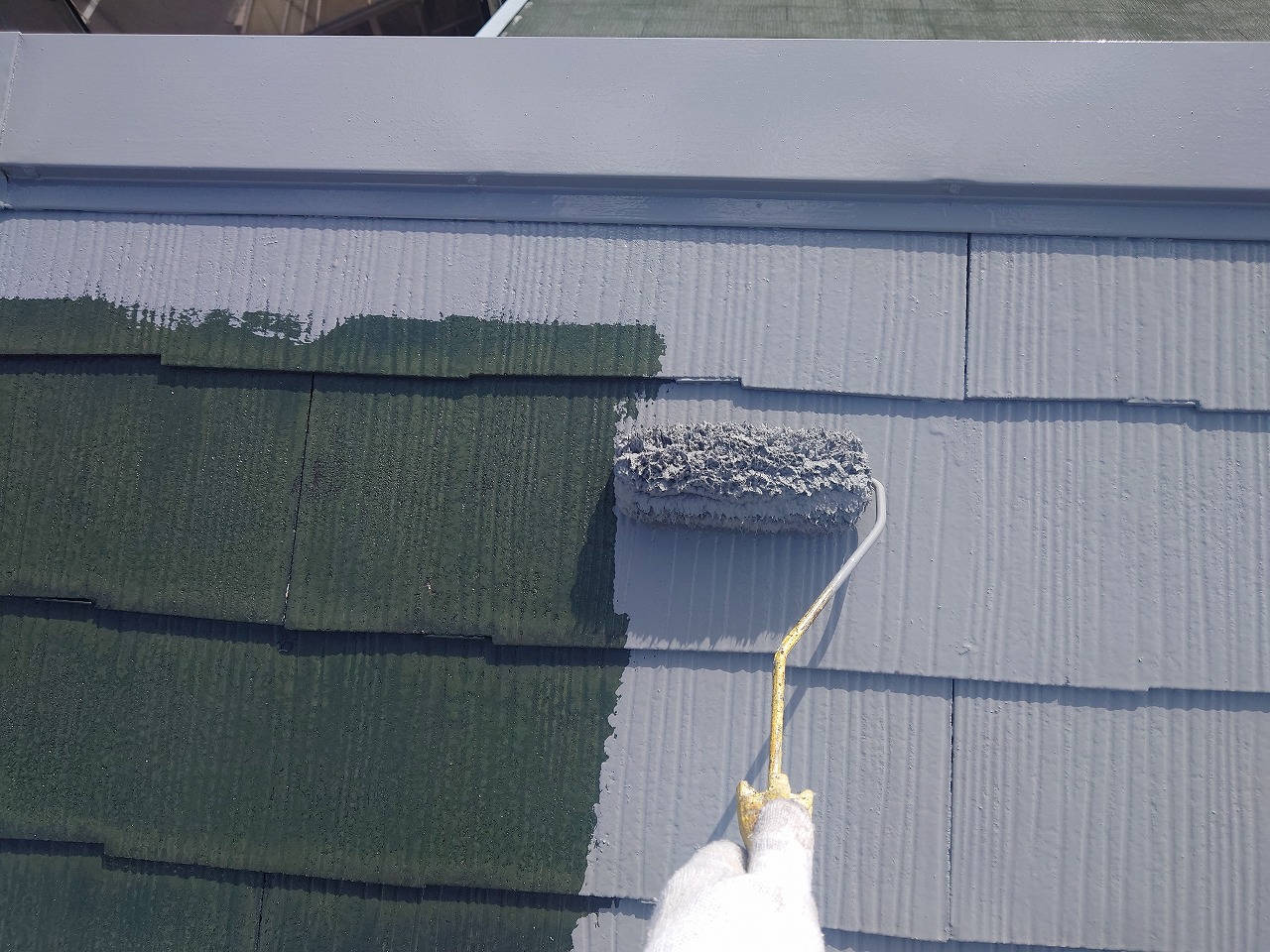

屋根板金の上塗り1回目です。

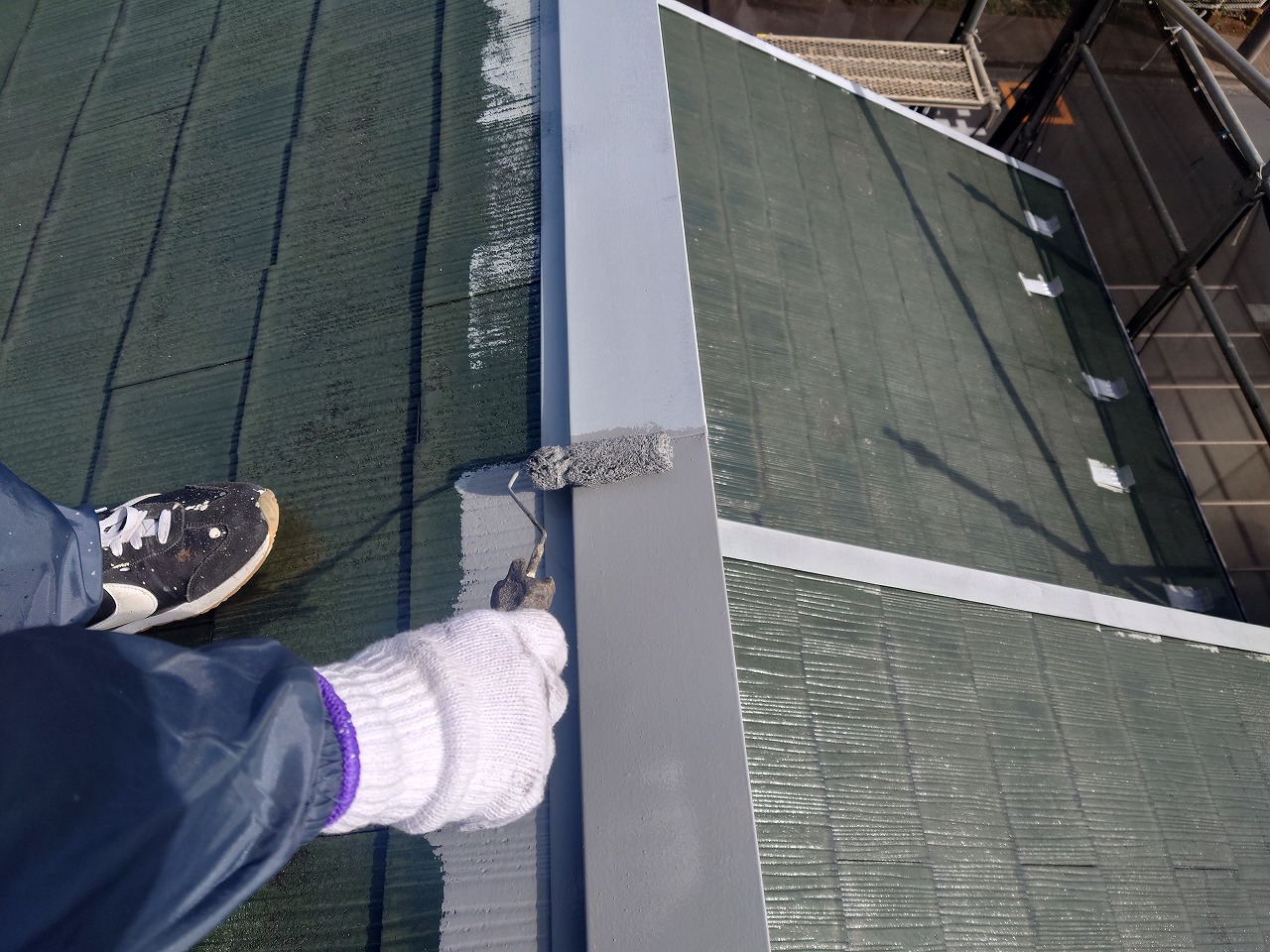

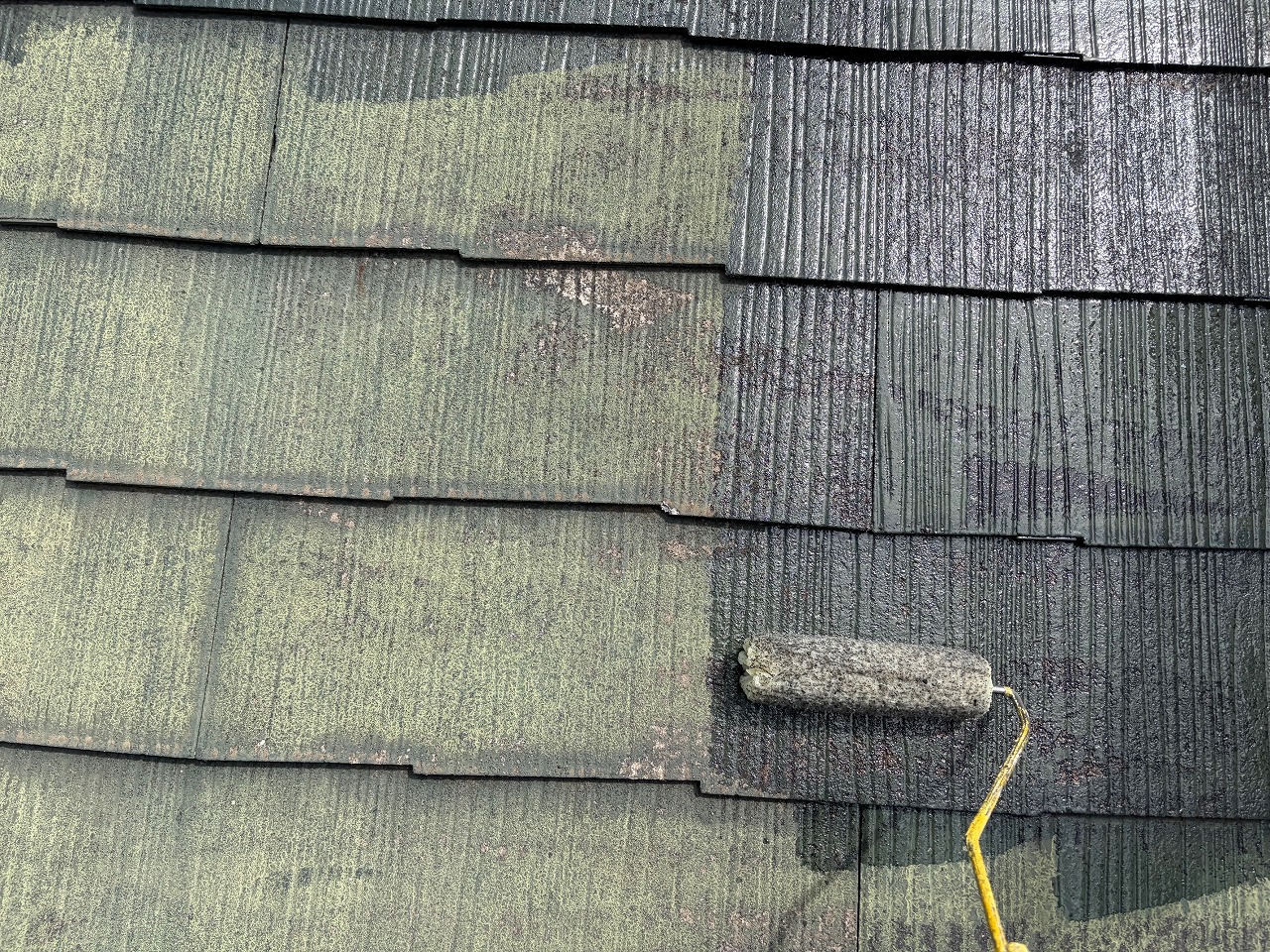

屋根の上塗り1回目です。

唐草と呼ばれる軒先水切り板金の上塗り1回目です。
2026年4月27日(月)
本日は、雨天のため作業はお休みとさせていただきました。
2026年4月28日(火)

本日は、軒裏の上塗り1回目などを行っておりましたが、強風のため近隣へ塗料の飛散の恐れがあり、作業を中止とさせていただきました。

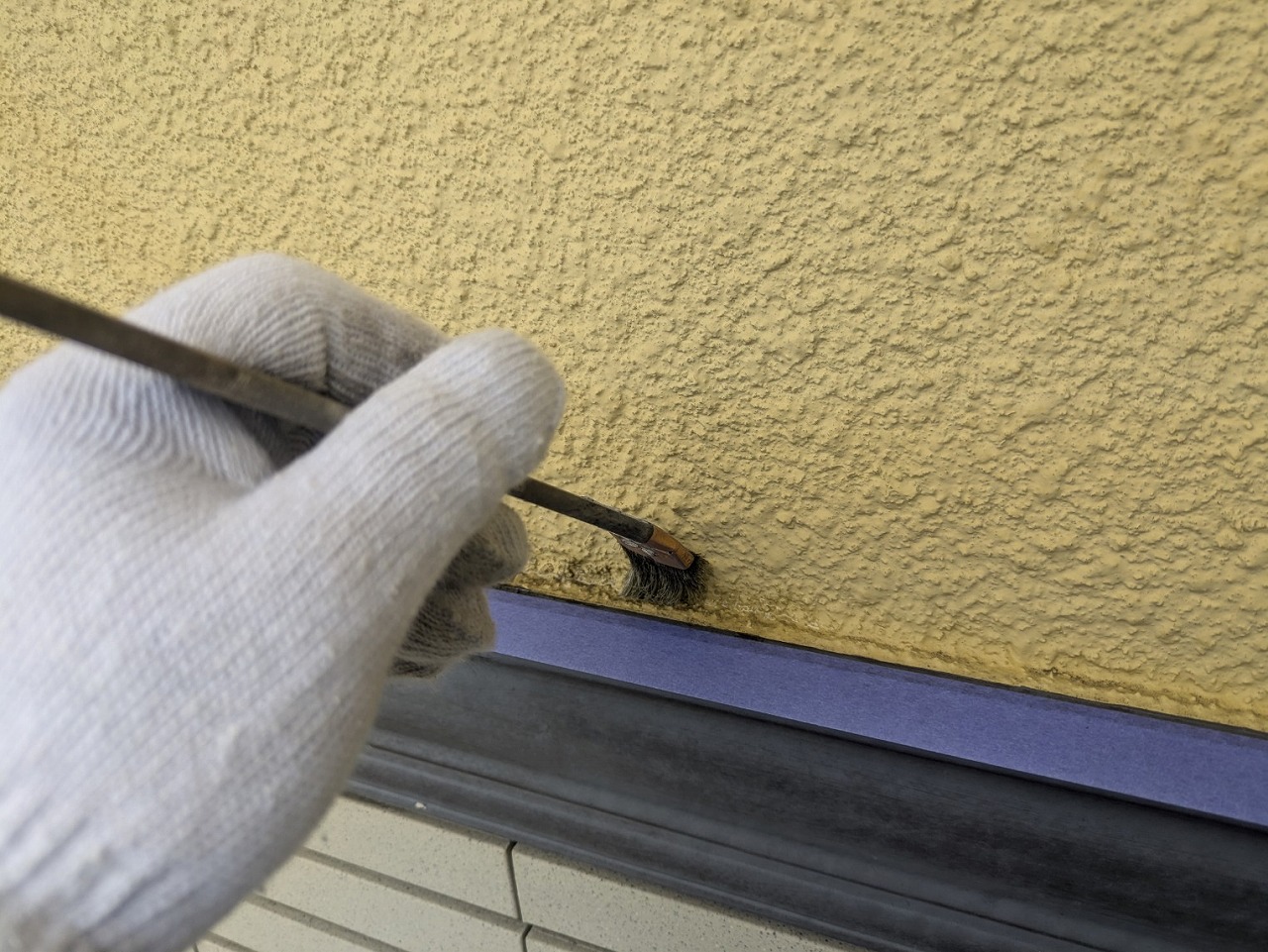

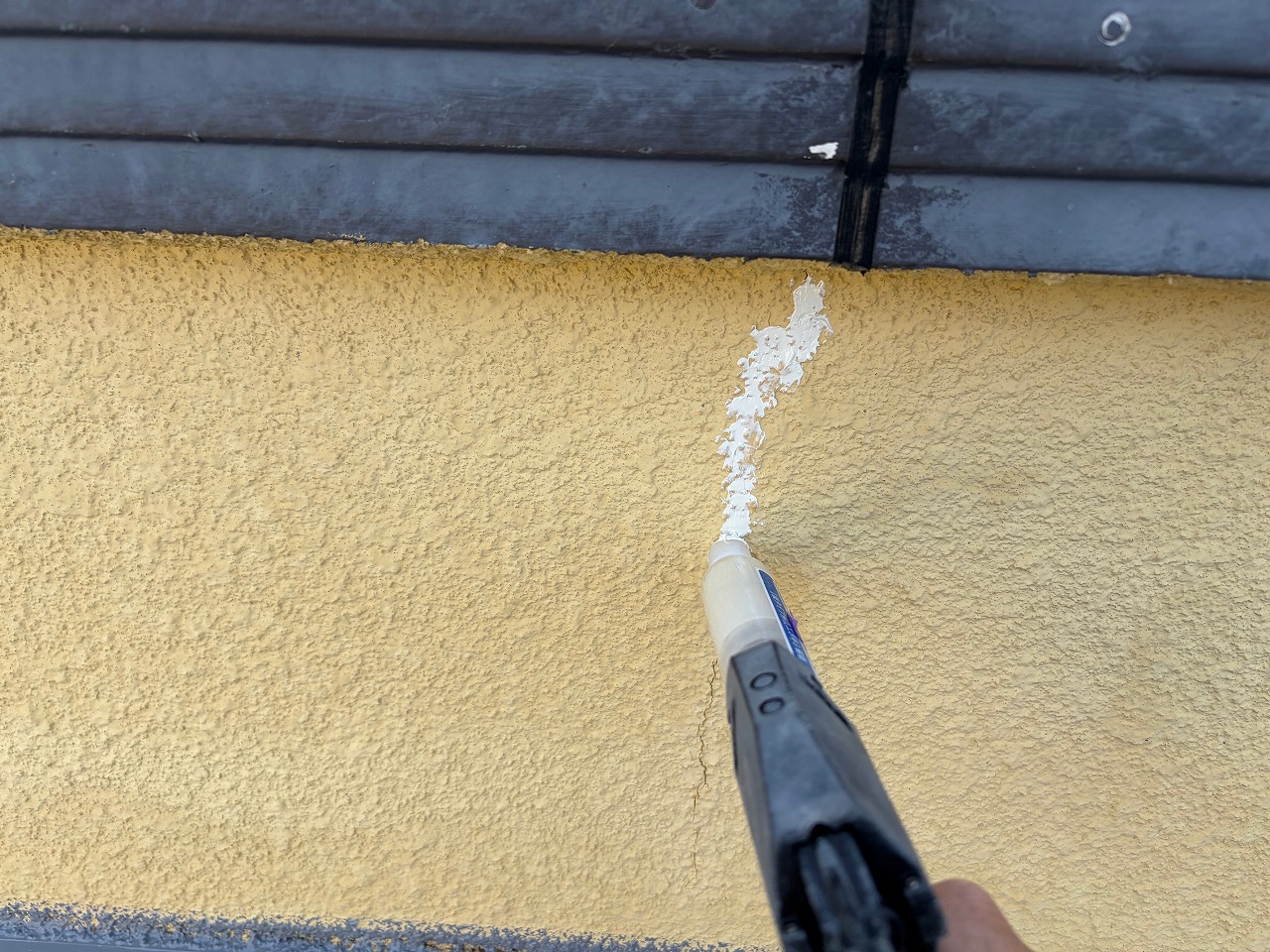

写真は、外壁のひび割れ補修です。

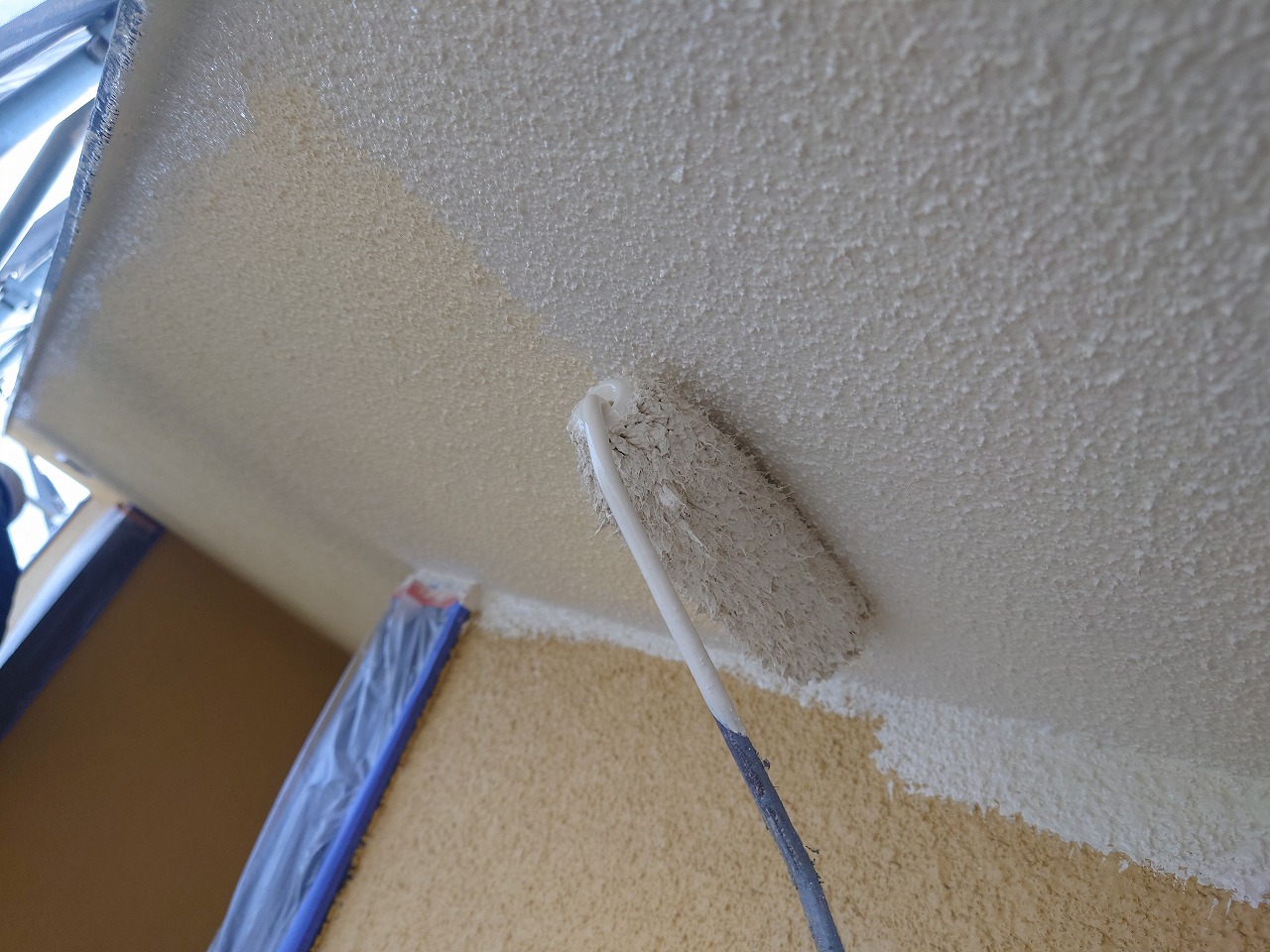

軒裏の上塗り1回目です。
2026年4月29日(水)

本日は、軒裏の上塗り2回目や外壁の下塗りを行っておりましたが、予報より雨の降り出しが早まりそうになったため、乾燥時間なども考え、15時ごろに作業中止とさせていただきました。

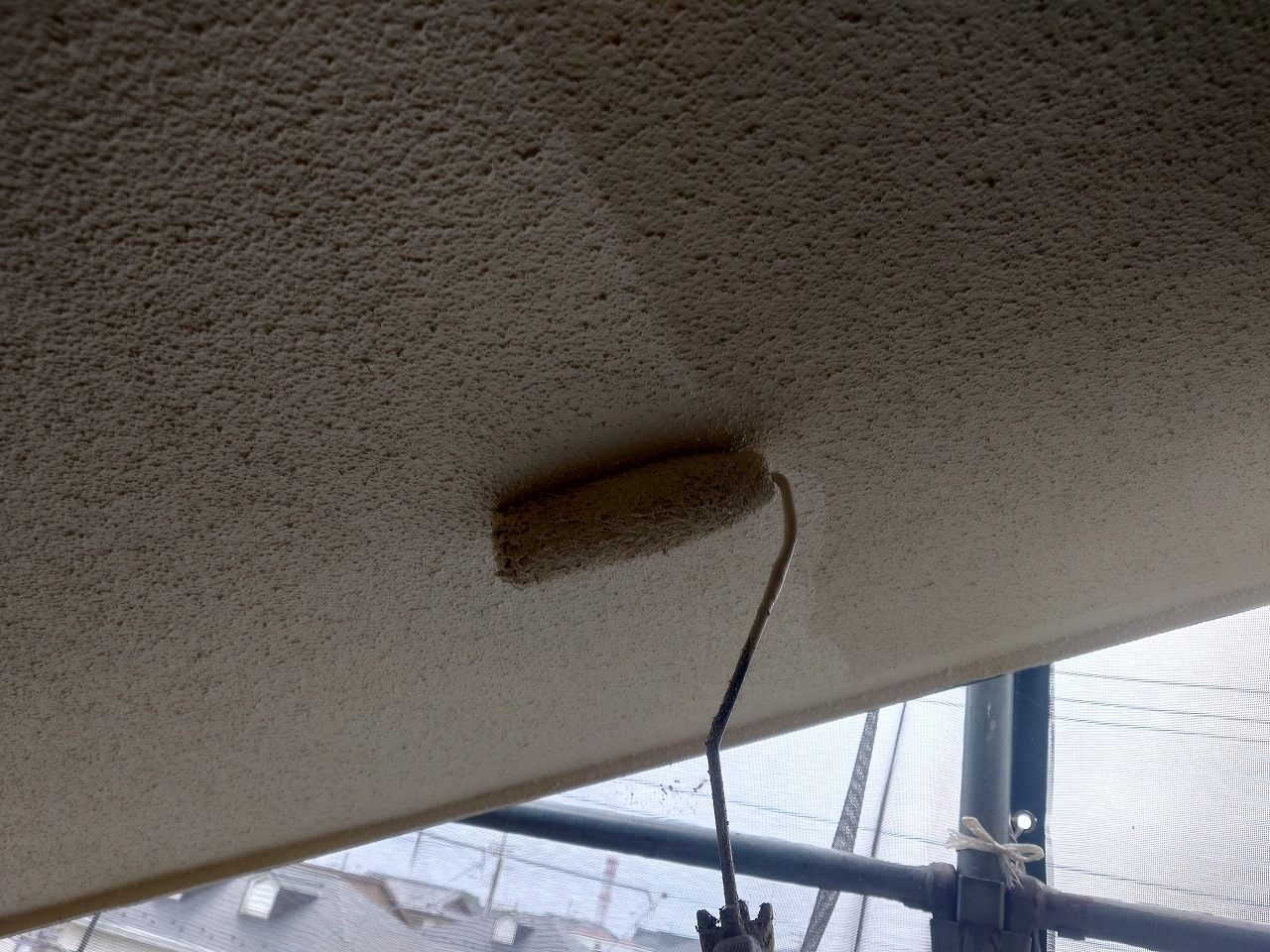

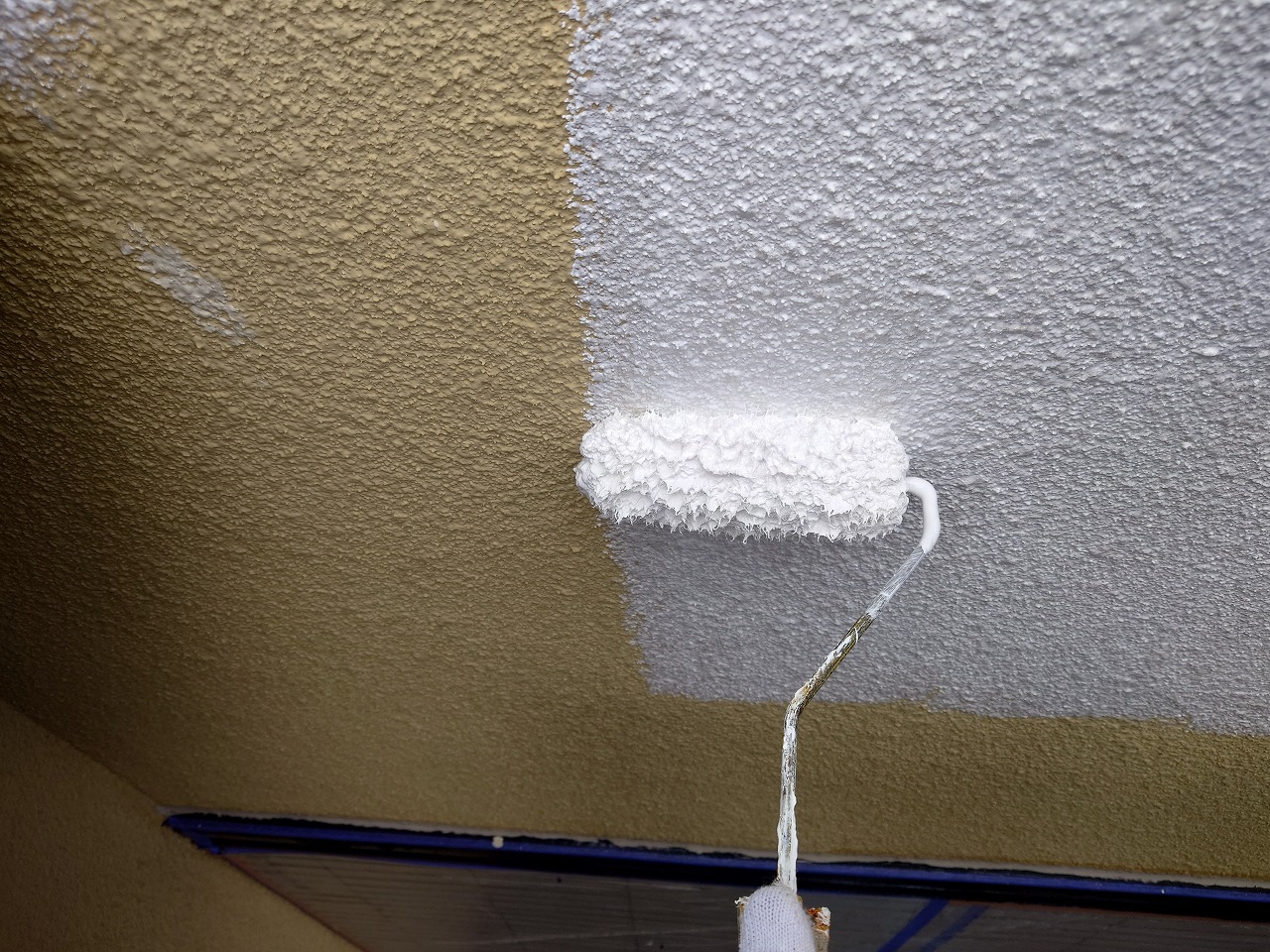

写真は、軒裏の上塗り2回目です。

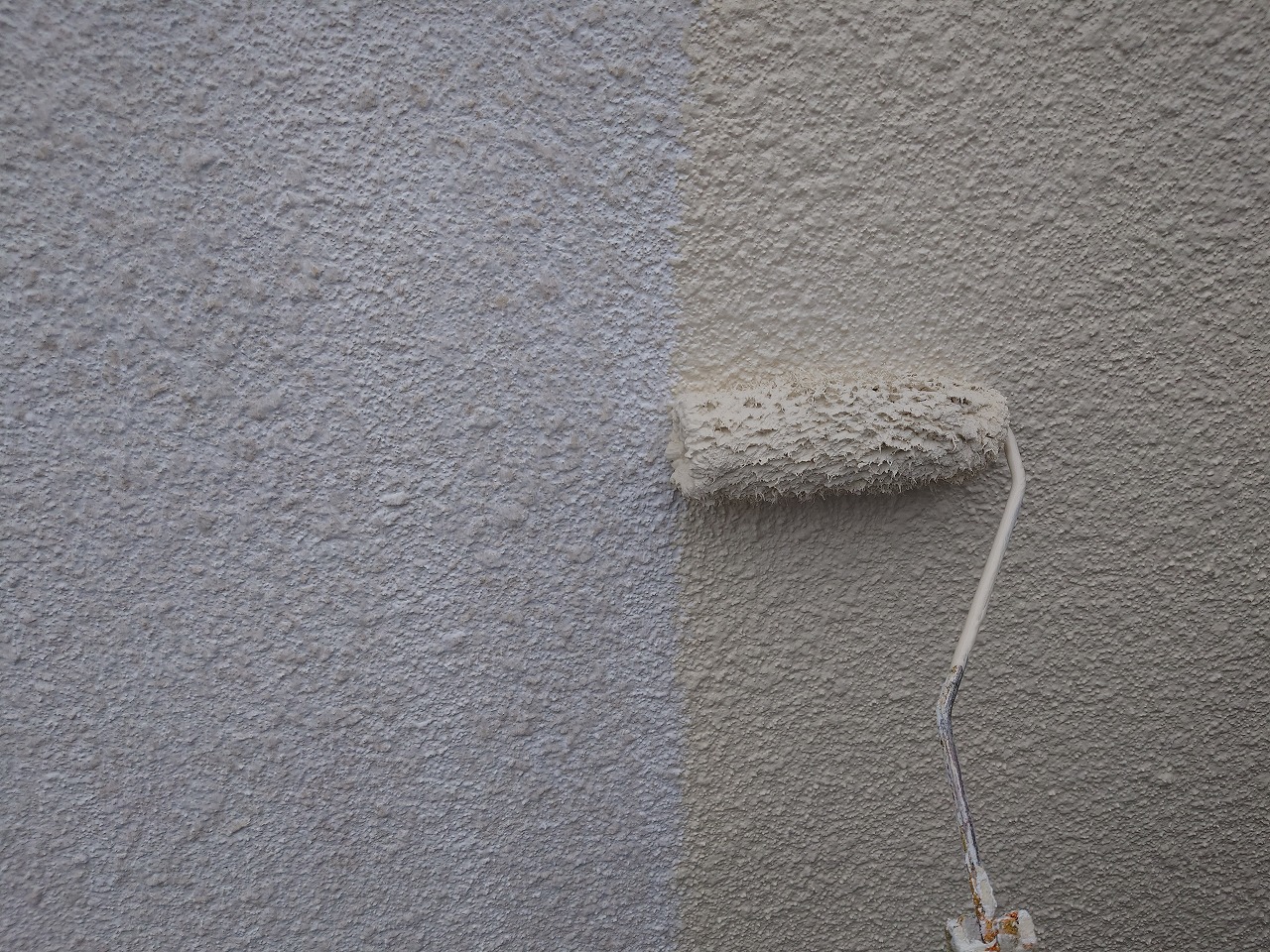

外壁の下塗りです。
2026年4月30日(木)

本日は、外壁の下塗りや上塗り1回目などを行っておりましたが、15時ごろに降雨のため中止とさせていただきました。

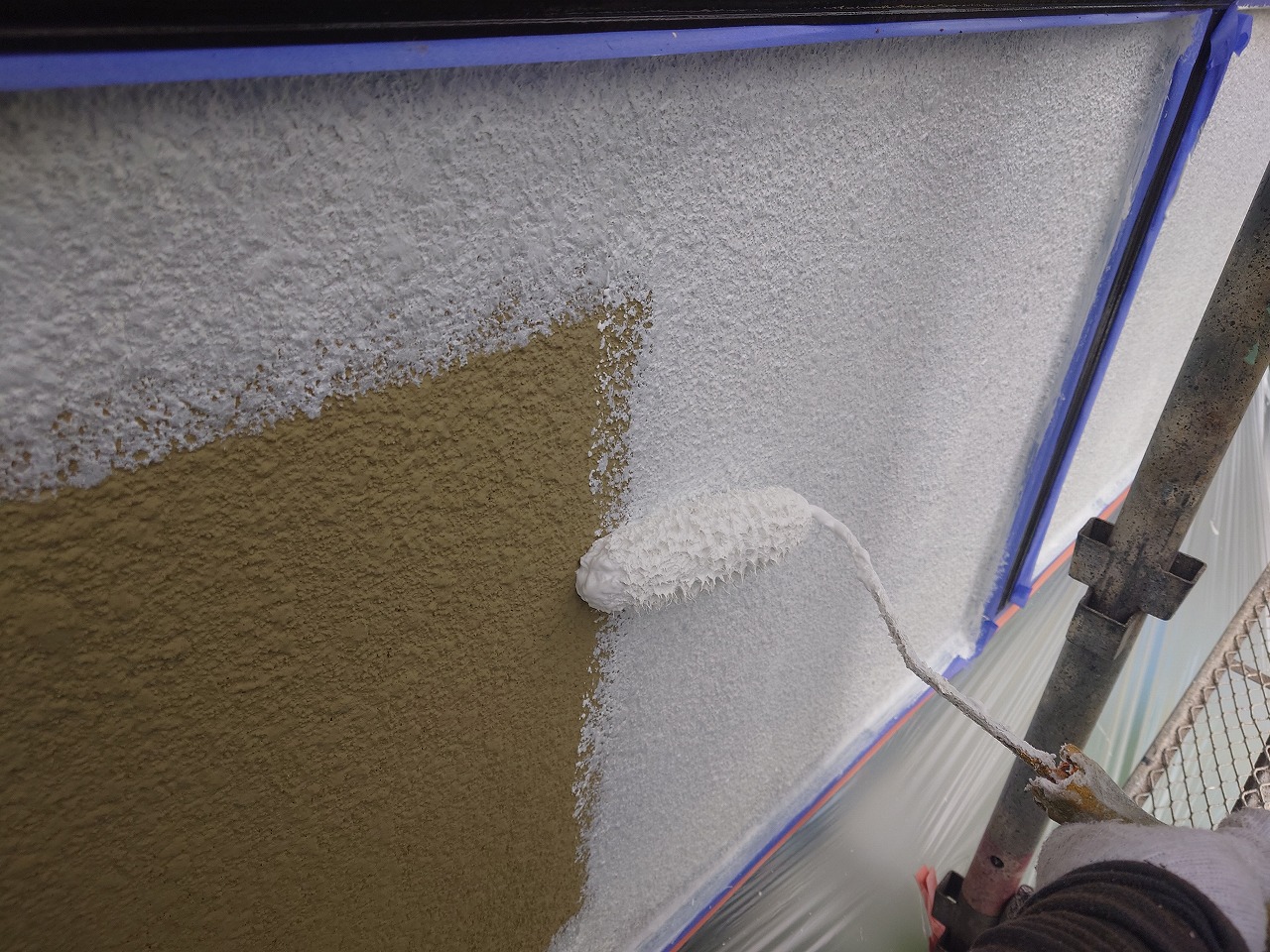

写真は、外壁の下塗りです。

外壁の上塗り1回目です。
2026年5月1日(金)
本日は、雨天のため作業はお休みとさせていただきました。
2026年5月4日(月)
本日は、雨天のため作業はお休みとさせていただきました。
2026年5月5日(火)

本日は、外壁の上塗り1回目などを行いました。

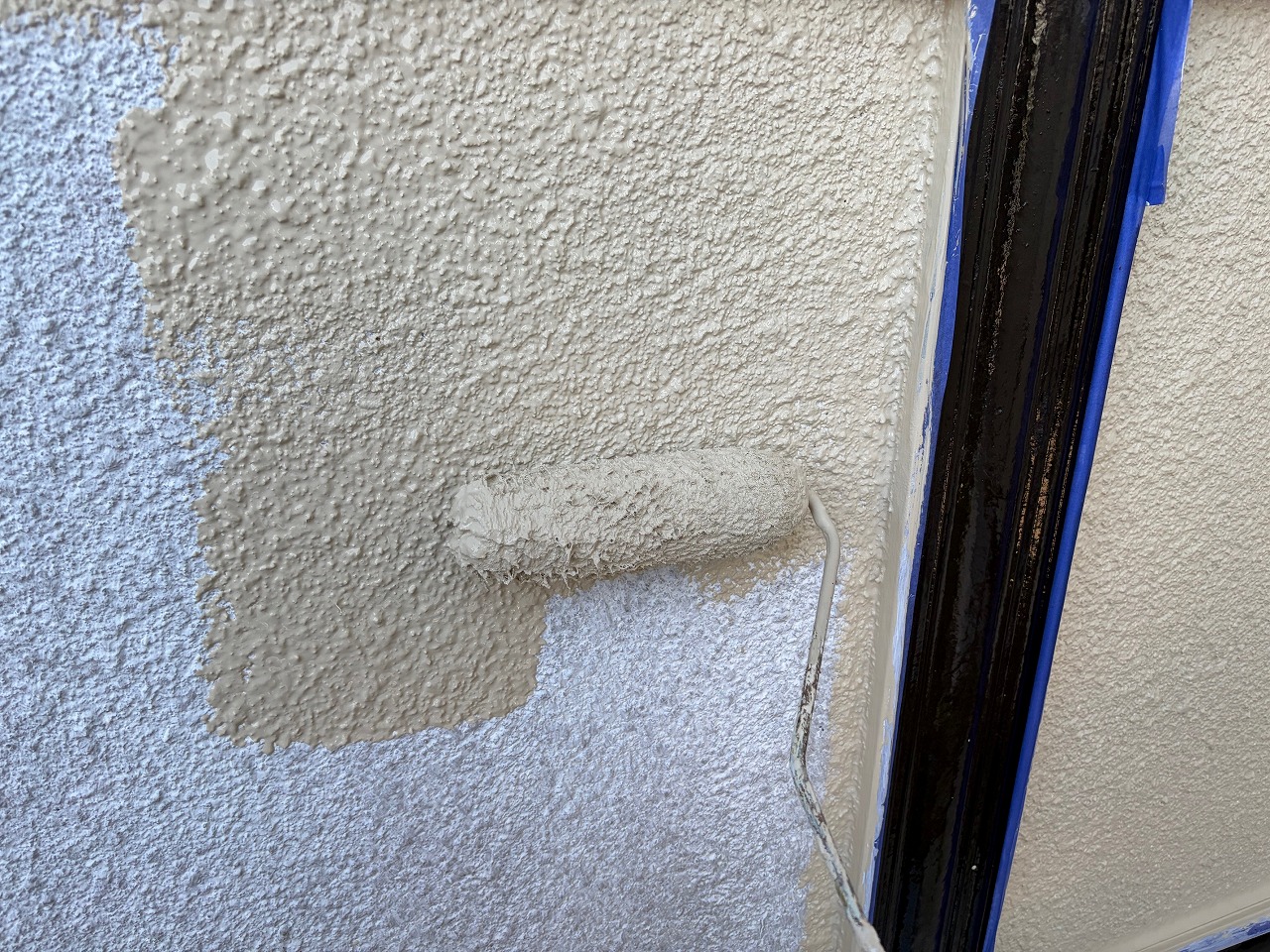

写真は、外壁の上塗り1回目です。
2026年5月6日(水)

本日は、外壁の上塗り2回目や付帯部の上塗り1回目などを行いました。

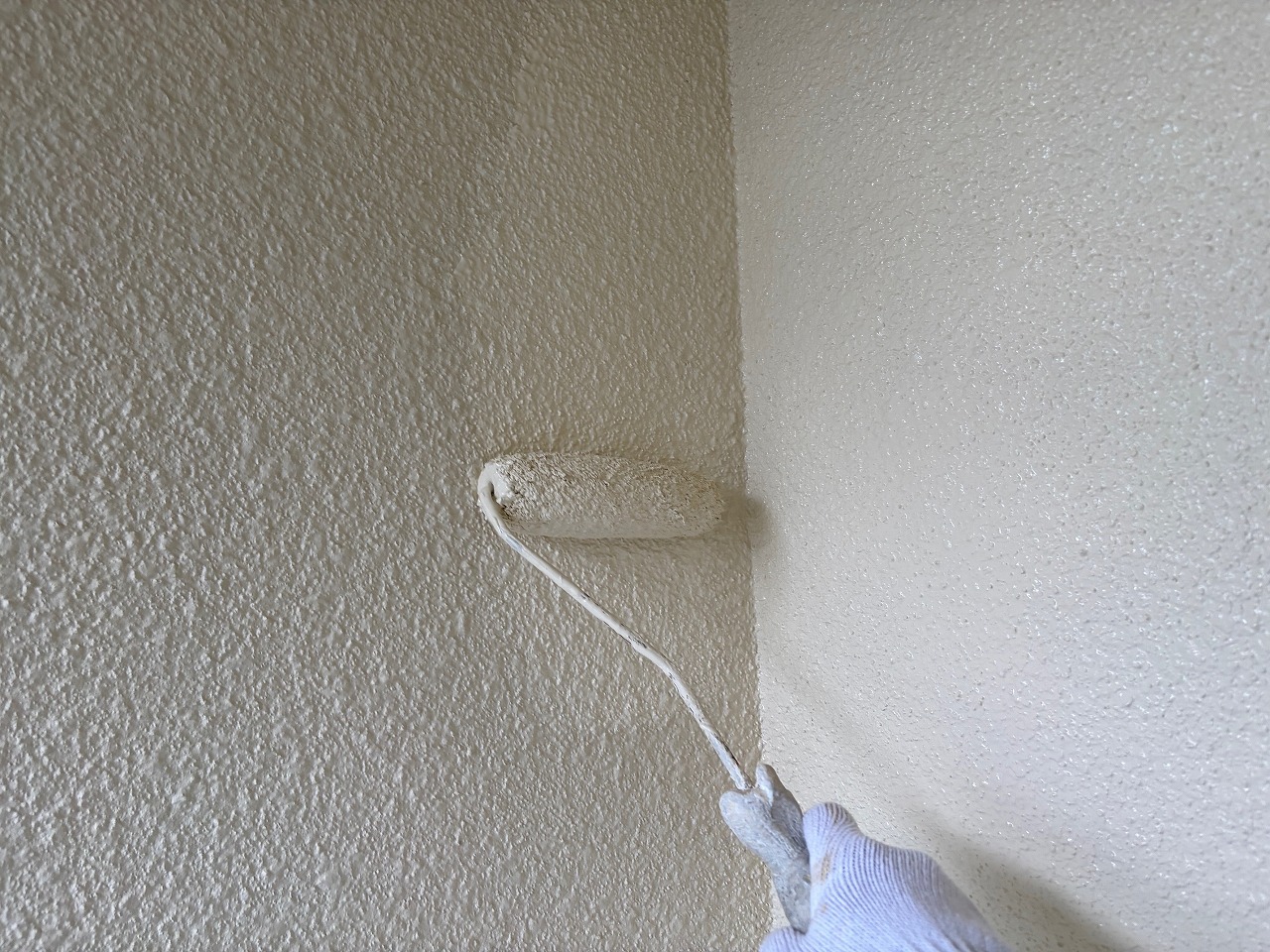

写真は、外壁の上塗り2回目です。

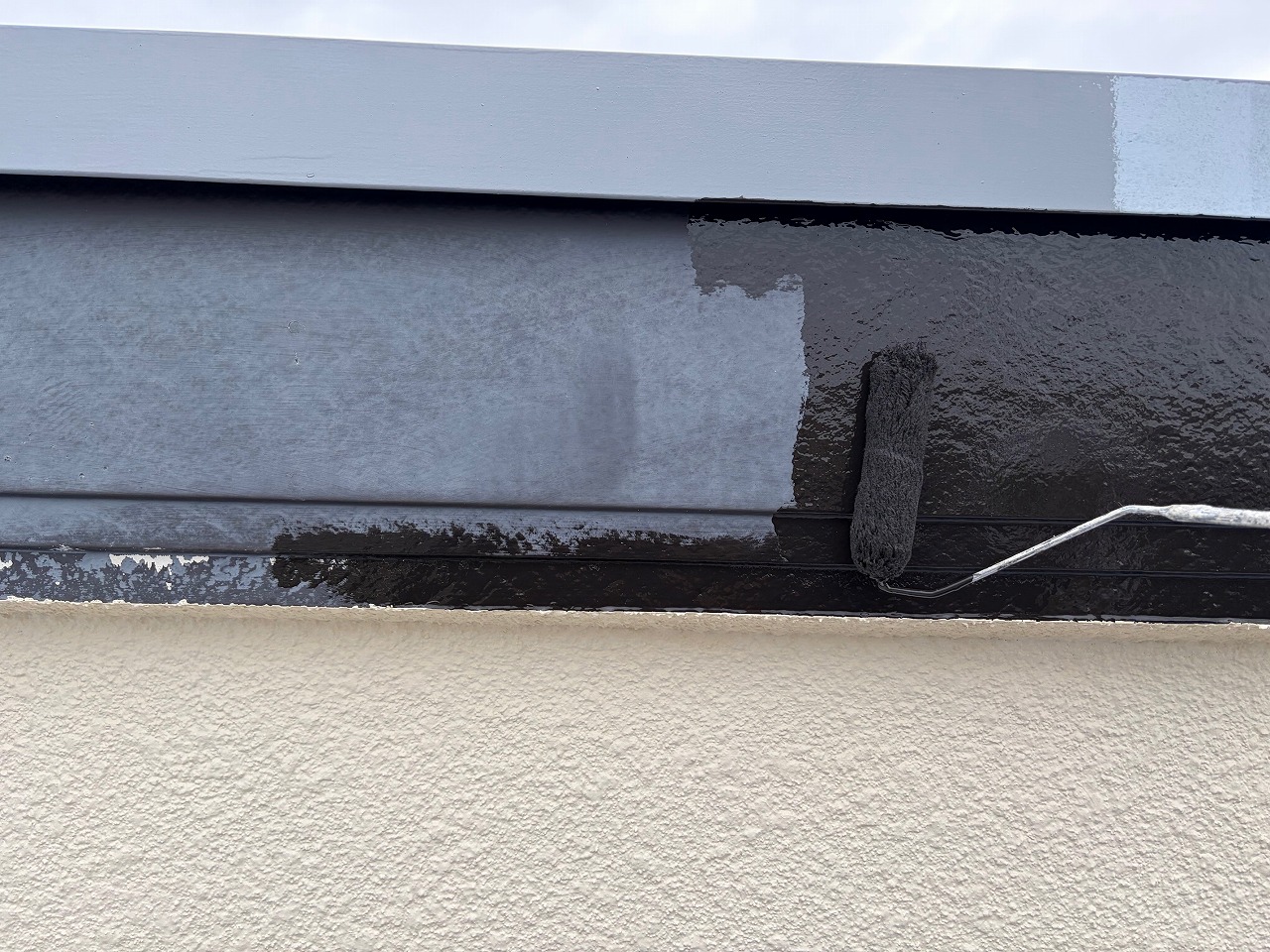

破風板(鼻隠し)・化粧幕板の上塗り1回目です。
2026年5月7日(木)

本日は、付帯部の上塗り1回目などを行いました。

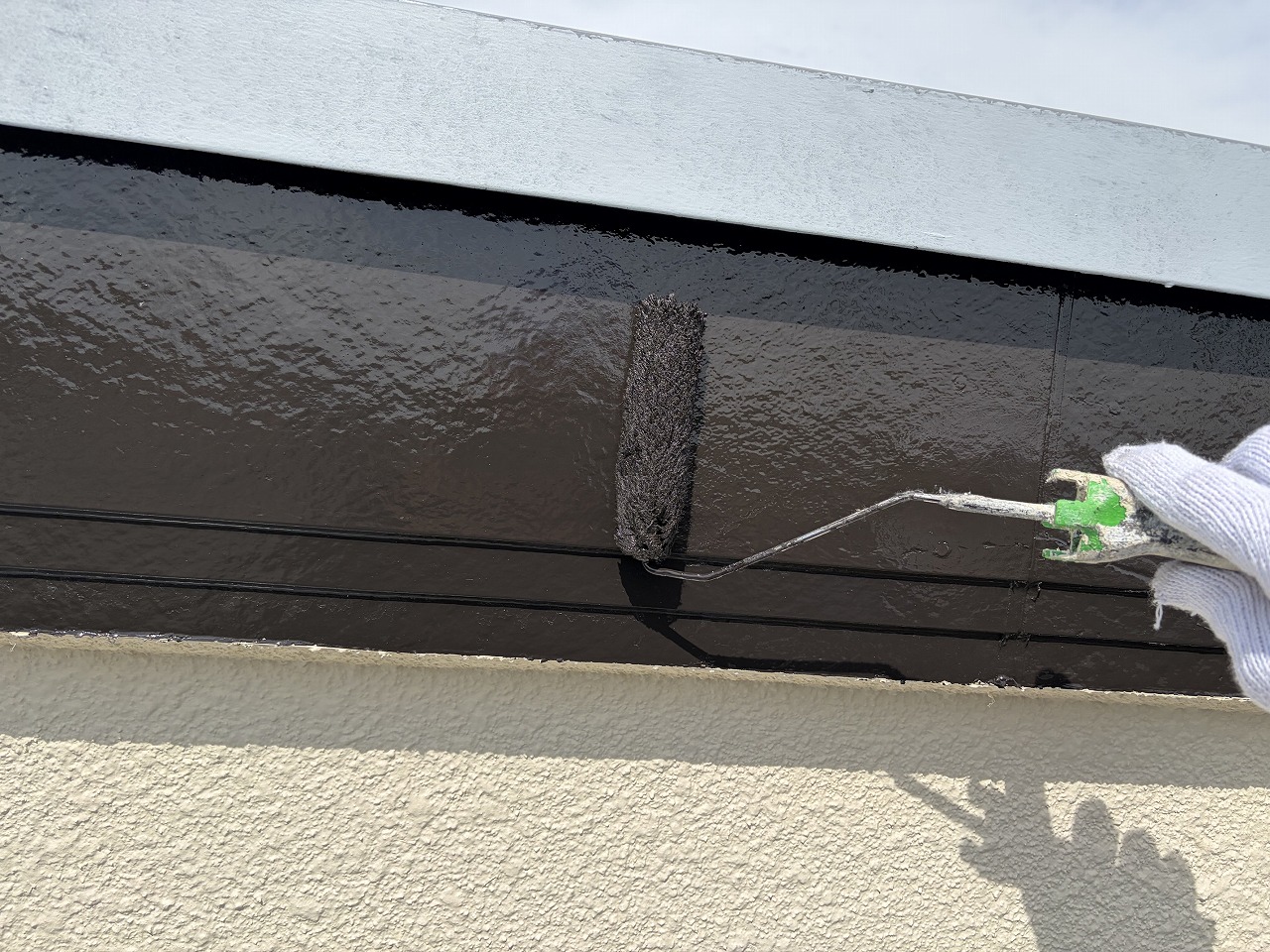

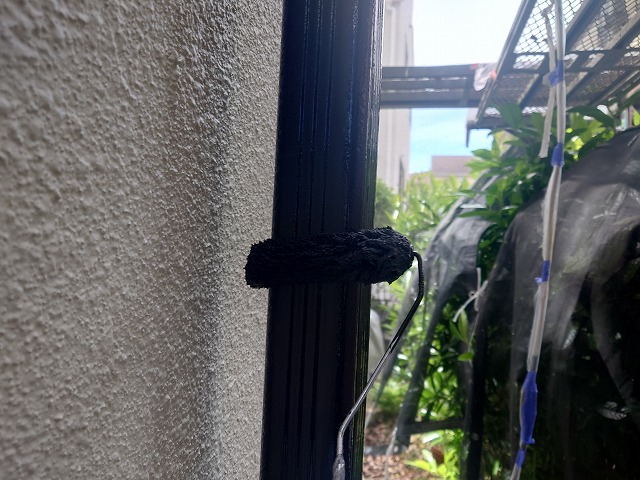

軒樋の上塗り1回目です。
2026年5月8日(金)

本日は、付帯部の上塗り1回目及び2回目などを行いました。

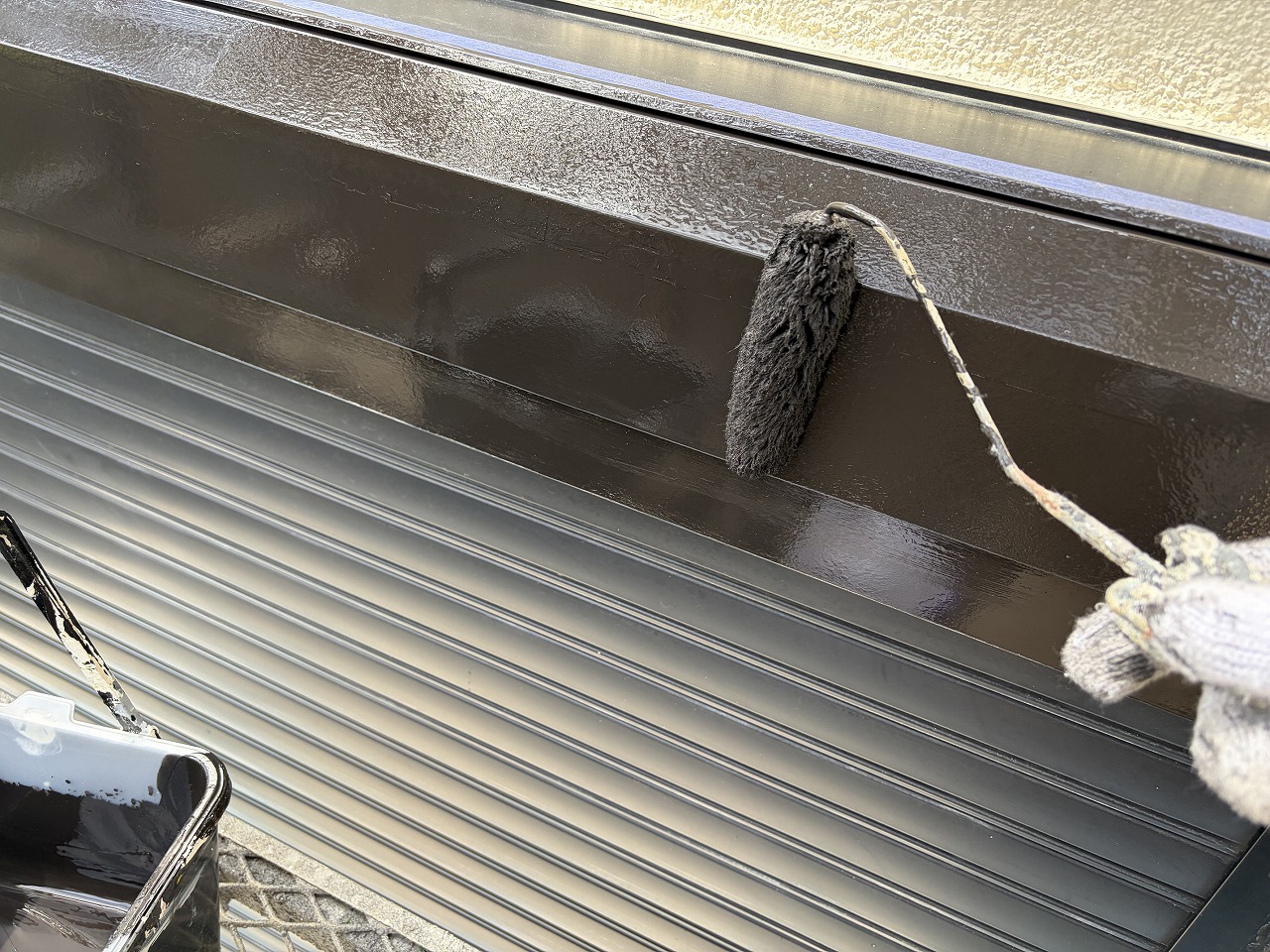

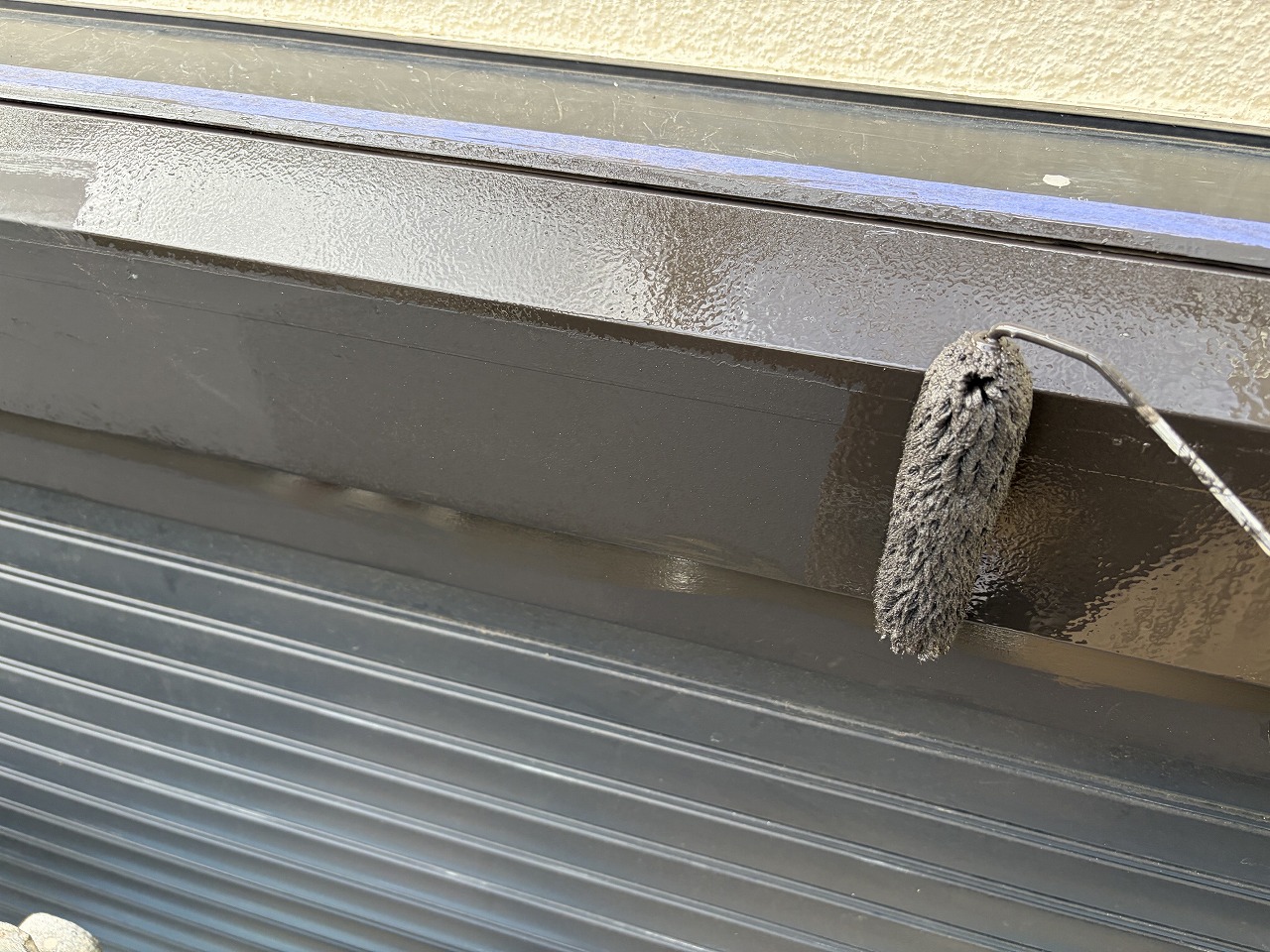

写真は、シャッターボックスの上塗り1回目です。

玄関アプローチ手すりの上塗り1回目です。

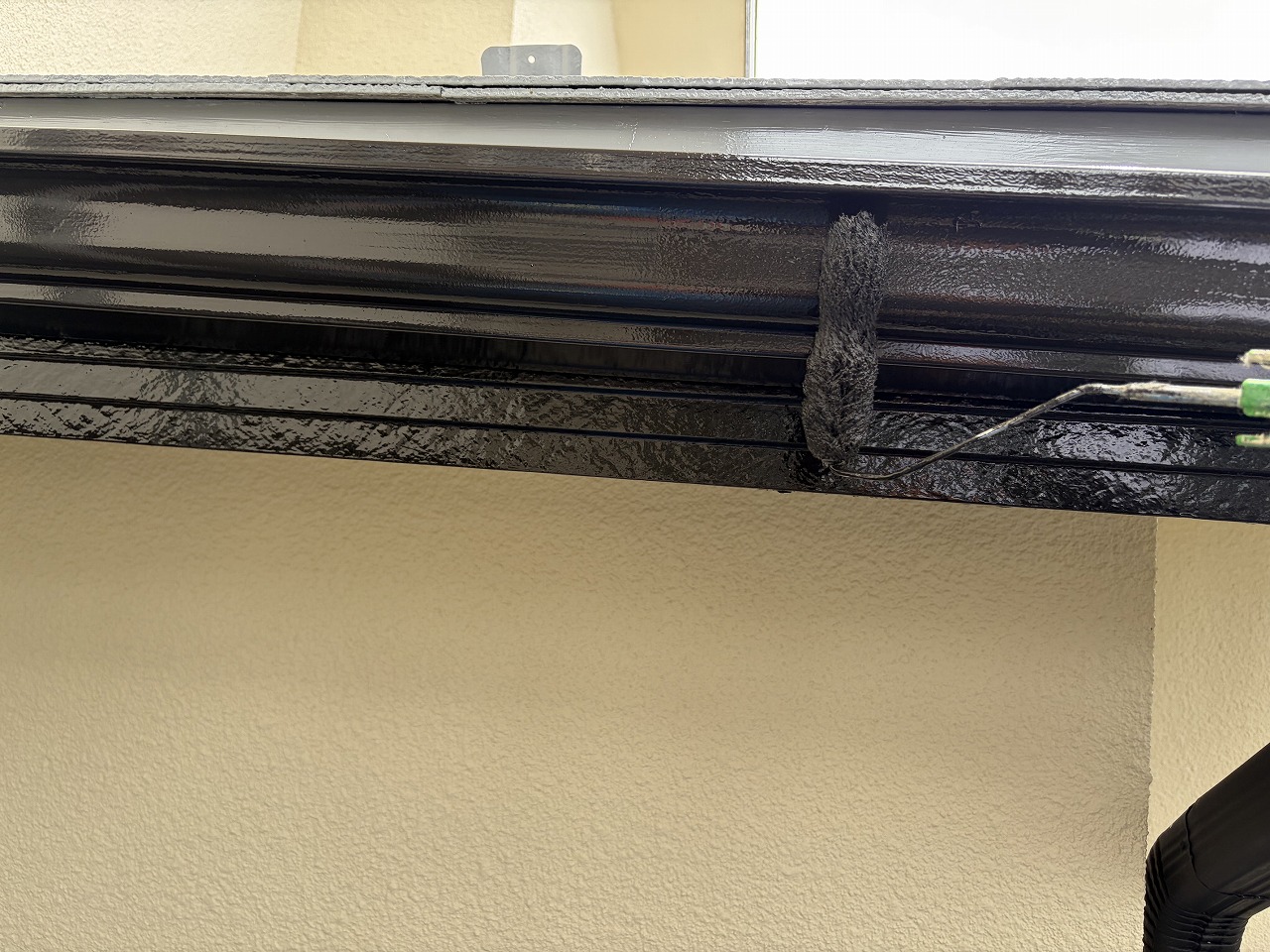

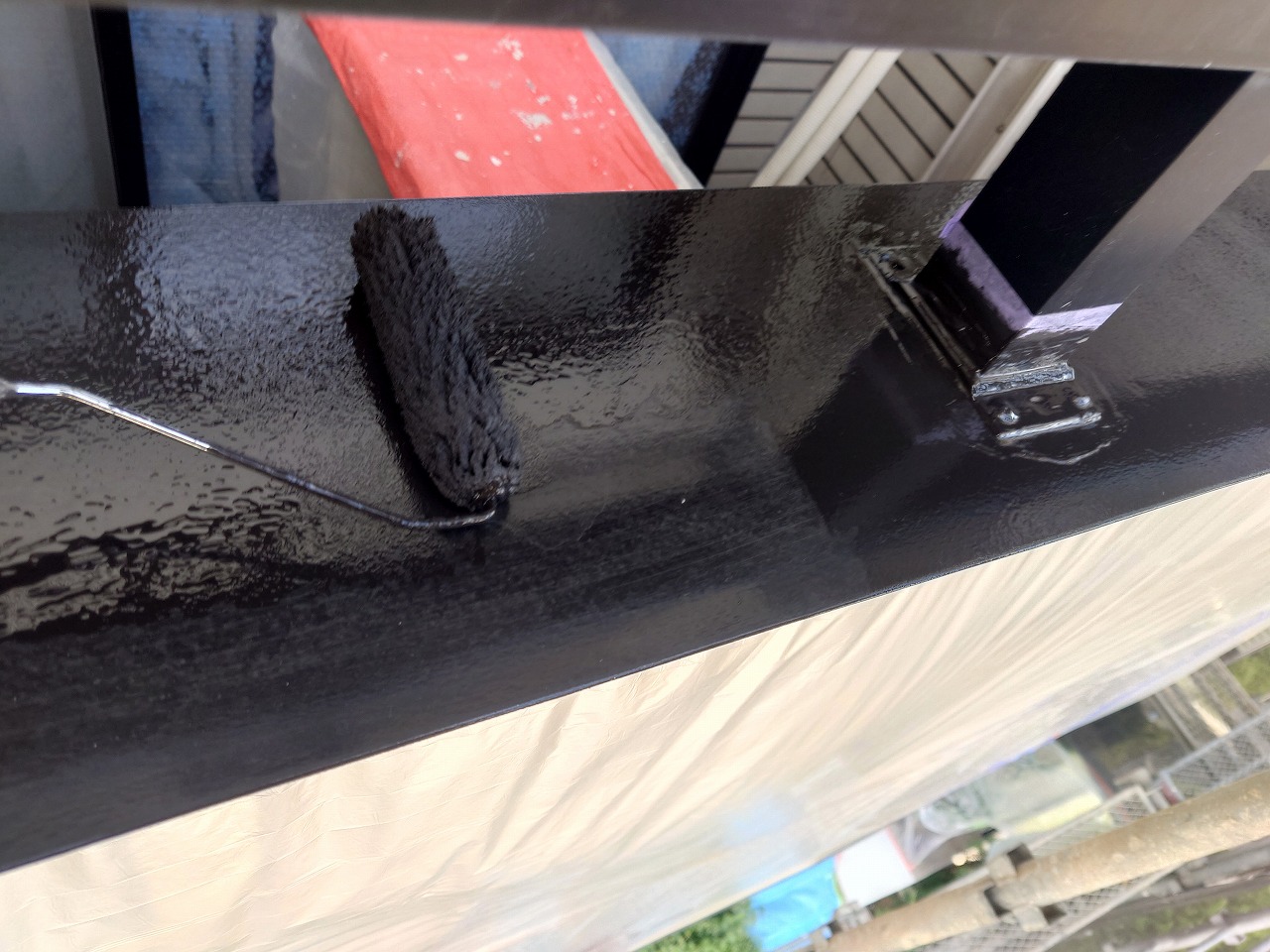

破風板(鼻隠し)の上塗り2回目です。

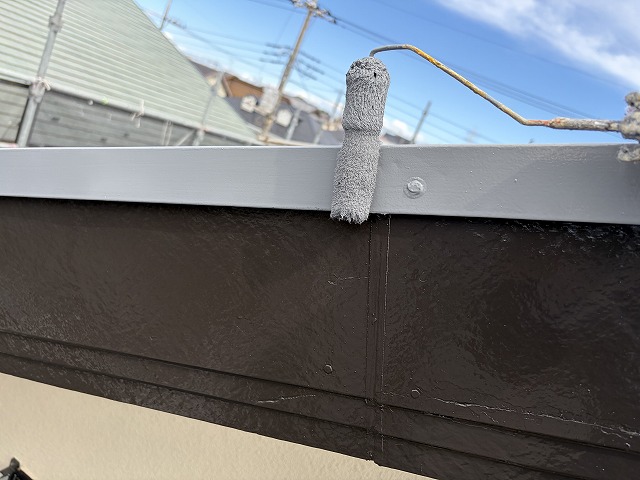

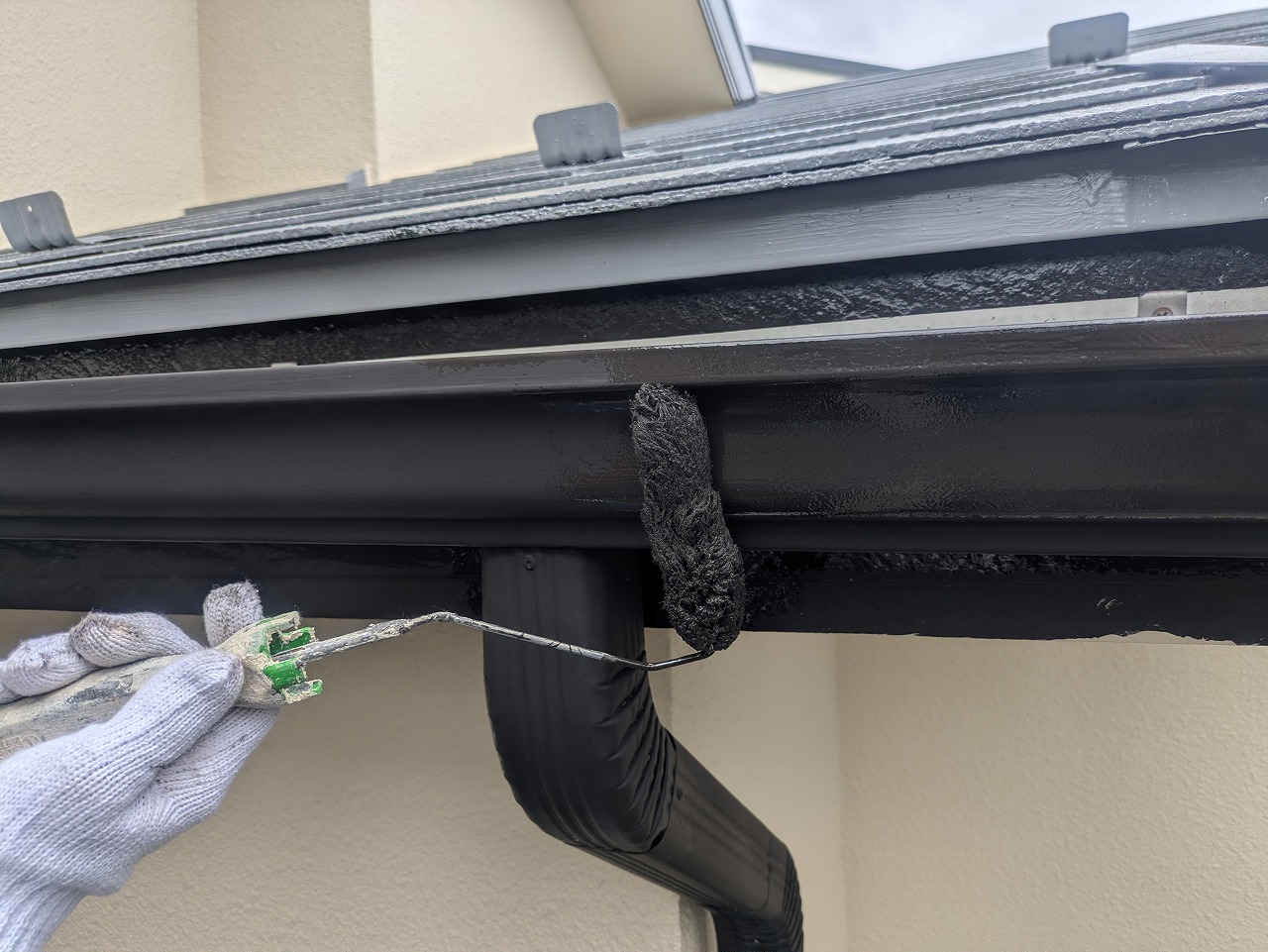

軒樋の上塗り2回目です。

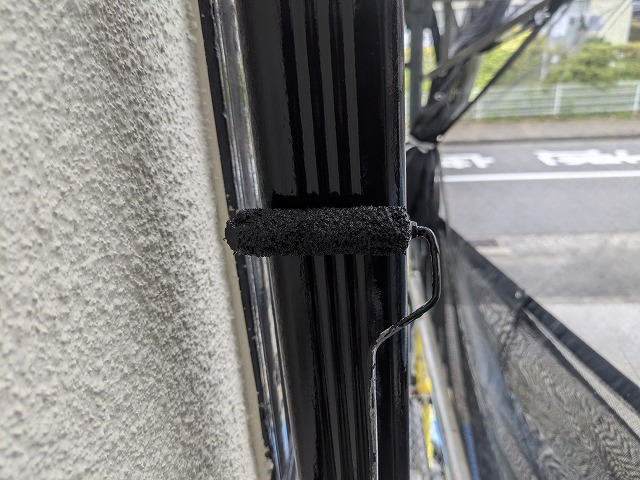

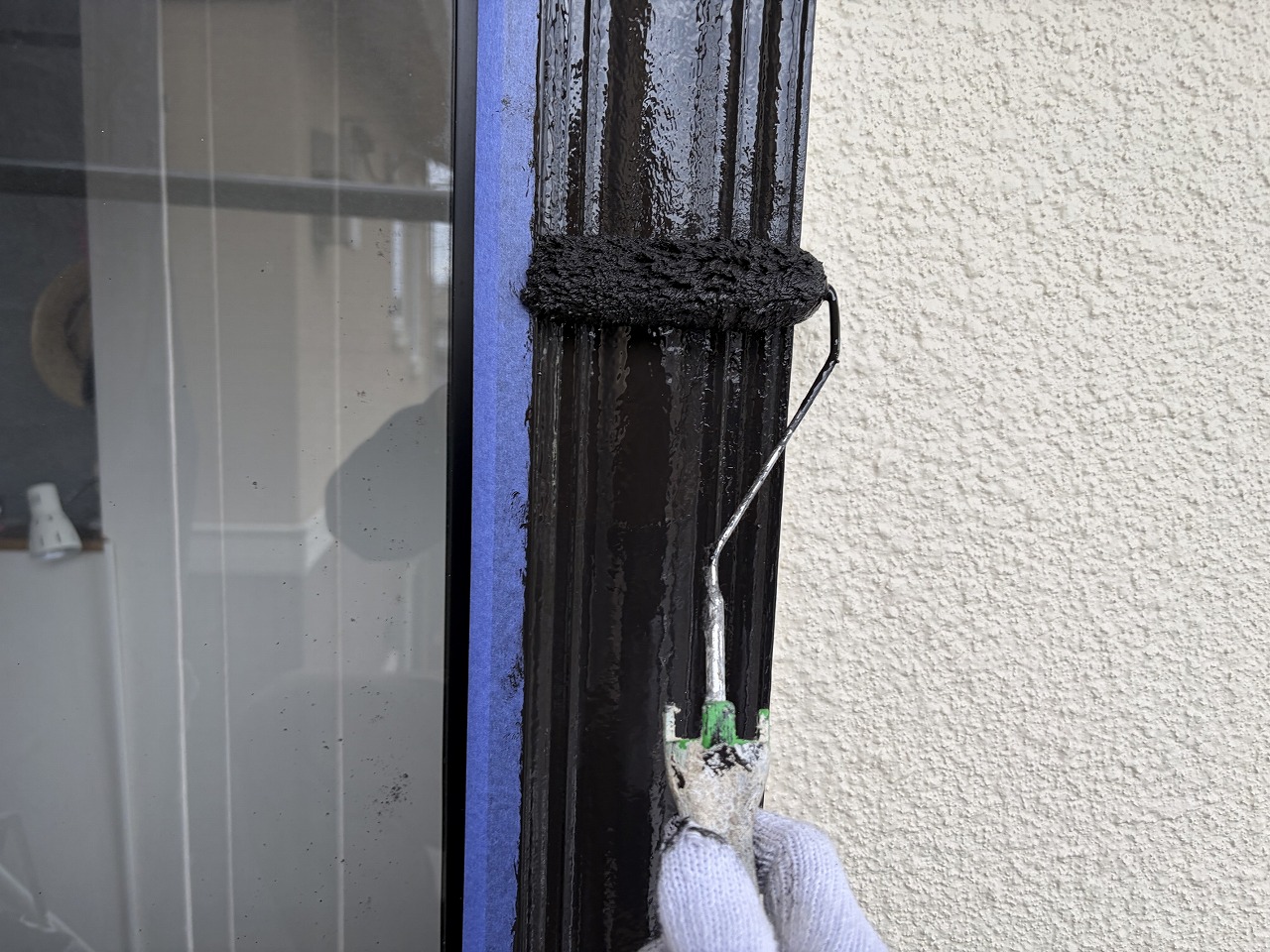

竪樋の上塗り1回目です。

化粧幕板の上塗り2回目です。
2026年5月9日

本日は、屋根の上塗り2回目や付帯部の上塗り2回目などを行いました。

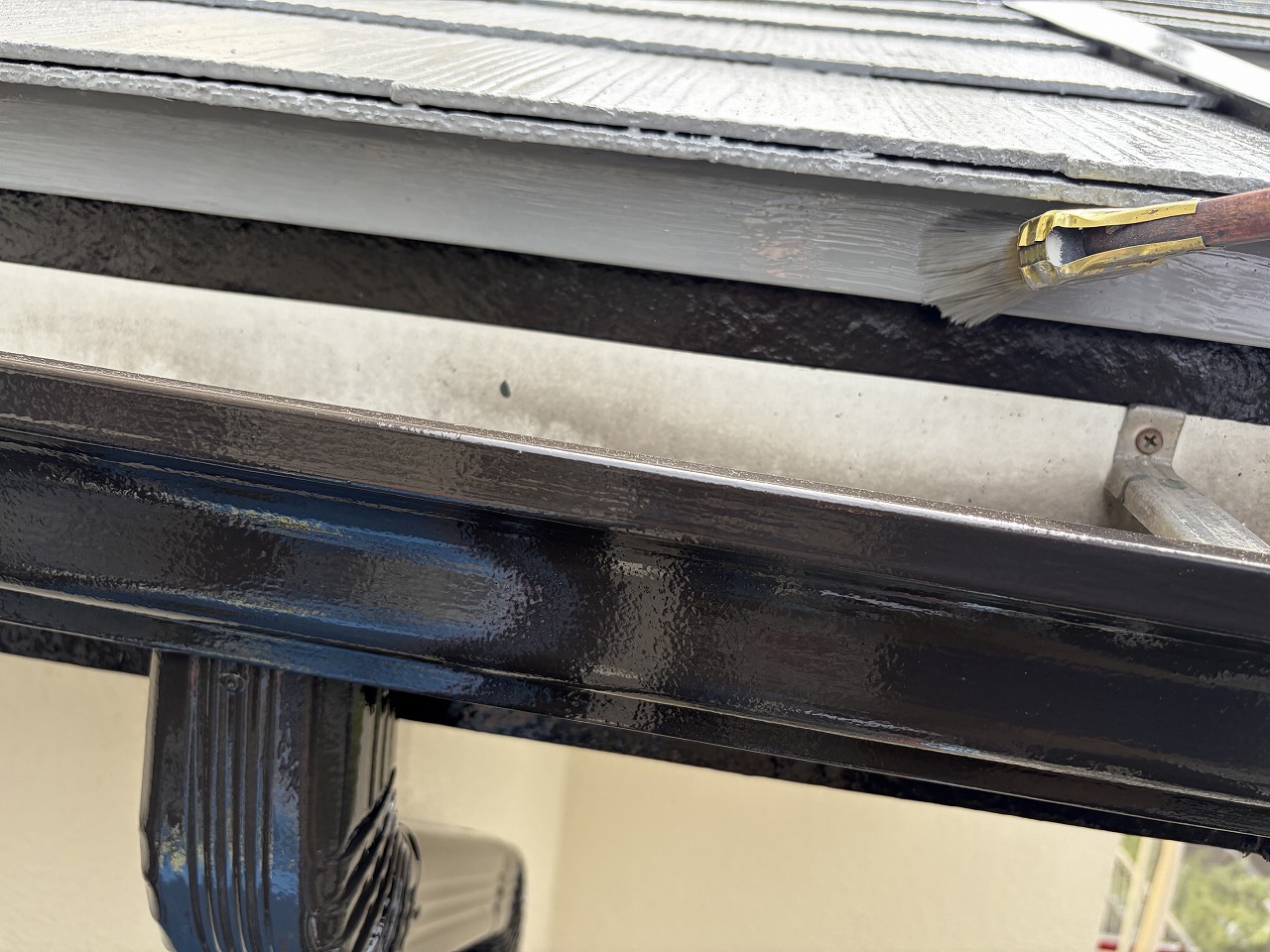

写真は、屋根板金の上塗り2回目です。

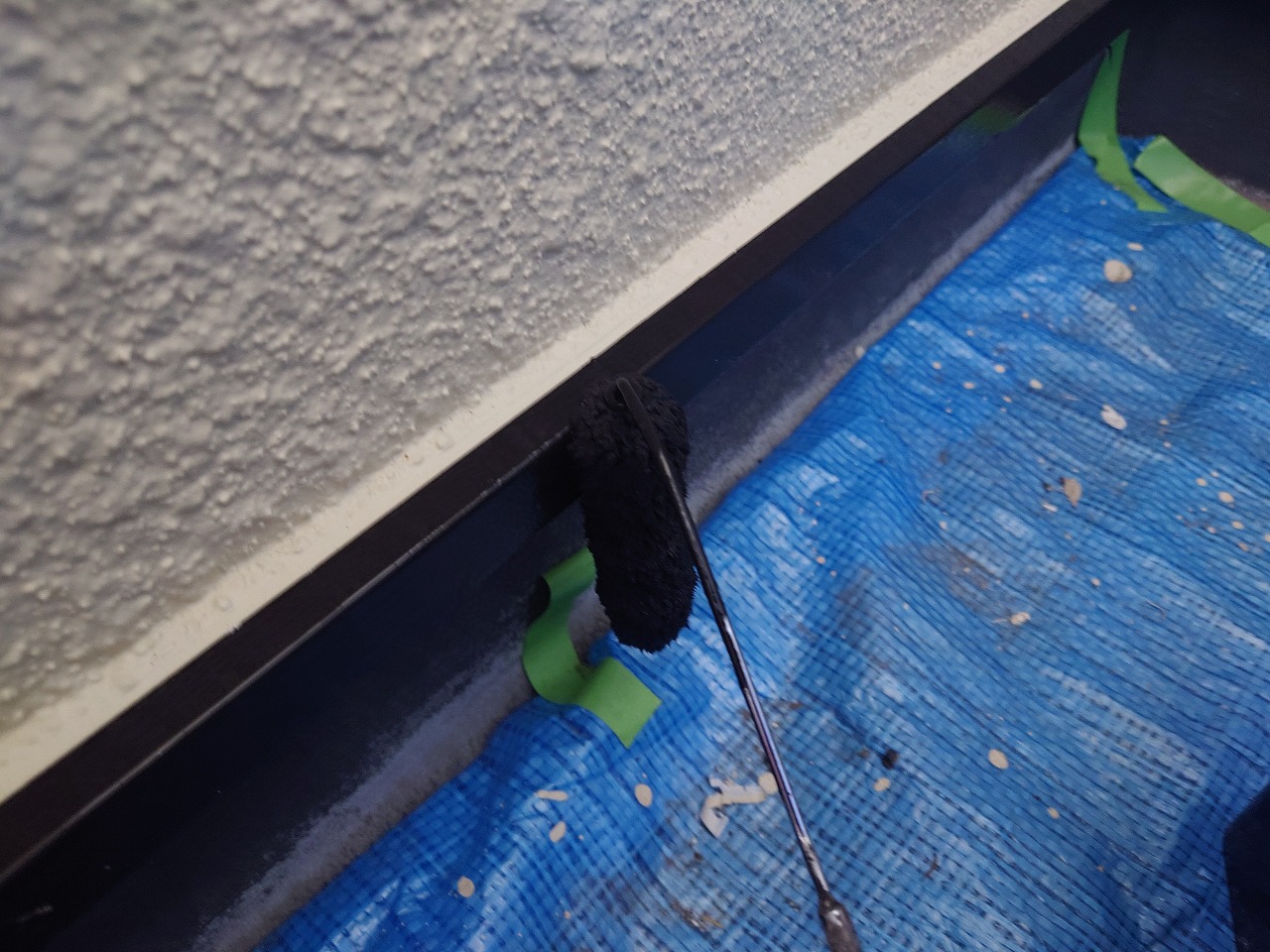

屋根の上塗り2回目です。

唐草と呼ばれる軒先水切り板金の上塗り2回目です。

竪樋の上塗り2回目です。

シャッターボックスの上塗り2回目です。

バルコニー笠木板金の上塗り2回目です。

水切り板金の上塗り2回目です。

窓清掃です。
2026年5月11日(月)

本日は、配線などの取り付けや各手直し、清掃などを行いました。

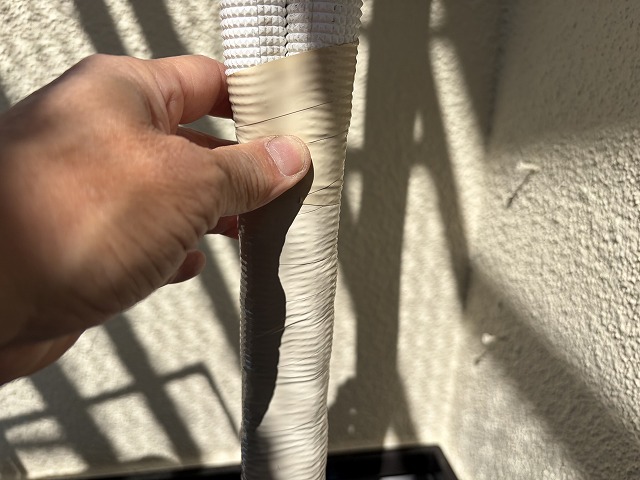

写真は、エアコン配管テープ新規巻き付けです。

ポストのサビ止め塗装です。
2026年5月12日(火)

本日は、屋根のクリアートップコート塗布や付帯部の上塗り2回目、外塀の下塗り、各手直し、清掃などを行いました。

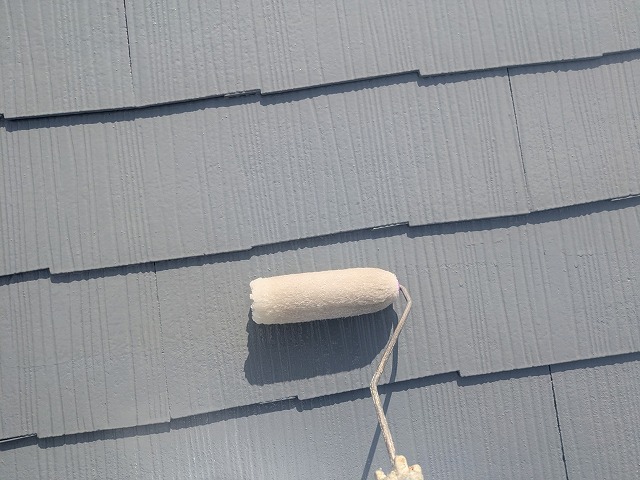

写真は、屋根のクリヤートップコート塗布です。

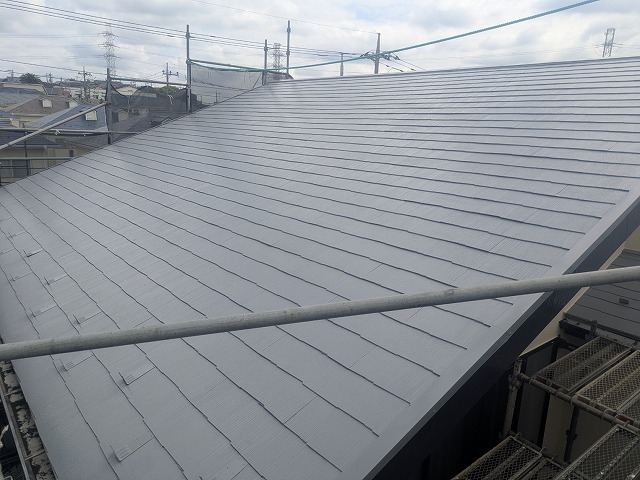

屋根の施工後です。

霧除けの上塗り2回目です。

外塀の下塗りです。
2026年5月13日(水)

本日は、外塀の上塗り1回目及び2回目、各手直しなどを行いました。

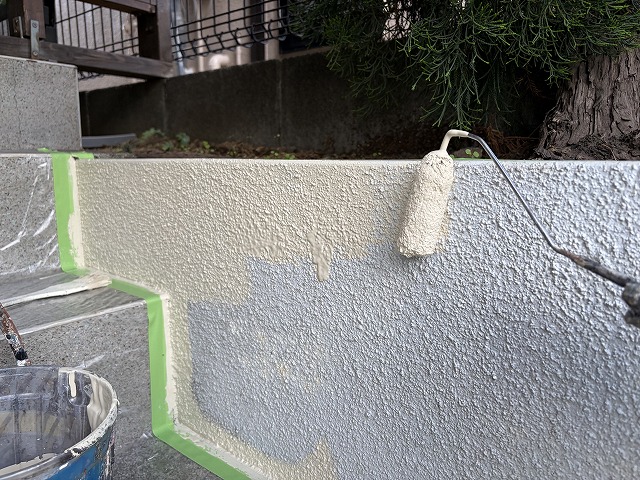

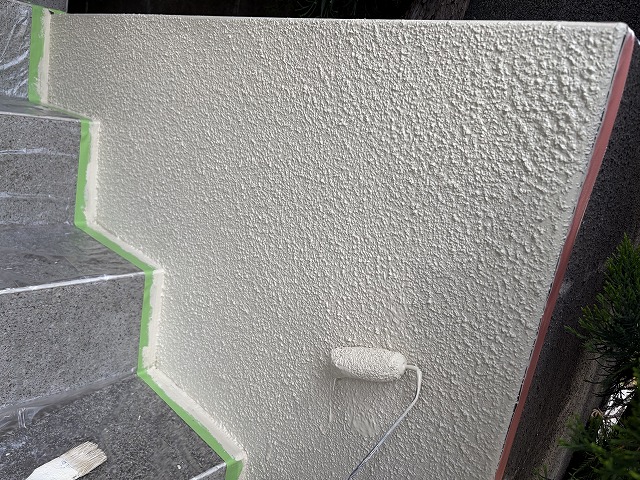

写真は、外塀の上塗り1回目です。

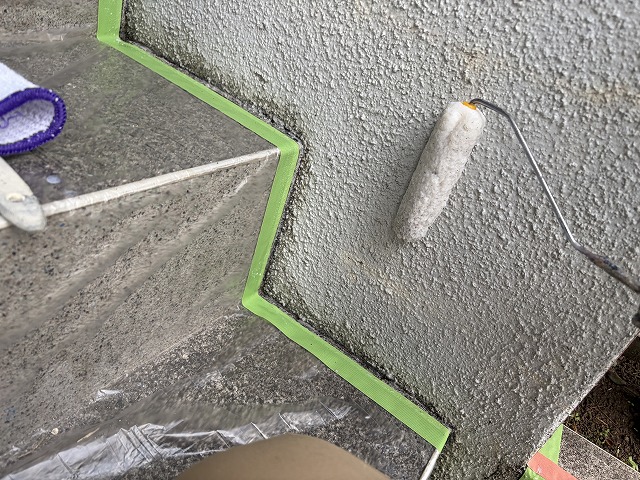

外塀の上塗り2回目です。
2026年5月21日(木)

本日、仮設足場の撤去作業を行い、全ての工事が完了いたしました。
お客様並びにご近隣の皆様には、工事期間中、何かとご不便をお掛けしたことと存じますが、ご理解とご協力をいただき、心より御礼を申し上げます。
ありがとうございました。

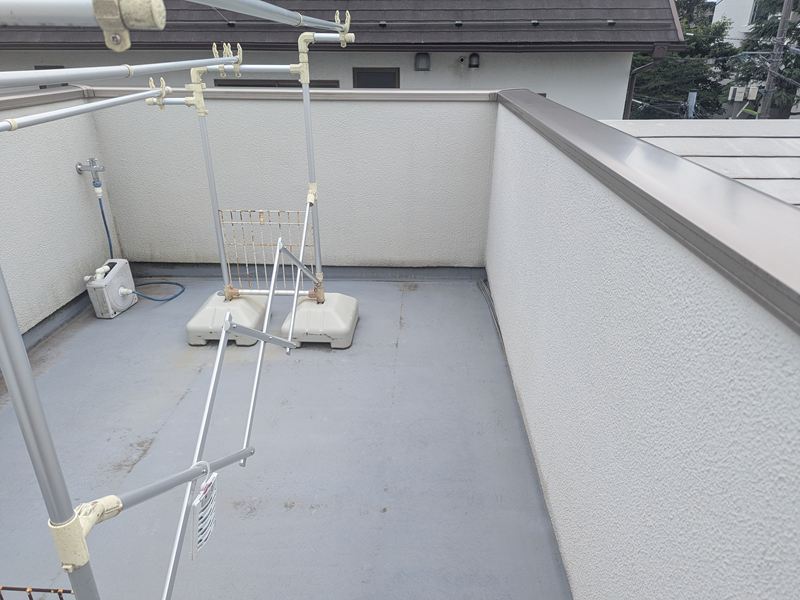

写真は、施工後です。

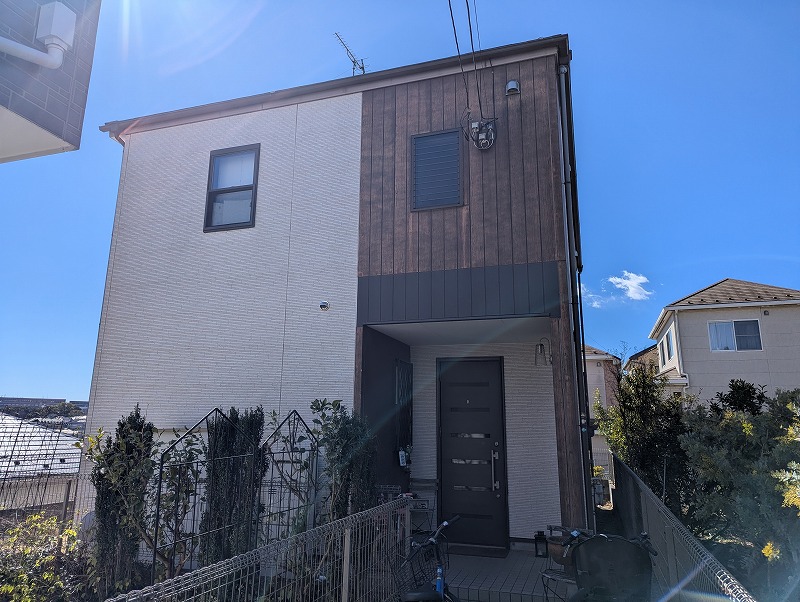

施工前です。
